隧道二衬混凝土结构外观质量控制.ppt

上传人:p** 文档编号:946321 上传时间:2024-05-11 格式:PPT 页数:29 大小:6.75MB
下载 相关 举报
隧道二衬混凝土结构外观质量控制.ppt_第1页
第1页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第2页
第2页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第3页
第3页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第4页
第4页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第5页
第5页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第6页
第6页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第7页
第7页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第8页
第8页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第9页
第9页 / 共29页
隧道二衬混凝土结构外观质量控制.ppt_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《隧道二衬混凝土结构外观质量控制.ppt》由会员分享,可在线阅读,更多相关《隧道二衬混凝土结构外观质量控制.ppt(29页珍藏版)》请在第壹文秘上搜索。

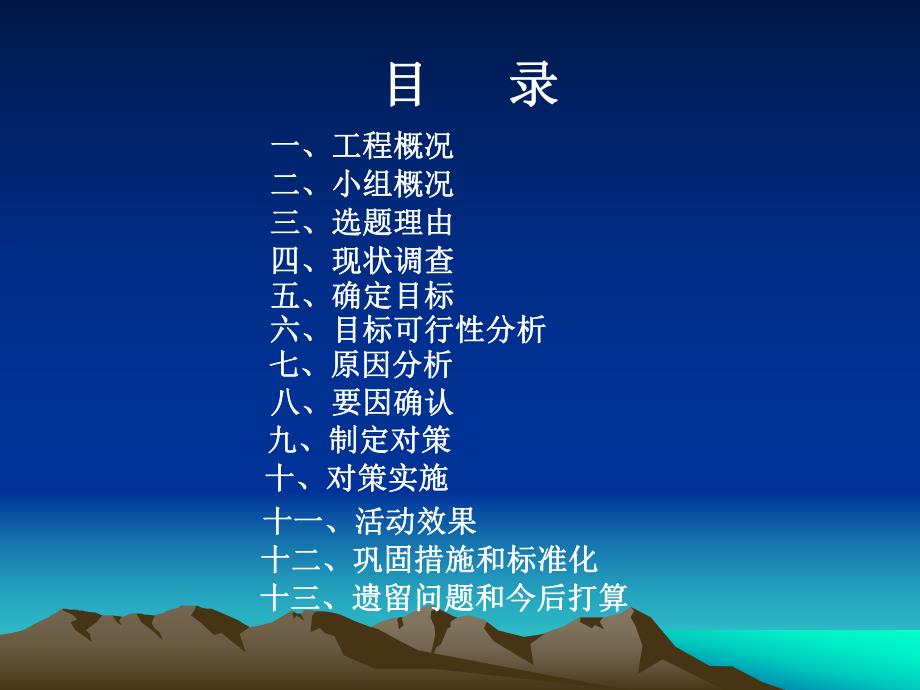

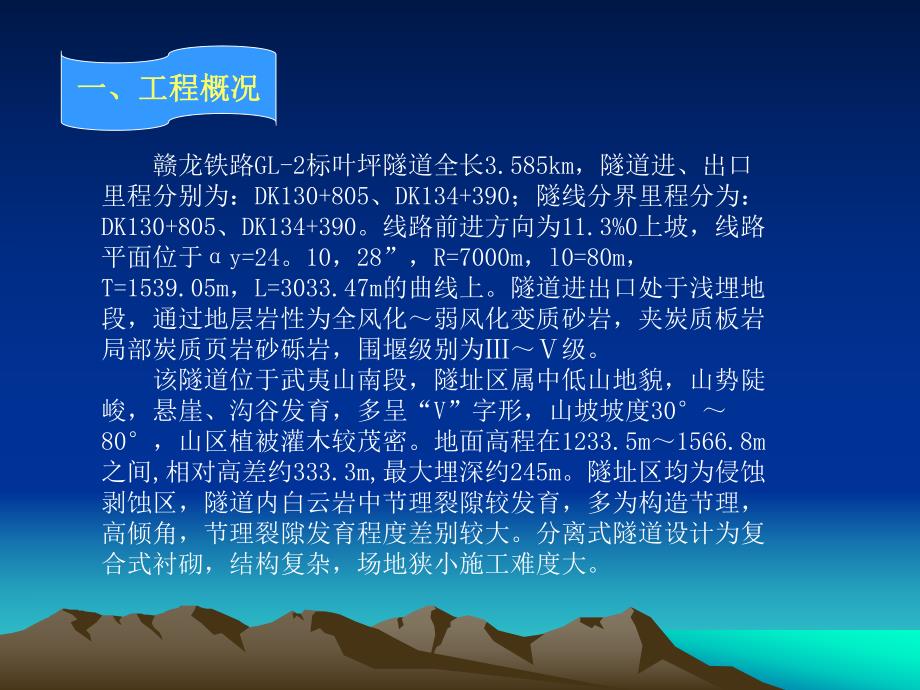

1、目目 录录一、工程概况一、工程概况二、小组概况二、小组概况三、选题理由三、选题理由四、现状调查四、现状调查五、确定目标五、确定目标六、目标可行性分析六、目标可行性分析七、原因分析七、原因分析八、要因确认八、要因确认九、制定对策九、制定对策十、对策实施十、对策实施十一、活动效果十一、活动效果十二、巩固措施和标准化十二、巩固措施和标准化十三、遗留问题和今后打算十三、遗留问题和今后打算 赣龙铁路GL-2标叶坪隧道全长3.585km,隧道进、出口里程分别为:DK130+805、DK134+390;隧线分界里程分为:DK130+805、DK134+390。线路前进方向为11.3%0上坡,线路平面位于y=

2、24。10,28”,R=7000m,l0=80m,T=1539.05m,L=3033.47m的曲线上。隧道进出口处于浅埋地段,通过地层岩性为全风化弱风化变质砂岩,夹炭质板岩局部炭质页岩砂砾岩,围堰级别为级。该隧道位于武夷山南段,隧址区属中低山地貌,山势陡峻,悬崖、沟谷发育,多呈“V”字形,山坡坡度3080,山区植被灌木较茂密。地面高程在1233.5m1566.8m之间,相对高差约333.3m,最大埋深约245m。隧址区均为侵蚀剥蚀区,隧道内白云岩中节理裂隙较发育,多为构造节理,高倾角,节理裂隙发育程度差别较大。分离式隧道设计为复合式衬砌,结构复杂,场地狭小施工难度大。一、工程概况一、工程概况

3、本小组于二一一年四月二十五日组建,小组共有9人,组员平均文化程度为大专,平均年龄31.2岁,平均接受培训和教育时间为118.4小时,小组基本情况如下:小组名称赣龙铁路第二十二架子队隧 道砼施工QC小组小组类型现场攻关型小组成立日期2011年4月小组人数9人本次活动时间2011.42011.12活动次数1次课题名称隧道二衬砼结构外观质量控制二、小组概况二、小组概况序号姓 名年龄性别文化程度职务小组任职组内分工QC教育时数1刘军波30男本科总工程师组长全面技术管理1202伍小团30男本科副经理副组长质量监督1203杨 沛31男本科安质部长副组长安全质量监督1204杜欣荣26男本科隧道工程师组员技术

4、指导1185江会良26男本科隧道工程师组员现场管理1176首召明26男本科隧道工程师组员质量记录1167詹海彬31男大专试验室主任组员监控实验1208郑志远31男大专测量班长组员收集资料1189马 健24男大专技术员组员资料整理117 本QC小组对于结构物砼施工中可能遇到的各种问题在施工前进行原因分析与探讨,并制定相应对策进行预防,施工中严格按照施工工艺进行管理,加强质量监督检查。三、选题理由三、选题理由建设形式的建设形式的发展需要发展需要建设形势的发展对构造物砼外观建设形势的发展对构造物砼外观质量的要求越来越高。质量的要求越来越高。提提高高砼砼外外观观质质量量业主及局指挥业主及局指挥部的要求

5、部的要求 施工难度大施工难度大本项目存在本项目存在的问题的问题创铁道部火车头优质工程,创铁道部火车头优质工程,争创国优工程,建成精品工程。争创国优工程,建成精品工程。该隧道围岩破碎、地质复杂,超欠挖该隧道围岩破碎、地质复杂,超欠挖情况较严重,初期支护砼表面不平整,情况较严重,初期支护砼表面不平整,这些都给二衬砼施工带来很大难度。这些都给二衬砼施工带来很大难度。2011年年4月月10日前施工的隧道二衬砼日前施工的隧道二衬砼外观质量不够理想,架子队安质部和外观质量不够理想,架子队安质部和大桥局赣龙铁路指挥部检查存在一大桥局赣龙铁路指挥部检查存在一些问题,要求进行处理。些问题,要求进行处理。针对这一

6、新形势及企业生存发展的需要,我架子队专门成立了二衬砼结构外观质量控制QC小组,对构造物砼施工的重、难点进行攻关,提高砼结构物质量,尤其是外观质量。四、现状调查四、现状调查 我QC小组于2011年4月1日至4月2日,对已施工的隧道二衬砼外观进行了现场调查,对存在的问题进行数据分析,得出影响砼结构工程外观质量评定的缺陷统计如下:序号检查项目检查人员检查方法频数不合格数频率(%)累计频率()A平整度及光洁度郑志远直尺、实测14板628.628.6B色差(色斑)杨 沛现场目测12板523.852.4C施工缝错台郑志远直尺、塞尺10板419.071.4D线条不顺直刘军波现场目测8板314.385.7E蜂

7、窝、麻面杜欣荣卷尺、实测7板29.595.2F裂缝刘军波现场检测514.8100G合 计5621100%隧道二衬砼外观质量检查统计表 18211512930123456图 一:排 列 图0610080604020根据以上统计做出如下排列图:从以上统计表和排列图可知,影响砼外观质量评定的主要缺陷表现为:平整度及光洁度、色差平整度及光洁度、色差(色斑)、施工缝错台。(色斑)、施工缝错台。五、目标确定五、目标确定总目标将二衬砼施工质量检验评定中的外观质将二衬砼施工质量检验评定中的外观质量缺陷扣分标准控制在量缺陷扣分标准控制在5分以内。分以内。7.5分 目标值值 5分 QC活动前 分分解解目目标标混凝

8、土表面密实,蜂窝麻面气泡面积不超过混凝土表面密实,蜂窝麻面气泡面积不超过0.5%蜂窝、麻面深度不超过蜂窝、麻面深度不超过5mm结构轮廓线条顺直美观,混凝土颜色均匀一致结构轮廓线条顺直美观,混凝土颜色均匀一致施工缝平顺无错台施工缝平顺无错台 混凝土施工养护合理到位,减少裂缝出现混凝土施工养护合理到位,减少裂缝出现 目标来源于:目标来源于:JTGF80/1-2004公路工程质量检验评定标准公路工程质量检验评定标准质量要求质量要求六、目标可行性分析六、目标可行性分析不利因素:不利因素:该隧道围岩破碎、地质复杂,超欠挖情况较严重,初期该隧道围岩破碎、地质复杂,超欠挖情况较严重,初期支护砼表面不平整,这

9、些都给二衬砼施工带来很大难度。支护砼表面不平整,这些都给二衬砼施工带来很大难度。洞内施工环境复杂,地处山地,日温差大。洞内施工环境复杂,地处山地,日温差大。操作人员中部分为新工人,技能水平不高,经验欠缺。操作人员中部分为新工人,技能水平不高,经验欠缺。有利因素:有利因素:制定了隧道初期支护施工方案,质检体系完善。制定了隧道初期支护施工方案,质检体系完善。该工程为重点工程,公司、项目领导高度重视该工程为重点工程,公司、项目领导高度重视和支持,甲方、监理积极配合。和支持,甲方、监理积极配合。精选技术力量强、管理水平高的施工队伍。精选技术力量强、管理水平高的施工队伍。施工条件差施工条件差技术有保证技

10、术有保证领导重视领导重视施工经验丰富施工经验丰富目目 标标 可可 行行1、我单位具有多年混凝土结构施工的经验,工地建有大型混凝土拌和站一座,混凝土运输搅拌车四台;设有工地试验室,配备有先进的检测试验仪器和高素质的管理人员。2、在多年的混凝土施工中,培养出了一大批具有混凝土结构施工经验的技术干部与技术工人。3、施工前,组织QC小组成员学习并邀请专家进行培训,在此基础上编制出可操作性强、简单易记的施工作业指导书;并在开工前对个别班组进行培训、交底,使其落实到一线工人,为实现质量目标提供了一切保证。4、QC小组成员素质高、责任心强、技术力量雄厚。5、小组成员来自相关部门,由项目总工统一协调、组织,参

11、加过多次QC小组教育活动,为实现目标提供了组织保证。6、QC小组在实施过程中分工明确,责任到人,奖罚分明,为实现目标提供了质量保证。7、本QC小组对2011.6.12011.6.31期间施工的二衬砼外观质量缺陷平均扣分统计如下表:质量评定板次数量平整度平均扣分蜂窝麻面平均扣分环向施工缝平均扣分线 型平均扣分封头处砼外观平均分总平均扣 分201.50.54.00.51.07.5由以上统计表可以看出,通过严格的施工工艺控制和施工现场管理,对砼衬砌施工的重、难点进行攻关,是可以将砼的外观质量缺陷扣分控制在4分范围之内的。七、原因分析七、原因分析 针对砼外观质量存在的缺陷,我们经过多次考察、讨论并反复

12、论证,采用头脑风暴法,从人、机、料、环几个方面原因进行了具体分析,并制定了头脑风暴法。头脑风暴法头脑风暴法原材料不合要求砼泵送时间长砼接岔时间长浇筑质量不佳模板表面粗糙不平滑模板质量不佳模板脱模剂涂抹不均模板拼缝处不牢固造成拼缝处开裂模板漏浆模板拼缝不严密运送质量不佳运输工具漏浆振捣质量不佳运输工具漏浆拌和站运转出现问题砼搅拌不彻底拌和站没有定期维修计量不准确快振早振迟振过振漏振欠振机械使用不合理搅拌用水过少色差(色斑)蜂窝麻面施工缝错台工艺不合理振捣机械选型不当使用振捣棒不合理新 工人 多没 有经验技术工不合格振捣手质量意识差同一结构未使用统一批号及厂家水泥浆少石多砼配合比不合理理搅拌不均造

13、成砂浆和石子分离浇筑方法不当造成离析分段分层不合理泵送过快搅拌质量不佳浇筑无序八、要因确认八、要因确认小组成员归纳总结出13条末端影响因素,并根据现场调查及以往经验,确认影响二衬混凝土外观质量的主要因素具体如下:序号原因确认方法原因确认参加人员是否为要因1欠振现场调查根据现场调查分析及以往经验欠振会造成砼表面蜂窝、麻面等缺陷刘军波杜欣荣是2漏振现场调查根据现场调查分析及以往经验漏振会造成砼结构蜂窝、空洞及漏筋等缺陷刘军波江会良是3过振现场调查根据现场调查分析及以往经验过振会造成砂线、砂斑及麻面等外观缺陷刘军波杜欣荣是4迟振现场调查根据现场调查分析及以往经验迟振会造成麻面、色差或冷缝式色差杨 沛

14、杜欣荣否5早振现场调查根据现场调查分析及以往经验早振会造成色差(色斑)等缺陷杨 沛首昭明否6快振现场调查根据现场调查分析及以往经验振动过快会造成砼表面蜂窝、麻面等缺陷杨 沛杜欣荣是7台车、模板拼缝不严现场调查根据现场调查验证模板拼缝不严密会造成施工缝布平顺及错台等缺陷刘军波杜欣荣郑志远是8台车、模板支撑不牢固现场调查振捣时拼缝处开裂,致使模板漏浆,会造成砂斑及麻面等缺陷刘军波杜欣荣否9砼分段分层不合理现场调查造成欠振或漏振及砼接岔时间过长,形成蜂窝麻面及色差带或冷缝式色差刘军波马 健是10泵送方法不当现场调查造成砼离析,形成蜂窝、麻面杜欣荣江会良否11计量不准确现场调查致使砼坍落度不统一,造成

15、砼表面产生色差(色斑)刘军波詹海彬是12振捣手质量意识差现场调查对工人进行质量教育,提高质量意识杨 沛马 健否13新工人多没有经验现场调查砼施工时使用有经验的工人,对新工人进行岗前培训杨 沛江会良否九、制定对策九、制定对策 在砼衬砌施工中必须加强施工工艺的管理,不断提高工艺技术管理水平,保证砼的均匀密实性,确保砼外观质量达到规范及业主要求,是我QC小组的活动目标,为此针对末端因素逐一进行现场确认,根据以上要因分析找出七个主要原因,并制定以下对策措施来保证砼的外观质量:序号主 因对 策目 标措 施地 点时间负责人1欠 振加强现场旁站监督。消除砼表面蜂窝、麻面缺陷。砼施工全过程旁站,责任到人,落实

16、奖罚措施。施工现场2漏 振加强现场旁站监督。消除砼表面蜂窝缺陷。现场全过程旁站监督,振捣要到位施工现场3过 振控制振捣部位时间。消除砼表面蜂窝、麻面缺陷。严格按振捣程序施工。施工现场4振 动过快加强现场旁站监督。消除砼表面蜂窝、麻面缺陷。严格遵循快插慢拔的振捣原则,直到振实为止。施工现场5拼缝不严密检查出、进厂记录,并调试拼装。台车、模板制作安装,严控标准。派专人到厂家检查,现场拼装模板对模板接缝处重点进行控制。施工现场6砼分段不合理注意浇筑顺序及浇筑方法。消除砼表面水纹、色差。现场进行过程旁站监督。施工现场7计量不准确定期对计量仪器进行校检。严格控制砼坍落度的统一性,消除色差。定期对砼拌和机进行检校,人员持证上岗。施工现场对 策 表 十、对策实施十、对策实施 根据以上要因的确定,结合现场施工实际,我小组将影响二衬混凝土外观质量的原因按施工工艺分为四大部分,即台车、模板控台车、模板控制;砼配合比控制;砼搅拌和运送控制;砼浇筑与振捣控制。制;砼配合比控制;砼搅拌和运送控制;砼浇筑与振捣控制。实施一:台车、模板控制实施一:台车、模板控制台车、模板对提高砼外观质量的重要性台车、模板的制作安装

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
