项目总工施工技术管理.ppt

上传人:p** 文档编号:946375 上传时间:2024-05-11 格式:PPT 页数:65 大小:2.67MB
下载 相关 举报
项目总工施工技术管理.ppt_第1页
第1页 / 共65页
项目总工施工技术管理.ppt_第2页
第2页 / 共65页
项目总工施工技术管理.ppt_第3页
第3页 / 共65页
项目总工施工技术管理.ppt_第4页
第4页 / 共65页
项目总工施工技术管理.ppt_第5页
第5页 / 共65页
项目总工施工技术管理.ppt_第6页
第6页 / 共65页
项目总工施工技术管理.ppt_第7页
第7页 / 共65页
项目总工施工技术管理.ppt_第8页
第8页 / 共65页
项目总工施工技术管理.ppt_第9页
第9页 / 共65页
项目总工施工技术管理.ppt_第10页
第10页 / 共65页
亲,该文档总共65页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《项目总工施工技术管理.ppt》由会员分享,可在线阅读,更多相关《项目总工施工技术管理.ppt(65页珍藏版)》请在第壹文秘上搜索。

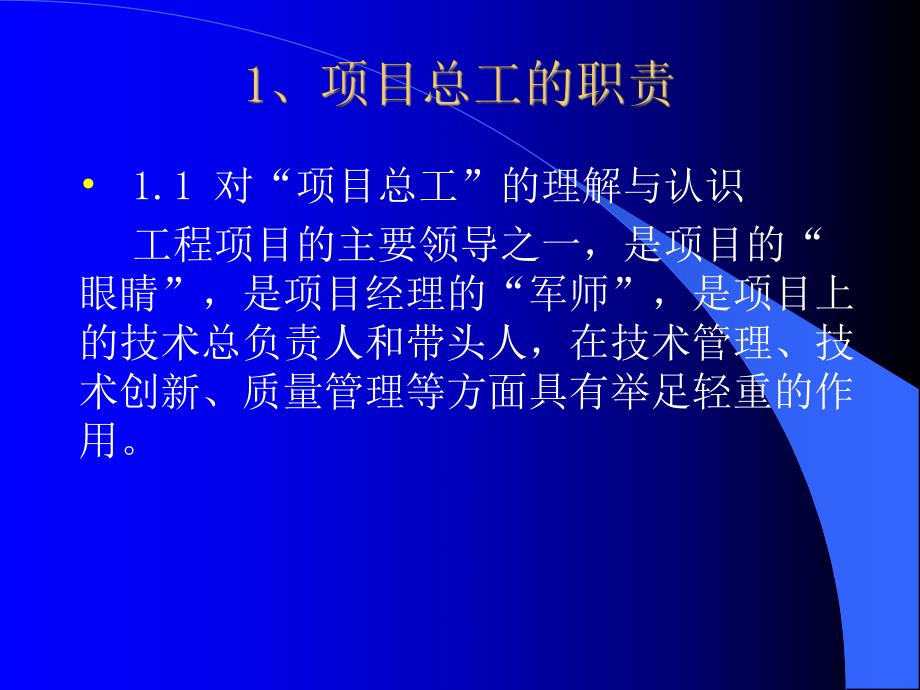

1、 1、项目总工的职责 1.1 对“项目总工”的理解与认识 1.2 项目总工的职责 1.3 项目总工日常技术管理内容 1.4 技术人员需要掌握的基本技能 2、典型案例介绍 3、台阶法施工技术探讨 4、值得推广的“小技巧”1.1 对“项目总工”的理解与认识工程项目的主要领导之一,是项目的“眼睛”,是项目经理的“军师”,是项目上的技术总负责人和带头人,在技术管理、技术创新、质量管理等方面具有举足轻重的作用。1.2 项目总工的职责要想当好项目总工程师,首先必须明白自己的职责,应该做什么,不应该做什么,才能更好的干好本职工作,才能把项目的技术管理工作真正的做好、管理好。要求:业务熟练、全局观、有耐心(韧

2、)、方法灵活1)项目总工是项目的第一技术负责人。在权限范围内,对技术和质量有权作出决定和处理,并受上级总工程师的业务领导。2)对项目的施工技术管理工作全面负责。贯彻执行国家有关技术政策、法规和部颁的现行施工技术规范、规程、质量标准以及承包合同要求,并且监督实施执行情况。3)组织技术人员熟悉合同文件、设计图纸等,领会设计意图和掌握具体技术细节,参加设计技术交底,主持图纸会审签认,对现场情况进行调查核对,如有出入应按规定及时上报监理。4)在项目经理主持下,组织编制实施性施工组织设计。5)组织编制施工技术工艺组织措施,组织编制主要工序的作业指导书。并在施工前组织有关技术人员进行全面技术交底。6)督导

3、施工技术人员严格按设计图纸、施工规范和操作规程组织施工,负责把关控制。7)负责研究解决施工过程中的工程技术难题。8)领导试验检测和测量放样及计量工作,负责对试验、测量在施工过程中发生一般技术问题时的决策或报告。9)负责工程质量创优计划的制定,并组织实施。10)主持制定本项目有关的科研和“四新”推广项目,并组织实施。开展QC小组攻关活动11)主持交竣工技术文件资料的分类、汇总及编制,参加交竣工验收。组织做好施工技术总结,督促技术人员撰写专题论文和施工工法,并负责审核、修改、签认后向上级推荐、申报。12)主持对项目技术人员工作的检查、指导和考核。13)监督重大技术方案的实施,并组织对实施效果进行评

4、价、验证,提出改进措施。14)协助项目经理做好与业主、监理、设计单位的协调和信息沟通工作。15)协助项目经理做好本项目的成本控制、成本核算、成本分析、工程变更等工作。16)负责与上级技术管理部门的协调和沟通。1.3 项目总工日常技术管理内容 1)实施性施组的编制 2)产品的监视和测量计划 3)专项安全方案和安全技术交底 4)施工技术交底 5)施工日志 6)测量与试验 7)竣工竣料及施工总结 8)深化/优化设计与科技创新 9)不良地质、特殊地质地段施工 10)隧道二次衬砌施工组织1.4 技术人员需要掌握的基本技能1)地质知识积累与掌握、认知和高度敏感地质是土木工程的基础,一切工程设计基础皆源于周

5、围的围岩。对地质的高度敏感性(异常现象和水)作为隧道工程师的最基本技能。例子:圆梁山涌泥过程 龙厦象山隧道1#井突水 宜万铁路大支坪隧道突水突泥(掌子面正在进行支护作业,安全员发现右侧拱腰掉块出水,立即组织人员撤离,短短几秒钟掌子面崩塌,突泥7000m淤塞隧道200m)1.4 技术人员需要掌握的基本技能2)测量与试验基础工作测量与量测的重要性新型量测方法的应用及反馈,掌握工程的应力动态。试验:是土木工程师的灵魂。是企业控制成本,提升竞争力最直接手段。(小插曲见文小插曲见文)3)三大力学在实际工作中应用能力的提高现场结构检算(便桥、脚手架)4)综合能力提高,培养复合型人才业主、监理与内部之间的沟

6、通能力技术、经济、合同、验工技术、设备2.1施工方法选用不当 方案是工程施工组织的前提和依据,施工方案是否恰当,方案的相关参数是否合理,将直接影响现场安全质量工作,甚至造成巨大损失。技术管理是安全质量管理的源头和最初环节,必须严谨、慎重。1 1)事故案例一)事故案例一某铁路隧道掌子面围岩为级,以粉砂岩为主,局部强风化、节理发育,节理有多方向倾斜,并伴滴状渗水,自稳能力差,现场采用全断面法开挖,且未按规定执行初喷封闭。2008年7月19日,隧道爆破出碴,完成找顶作业后进行立拱支护,进行拱架最后一颗螺栓连接时,距台架顶面2米高的拱顶发生局部坍塌,直接砸中作业人员胸部,终因抢救无效死亡。原因分析:原

7、因分析:DK20+086+106段围岩属级围岩,项目擅自将方案中的台阶法开挖改为全断面开挖,同时也未按规定进行初喷封闭,围岩自身受力结构被破坏后,破碎围岩受自重影响坠落,是造成本起事故的直接原因。事故教训:事故教训:隧道施工规范中明确要求,级以上围岩不得使用全断面开挖。2 2)事故案例二)事故案例二某黄土隧道采用大管棚进洞后,进行洞口段施工,埋深13m左右,采用三台阶法开挖,上台阶开挖19米,右侧中台阶开挖支护10米,左侧中台阶开挖6米,下台阶及仰拱还未开始施工。1月6日下午,监测人员发现距洞口20m处拱顶下沉数据异常,项目立即喷砼封闭后停止上台阶开挖,并进行下台阶及仰拱施工;1月7日1时,洞

8、口护拱与暗洞接合处右侧出现掉块现象,1时15分,洞口与护拱连接处右侧出现1cm左右的裂纹,洞内拱顶下沉2cm且部分拱架变形,9时40分地表突然发生沉陷,造成洞口浅埋段施工的19米全部坍塌(埋深13m),地表形成深2.5m左右,宽约7m的塌陷区。钢支撑接头钢支撑接头严禁设在拱顶严禁设在拱顶原因分析:原因分析:1)隧道浅埋段以黄土为主,洞口段黄土含水量仅8%,而洞内黄土含水量达到20%,由于受冬季气温回升影响(2008年1月2日1月9日气温突然升高至11左右),地表冻土溶化,增加初支荷载,造成洞口浅埋段黄土发生湿陷性下沉、坍塌,是本起事故发生的直接原因。2)对黄土隧道施工认识不到位,现场施工组织不

9、合理,台阶滞留过长,仰拱未及时封闭,且拱脚处理不彻底,监控量测执行不到位是导致此次事故发生的另一个原因。1m管棚上台阶掌子面45+/2潜在滑动面3)上台阶开挖至19米时,掌子面已位于管棚末端,上台阶掌子面土体已处于不稳定状态,管棚已失去作用。事故教训:事故教训:1)早成环。洞口支护结构未组成封闭的“环”,管棚末端无支撑点,处于悬臂自由状态。2)管棚的“棚护作用”是有前提的。要么后有稳固的“支点”,要么前段必须位于稳定的围岩。2.2职责模糊不清 安全生产是施工技术管理的基础,目前国家大力推进“一岗双责”的安全生产责任制,现场已逐步缔除安全管理人员负责安全管理的落后观念,形成各岗位、各部门各施其责

10、,全员参与的安全管理模式,职责划分日益明确。而技术管理工作在作为现场施工生产顺利进行的同时,也对安全管理工作有着不容忽视的作用,比如施工方法的选用,施工参数的确定,施工组织形式的确定等,而非标加工机具在节约成本,提高施工效率的同时,也为安全管理工作带来的额外隐患。案例:案例:某项目采用自制栈桥进行仰拱施工,为节约成本由其他项目调入栈桥一座,现场未进行验收、检算就投入使用。为提高运输效率,现场将6m混凝土罐车调整为10m混凝土罐车进行混凝土运输。3月16日司机张某驾驶10m3混凝土罐车进行掌子面方向仰拱混凝土运输,途中需经过该处栈桥,当罐车前轮即将通过栈桥时,右侧栈桥中部发生弯曲,罐车向右侧倾斜

11、,作业人员吴某被侧翻的混凝土罐车压在下方,当场死亡。分析:分析:本起事故虽然与仰拱作业人员安全意识不强有关,但究其根本原因,是非标加工机具管理不严,验算、管理不到位。那么在非标机具管理中,土木技术人员和机械技术人员各自应付什么责任?非标加工机具的验算工作到底应该由谁来负责?主责部门肯定在机械管理部门,但公司其他管理部门应提供施工过程中可能影响机具使用安全的相关数据、参数,如模版的尺寸,需承载的混凝土重量,立模、拆模的组织形式等。机械管理部门则根据性能要求在考虑一定的安全系数后,确定承载力,选择加工材料的材质、型号,具体落实加工工作。而导致没有人验算的根本原因在于,现场技术管理人员对验算的方法和

12、要求不清楚,就以不具备资质等理由回避验算工作,最终导致职责纠缠不清,无人负责。类似的问题比如现场方案交底执行方面,应该由谁来管等,都需要我们按照“一岗双责”的要求进一步明确。2.3方案、交底执行力度差 方案、交底是现场施工组织的唯一标准,制定过程中必须科学严谨,既考虑规范、设计要求,又要充分结合现场实际,不能凭空想象,照抄照搬,一经指定必须严格执行,否则将造成难以估量的损失。案例一:某隧道建成通车后,1860m的路面出现异常,纵向施工缝出现不同程度的裂缝(最大达10mm)及错台(最大达20mm),左右幅路面靠近纵向施工缝约1m多处出现纵向裂缝,且有延伸趋势。经开槽检查,发现仰拱未施作、填充深度

13、不足,并且半幅未铺设防水板,直接经济损失500万元。原因分析:原因分析:1)1)隧底虚碴未清理干净。隧底虚碴未清理干净。该隧道全隧设计有仰拱,项目技术交底中对质量要求明确规定在浇筑混凝土前基底虚碴应清理干净。但隧道普遍存在虚碴未清理干净现象,造成基底混凝土不密实,承载能力降低。2)2)仰拱及填充厚度不够。仰拱及填充厚度不够。设计及交底中规定隧道仰拱厚度一般段为35cm,加宽段为45cm。但该隧道中线处仰拱普遍未施做,仰拱填充最薄处与设计相差49cm,仰拱及填充施工不规范严重不符合设计及交底要求。3)3)隧底防水板铺设不规范。隧底防水板铺设不规范。该段隧道防水设计为全断面封闭防水层,满铺防水卷材

14、。但该段隧道仰拱多数地方未铺设防水板,造成地下水渗透,侵入隧底的膨胀性泥岩,形成泥浆,流水将泥浆冲走后形成空洞。4)对地质认识不清,隧道施工结构分层不合理。对地质认识不清,隧道施工结构分层不合理。事故教训:事故教训:1)1)方案、交底制定过程中必须由长远考虑,方案、交底制定过程中必须由长远考虑,切合实际的制定措施。切合实际的制定措施。近年来,随着国家基础建设工程的飞速发展,不但各施工企业施工能力得到了进一步提升,行业、地方政府、设计、监理单位的技术能力也在同步提升,工程设计中的各项措施在针对性和合理性方面也有了较大提高。因此,我们现场进行变更设计时,必须充分考虑工程实际的地质、气候、水文地理情

15、况,充分认识到围岩特性带来的长期影响,并在现场施工方案、技术交底中形成针对性的措施,由工程施工源头保证科学性、合理性,保证工程寿命。2 2)方案、交底现场执行过程必须监督到位。)方案、交底现场执行过程必须监督到位。以上列举的这起质量事故,现场方案、技术交底没有出现原则性的错误,如果现场严格执行交底要求,同时在现场执行环节上必须下大力气,现场严格执行的前提是我们管理人员、技术人员必须摒弃以往凭经验施工的陈旧观念。以往大家凭经验施工是在工程施工技术尚不成熟的情况下,为尽量提高工程质量和安全生产能力,才借鉴类似工程施工经验,避免走弯路而采取的相对有效措施。但现在超前地质预报、红外探水、监控量测、地质

16、探孔、爆破振速监测等各项预测、量测措施日趋完善,通过科学手段,我们已经可以基本掌握实际施工环境,能够由科学的角度确定合理的施工方法和工程材料,并对潜在的施工风险产生一定的预见性。那么现在说凭经验施工,则应侧重在方案制定的过程中借鉴经验,而不能擅自改变施工方案,甚至偷工减料,否则必将得不偿失。3 3)要提高收尾期间工程管理能力。)要提高收尾期间工程管理能力。随着国家基础设施建设规模的不断扩大,各单位都不同程度的面临企业规模扩大与资源相对不足的矛盾,即便在建工程也不同程度的存在管理、技术人员不足的问题,收尾工程的管理力量更加薄弱。以隧道工程为例,一般而言,隧道贯通后就可以算作进入收尾阶段,大部分人员投入到新上项目,而且抽调的大部分人员都是能力、素质较为突出的人员。而收尾阶段,剩余的衬砌、仰拱、路面、水沟等工程都是直接影响工程使用寿命的部分,同时各级检查相对减少,业主苛求工期,在提供相对宽松的施工环境的同时,也带来了较大的进度压力,这些因素都对项目质量管理工作带来了巨大考验。国家推行工程质量终身责任制以后,也迫使施工单位综合考虑工程成本和工程质量之间的得失关系,工程盈亏得考核期限也对应延长。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
