资源描述

《项目施工质量管理.ppt》由会员分享,可在线阅读,更多相关《项目施工质量管理.ppt(14页珍藏版)》请在第壹文秘上搜索。

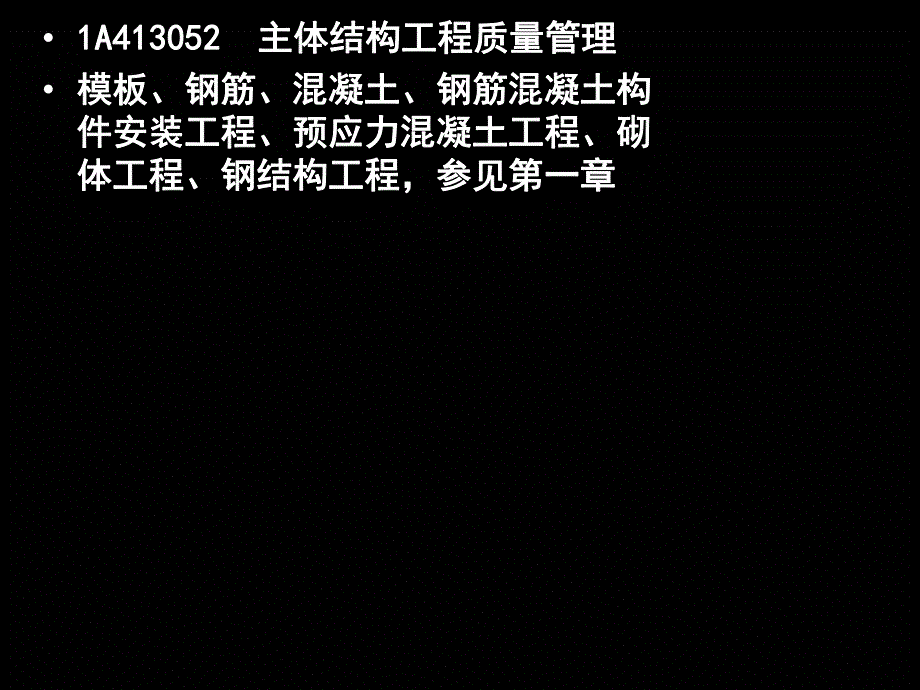

1、 1A4200501A420050项目施工质量管理项目施工质量管理 1A4200511A420051地基基础工程质量管理地基基础工程质量管理 参见第一章工程技术参见第一章工程技术 土方工程、灰土、砂和砂石地基工程、土方工程、灰土、砂和砂石地基工程、重锤夯实或强夯地基工程、打(压)预重锤夯实或强夯地基工程、打(压)预制桩工程、混凝土灌注桩工程制桩工程、混凝土灌注桩工程 1A413052 1A413052 主体结构工程质量管理主体结构工程质量管理 模板、钢筋、混凝土、钢筋混凝土构模板、钢筋、混凝土、钢筋混凝土构件安装工程、预应力混凝土工程、砌件安装工程、预应力混凝土工程、砌体工程、钢结构工程,参见

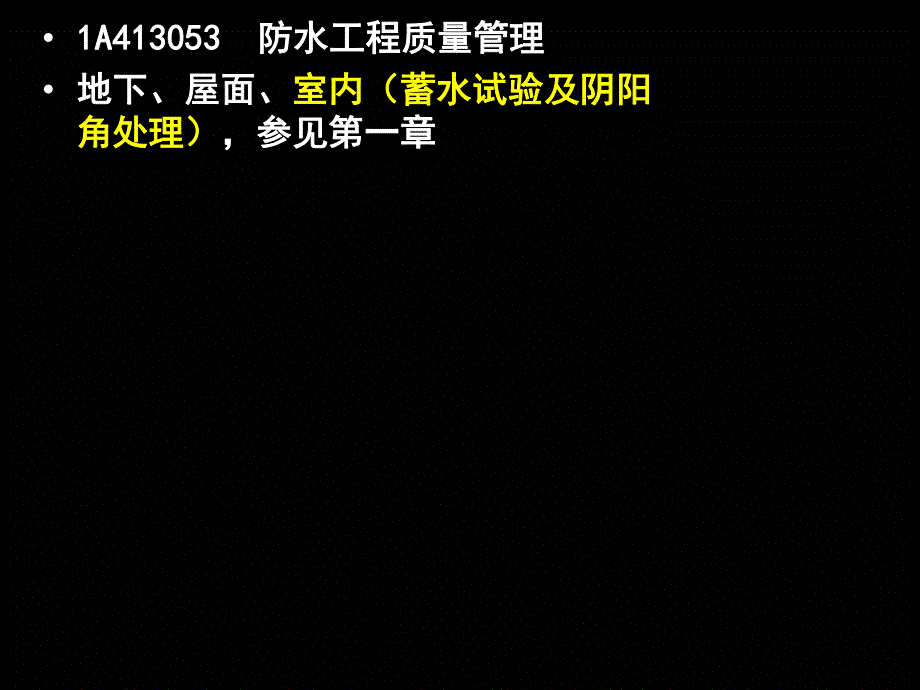

2、第一章体工程、钢结构工程,参见第一章 1A413053 1A413053 防水工程质量管理防水工程质量管理 地下、屋面、地下、屋面、室内(蓄水试验及阴阳室内(蓄水试验及阴阳角处理)角处理),参见第一章,参见第一章 土方回填最优含水率土方回填最优含水率:砂土:砂土:8%12%8%12%;黏土:黏土:19%23%19%23%(砂土(砂土+11%+11%)基础基础:施工结束后,检查被夯地基的强:施工结束后,检查被夯地基的强度并进行承载力试验。度并进行承载力试验。压实系数:(干密度)压实系数:(干密度)/(实验室给的(实验室给的标准干密度)。标准干密度)。出厂合格证、(型式)性能检测报告、出厂合格证、

3、(型式)性能检测报告、进场验收记录、复试报告。进场验收记录、复试报告。屋面淋水试验屋面淋水试验2h2h、或蓄水试验、或蓄水试验24h24h;厨房、厕所厨房、厕所24h 24h 蓄水试验,蓄水高度在蓄水试验,蓄水高度在最高处为最高处为2030mm2030mm。1A413054 1A413054 装饰装修工程质量管理装饰装修工程质量管理 装饰装修装饰装修(新增)(新增),参见第一章,参见第一章 三交底:确立图纸三交底:确立图纸“三交底三交底”的施工的施工准备工作:施工主管向施工工长做详准备工作:施工主管向施工工长做详细的图纸工艺要求、质量要求交底;细的图纸工艺要求、质量要求交底;工序开始前工长向班

4、组长做详尽的图工序开始前工长向班组长做详尽的图纸、施工方法、质量标准交底;纸、施工方法、质量标准交底;作业开始前班长向班组成员做具体的作业开始前班长向班组成员做具体的操作方法、工具使用、质量要求的详操作方法、工具使用、质量要求的详细交底,务求每位施工工人对其作业细交底,务求每位施工工人对其作业的工程项目了然于胸;的工程项目了然于胸;1A413060 1A413060 项目施工质量验收项目施工质量验收 1A413061 1A413061 建筑工程质量验收要求建筑工程质量验收要求 建筑工程质量验收划分为:建筑工程建筑工程质量验收划分为:建筑工程质量验收应划分为单位(子单位)工质量验收应划分为单位(

5、子单位)工程、分部程、分部(子分部)工程、分项工程子分部)工程、分项工程和检验批,是工程建设质量控制的一和检验批,是工程建设质量控制的一个重要环节,它包括工程施工质量的个重要环节,它包括工程施工质量的中间验收和工程的竣工验收两个方面中间验收和工程的竣工验收两个方面。一)建筑工程施工检验批质量验收合格的规定一)建筑工程施工检验批质量验收合格的规定 1.主控项目和一般项目的质量经抽样检验合格。主控项目和一般项目的质量经抽样检验合格。2.具有完整的施工操作依据、质量检查记录。具有完整的施工操作依据、质量检查记录。检验批是工程验收的最小单位,是分项工程乃检验批是工程验收的最小单位,是分项工程乃至整修建

6、筑工程质量验收的基础。主控项目不至整修建筑工程质量验收的基础。主控项目不允许有不符合要求的检验结果,即这种项目的允许有不符合要求的检验结果,即这种项目的检査具有否决权。检査具有否决权。二)分项工程质量验收合格的规定二)分项工程质量验收合格的规定 1.1.分部工程所含的检验批均应符分部工程所含的检验批均应符合合格质量的规定。合合格质量的规定。2.2.分项工程所含的检验批的质量分项工程所含的检验批的质量验收记录应完整。验收记录应完整。三)分部(子分部)工程质量验收合三)分部(子分部)工程质量验收合格规定格规定 1.1.分部(子分部)工程所含工程的分部(子分部)工程所含工程的质量均应验收合格。质量均

7、应验收合格。2.2.质量控制资料应完整。质量控制资料应完整。3.3.地基与基础、主体结构和设备安地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定。和抽样检测结果应符合有关规定。4.4.观感质量验收应符合要求。观感质量验收应符合要求。四)单位(子单位)工程质量验收四)单位(子单位)工程质量验收合格的规定合格的规定 1.1.单位(子单位)工程所含分部(单位(子单位)工程所含分部(子分部)工程的质量均应验收合格子分部)工程的质量均应验收合格。2.2.质量控制资料应完整。质量控制资料应完整。3.3.单位(子单位)工程所含分部工单位

8、(子单位)工程所含分部工程有关安全和功能的检测资料应完程有关安全和功能的检测资料应完整。整。4.4.主要功能项目的抽査结果应符合主要功能项目的抽査结果应符合相关专业质量验收规范的规定。相关专业质量验收规范的规定。5.5.观感质量验收应符合要求。观感质量验收应符合要求。1A413062 1A413062 地基基础工程质量验收地基基础工程质量验收 工程实体:工程实体:1 1、孔洞镶堵密实,分阶段的,、孔洞镶堵密实,分阶段的,在质监交底会上申请并向质监站备案。在质监交底会上申请并向质监站备案。2 2、混凝土结构清理干净,缺陷已处理;、混凝土结构清理干净,缺陷已处理;3 3、楼层标高线、轴线;、楼层标

9、高线、轴线;4 4、工程技术资料的问题已整改完成;、工程技术资料的问题已整改完成;5 5、合同、设计内容已完成;、合同、设计内容已完成;6 6、安装管道预里、检测;、安装管道预里、检测;7 7、质监站的整、质监站的整改单回复;改单回复;工程资料:工程资料:1 1、自检合格,自评报告;、自检合格,自评报告;2 2、监理的质量评估报告;、监理的质量评估报告;3 3、勘察、设计认可;、勘察、设计认可;4 4、工程档案资料、工程档案资料、见证试验档案、监理资料、施工质量见证试验档案、监理资料、施工质量保证资料、管理资料、评定资料;保证资料、管理资料、评定资料;验收组织、人员:建设组织,验收组织、人员:

10、建设组织,验收程序:企业自评、设计认可、监验收程序:企业自评、设计认可、监理核定、业主验收、政府监督理核定、业主验收、政府监督 1 1、施工单位自检合格,报总监验收;、施工单位自检合格,报总监验收;2 2、验收前,施工单位将质量控制资料成册、验收前,施工单位将质量控制资料成册报监理机构,总监签署审查意见,三个工报监理机构,总监签署审查意见,三个工作日内通知质监站;作日内通知质监站;3 3、总监(建设负责人)组织验收,填写质、总监(建设负责人)组织验收,填写质量验收记录、结论、意见意见书,并附观量验收记录、结论、意见意见书,并附观感检查记录;感检查记录;4 4、必须有施工单位负责人及项目经理;、必须有施工单位负责人及项目经理;验收结论:验收结论:1 1、验收小组主持验收会议;、验收小组主持验收会议;2 2、建设、施工、监理、设计、勘察书面、建设、施工、监理、设计、勘察书面汇报履约和执行强条情况;汇报履约和执行强条情况;3 3、形成验收意见;、形成验收意见;4 4、各方签署质量验收记录,、各方签署质量验收记录,3 3 个工作日个工作日内由项目监理人员报送质监站存档;内由项目监理人员报送质监站存档;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
