高速公路高边坡施工与安全专项施工方案PPT演示.ppt

上传人:p** 文档编号:946505 上传时间:2024-05-11 格式:PPT 页数:48 大小:662KB
下载 相关 举报
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第1页
第1页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第2页
第2页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第3页
第3页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第4页
第4页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第5页
第5页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第6页
第6页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第7页
第7页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第8页
第8页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第9页
第9页 / 共48页
高速公路高边坡施工与安全专项施工方案PPT演示.ppt_第10页
第10页 / 共48页
亲,该文档总共48页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高速公路高边坡施工与安全专项施工方案PPT演示.ppt》由会员分享,可在线阅读,更多相关《高速公路高边坡施工与安全专项施工方案PPT演示.ppt(48页珍藏版)》请在第壹文秘上搜索。

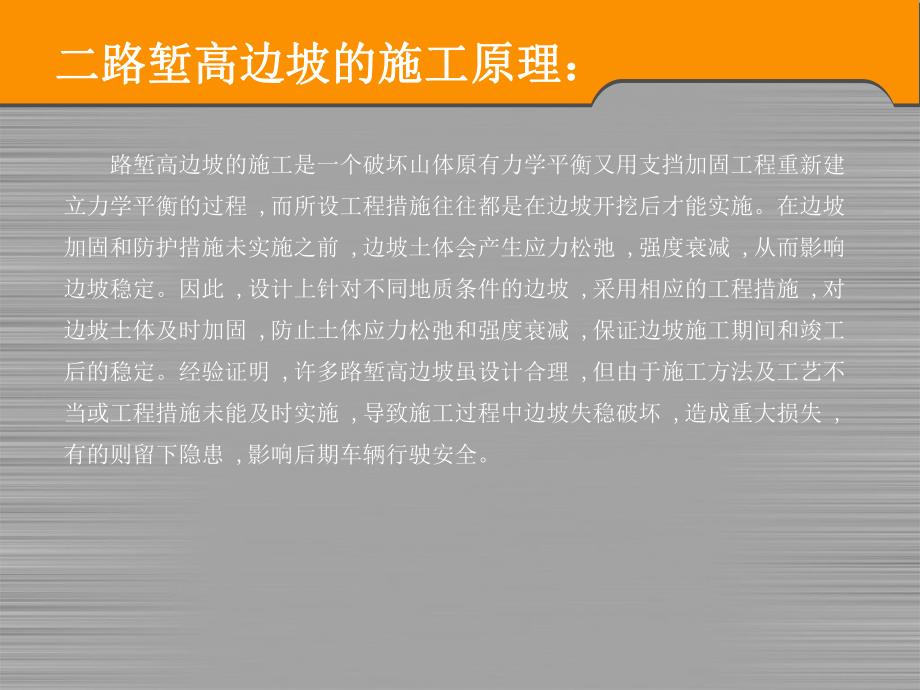

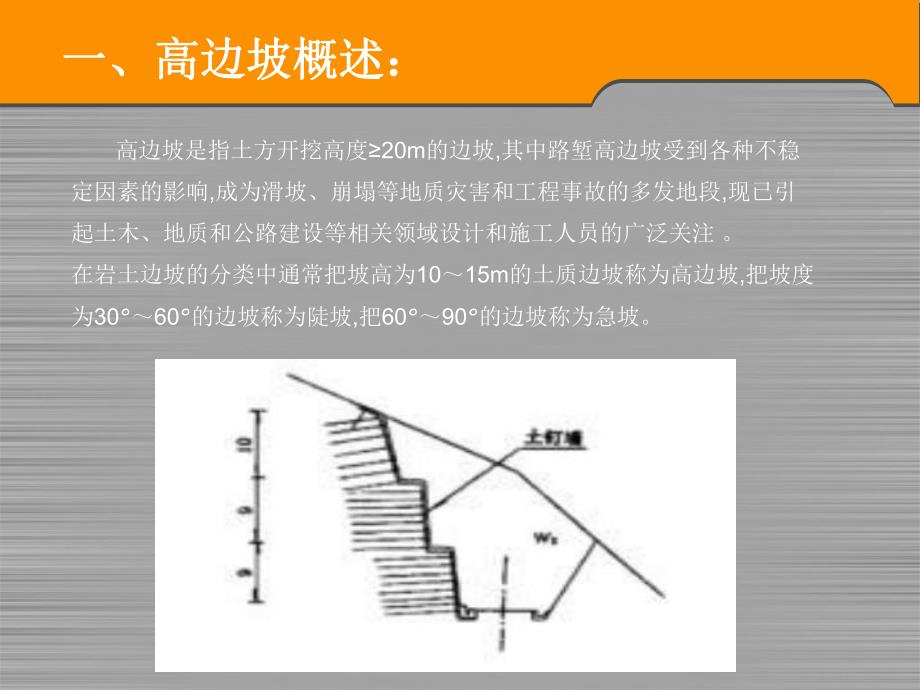

1、高速公路高边坡施工与安全高速公路高边坡施工与安全专项施工方案专项施工方案 高边坡是指土方开挖高度20m的边坡,其中路堑高边坡受到各种不稳定因素的影响,成为滑坡、崩塌等地质灾害和工程事故的多发地段,现已引起土木、地质和公路建设等相关领域设计和施工人员的广泛关注。在岩土边坡的分类中通常把坡高为1015m的土质边坡称为高边坡,把坡度为3060的边坡称为陡坡,把6090的边坡称为急坡。一、高边坡概述:一、高边坡概述:路堑高边坡的施工是一个破坏山体原有力学平衡又用支挡加固工程重新建立力学平衡的过程,而所设工程措施往往都是在边坡开挖后才能实施。在边坡加固和防护措施未实施之前,边坡土体会产生应力松弛,强度衰

2、减,从而影响边坡稳定。因此,设计上针对不同地质条件的边坡,采用相应的工程措施,对边坡土体及时加固,防止土体应力松弛和强度衰减,保证边坡施工期间和竣工后的稳定。经验证明,许多路堑高边坡虽设计合理,但由于施工方法及工艺不当或工程措施未能及时实施,导致施工过程中边坡失稳破坏,造成重大损失,有的则留下隐患,影响后期车辆行驶安全。二路堑高边坡的施工原理:二路堑高边坡的施工原理:三、边坡开挖前的准备工作三、边坡开挖前的准备工作1、测量放样路堑开挖前应严格按照图纸放出边坡顶边线及截水沟,然后在进行开挖一级,二级,三级边坡。2、边坡开挖前的边沟排水和坡面及坡顶排水的处理。在边坡开挖前原始路边的排水沟保持沟排水

3、畅通。3、坡顶在没作好坡顶截水沟前须先挖一条临时截水沟,防暴雨冲走挖松的泥土流失。可在坡顶设计永久性截水沟位置设置。并首先作好坡顶永久性排水沟。4、在开挖的松土堆放区,两侧应设与堆土区隔离的排水沟,一般在平设计平台上的挡水埝设置。5、边坡开挖前制定相应的安全措施及文明施工措施。6、在开挖前,位于边坡开挖路段要设置隔离防护,悬挂明显的安全标志牌,与危险源辨识牌,即“前方施工”“道路施工”“车辆慢行”“限速标志”“边坡施工危险”等安全标志。7、在施工中要有专职安全员指挥、输导、提示。危险区要有专人警戒。8、施工区的车辆进出口在现场合理位置选择,临时车道施工车辆通行,不少于8米宽,并在前50米处挂标

4、志牌“前施工区车辆出入口,车辆慢行”,等交通安全标示牌。四、边坡开挖施工工艺四、边坡开挖施工工艺1 1、路堑土方施工中,当运距短时及在绕行段结束地段,路堤需要填筑时,可、路堑土方施工中,当运距短时及在绕行段结束地段,路堤需要填筑时,可采用推土机推运,将土料推至路堤经改良后做路堤填料。当运距较远,超出采用推土机推运,将土料推至路堤经改良后做路堤填料。当运距较远,超出推土机经济运距时,采用挖掘机、装载机配自卸汽车进行土方挖装运卸施工。推土机经济运距时,采用挖掘机、装载机配自卸汽车进行土方挖装运卸施工。边坡采用人工配合机械施工,进行刷坡,修整边坡,达到设计边坡率和保持边坡采用人工配合机械施工,进行刷

5、坡,修整边坡,达到设计边坡率和保持坡面平顺完整,有利边坡挡护施工和降低成本,并保证外观质量,如下图。坡面平顺完整,有利边坡挡护施工和降低成本,并保证外观质量,如下图。2 2、边坡开挖施工顺序:开挖时由上而下,先开挖远离营业线侧,纵向拉槽,、边坡开挖施工顺序:开挖时由上而下,先开挖远离营业线侧,纵向拉槽,横向分区、分层开挖。每次分层厚度为横向分区、分层开挖。每次分层厚度为2 23m3m。施工顺序为:。施工顺序为:1 12 23 34 45 56 67 78 89 9101011111212,靠近便道施工区采取预留隔离墙,靠近便道施工区采取预留隔离墙法施工,如下图所示。法施工,如下图所示。1112

6、既有线新建线防护排架四、边坡开挖施工工艺四、边坡开挖施工工艺推土机、装载机纵向台阶开挖土方10-30松土堆34m挖掘机、自卸车纵向台阶开挖土方四、边坡开挖施工工艺四、边坡开挖施工工艺 路堑施工中,首先自上而下,水平分层开挖。利用上述施工方法和路堑施工中,首先自上而下,水平分层开挖。利用上述施工方法和施工机械先施工上层坡段范围内的路堑横断面土方,再进行下层坡段范施工机械先施工上层坡段范围内的路堑横断面土方,再进行下层坡段范围内路堑土方施工。最后修整路床,整个路堑土方施工即完成。围内路堑土方施工。最后修整路床,整个路堑土方施工即完成。路堑土方开挖,采用挖掘机进行开挖施工,严格杜绝人工掏洞掏底法路堑

7、土方开挖,采用挖掘机进行开挖施工,严格杜绝人工掏洞掏底法施工。施工。浅挖路段施工方式:浅挖路段施工方式:路堑浅挖路段挖土方式,采用综合式开挖。具体做法是:从上而下路堑浅挖路段挖土方式,采用综合式开挖。具体做法是:从上而下分层开挖,横挖法、分层纵挖法、分段纵挖法,根据具体情况灵活变分层开挖,横挖法、分层纵挖法、分段纵挖法,根据具体情况灵活变动使用。动使用。1横挖法:按挖方地段的一端或两端按横断面全宽逐渐向前开挖。2分层纵挖法:按横断面全宽纵向分层开挖。2分段纵挖法:将挖方每个工点分成几段再分层纵向开挖。四、边坡开挖施工工艺四、边坡开挖施工工艺 无论在任何情况下,都不乱挖或超挖,更不采用深孔爆破法

8、或挖无论在任何情况下,都不乱挖或超挖,更不采用深孔爆破法或挖“神神仙土仙土”方法开挖路基土方。方法开挖路基土方。挖、装、运、卸的基本作业密切配合,挖掘机的挖土作业以侧向开挖为挖、装、运、卸的基本作业密切配合,挖掘机的挖土作业以侧向开挖为主,运土车辆运行路线位于挖掘机开挖路线的侧面(见下图)。主,运土车辆运行路线位于挖掘机开挖路线的侧面(见下图)。四、边坡开挖施工工艺四、边坡开挖施工工艺较深路基挖土,当分层开挖过高时,采用搭设平台漏斗或装土。正铲较深路基挖土,当分层开挖过高时,采用搭设平台漏斗或装土。正铲挖掘机侧向开挖。挖掘机侧向开挖。3.2.43.2.4、较深开挖路段施工方式、较深开挖路段施工

9、方式线路有大量路段开挖深度在线路有大量路段开挖深度在3-6m3-6m之间,此时路段开挖以土方为主,需之间,此时路段开挖以土方为主,需采用爆破法进行施工。爆破前将表面土方采用挖掘机挖除干净,再进行采用爆破法进行施工。爆破前将表面土方采用挖掘机挖除干净,再进行钻孔爆破,具体施工方法见路堑石方施工。钻孔爆破,具体施工方法见路堑石方施工。3.2.53.2.5、半填半挖路段施工方式:、半填半挖路段施工方式:线路土方断面有部分属半填半挖断面,挖土面小、挖土深度小,线路土方断面有部分属半填半挖断面,挖土面小、挖土深度小,多数属山坡路段,采用挖掘机挖土有困难时,需采用人工和推土机同多数属山坡路段,采用挖掘机挖

10、土有困难时,需采用人工和推土机同时配合施工,进行分台阶开挖,用装载机装车,自卸汽车运卸。时配合施工,进行分台阶开挖,用装载机装车,自卸汽车运卸。四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺石方爆破开挖a、施工方法:石方开挖采用中深孔台阶爆破和浅孔爆破,挖掘机挖装,自卸车运输的方法,中深孔台阶爆破仅用于石方量大且相对集中的地段,凿岩钻机选用80140mm孔径的潜孔钻机,台阶高度控制在610m之间,其余地段的石方开挖选择手风钻钻爆开挖的方法。b、边坡开挖:石质地段边坡开挖,采用控制爆破的方法,即以光面爆破而实现对边坡的保护。光面爆破孔的孔径为40mm,孔距控制在

11、1.01.2m,最小抵抗线控制在0.81.0m,光面爆破在主爆区爆破之后进行,周边条件允许的情况下,最好在採空后施爆,以保证其效果。主爆区和光爆区之间的关系及爆破示意图如下:四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺爆破参数的选取爆破参数的选取 a a、起爆系统:采用毫秒微差非电起爆系统,起爆雷管为塑料导爆管雷、起爆系统:采用毫秒微差非电起爆系统,起爆雷管为塑料导爆管雷管。管。b b、中深孔台阶爆破,及手风钻浅孔爆破参数的选取如下表:、中深孔台阶爆破,及手风钻浅孔爆破参数的选取如下表:爆破爆破类型类型孔径孔径(mmmm)孔距孔距(m m)排距排距(m m)

12、孔深孔深(m m)单耗单耗(kg/m3kg/m3)堵塞高度堵塞高度(m)(m)备注备注中中深深孔孔80802 23.53.54 48 80.40.40.50.53 34 4孔口处堵孔口处堵塞塞1001003 34 45 510100.40.40.50.54 45 5孔口处堵孔口处堵塞塞1401404 45 56 612120.40.40.50.54.54.55.05.0孔口处堵孔口处堵塞塞浅孔浅孔40401.21.20.80.81.21.23.03.00.40.40.450.450.61.20.61.2四、边坡开挖施工工艺四、边坡开挖施工工艺 装药结构装药结构 使用使用32mm32mm的乳胶炸

13、药(或的乳胶炸药(或2#2#岩石硝铵炸药),采用连续装药或分岩石硝铵炸药),采用连续装药或分层间隔装药;若采用分层装药,其上下层药量之比为层间隔装药;若采用分层装药,其上下层药量之比为6464,堵塞长度一般为,堵塞长度一般为0.60.60.8m0.8m,中间间隔一般为,中间间隔一般为0.30.30.4m0.4m,如下图所示。,如下图所示。连续装药结构示意图连续装药结构示意图四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺四、边坡开挖施工工艺 起爆及联结起爆及联结 光爆孔同时起爆,起爆顺序以主爆孔先爆,光爆层孔后爆,最光爆孔同时起爆,起爆顺序以主爆孔先爆,光爆层孔后爆,最后光爆孔同时

14、同段起爆。如光爆孔使用导爆索起爆时效果更好,联结后光爆孔同时同段起爆。如光爆孔使用导爆索起爆时效果更好,联结方法也是采用簇联(一把抓)。方法也是采用簇联(一把抓)。爆破安全爆破安全 为了保证爆破安全,在爆破作业时要加强爆破作业的组织管理,为了保证爆破安全,在爆破作业时要加强爆破作业的组织管理,严格执行爆破安全规程的所有规定,强化安全警戒环节,切实解严格执行爆破安全规程的所有规定,强化安全警戒环节,切实解决爆破飞石、震动、毒气的有害效应,认真执行有关爆破施工的报批决爆破飞石、震动、毒气的有害效应,认真执行有关爆破施工的报批程序,专人专职,恪尽职守,确保万无一失程序,专人专职,恪尽职守,确保万无一

15、失。四、边坡开挖施工工艺四、边坡开挖施工工艺 边坡整修、加固、排水施工工艺:一般路堑边坡整修分粗整修和整修两次进行,粗整修是机械施工期间配备一定人工,随机进行,把机械挖松而未铲完残留在边坡上的松土和机械挖不到的土石粗略按坡率整修,将余土石方运走。粗略整修除了做出路基边坡的轮廓线外,及时将余土石方运走,避免剩余大量土石方增加运输困难。边坡最后整修一般都是分段进行。人工整修,当路基挖完一段后紧接进行整修。为下一工序排水、防护项目施工做好准备,边坡整修前先按设计做好坡度尺,准备垂球和棉线,每隔1015M挂线挖一条槽做坡度样板,然后再从上而下整修边坡,经常使用坡度尺校正。操作人员腰系安全带,安全带挂在

16、坡顶安全处。同时用钉钉在边坡上搭设简易木夹板踩脚。四、边坡开挖施工工艺四、边坡开挖施工工艺 深挖路堑地段的边坡整修,采用分段整修分级处理。首先根据该路段深挖路堑地段的边坡整修,采用分段整修分级处理。首先根据该路段的挖土情况,按挖土石方的挖土情况,按挖土石方整修整修加固三个工序流水循环作业,以设计的加固三个工序流水循环作业,以设计的横断面每级平台为分界,纵向划分流水段,进行流水施工。横断面每级平台为分界,纵向划分流水段,进行流水施工。第一台阶土石方开挖完成后,挖土作业人员转入第二个纵向流水段第一台阶土石方开挖完成后,挖土作业人员转入第二个纵向流水段施工土方,这是,第一平台边坡整修作业人员开始整修该部分边坡。第二施工土方,这是,第一平台边坡整修作业人员开始整修该部分边坡。第二个纵向流水段挖土方完成后,挖土石作业人员转入第三个纵向流水段施工个纵向流水段挖土方完成后,挖土石作业人员转入第三个纵向流水段施工土石方,这时,第一台阶边坡整修作业人员转入第二平台边坡作业,边坡土石方,这时,第一台阶边坡整修作业人员转入第二平台边坡作业,边坡加固作业人员开始第一台阶边坡加固施工,完成后转入第二平台施工。这

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
