《临时隔墙拆除施工方案.doc》由会员分享,可在线阅读,更多相关《临时隔墙拆除施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

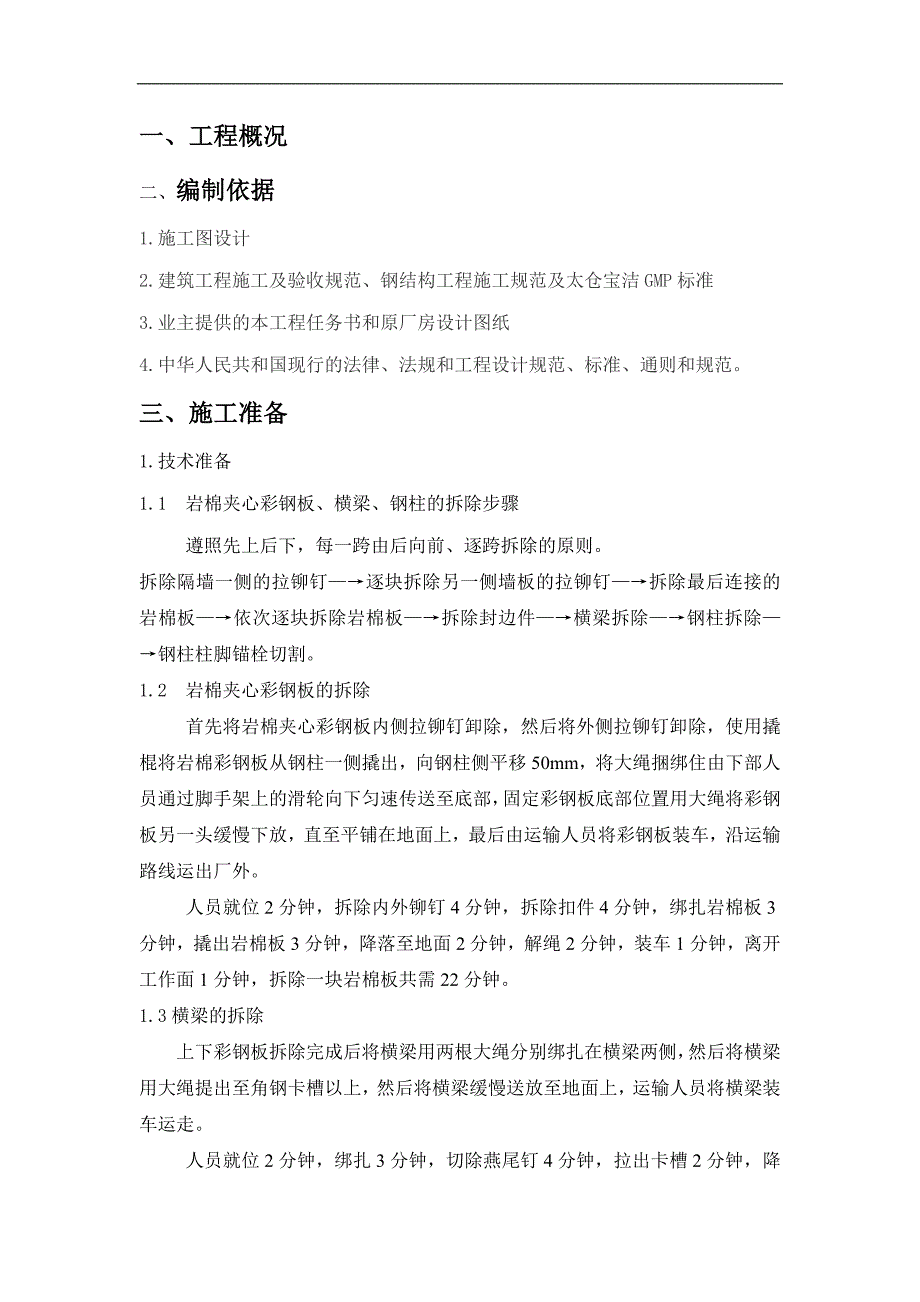

1、临时隔墙拆除施工方案 工程名称:某某厂3号线扩建编制人:审 核:批 准: 编制单位:某某有限公司 编制日期:目 录一、工程概况-2 二、编制依据-2 三、施工准备-2 四、现场拆除-4 五、实施中应当注意的事项-5六、施工安全措施 - 5一、工程概况二、 编制依据1. 施工图设计2. 建筑工程施工及验收规范、钢结构工程施工规范及太仓宝洁GMP标准3. 业主提供的本工程任务书和原厂房设计图纸4. 中华人民共和国现行的法律、法规和工程设计规范、标准、通则和规范。三、 施工准备1.技术准备1.1 岩棉夹心彩钢板、横梁、钢柱的拆除步骤 遵照先上后下,每一跨由后向前、逐跨拆除的原则。拆除隔墙一侧的拉铆钉
2、逐块拆除另一侧墙板的拉铆钉拆除最后连接的岩棉板依次逐块拆除岩棉板拆除封边件横梁拆除钢柱拆除钢柱柱脚锚栓切割。1.2 岩棉夹心彩钢板的拆除 首先将岩棉夹心彩钢板内侧拉铆钉卸除,然后将外侧拉铆钉卸除,使用撬棍将岩棉彩钢板从钢柱一侧撬出,向钢柱侧平移50mm,将大绳捆绑住由下部人员通过脚手架上的滑轮向下匀速传送至底部,固定彩钢板底部位置用大绳将彩钢板另一头缓慢下放,直至平铺在地面上,最后由运输人员将彩钢板装车,沿运输路线运出厂外。人员就位2分钟,拆除内外铆钉4分钟,拆除扣件4分钟,绑扎岩棉板3分钟,撬出岩棉板3分钟,降落至地面2分钟,解绳2分钟,装车1分钟,离开工作面1分钟,拆除一块岩棉板共需22分
3、钟。1.3横梁的拆除上下彩钢板拆除完成后将横梁用两根大绳分别绑扎在横梁两侧,然后将横梁用大绳提出至角钢卡槽以上,然后将横梁缓慢送放至地面上,运输人员将横梁装车运走。人员就位2分钟,绑扎3分钟,切除燕尾钉4分钟,拉出卡槽2分钟,降落至地面3分钟,解绳2分钟,装车1分钟,离开工作面1分钟,拆除一根横梁共需18分钟。1.4 钢立柱的拆除1.41 100*100的钢立柱拆除将立柱用大绳捆绑住后,由两个人用大绳拉住,保证立柱不会随意倾倒,由另一人将钢柱上部固定处,用角磨机切除,下部将固定螺栓卸除,用大绳将立柱提拉出螺栓固定处,钢柱下部由两人抬横梁底部将钢柱向外侧平移,同时将大绳绑扎处缓慢下放,直至钢柱平
4、躺在地面上,由运输人员将钢柱运输至厂外人员就位2分钟,绑扎5分钟,钢柱上部切除5分钟,地脚拆除5分钟,立柱放平至地面6分钟,解绳2分钟,装车1分钟,离开工作面1分钟,拆除一根横梁共需分27钟。1.42 200*200的钢立柱拆除 采用8吨吊车,将立柱用吊带捆绑住后,由两个人用大绳拉住,保证立柱不会随意倾倒,缓慢起吊、轻放。两条大绳合理收放控制钢梁下落方向,至平稳落地 。 吊车就位25分钟,人员就位5分钟,吊带绑扎10分钟,大绳绑扎5分钟,钢柱上部切除20分钟,下部拆除15分钟。吊放20 分钟,装车5分钟,离开工作面1分钟,共需106分钟。2.人员配备2.1 施工组织机构项目经理 施工经理 安全
5、经理 现场负责人 施工队安全员施工队长2.2根据施工区域组织施工队 施工区域如下图:一区:MKG GSS#3区域 二区:FPS #3 区域 (平台上下两层)三区:PKG Line#3 区域 四区:PKG Line#3 线尾及库房区域 注: 每区设施工队1个,每队:2个作业组,每组设1个拆除小组4人,1个运输组4人;共 16人。总项目设电气班组1个2人;消防班组1个4人;土建班组1个4人;文明施工班组1个2人 。共计 76人。 3.设备机具机具名称数量单位规格型号备注升降车4台12米汽车吊车1台8T铝合金伸缩梯2架6米人力推车、人力板车4台厂区转运材料手枪钻10把JIZ-FF-05-10A电焊机
6、1台Z-400A焊接钢柱钢丝钳5把扳手10把1732滑轮4台2T角磨机6 把SIM-FF-100A配电箱9台安全带20条伸缩五点双钩缆风绳6根根16麻绳100米16拆除墙板扁平吊带3套2T吊钢立柱、梁活动脚手架30套1700*1000小撬棍10把18*1000拆除墙板吸尘器1台四、拆除施工4.1 拆除准备工作此工作为开工前一天工作内容(1)将施工人员分组,明确施工任务、施工工期;安全交底,技术交底及宝洁车间GMP要求事项。(2)张贴物料运输通道、人员出入通道指示标识,组织员工熟悉路线。(3)按工作分组领取施工机具,可提前运至施工现场的大型设备及门式移动脚手架运至施工区域(不影响生产及其他工作单
7、位施工区域),门式脚手架可提前组装的提前搭设,并提交宝洁公司安全部门验收。(4)临时用电线路提前敷设,搭接。(5)生产区域搭设临时施工彩条布围挡,地面铺设防火布。附图1 :物料人员进出通道,及拆除区域围挡图。4.2 拆除工作4.2.1拆除工作计划根据施工现场实际情况,各区域拆除作业计划如下:1、墙板拆除工程,总计4天完成计划如下: 1区(MKG GSS#3施工区域)由第一队施工需要拆除岩棉夹芯板131块,钢梁37根,钢柱18根。拆除作业需要3.5天,尾项修补0.5天,综合共需时间4天。 2区(FPS#3区域-分上下二层)由第二队施工,需要拆除岩棉夹芯板49块,钢梁10根,钢柱10根。拆除作业需
8、要1.5天,临时门拆除移位安装0.5天,墙板封堵正式视窗安装1天,临时通道拆除、不锈钢护栏恢复1天,尾项修补0.5天。综合工期为4天。 3区(PKG Line#3区域)由第三队施工需要拆除岩棉夹芯板40块,钢梁15根,钢柱16根。拆除作业需要1.5天。正式墙玻璃拆除、封堵、洗眼器移位时间为1天,尾项修补0.5天,工期为3天时间。第四天到四区安装视窗,综合时间4天。 4区(PKG Line#3线尾区域与仓库区域)由第四队施工需要拆除岩棉夹芯板131块,钢梁33根,钢柱100*100 7根200*200 8根,拆除作业需要4天。综合时间4天。 2、生产线空气质量调试、交付项目,总计2天(第45天)
9、完成计划如下: 拆除项目进行第四天早上8:00开始空气压差调试 第五天空气质量调试,由甲方验收;4.2.2各区域施工登高方案(1)一区1)、GSS平台下无法搭设脚手架及使用升降车,采用铝合金爬梯。2)、隔墙外侧场地开阔,高度约为10米,搭设门式移动脚手架(如下图),优势:快速移动,多层同时施工,覆盖面大、方便固定滑轮、不产生机械故障等优点。3)、GSS平台上采用双层移动脚手架。4)、GSS平台东侧采用升降车。(2)二区此区域分为平台上、下两层,1层高度平台标高:+4.900米,二层至屋顶高度约6.1米;采用多层门形组合移动式脚手架(需用钢管安装斜支撑)。(3)三区 此区域紧贴两条生产线,空间狭
10、小,且高度为10米,采升降车与多层组合移动脚手架。 (4)四区1)、场地较开阔,高度约为13米,使用一台升降车拆除内侧拉铆钉,外侧采用脚手架拆除拉铆钉及彩钢板,另一台升降车拆除立柱及横梁。五、施工中应当注意的其它事项(1)切割作业时,需用架钢管搭设临时切割间,外部用彩条布包裹,配备吸尘器一台,切割后立即用吸尘器将岩棉碎屑打扫干净,防止污染。(2) 拆除时用纸壳或小块模板放于彩钢板及钢柱着力点下,防止尖角划伤地面。六、施工安全措施:6.1安全目标与方针项目安全目标:杜绝重大火灾事故;杜绝死亡事故;杜绝重大机械事故; “零事故,零伤害”。 安全方针: 精心策划 科学管理 塑造时代精品节能降耗 控制
11、污染 构建绿色工程安全第一 以人为本 关爱员工生命预防为主 持续改进 确保各方满意6.2安全制度(1)安全人员的配备安全人员组成为安全经理、专职安全员以及每个施工作业组配备兼职安全员。(2)不安全行为及处理危险和不安全行为属于能够造成相同事故结果的情况。所有不安全行为可能造成违反安全规定的事件,尽管危险的性质与不安全行为完全不同。如果不能区别对待并及时纠正的话,它们都可能造成事故。如果有人违反现场安全规定,那么违反人的胸卡会被打孔记录,甚至导致被清出现场。根据不安全行为的严重性,可能导致停工处理,待整改完毕后再回复施工。(3)施工许可证制度现场施工的性质属于所有或部分工作的进行要在工作许可的条
12、件下进行。任何不符合该条件的工作均有可能出现施工安全方面的事故。为此,任何违反工作许可证规定的人均要受到相应处理,包括从现场开除。中石化建确定,申请并获得所有有关的工作许可证并保证其施工人员遵守这个程序。6.4 施工安全一般规定及注意事项(1) 进入施工现场必须经过宝洁安全部门培训,按照宝洁标准配备合格的PPE。禁止酒后或吃药后进入现场。(2) 施工人员全部参加保险公司保险。(3) 施工人员进场施工要服从公司和业主的规章制度(4) 在离拆除的隔墙周围拉起安全警戒线,并设有明显的警戒标志,以避免厂区其他人员误闯,每个施工区必须配备兼职安全员,保证非施工人员进入施工区域。保证安全员在施工时间在现场
13、巡视,及时发现问题立即整改。(5) 距离生产线较近的拆除区域要对设备有有效的防护措施,严格杜绝污染和磕碰,保证业主财产安全。(6) 施工人员必须佩带手套,避免产生划伤。(7) 脚手架使用前挂合格书,脚手架必须保证有护栏,防止人员坠落发生;移动脚手架有锁止装置,保证脚手架支腿上有滚轮,防止划伤地面。(8) 升降车、举臂车等大型工机具每天使用前要求使用前必须不带人试运行后方可施工。(9) 高度1.2米以上时必须使用全身式安全带,安全带应高挂低用,挂点牢靠。由专职人员负责监督,对不符合要求的登高人员坚决不予登高。在平台上作业的作业人员都必须做到安全带不离身,行走时保险带的两个勾要倒着走(10) 拆除时严格注意拆除物的绑扎,禁止未绑扎牢固就向下吊运。切割钢架时必须先绑扎后切割。(11) 拆除施工作业时严禁向下抛掷,拆卸各种材料应及时清理,分别堆放在指定场所。施工现场应做到材料堆放整齐,周围通道保持畅通。(
