临时道路施工方案1.doc

上传人:p** 文档编号:946794 上传时间:2024-05-11 格式:DOC 页数:9 大小:103.70KB
下载 相关 举报
临时道路施工方案1.doc_第1页
第1页 / 共9页
临时道路施工方案1.doc_第2页
第2页 / 共9页
临时道路施工方案1.doc_第3页
第3页 / 共9页
临时道路施工方案1.doc_第4页
第4页 / 共9页
临时道路施工方案1.doc_第5页
第5页 / 共9页
临时道路施工方案1.doc_第6页
第6页 / 共9页
临时道路施工方案1.doc_第7页
第7页 / 共9页
临时道路施工方案1.doc_第8页
第8页 / 共9页
临时道路施工方案1.doc_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《临时道路施工方案1.doc》由会员分享,可在线阅读,更多相关《临时道路施工方案1.doc(9页珍藏版)》请在第壹文秘上搜索。

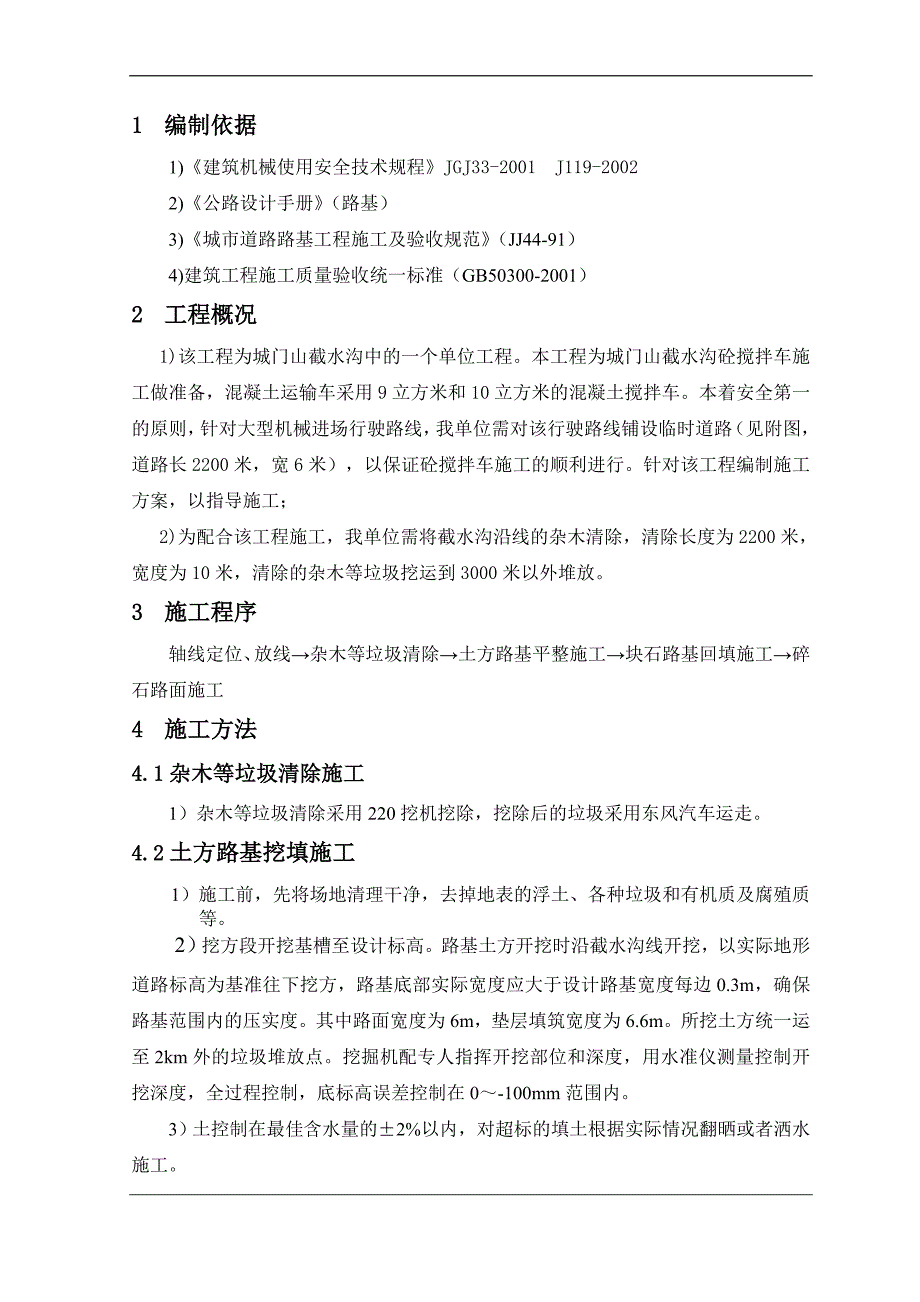

1、1 编制依据1) 建筑机械使用安全技术规程JGJ33-2001J119-20022) 公路设计手册(路基)3) 城市道路路基工程施工及验收规范(JJ44-91)4) 建筑工程施工质量验收统一标准(GB50300-2001)2 工程概况1)该工程为城门山截水沟中的一个单位工程。本工程为城门山截水沟砼搅拌车施工做准备,混凝土运输车采用9立方米和10立方米的混凝土搅拌车。本着安全第一的原则,针对大型机械进场行驶路线,我单位需对该行驶路线铺设临时道路(见附图,道路长2200米,宽6米),以保证砼搅拌车施工的顺利进行。针对该工程编制施工方案,以指导施工;2)为配合该工程施工,我单位需将截水沟沿线的杂木清

2、除,清除长度为2200米,宽度为10米,清除的杂木等垃圾挖运到3000米以外堆放。3 施工程序轴线定位、放线杂木等垃圾清除土方路基平整施工块石路基回填施工碎石路面施工4 施工方法4.1杂木等垃圾清除施工1)杂木等垃圾清除采用220挖机挖除,挖除后的垃圾采用东风汽车运走。4.2土方路基挖填施工1)施工前,先将场地清理干净,去掉地表的浮土、各种垃圾和有机质及腐殖质等。2)挖方段开挖基槽至设计标高。路基土方开挖时沿截水沟线开挖,以实际地形道路标高为基准往下挖方,路基底部实际宽度应大于设计路基宽度每边0.3m,确保路基范围内的压实度。其中路面宽度为6m,垫层填筑宽度为6.6m。所挖土方统一运至2km外

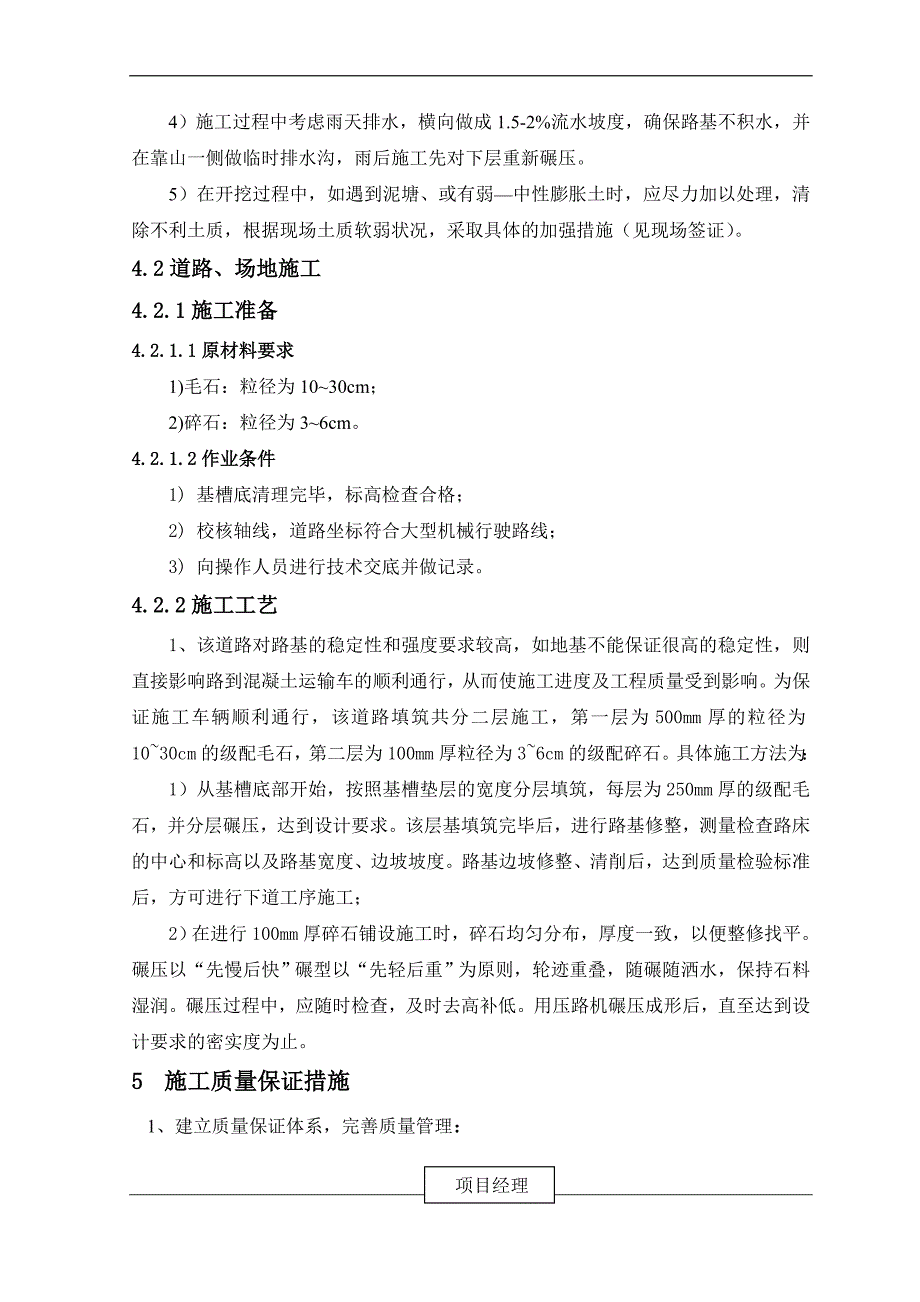

3、的垃圾堆放点。挖掘机配专人指挥开挖部位和深度,用水准仪测量控制开挖深度,全过程控制,底标高误差控制在0-100mm范围内。3)土控制在最佳含水量的2%以内,对超标的填土根据实际情况翻晒或者洒水施工。4)施工过程中考虑雨天排水,横向做成1.5-2%流水坡度,确保路基不积水,并在靠山一侧做临时排水沟,雨后施工先对下层重新碾压。5)在开挖过程中,如遇到泥塘、或有弱中性膨胀土时,应尽力加以处理,清除不利土质,根据现场土质软弱状况,采取具体的加强措施(见现场签证)。4.2道路、场地施工4.2.1施工准备4.2.1.1原材料要求1) 毛石:粒径为1030cm; 2) 碎石:粒径为36cm。4.2.1.2作

4、业条件1) 基槽底清理完毕,标高检查合格; 2) 校核轴线,道路坐标符合大型机械行驶路线;3) 向操作人员进行技术交底并做记录。4.2.2施工工艺1、该道路对路基的稳定性和强度要求较高,如地基不能保证很高的稳定性,则直接影响路到混凝土运输车的顺利通行,从而使施工进度及工程质量受到影响。为保证施工车辆顺利通行,该道路填筑共分二层施工,第一层为500mm厚的粒径为1030cm的级配毛石,第二层为100mm厚粒径为36cm的级配碎石。具体施工方法为:1)从基槽底部开始,按照基槽垫层的宽度分层填筑,每层为250mm厚的级配毛石,并分层碾压,达到设计要求。该层基填筑完毕后,进行路基修整,测量检查路床的中

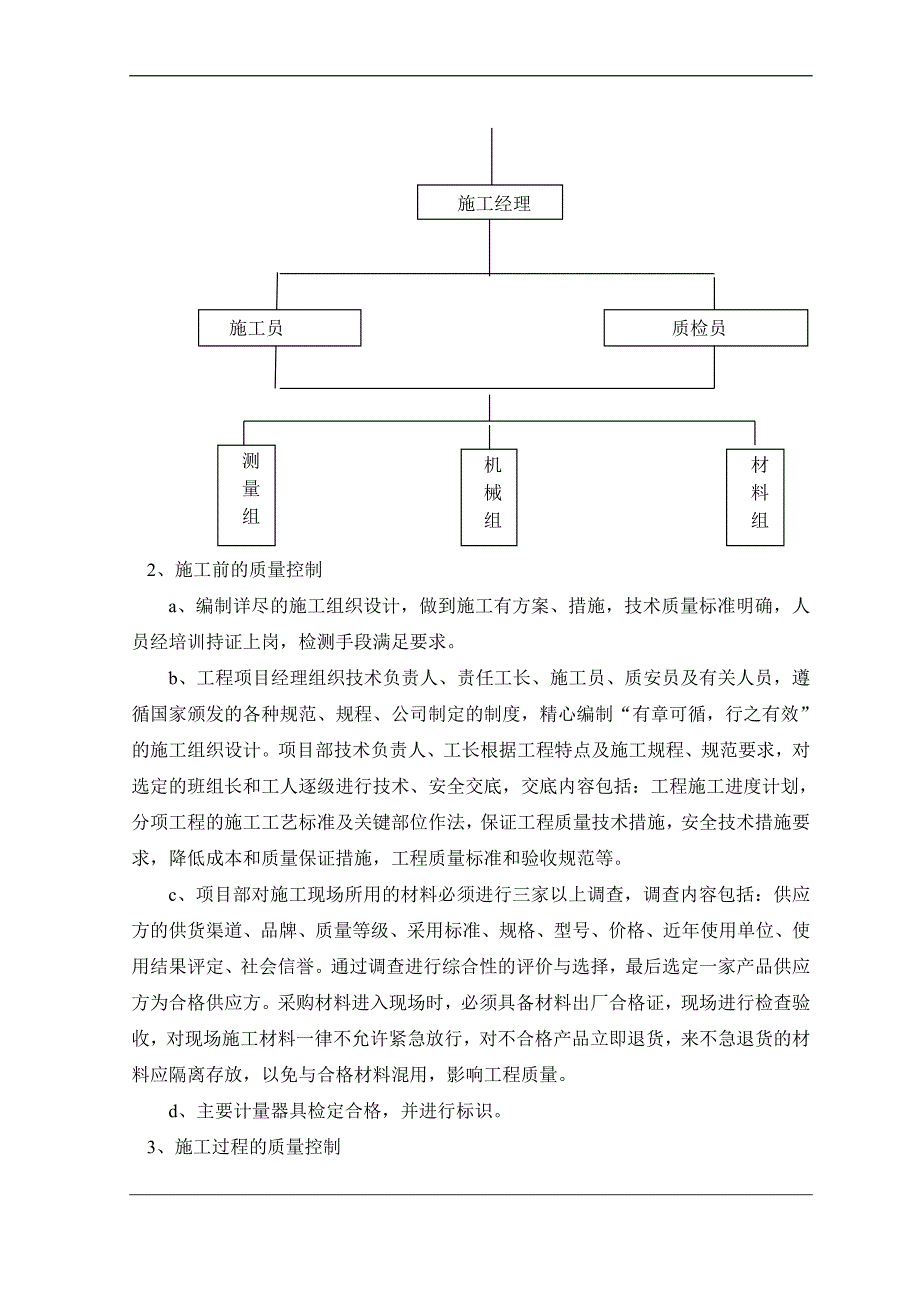

5、心和标高以及路基宽度、边坡坡度。路基边坡修整、清削后,达到质量检验标准后,方可进行下道工序施工;2)在进行100mm厚碎石铺设施工时,碎石均匀分布,厚度一致,以便整修找平。碾压以“先慢后快”碾型以“先轻后重”为原则,轮迹重叠,随碾随洒水,保持石料湿润。碾压过程中,应随时检查,及时去高补低。用压路机碾压成形后,直至达到设计要求的密实度为止。5 施工质量保证措施1、建立质量保证体系,完善质量管理:项目经理 施工经理 施工员质检员机 械 组 材 料 组 测 量 组 2、施工前的质量控制a、编制详尽的施工组织设计,做到施工有方案、措施,技术质量标准明确,人员经培训持证上岗,检测手段满足要求。b、工程项

6、目经理组织技术负责人、责任工长、施工员、质安员及有关人员,遵循国家颁发的各种规范、规程、公司制定的制度,精心编制“有章可循,行之有效”的施工组织设计。项目部技术负责人、工长根据工程特点及施工规程、规范要求,对选定的班组长和工人逐级进行技术、安全交底,交底内容包括:工程施工进度计划,分项工程的施工工艺标准及关键部位作法,保证工程质量技术措施,安全技术措施要求,降低成本和质量保证措施,工程质量标准和验收规范等。c、项目部对施工现场所用的材料必须进行三家以上调查,调查内容包括:供应方的供货渠道、品牌、质量等级、采用标准、规格、型号、价格、近年使用单位、使用结果评定、社会信誉。通过调查进行综合性的评价

7、与选择,最后选定一家产品供应方为合格供应方。采购材料进入现场时,必须具备材料出厂合格证,现场进行检查验收,对现场施工材料一律不允许紧急放行,对不合格产品立即退货,来不急退货的材料应隔离存放,以免与合格材料混用,影响工程质量。d、主要计量器具检定合格,并进行标识。3、施工过程的质量控制a、项目部对分部、分项工程进行划分,并制定质量检验计划。b、施工现场的测量、定位放线及高程水准点复核无误。c、根据质量手册,项目部制定项目质量计划,并对特殊过程作出规定,制定相应控制措施。d、制定关键工序质量控制点,严格工序管理和控制。e、发现未经检验和擅自替换、变更的工程材料使用在工程上,应立即下达停工指令,并上

8、报查明原因。f、项目部应保证质量记录的真实、完整、准确、规范。4、施工验收阶段的质量控制:a、项目部在单位工程完工后,应组织工程自检和竣工预验收,达到要求后,向业主提出检查申请,并组织确认检查。b、项目部应及时进行工程尾项的处理。c、严格按业主要求的交工验收管理办法和质量保证资料检查规定进行工程交工资料的整理及质保资料的审核。 5)监控依据与执行标准a、国家和行业及地方有关质量法规、规定、质量管理、监督、监办法和实施细则;b、本企业有关质量管理的形成文件、管理制度、办法;c、本企业的质量保证手册、程序文件、作业指导书;d、国家和行业及地方的技术标准、施工验收规范、质量检验评定标准。e、交工验收

9、按业主要求的工程交工验收管理办法执行;f、施工过程中发生质量事故按工程质量事故处理暂行办法执行。6 安全保证措施1、建立、健全安全保证体系项目经理施工经理安全员施工员机 械 组 材 料 组 测 量 组 树立安全第一,预防为主的方针,安全施工是确保施工进度正常进行的重要保证。安全工作要有预见性、科学性,并做到长期性、全员性。a 施工中的分项、分部技术交底的同时应有安全的专项交底;b 做好横向联系,做好与建设单位、监理单位的配合协调安全管理工作;c 抓好安全施工全员教育工作。2、现场安全管理规章制度项目经理对所辖范围的安全生产工作负直接领导责任,负责组织每周一次的安全检查。针对现场存在的隐患和不安

10、全因素及时采取有效整改措施。经常组织开展活动,并有活动记录资料。负责组织对现场的主要临建设施及重要设备的安全技术检查鉴定与验收工作。现场施工员对所管的施工生产现场的安全生产负有直接责任。坚持每天进行安全检查,督促班组搞好安全活动,及时处理解决现场存在的不安全因素和隐患,及时制止并处理违章作业行为,加强对施工生产人员的安全教育。安全工程师做好日常安全检查工作,对查出的问题,及时向领导汇报,提出整改意见和要求,下达至有关人员,并督促实施。参与对现场临建设施、及施工设备、线路的检查验收工作以及安全防护设施装置的鉴定、推广工作。3、工地安全作业纪律管理1) 进入工地人员必须遵守安全生产规章制度和劳动纪

11、律,严禁违章作业;2) 进入施工现场,必须带好安全帽;3) 在现场内不准赤膊、赤脚或穿拖鞋、高跟鞋;4) 严禁酒后上岗工作;5) 特种作业人员应持证上岗,无证人员禁止从事特种作业;6) 不准在施工现场嬉耍、打闹或乱动设备;7) 不准在施工现场往下或往上抛掷材料,工具等物件;8) 施工现场一切安全设施、装置及安全标志,禁止随意拆除或移动;6.2.5施工临时用电安全防护1) 施工临时用电设备按建筑安装工程安全技术规程进行安全防护设计;2) 施工的配电线路必须按有关规定架设整齐;3) 配电系统采用TN-S系统,必须保证三级配电,二级保护,一机一闸一保护分级配电,各类配电箱,开关箱的安装和内部设置必须

12、符合有关规定,电器开关应标明用途,严禁使用木制配电箱;4) 手持电动工具的电源线、插头、插座应完好。电源线不得任意接长和调换,电动工具的外壳绝缘应完好无损。使用、维修、保管应有专人负责;6.3安全防火措施1) 严格用电制度,严禁乱拉乱接电源,严禁使用电炉;2) 施工现场危险区还应有醒目的禁烟,禁火标志;3) 木材加工处应有消防器材并有“严禁烟火”标识。6.4施工过程危害辨识评价及控制措施序号作业活动危险源控制措施1现场施工物体打击1) 坑边栏杆围护,无关人员不许进入;2) 树立警示标志,拉隔离线;3) 配戴安全帽,系好帽带;2机械设备操作机械伤害1) 施工机具应由专人负责使用和维护,大、中型机

13、械特殊机具需持证上岗,操作者需经培训后,执有效的合格证书方可操作;施工机具应定期进行维护和保养,不得带病运转和超负荷作业 ;非施工人员,不得进入,施工机具运转时,施工人员严禁靠近触摸以防伤人;雨天施工时,应注意对带电施工机具的保护,防止受潮、短路,应搭设防雨棚等;3施工用电触电1) 持证电工挂牌管理;实行三级配电两级漏电开关保护;2) 施工用电要认真执行三相五线制,每台用电设备,要做到“一机、一闸、一漏”的保护原则,严禁一闸多用;作业时应按规定穿戴绝缘鞋、绝缘手套及其他防护用品; 现场施工用电要定期进行检查,检查主要包括施工用电缆、闸箱等,防止电缆老化、脱皮、闸箱漏雨,开关破损等安全隐患的存在,对有问题的电缆配电箱,开关等及时进行更换和维护;4夏季施工火灾配置现场灭火器,指定专人管理;对每位施工人员进行安全教育;确认周围有否易燃物,采取隔离措;7 主要施工机具设备 序号设备名称型号规格单位数量备注1挖掘机台12东风汽车台33压路机台18 临时道路详图(见附图)目 录1编制依据12工程概况13施工程序14施工方法15施工质量保证措施26安全保证措施47主要施工机具设备79临时道路详图(见附图)7城门截水沟(1)临时道路施工方案编制: 审核: 批准:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
