六标十字街农业综合开发土地治理项目施工组织设计.doc

上传人:p** 文档编号:946859 上传时间:2024-05-13 格式:DOC 页数:38 大小:203.12KB
下载 相关 举报
六标十字街农业综合开发土地治理项目施工组织设计.doc_第1页
第1页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第2页
第2页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第3页
第3页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第4页
第4页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第5页
第5页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第6页
第6页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第7页
第7页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第8页
第8页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第9页
第9页 / 共38页
六标十字街农业综合开发土地治理项目施工组织设计.doc_第10页
第10页 / 共38页
亲,该文档总共38页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《六标十字街农业综合开发土地治理项目施工组织设计.doc》由会员分享,可在线阅读,更多相关《六标十字街农业综合开发土地治理项目施工组织设计.doc(38页珍藏版)》请在第壹文秘上搜索。

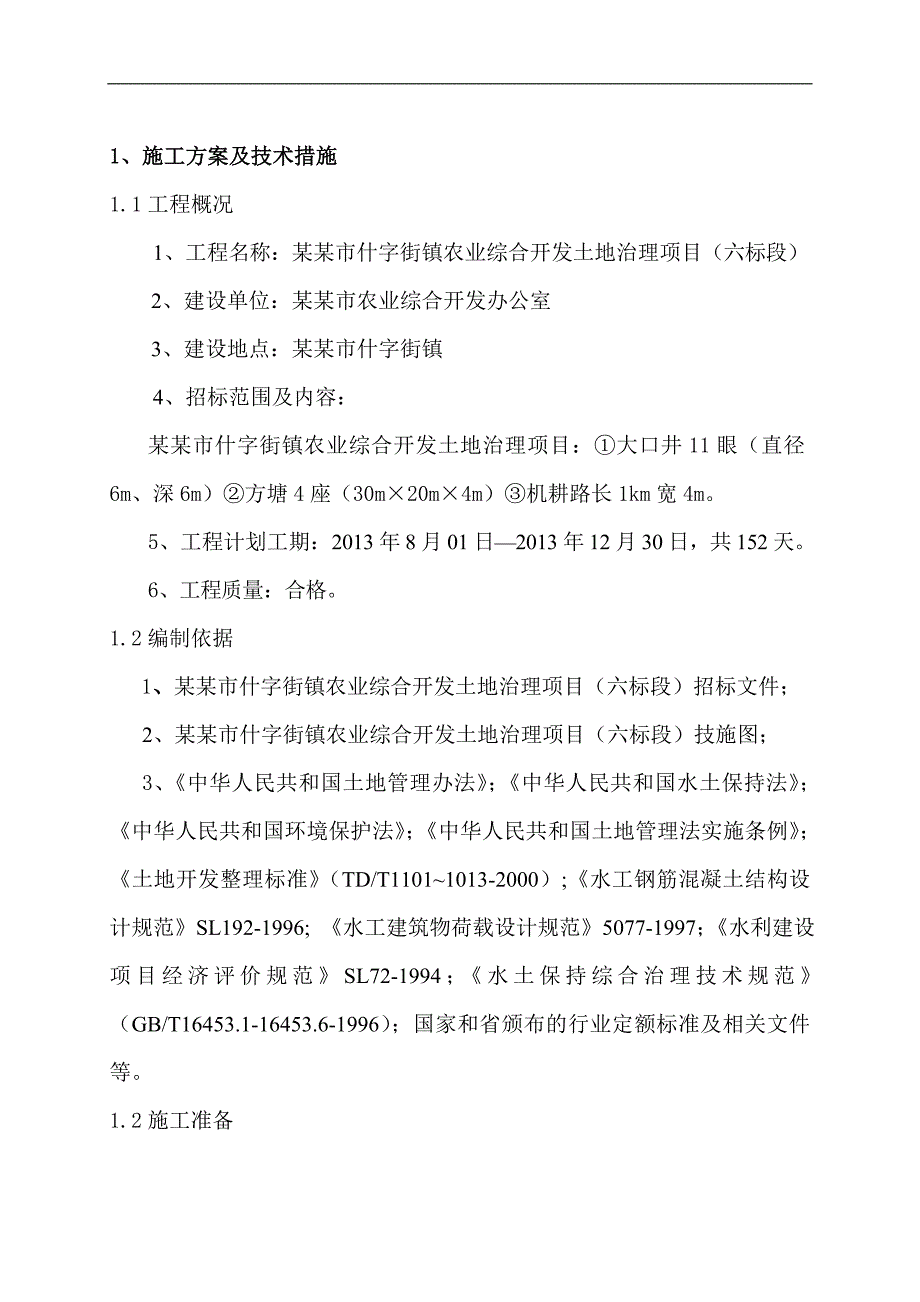

1、某某市什字街镇农业综合开发土地治理项目(六标段)七、施工组织设计施工单位: 某某工程有限公司 (公章) 1、施工方案及技术措施1.1工程概况1、工程名称:某某市什字街镇农业综合开发土地治理项目(六标段)2、建设单位:某某市农业综合开发办公室3、建设地点:某某市什字街镇4、招标范围及内容:某某市什字街镇农业综合开发土地治理项目:大口井11眼(直径6m、深6m)方塘4座(30m20m4m)机耕路长1km宽4m。5、工程计划工期:2013年8月01日2013年12月30日,共152天。6、工程质量:合格。1.2编制依据1、某某市什字街镇农业综合开发土地治理项目(六标段)招标文件; 2、某某市什字街镇

2、农业综合开发土地治理项目(六标段)技施图; 3、中华人民共和国土地管理办法;中华人民共和国水土保持法;中华人民共和国环境保护法;中华人民共和国土地管理法实施条例;土地开发整理标准(TD/T11011013-2000);水工钢筋混凝土结构设计规范SL192-1996; 水工建筑物荷载设计规范5077-1997;水利建设项目经济评价规范SL72-1994;水土保持综合治理技术规范(GB/T16453.1-16453.6-1996);国家和省颁布的行业定额标准及相关文件等。1.2施工准备1、针对本工程的施工特点,结合我公司的实力,我们已选定做过类似工程,施工经验丰富,组织能力强的项目部进场施工,目前

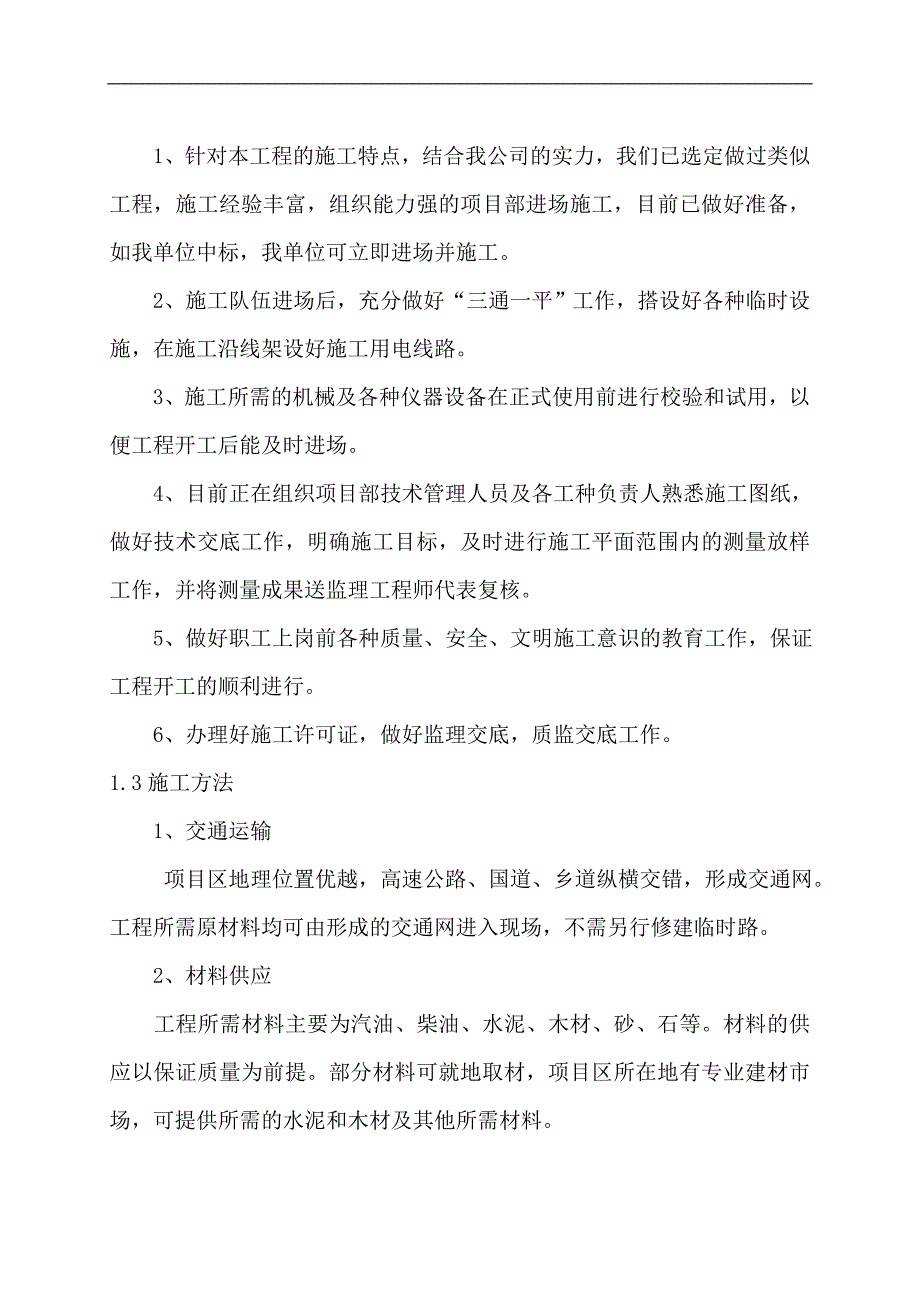

3、已做好准备,如我单位中标,我单位可立即进场并施工。2、施工队伍进场后,充分做好“三通一平”工作,搭设好各种临时设施,在施工沿线架设好施工用电线路。3、施工所需的机械及各种仪器设备在正式使用前进行校验和试用,以便工程开工后能及时进场。4、目前正在组织项目部技术管理人员及各工种负责人熟悉施工图纸,做好技术交底工作,明确施工目标,及时进行施工平面范围内的测量放样工作,并将测量成果送监理工程师代表复核。 5、做好职工上岗前各种质量、安全、文明施工意识的教育工作,保证工程开工的顺利进行。 6、办理好施工许可证,做好监理交底,质监交底工作。1.3施工方法1、交通运输 项目区地理位置优越,高速公路、国道、乡

4、道纵横交错,形成交通网。工程所需原材料均可由形成的交通网进入现场,不需另行修建临时路。 2、材料供应工程所需材料主要为汽油、柴油、水泥、木材、砂、石等。材料的供应以保证质量为前提。部分材料可就地取材,项目区所在地有专业建材市场,可提供所需的水泥和木材及其他所需材料。 3、土方开挖 开挖顺序:测量放样 土方开挖 土方运至指定堆料场。对于其他项目,在施工过程中根据相关工程的进展情况穿插进行。根据现场实际工程量情况及工程进度要求,采用DH300型挖掘机进行清理开挖,土方开挖从上至下分层分段依次进行,施工中随时做成一定的坡度并及时挖排水沟和集水坑,确保集水及时排出。开挖中为确保原基土不被松动,在建基面

5、以上留50cm厚保护层,采用人工开挖,平整。开挖的渣料采用TY320B推土机配合集渣,可利用渣料就近堆放或采用8t自卸车运至业主指定的备料场或临时弃渣场分类堆放。4、土方回填回填土不得有砖头,石块等杂物,回填应达到密实并要有一定超高。5、反滤层反滤层是由2-4层颗粒大小不同的砂、碎石等材料做成的,顺着水流的方向颗粒逐渐增大,任一层的颗粒都不允许穿过相邻较粗一层的孔隙。同一层的颗粒也不能产生相对移动。设置反滤层后渗透水流出时就带不走堤坝体或地基中的土壤,从而可防止管涌和流土的发生。6、干砌石砌筑干砌石结构使用的石料强度应达到MU40,石料要新鲜、坚硬、无风化、无裂纹、石料最小边不小于200mm,

6、护坡砌筑时人工拍实碎石层后,进行干砌石砌筑。施工时,块石层面垂直与坡面,一层与一层错缝锁结方式铺砌,垫层与干砌石铺砌层配合砌筑,随铺随砌。砌筑第一层将石料大面朝下。缝宽和角缝的偏差应符合施工规范的要求,连续缝的长度不得大于0.5米。砌筑的几何尺寸必须满足设计要求,厚度偏差不得超过设计厚度的10%。护坡表面和边缘应顺直、整齐、牢固,所有明缝用小片石料填缝紧密,不得出现通缝、浮石、空洞现象,用2米靠尺检测凹凸处不得超过5cm。7、混凝土、砂浆、钢筋砂浆标号:砌筑砂浆为M7.5,勾缝砂浆为M10,压顶砂浆为1:2.5水泥砂浆,厚20mm,施工用砌筑砂浆和勾缝砂浆必须保证标号。混凝土强度均采用C20,

7、级配为2级配,抗冻标号为F150,抗渗W40,水泥采用32.5#硅酸盐水泥。钢爬梯用20钢筋焊接制作。边角圆滑不得有尖锐角。8、浆砌石砌筑浆砌石砌筑应选用新鲜花岗岩砌筑,石料最小边不小于200mm,浆砌石砌筑原则是“有面取面,无面取凸”,采用座浆骑缝砌筑,灰缝应控制在20mm30mm左右,勾缝采用平缝。勾缝前,应清理表面上粘结的砂浆、泥土等,并洒水湿润,对瞎缝应予开凿,勾缝应深浅一致,十字搭接平整,不得有瞎缝、丢缝、裂纹和粘结不牢的现象。石料的强度指标不应小于MU40,选择的石料应新鲜、坚硬、无风化、无水锈、无裂纹、无污物、粒径符合要求。砌筑时按照下述工艺执行:A. 按设计尺寸和高程进行测量放

8、线。B. 砌筑底层的石料,将大面朝下,确保砌体稳定。C. 砌筑时应分层分段,做到砌体均衡上升。相邻段的砌筑高差和每日砌筑高度不能超过1M。D. 每层砌筑先砌角石,再砌面石,后砌腹石。E. 石料与石料之间要咬牙挫缝,按要求设置拉结石,不准出现重缝。F. 勾缝前将缝内的污物清理干净,勾缝深度要嵌入缝内2cm。9、无纺布、碎石垫层无纺布的规格应符合设计要求,采购时要求生产厂家提供产品合格证和有关质量证明文件。进场后做好保管,严防损坏和日晒,注意防火。在铺设时不要拉的过紧,基面的尖硬石块及有损坏无纺布的物体全部清理干净。两幅无纺布搭接宽度不小于30,施工人员不准穿带钉子的鞋进入现场。在无纺布面上砌护坡

9、石时,要轻拿轻放,不准将无纺布砸破,更不允许卸料汽车将石料卸在无纺布上。因无纺布受阳光照射会降低寿命,故铺完后应在短时间内将其覆盖。碎石垫层取大小相近石块、铺垫紧密均匀。10、抽水机抽水启动前应做一些必要的检查:转动情况是否正常,有无卡死现象;叶轮的位置是否正常;电缆线和电缆插头有无破裂、擦伤和折断现象等。运行中要注意观察电压的变化情况,一般控制在额定电压的5%范围以内。另外,水泵在水中的位置十分重要,应尽可能选在水量充沛、无淤泥、水质好的地方,垂直悬吊在水中,不允许横放,以免陷入泥中或被悬浮物堵塞水泵进口,而导致出水量锐减甚至抽不上水来。11、排水沟开挖熟悉图纸:开工前首先必须了解图纸、熟悉

10、图纸,以免开工会忙中出错。会同甲乙丙三方图纸交流。到现场结合图纸了解工程的基本全貌,比如地沟的施工长度、走向、尺寸、数量等,还有与工作面开挖有关的地形、地貌、地质等。因为图纸设计前所提供的地形资料有个时间差的问题,有可能因时间而发生地形变化在所难免影响到工程预算造价问题,千万不可忽视。每50米左右设置一个水准高程参照点,建立起准确的水准高程控制网,便于对地沟施工进行测量。但须经闭合检验测量正确无误符合国标方可使用。12、滤料垫层滤料采用沙砾、碎石。沙砾含水量适中。碎石大小相近,一般为1030mm之间的碎石,含泥量不大与5%。垫层100mm厚,分一层施工。铺垫均匀,压路机反复碾压。13、混凝土路

11、面混凝土摊铺振捣半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为2224cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过30min,下层厚度约大于上层,且下层厚度为3/5。本工程砼厚度为20cm,采用一次性摊铺。混凝土的摊铺时振捣、整平、抹面应连续施工以保证浇筑质量,如中断,应设施工缝,其位置应在设计规定的接缝位置。浇注时不得抛撒,以免砼拌和料发生离析。振捣时,采用平板式振捣器和插入式振捣器,振捣应密实。浇筑过程中,应保证施工胀缝板留置正确且上下贯通横纵垂直。同时应注意模板、支架等支撑情况,防止意外事

12、故发生。施工时及时测定砼塌落度,并现场制作试块。砼浇注后应及时抹面压光。伸缩缝切割(横向每10延长米)纵缝应根据设计文件的规定施工,一般纵缝为纵向施工缝。拉杆在立模后浇筑混凝土之前安设,纵向施工缝的拉杆则穿过模板的拉杆孔安设,纵缝槽宜在混凝土硬化后用切割机切割;也可以在浇筑过程中埋人接缝板,待混凝土初凝后拔出即形成缝槽。切缝时,混凝土应达到510Mpa强度后方可进行,也可由现场试锯确定。横胀缝应与路中心线成90,缝壁必须竖直,缝隙宽度一致,缝中不得连浆,缝隙下部设胀缝板,上部灌封缝料。胀缝板应事先预制,常用的有油浸纤维板(或软木板)、海绵橡胶泡沫板等。预制胀缝板嵌入前,应使缝壁洁净干燥,胀缝板

13、与缝壁紧密结合。表面修整水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或机械将其表面抹平。当采用人工抹光时,其劳动强度大,还会把水分、水泥和细砂带到混凝土表面,以致表面比下部混凝土或砂浆有较高的干缩性和较低的强度。当采用机械抹光时,其机械上安装圆盘,即可进行粗光;安装细抹叶片,即可进行精光。养护混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。养护时间约为142ld。混凝土宜达到设计要求,且在养护期间和封缝前,禁止车辆通行,在达到设计强度的40%后,方可允许行人通行。本工程采用湿潮养护法,即混凝土抹面2h后,表面有一定强度,用湿麻袋

14、或草垫,或者2030mm厚的湿砂覆盖于混凝土表面以及混凝土板边侧。覆盖物还兼有隔温作用,保证混凝土少受剧烈的天气变化影响。在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。2、质量保证措施和创优计划为了保质按期完成施工任务,全面履行合同,我们将按IS09002国际质量体系和其它规章制度的要求,确保工程质量结合我公司多年所积累的经验和方法去监控、管理工程的整个施工过程,我方计划项目部下设专门的质量检查机构,配置有资质、业务水平高的质检人员,总公司将不定期的对工程质量进行检查。并实行“三检制按合同规定的工艺和技术要求完成每一道工序后,首先由班组长填写初检记录并签字,然后由施工技术员复检,并填

15、写复检意见,最后由专职质检员终检,并签置终检意见,报监理工程师检查认证,未经验收不得进入下道工序。本项目工程拟着重从以下几个方面进行质量控制:2.1质量保证措施1、进度实施的保证机构设置 建立以项目经理为首的施工进度协调小组,对工程项目施工进度进行监督和协调,及时解决施工过程中的关键问题。 设置专职调度员,负责生产调度,进行进度控制。 在施工基层组织,包括物资组、施工队和施工班组,设置兼职调度员,在专职调度员领导下做好调度工作。 2、主要岗位和部门的工期保证职责: 项目经理:为工期保证的最终负责人,领导和协调项目部人员保证进度完成。审查进度计划,检查工程进度,解决施工过程的关键问题,并对人、财、物进行调度。 专职调度员:在项目经理的领导下进行生产调度,严格贯彻执行生产计划,组织合理均衡的施工,并负责细化进度,检查施工进展情况,督促作业计划的完成。 工程技术组:在项目技术负责人的领导下,制定进度计划和确保工期的技术组织措施,积极推广应用新技术,为工期保证提供技术上的支持。负责按施工进度计划组织施工生产,保证进度计划的实现。 物资组:保证设备按时进场并投入生产,并负责机械设备的维护

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
