内蒙古某电厂项目锅炉基础土方回填施工方案.doc

上传人:p** 文档编号:946938 上传时间:2024-05-13 格式:DOC 页数:7 大小:45.50KB
下载 相关 举报
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第1页
第1页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第2页
第2页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第3页
第3页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第4页
第4页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第5页
第5页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第6页
第6页 / 共7页
内蒙古某电厂项目锅炉基础土方回填施工方案.doc_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《内蒙古某电厂项目锅炉基础土方回填施工方案.doc》由会员分享,可在线阅读,更多相关《内蒙古某电厂项目锅炉基础土方回填施工方案.doc(7页珍藏版)》请在第壹文秘上搜索。

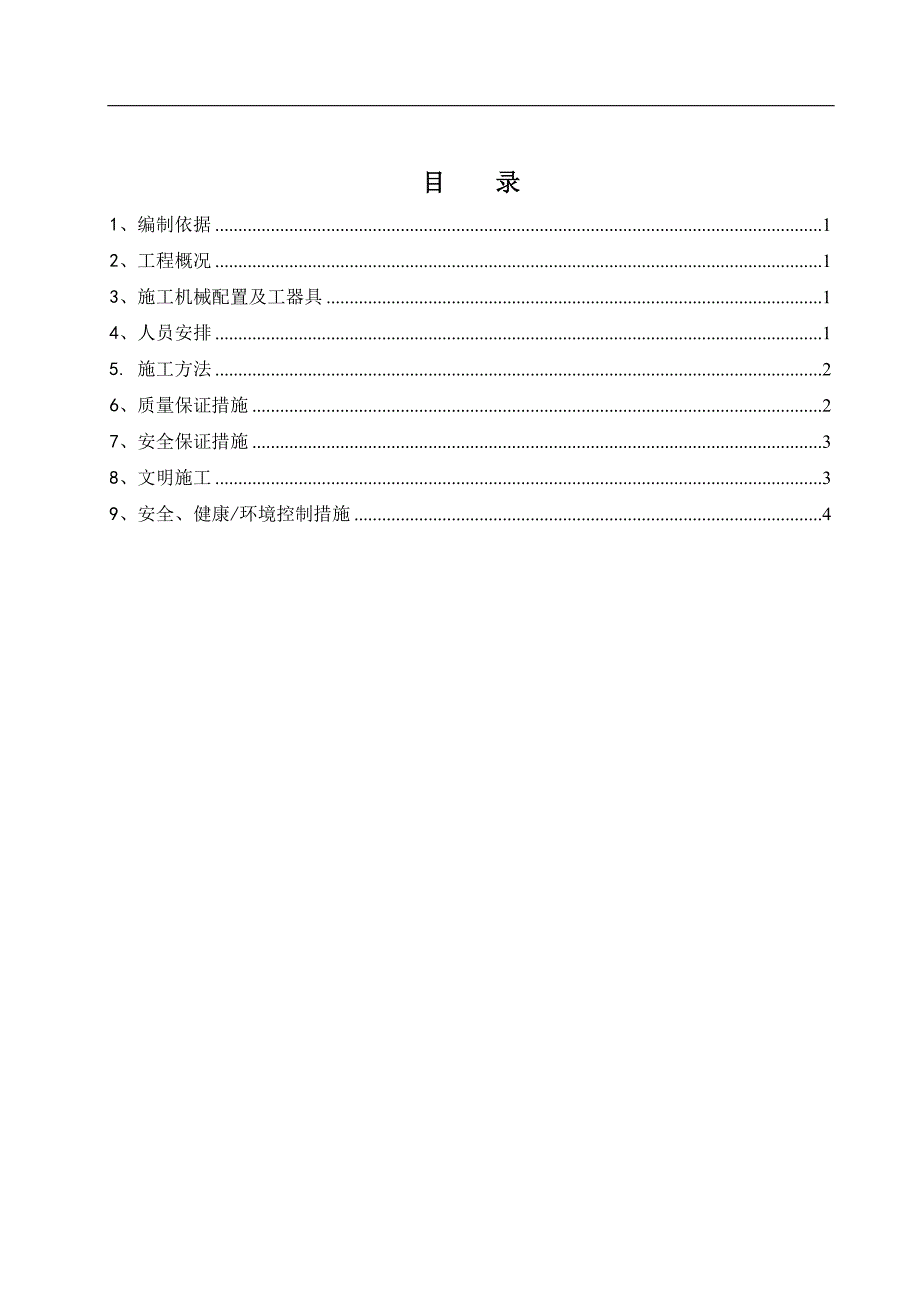

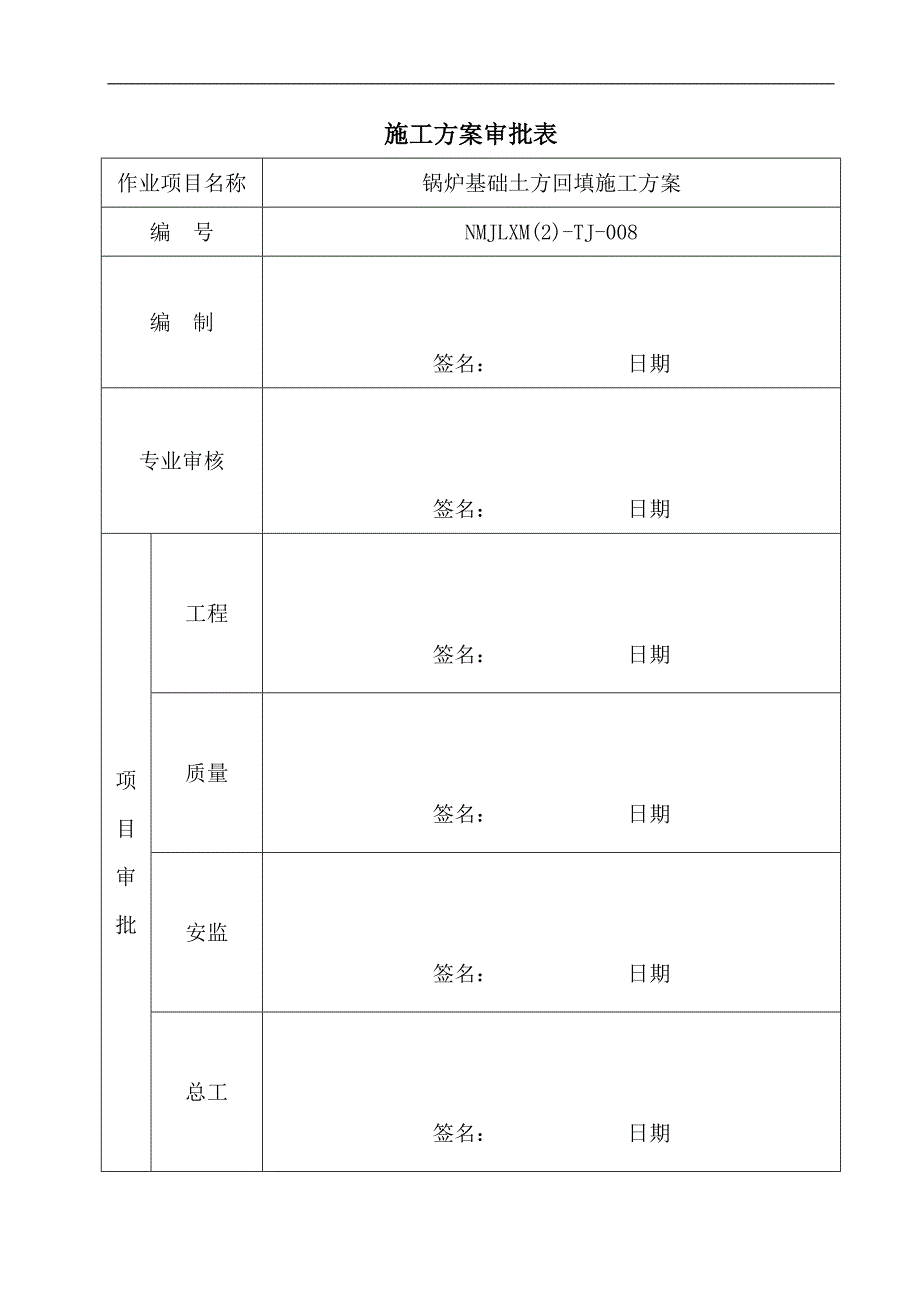

1、某某二期工程施工方案作业项目名称:锅炉基础土方回填施工方案专业: 土建某某公司某某项目经理部施工方案审批表作业项目名称锅炉基础土方回填施工方案编 号NMJLXM(2)-TJ-008编 制签名: 日期专业审核签名: 日期 项目审批工程签名: 日期 质量签名: 日期 安监签名: 日期 总工签名: 日期 目 录1、编制依据12、工程概况13、施工机械配置及工器具14、人员安排15. 施工方法26、质量保证措施27、安全保证措施38、文明施工39、安全、健康/环境控制措施41、编制依据1.1设计院初步设计地质勘测报告1.2锅炉基础施工图(FA11441S-T0209)1.3电力建设施工技术规范1.4电

2、力建设施工质量检验及评定规程(土建工程5210.1-2005)1.5电力建设安全工作规程(DL5009.1-2002)1.6建筑工程施工质量验收同意标准(GB 50300-2001)2、工程概况某某铝材有限公司年产300万吨铝镁合金项目动力车间二期4660MW电厂工程,是杭州锦江集团某某铝材有限公司在霍林郭勒市建设年产300万吨铝镁合金项目配套的动力车间的二期工程。本期工程建设四台660MW燃煤发电机组。锅炉基础的轴线尺寸为55.45米48米,基础垫层顶标高为-6米;锅炉中心线B24对应的主厂房轴线为5线、15线,H轴与主厂房D轴距离为8米。3、施工机械配置及工器具反铲挖掘机(利勃海尔964)

3、 1台 反铲挖掘机(小松320) 1台 自卸翻斗车(20m) 6辆装载机 1台 15t振动压路机 1台 振动式打夯机 5台4、人员安排工程负责人 1人技术员 3人安全员 1人测量工 4人力 工 10人5. 施工方法5.1根据图纸要求,基坑回填采用素土回填,压实系数0.95.5.2根据现场情况回填方向由B48轴、M-N线之间的坡道开始,向西、向南进行回填。5.3锅炉基础施工完毕后,将模板拆除并对基坑清理干净后进行回填,由-6.1米回填至-1.3米。5.4回填土采用挖掘机装车,用自卸汽车由土场运至现场基坑内,为了保证土方回填的密实度达到图纸要求的0.95以上,采用分层回填,每层回填厚度约为300-

4、500mm,在基础梁顶以上采用15t振动式压路机碾压,压实遍数为3-4遍。压路机在进行压实过程中行驶速度不应大于2km/h。碾压时,轮迹应相互搭接,防止漏压。基础周围500mm范围内及基础梁以下采用振动打夯机夯实,以免使已施工完成的混凝土表面受到损坏。自卸汽车为成堆卸土,必须配以挖掘机和推土机推土、摊平。6、质量保证措施6.1回填前必须将基坑中的杂物清理干净。6.2回填土中不得含有杂草、垃圾等杂物。6.3 在土方回填进行土料装载的过程中,应注意用装载机先将土场表层干燥的土料铲除,尽可能采用表层下含水率较高的土壤,适当的含水率可以保证土方能够更好的压实。6.4 应注意尽量避免在雨天进行土方回填的

5、施工。6.5 在采用压路机进行土方压实的工作中,压路机应离开基础边缘,离开距离不小于0.5米。在采用振动式打夯机进行基础边缘的压实工作中,应注意不得碰撞基础。6.6 在进行回填土压实的操作时,要严格遵照规定的压实遍数及铺土厚度来进行。6.7 在压路机压实回填土的过程中,应注意: 1)开行速度不宜过快,应控制在2km/h以内,以免影响压实效果;2)每次碾压应有1520厘米重叠。6.8 在振动式打夯机夯实填土的过程中应注意:1)打夯之前应力求填土平整,在打夯过程中,如出现不平整处,应采用同类土补平;2)打夯机应注意依次夯打,不留间隙,应一夯压半夯全面夯实。6.9 在压实工作中,如遇有橡皮土现象,应

6、立即停止工作,更换该处填土,并将已填土挖出换掉。6.10应有专人指挥进行回填土运输的车辆,指定卸放地点,指挥人员也应负责检查回填土的平整,一定要防止回填土层过厚。7、安全保证措施7.1 所有参加该项作业的人员都必须接受安全交底,并严格履行相应的签字手续。7.2 按规定的程序对施工机械进行必要的检修和保养。7.3 液压挖掘机和自卸车司机要相互协助,防止发生碰撞。7.4 测量人员进入基坑内测量标高、检查实际开挖的各种尺寸时,一定要和液压挖掘机司机沟通明确。7.5 如果夜间施工,必须有足够的照明。7.6严禁酒后进入施工现场7.7自卸汽车司机要注意交通安全,卸土时与基坑边缘要留有一定的安全距离,防止车

7、辆倾覆。8、文明施工8.1回填应严格按顺序进行施工,避免产生回填土在场地内随处倾倒,卸土无规律的现象。8.2养成良好的文明施工习惯,运输车辆进出有序,并做到回填土随卸随平,保持场地内规整有序。8.3严禁在施工现场吸烟,吸烟应到指定的地点或吸烟室内。8.4严禁在施工现场随意大小便,注意施工现场卫生。9、安全、健康/环境控制措施序号工序危险/环境因素描述可能导致事故控制措施责任人1机械施工机械运输、机械压实机械伤人运土车辆运输、压实机械碾压时必须有专人负责指挥,防止机械伤人。车辆通道必须畅通,施工人员不得在车辆通道处逗留;严禁非施工人员进入回填的施工场地班组长2机械施工漏油土地污染应定期检查车辆的情况,保证运转情况良好班组长3夜间施工电源触电1.夜间施工的照明或指示灯应有专人负责。为防止车辆通行时损坏电缆,照明用电缆应架空或者埋于地下班组长基坑边缘高处坠落1.回填工作完成之前,土方边坡处应设安全围栏和夜间指示灯,严禁无关人员接近基坑边缘,以防高处坠落班组长

展开阅读全文
