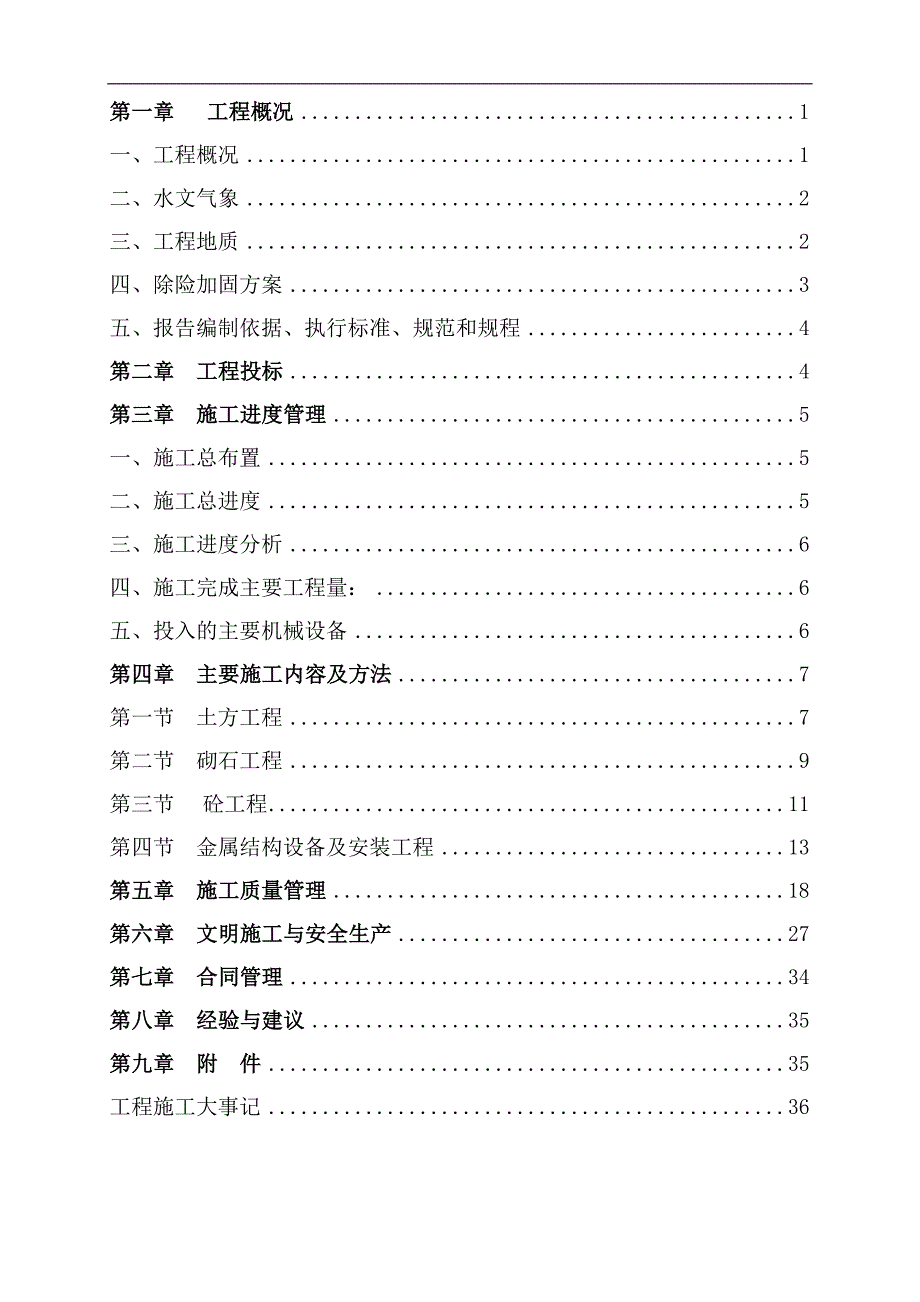

《内蒙古某水库除险加固工程竣工验收施工管理报告.doc》由会员分享,可在线阅读,更多相关《内蒙古某水库除险加固工程竣工验收施工管理报告.doc(38页珍藏版)》请在第壹文秘上搜索。

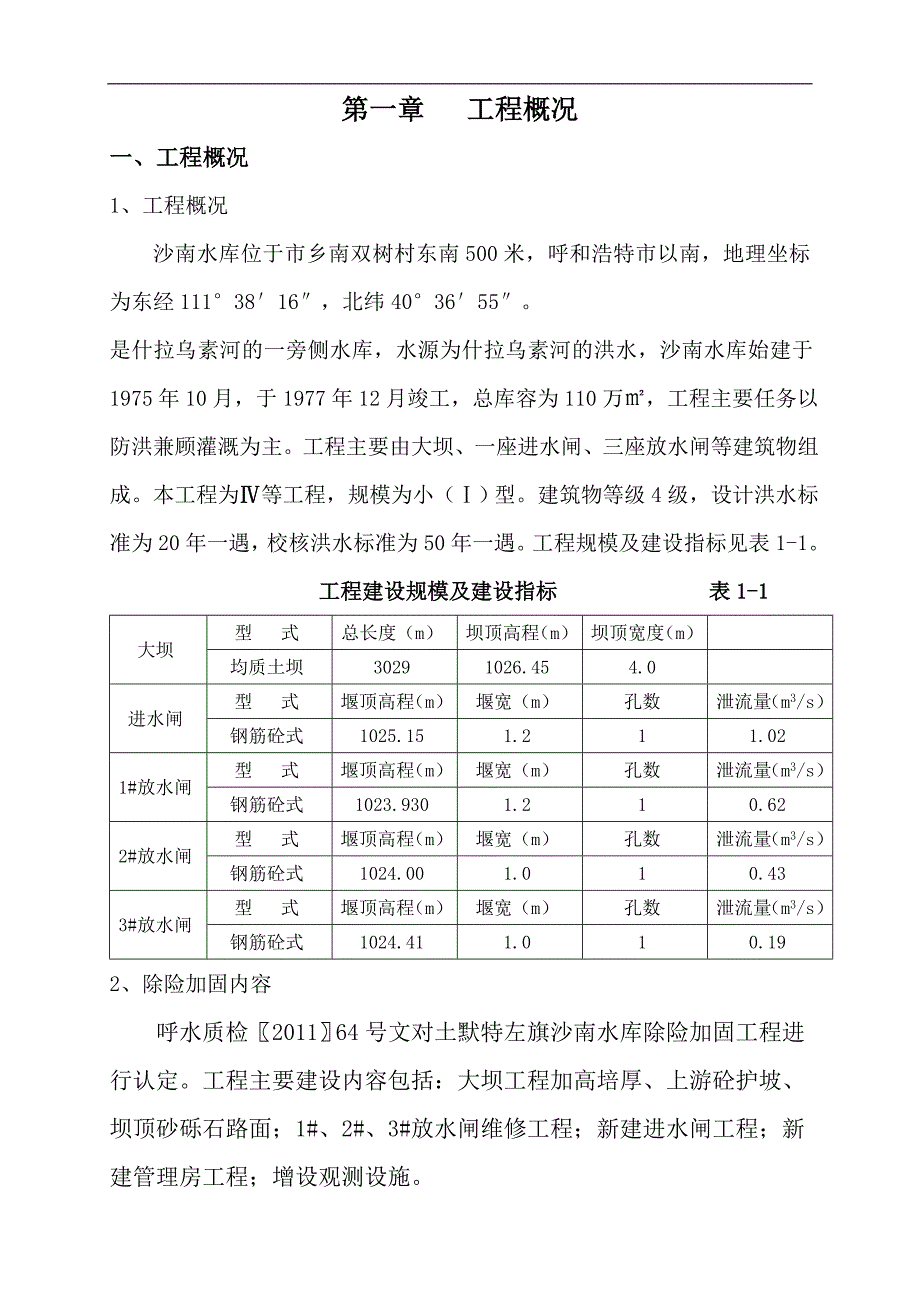

1、除险加固工程竣工验收施工管理工作报告水电有限责任公司第一章 工程概况1一、工程概况1二、水文气象2三、工程地质2四、除险加固方案3五、报告编制依据、执行标准、规范和规程4第二章 工程投标4第三章 施工进度管理5一、施工总布置5二、施工总进度5三、施工进度分析6四、施工完成主要工程量:6五、投入的主要机械设备6第四章 主要施工内容及方法7第一节 土方工程7第二节 砌石工程9第三节砼工程11第四节 金属结构设备及安装工程13第五章 施工质量管理18第六章 文明施工与安全生产27第七章 合同管理34第八章 经验与建议35第九章 附 件35工程施工大事记36第一章 工程概况一、工程概况1、工程概况沙南
2、水库位于市乡南双树村东南500米,呼和浩特市以南,地理坐标为东经1113816,北纬403655。是什拉乌素河的一旁侧水库,水源为什拉乌素河的洪水,沙南水库始建于1975年10月,于1977年12月竣工,总库容为110万,工程主要任务以防洪兼顾灌溉为主。工程主要由大坝、一座进水闸、三座放水闸等建筑物组成。本工程为等工程,规模为小()型。建筑物等级4级,设计洪水标准为20年一遇,校核洪水标准为50年一遇。工程规模及建设指标见表1-1。 工程建设规模及建设指标 表1-1大坝型 式总长度(m)坝顶高程(m)坝顶宽度(m)均质土坝30291026.454.0进水闸型 式堰顶高程(m)堰宽(m)孔数泄流
3、量(m3/s)钢筋砼式1025.151.211.021#放水闸型 式堰顶高程(m)堰宽(m)孔数泄流量(m3/s)钢筋砼式1023.9301.210.622#放水闸型 式堰顶高程(m)堰宽(m)孔数泄流量(m3/s)钢筋砼式1024.001.010.433#放水闸型 式堰顶高程(m)堰宽(m)孔数泄流量(m3/s)钢筋砼式1024.411.010.192、除险加固内容呼水质检201164号文对土默特左旗沙南水库除险加固工程进行认定。工程主要建设内容包括:大坝工程加高培厚、上游砼护坡、坝顶砂砾石路面;1#、2#、3#放水闸维修工程;新建进水闸工程;新建管理房工程;增设观测设施。二、水文气象1、流
4、域概况沙南水库位于乡南双树村东,什拉乌素前河与干沟子及二道河三河交汇处,什拉乌素河的右岸,什拉乌素河由什拉乌素前河和后河汇合而成,前河流域面积514.96km2,后河流域面积807.09km2。沙南水库位于两河汇合点下游6.6km处的一座旁侧水库。2、气象本流域地处中温带半干旱季风气候区,受冬季冷高压及夏季副热带高压影响。气候特点是冬季寒冷而漫长;夏季燥热而短促,日温差大;春季干燥多风;秋季凉爽,阳光充足。 多年平均气温为6,最冷为一月份,平均气温为-12.7,极端最低气温为-32.8,最热为七月,平均气温为22.1,极端最高气温为37.3。 多年平均降水量为413.1mm,多年平均蒸发量为1
5、790.2mm(20蒸发皿)。多年平均风速1.8m/s,多年平均最大风速28m/s,汛期(6-9月)最大风速13.9m/s。历年最大冻土深度为1.56。三、工程地质 沙南水库地貌总体上呈由南部丘陵区向湖积台地-现代冲洪积平原阶梯式缓慢过渡趋势,地形呈东高西底,地面高程在1023.5-1027.5m之间。 距地面调查,坝址区无断裂构造通过,坝体填筑料为粉土及粉质粘土,承载力基本值为f0=240kpa。 本地区地震基本烈度为度区。四、除险加固方案(1)工程总体布置 沙南水库为除险加固工程基本维持现状,主要由大坝、进水闸、放水闸工程组成,起点桩号为0+000,位于北侧土路边,终点桩号为3+029,位
6、于南侧坝端,大坝总体可以分为北侧坝段、西侧坝段及南侧坝段。引水闸位于南侧坝段2+210处,进行拆除新建;1#闸位于西侧坝段1+470处,进行加固维修;2#、3#闸位于北侧坝段0+855及0+550处,进行加固处理。(2)主要建筑物1) 大坝 大坝长3029m,坝顶高程为1026.45m,坝顶宽4.0m,上游坝坡坡比为1:2.5,下游坝坡马道上下均为1:2,最大坝高2.25m,坝顶设有宽为4m的砂砾石路面。2)引水闸 采用钢筋砼结构,堰顶高程为1025.150m,闸孔为单孔,宽1.2m,涵洞长5.5米,断面尺寸1.21.6米,消能采用底流消能,消力池长4.1米,最大泄量1.02m3/s。3)放水
7、闸1#、2#、3#放水闸均为有闸门控制的单孔埋涵布置,涵洞断面尺寸分别为1.21.6米,1.01.0米,1.01.2米,堰型为宽顶堰,堰顶高程分别为1023.93、1024.00、1024.41m,消能采用底流消能4)金属结构及机电设备4座水闸均采用铸铁闸门,孔径尺寸分别为1.21.6米,1.21.6米,1.01.0米,1.01.2米,启闭机采用手动螺杆启闭机。五、报告编制依据、执行标准、规范和规程(1)呼和浩特市水库除险加固工程初步设计报告(2)呼和浩特市水库除险加固工程招标文件(技术条款)(3)呼和浩特市水库除险加固工程工程地质勘查报告(初步设计阶段)(4)呼和浩特市水库除险加固工程施工组
8、织设计(5)水利水电工程碾压式土石坝施工技术规范DL-P5129-2001(6)水利水电工程测量规程SL52-93(7)水工混凝土施工规程SDJ207-82(8)与工程有关的文件第二章 工程投标我公司于2011年8月17日中标,我公司编制的本工程投标书,全部依据“呼和浩特市除险加固工程招标文件”和“工程量报价表”进行编制。定额采用水电部(1986)水利水电建筑工程预算定额、水利部(1994)水利水电建筑工程补充预算定额、费用标准按水利部水建(1998)15号文水利水电工程设计概(估)算费用构成及计算标准的通知进行编制,机械台班费用按能源水规(1991)1272号文件执行。采用的施工方法全部依据
9、本工程投标书的施工方案及施工图纸要求进行。第三章 施工进度管理一、施工总布置根据施工区域的地形特点、地貌特征和现有道路,水源、电源等设施及工程本身的布局形式,分施工区、辅助企业区、生活区三个区分片布置。1.1施工道路 工程所在的位置交通较为便利,利用王蛋路国道和水库的原道路作为工程材料进场的交通要道。1.2施工用电 施工用电主要包括施工照明用电,施工机械用电、砼施工用电、生活区及其他辅助系统用电等,我方还配备了2台30KW的发电机,1台150KW的发电机。1.3施工用水 供水系统主要包括生产用水、生活用水。生产用水主要有大坝填筑用水、砼生产用水、施工机械用水等;生产用水由库区内抽取;生活用水从
10、深水井抽取。1.4临时生产设施和生活设施 临时生产设施主要布置在水库下游西岸平坦开阔地段,搭建仓库1处,钢筋加工场,木工加工场各一处,生活区租用附近原有的民房。二、施工总进度1、 施工准备2011年10月25日-10月30日进行施工准备,完成基地内外房屋修建、临时场地、场内道路、临时道路建设、设备调遣、施工排水任务、水电管线布设、通讯系统配备和及技术交底、测量放线及要求提交的各类资料报批。2、主体工程 (根据分部工程项目划分划定几个时间表)(1)2011年10月31日2012年11月15日完成大坝工程;(2) 2012年7月14日2012年10月22日完成进水闸工程; (3) 2012年7月1
11、6日2012年10月16日完成1#放水闸工程;(4)2012年7月17日2012年10月18日完成2#放水闸工程;(5)2012年7月16日2012年10月21日完成3#放水闸工程;(6)2012年9月20日2012年10月31日完成2#放水闸工程;三、施工进度分析施工过程中,由于今年雨季长,降水量大的影响,在一定程度上制约着施工单位总体安排和有关工序的顺利延续,致使各分部分项工程完工时间较计划延后,总体工程项目完工时间较合同工期全部滞后。四、施工完成主要工程量: 土石方8.65万m,砼及钢筋混凝土0.26万 m,钢筋及金属结构15.63T。 五、投入的主要机械设备1.1投入的主要机械设备沙南
12、水库除险加固工程投入的主要机械设备见下表:设备名称规 格 型 号单 位数 量液压挖掘机1.6m3台2装 载 机ZL50D台2推 土 机TY120台1自 卸 汽 车15T辆4振动碾YZ16台1洒水车8T辆1斗车1T 辆4搅拌机0.3m3套2水泵4寸台3水泵2寸台41.2投入的主要人力资源 为了确保沙南水库除险加固工程顺利进行,我公司选派责任心强、技术水平高的工作人员共计32人,本工程投入的主要人力资源见下表:施工主要工作人员情况表序 号姓 名部 门职 称职 务1王虎生项目部工程师项目经理2张忠强项目部工程师技术负责人3全胜利质检科工程师质检负责人4白杰施工队助理工程师施工队长5宁致远项目部会计师
13、财务负责人6于国明项目部工程师安全员7万宝立项目部工程师材料员第四章 主要施工内容及方法我方施工人员进场后,在技术负责人的带领下,组织相关人员进行图纸审核,熟悉设计文件,并根据施工现场实际情况,结合多年施工经验,编制施工组织设计,分部分项工程施工措施计划等。本工程采用的主要施工方法与投标时的投标方案基本相符。第一节 土方工程一、土方开挖土方挖工程主要包括大坝、进水闸、放水闸、管理房土方开挖。对于土方开挖量、开挖深度较大的部位,开挖采用挖掘机分层进行开挖,并预留马道及斜坡道,保证边坡稳定同时保证砼、周转材料等可顺利进入基坑。开挖出的土方根据土方平衡,需进行回填的,就近堆放,不可就近堆放的,汽车拉
14、运至监理工程师指定的弃土范围。二、土方回填 土方回填工程主要是坝体填筑,依据沿线进场道路定取不同的施工区。(一)施工准备我方调入140kw推土机及施工人员,进行施工现场清理;组织技术人员进行全面复测、计算工程量、引测标高、测量放样、图纸会审。与此同时,开始调入计划使用各种机械设备。对各土场取代表性土样进行击实试验和碾压试验,复核并确定其设计干密度、最优含水量和不同碾压机具,确定经济合理的施工碾压技术参数,并报甲方和监理单位审核批准,以指导整个工程的施工。(二)施工过程1、取土区清理根据土料用量,确定开采范围。铺土前我们采用140kw推土机对各取土区覆盖层进行了彻底的清理,取土区覆盖层弃土用于土场临时道路填筑,完工后还原坑内。2、清基处理在工程施工过程中,根据地面高程和
