内蒙古高层框剪医院主楼消防工程施工方案.doc

上传人:p** 文档编号:946981 上传时间:2024-05-13 格式:DOC 页数:23 大小:145.76KB
下载 相关 举报
内蒙古高层框剪医院主楼消防工程施工方案.doc_第1页
第1页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第2页
第2页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第3页
第3页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第4页
第4页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第5页
第5页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第6页
第6页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第7页
第7页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第8页
第8页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第9页
第9页 / 共23页
内蒙古高层框剪医院主楼消防工程施工方案.doc_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《内蒙古高层框剪医院主楼消防工程施工方案.doc》由会员分享,可在线阅读,更多相关《内蒙古高层框剪医院主楼消防工程施工方案.doc(23页珍藏版)》请在第壹文秘上搜索。

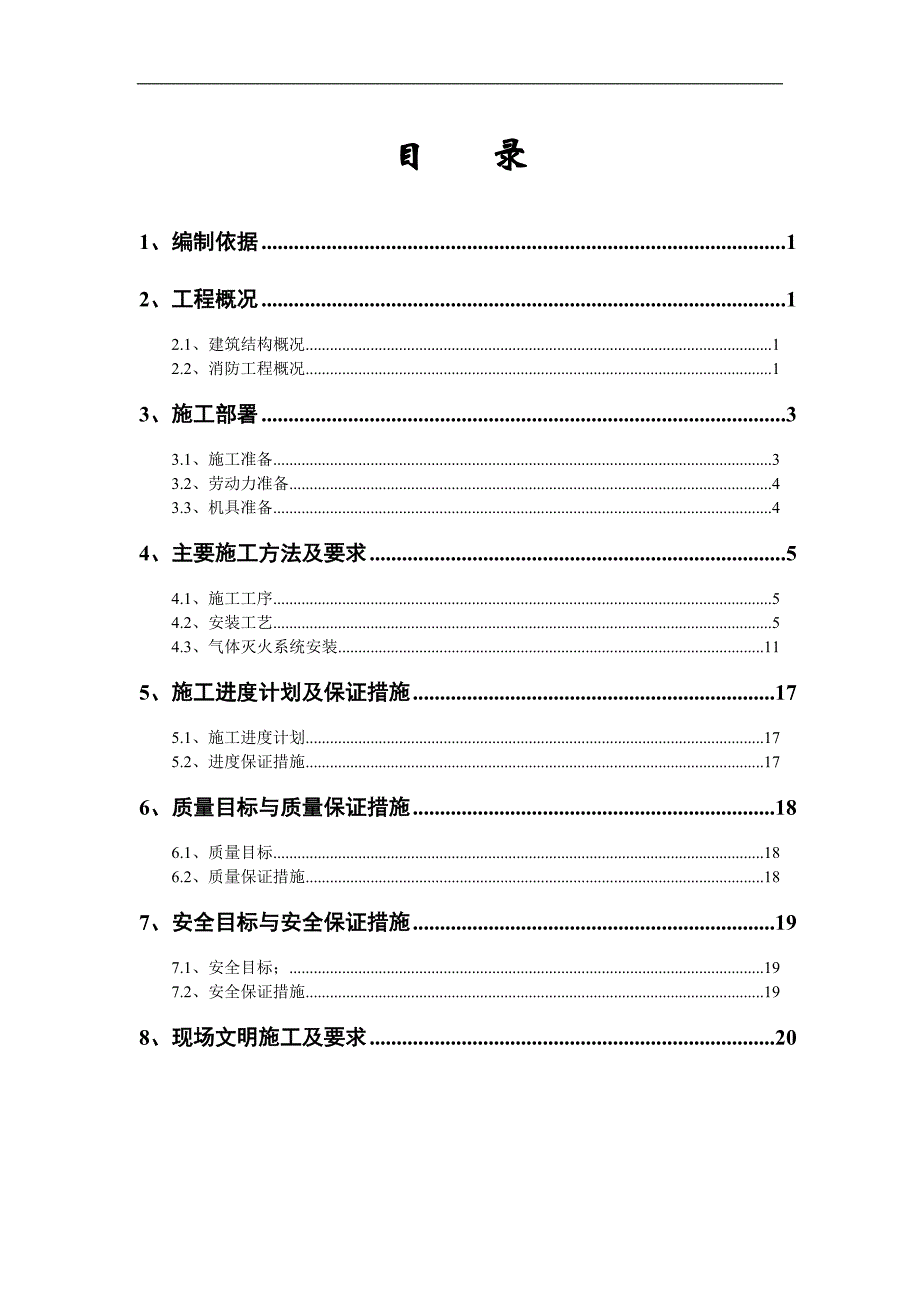

1、某某*医院工程消防工程施工方案某某*建设工程有限公司目 录1、编制依据12、工程概况12.1、建筑结构概况12.2、消防工程概况13、施工部署33.1、施工准备33.2、劳动力准备43.3、机具准备44、主要施工方法及要求54.1、施工工序54.2、安装工艺54.3、气体灭火系统安装115、施工进度计划及保证措施175.1、施工进度计划175.2、进度保证措施176、质量目标与质量保证措施186.1、质量目标186.2、质量保证措施187、安全目标与安全保证措施197.1、安全目标;197.2、安全保证措施198、现场文明施工及要求201、编制依据GB50045-2005高层民用建筑设计防火规

2、范GB50166-2007火灾自动报警施工验收规范GB50261-2005自动喷水灭火系统施工验收规范GB50140-2005建筑灭火器配置设计规范GB50300-2001建筑工程施工质量验收统一标准某某*医院工程施工组织设计本工程消防专业施工图纸2、工程概况2.1、建筑结构概况某某*医院位于某某市康巴什新区,南临东纬三路,东边为东经八路,西为经六路,北邻东纬四路。总占地面积20.30万平方米,由医疗综合楼、健康体检、行政办公楼、干部保健区及科研中心组成。是康巴什新区设备一流、功能齐全的集医疗,教学、科研、保健、康复于一体的现代化、园林式的大型综合性三级医院。工程建筑面积140091,建筑层数

3、为地下一层,地上裙房5层,主楼十一层,建筑高度为46.600米。基础形式为钢筋混凝土桩基基础,结构类型为框架结构+框架抗震墙结构。2.2、消防工程概况2.2.1、室内消火栓灭火系统(1)、本工程为高层医院建筑,按一类建筑进行消火栓系统设计,火灾持续时间为3h,消防用水量20L/s。自动喷水灭火系统,按中危险级级进行设计,火灾持续时间为1h,消防用水量40L/s。(2)、消防水源及消防用水量地下一层设置有效容积为703m3钢筋混凝土消防贮水池一座,共分两格。贮存冷却用水73m3,贮存消防用水630 m3。(3)、室内采用临时高压制消火栓灭火给水系统。消火栓加压给水泵与消防水池一起设在地下一层消防

4、泵房内,共设2台消火栓给水加压泵,Q=20L/s,H=0.9MPa,P=37kW,一用一备。(4)、消防管道竖向不分区,通过地下一层和顶层的水平环状管网使整个系统形成环状供水。五层及五层以下所有消火栓(压力大于0.5MPa)采用减压稳压消火栓,五层以上采用普通消火栓。(5)、任何一处均有2股水柱同时到达。灭火水枪的充实水柱不小于10m。每个消火栓箱内均配置SN65mm消火栓一个、DN65mm25m麻质衬胶水带一条,DN6519mm直流水枪一支、启动消防水泵按钮一只、自救消防卷盘一套。(6)、消火栓系统设有2套消防水泵接合器,在本建筑物顶部设有高位消防水箱,有效容积19m3,材质为玻璃钢,在水箱

5、间内设置一套增压稳压设备。2.2.2自动喷水灭火系统(1)、除手术室和电气用房、贵重医疗器械机房等房间不设喷洒头外,其余部分均设喷洒头保护。高度超过12m的中庭配置大空间智能ZSS-25型高空水炮的大空间主动喷水灭火系统。从喷淋消防环管上接引1根DN100消防给水管,进口端设置信号阀和水流指示器、最不利喷头处设末端试水装置等配套设施。药库和车库采用预作用系统,其他部位除不能用水扑救的区域以外均采用湿式自动喷水灭火系统。(2)、自动喷水灭火系统,地下车库按中危险级设计,喷水强度8L/min,其余部分按中危险I级设计,喷水强度6L/min,作用面积均为160m2,持续喷水时间1h,喷洒头工作压力0

6、.1MPa;喷淋系统设计用水量取30L/s,高空水炮系统设计用水量取10L/s,总系统设计用水量取40L/s。2.2.3七氟丙烷自动灭火系统;(1)、工程采用储压式七氟丙烷灭火系统,七氟丙烷药剂由高压氮气以2.5MPa压力压缩在钢瓶中。(2)、根据建筑平面布局,在保证系统性能安全可靠的前提下,分别设置七氟丙烷灭火系统对下列保护区进行保护,具体设置如下:a、用1套柜式无管网系统(2个147L钢瓶分别充装106Kg药剂)对地下一层SPECT室进行保护。b、用1套柜式无管网系统(1个147L钢瓶充装106Kg药剂)对地下一层控制室进行保护。c、用3套柜式无管网系统(每套3个180L钢瓶分别充装142

7、Kg药剂)对一层病案室进行保护。d、用3套柜式无管网系统(每套3个180L钢瓶分别充装126Kg药剂)对信息中心进行保护。e、用1套组合分配系统(4个147L钢瓶分别充装97Kg药剂)对变配电室、后装机、直线加速器1、直线加速器2、模拟摄影室共5个保护区进行保护,同时设置1套独立系统(10个180L钢瓶分别充装120Kg药剂)对变配电室进行保护。f、用1套组合分配系统(3个106L钢瓶分别充装55Kg药剂)对透视1、透视2、透视3、拍片1、拍片2、拍片3共6个保护区进行保护。g、用1套组合分配系统(3个106L钢瓶分别充装55Kg药剂)对透视4、透视5、拍片4、CT1、CT2共5个保护区进行保

8、护。2.2.4、大空间智能灭火系统安装大空间智能主动喷水灭火系统,是国际领先的消防高科技产品。本建筑设有ZSS-20自动扫描射水灭火装置。3、施工部署3.1、施工准备3.1.1、施工前,组织施工班组成员,进行安全、质量教育,并对班组施工人员进行技术交底,确保每个班组成员能顺利完成各自的施工任务。3.1.2、各施工班组成员要认真熟悉各类图纸、图纸会审纪要和有关变更、联系单。施工班组应把变更内容标注在图纸中,防止错误施工。对于弄不清楚的问题,要提前与技术人员联系,弄清后再施工。3.1.3、图纸熟悉完后,与材料部门联系,掌握材料的到货情况。对已到货的管件、管材等材料进行质量、型号和几何尺寸的检查,不

9、符合设计要求的材料或伪劣产品绝不能用在工程上,对未到货的材料,应催促材料人员尽快联系解决,以防误工。3.1.4、材料到货情况和现场满足施工要求后,施工班组长要组织人员进行开工准备,领料出库,堆放在施工合适的位置,并准备好必要的施工机具、工具。3.1.5、每一条管路开工前,技术人员、班组长应将图中管路的位置、走向及支吊架生根处与实际现场核对,如发现问题应及时与甲方和设计院联系,争取尽快解决。3.1.6、核对设计图纸,如有矛盾之处,通知设计部门及时做相应的变更。3.2、劳动力准备公司根据计划和实际情况选择实力较强的施工队伍,满足施工的需要,确保该工程劳动力用工计划的实施。劳动力安排计划表序号工程单

10、位预埋施工阶段安装施工阶段1管道工人员8202电焊工人员243保温工人员/44油漆工人员/67辅助工人员283.3、机具准备3.3.1、在项目技术负责人的指导下,由各专业施工员合理地编制出施工机具的所要数量,优化配置各类施工机具、设备和检验、测量、试验设备。3.3.2、该工程安装工作量较大,投入的机械设备量较大,为了确保施工顺利实施,施工现场设立专职设备维护员,专门负责设备的维护与保养,确保设备正常、良好运作。施工机具计划表序号设备名称数量1电动试压泵4台2手动试压泵4台3电焊机2台4电锤2台5切割机2台6氧气乙炔设备2套7角磨机4台4、主要施工方法及要求4.1、施工工序安装总干管道主立管道每

11、层水平管道和支管道系统安装完成后做管道清洗系统水压试验安装各配水点设备调试4.2、安装工艺4.1.1、消火栓系统(1)、干管安装应根据设计要求使用管材,按压力要求选用碳素钢管或无缝钢管。(2)、管道在焊接前应清除接口处的浮锈、污垢及油酯。当壁厚4mm,直径50mm时应采用气焊;壁厚4.5mm,直径70mm时应采用电焊。不同管径的管道焊接,连接时如两管径相差不超过小管径的15%,可将大管端部缩口与小管对焊。如果两管相差过小管径15%,应加工异径短管焊接。(3)、管道对口焊缝上不得开口焊接支管,焊口不得安装在支吊架位置上。管道穿墙处不得有接口(丝接或焊接)管道穿过伸缩缝处应有防冻措施。(4)、碳素

12、钢管开口焊接时要错开焊缝,并使焊缝朝向易观察和维修的方向上。管道焊接时先点焊三点以上,然后检查预留口位置、方向、变径等无误后,找直、找正,再焊接,紧固卡件、拆掉临时固定件。4.1.2、报警阀组的安装;(1)、先安装水源控制阀,报警阀。然后,报警阀组的辅助管道连接,水源控制阀,报警阀与配水干管的连接应使水流方向一致。(2)、报警阀组安装在便于明显位置,距内地面高度1.2m,两侧与墙的距离不小于0.5m,正面墙的距离不小于1.2m,后面墙的距离不小于0,8m。(3)、报警阀组装时应按产品说明书和设计要求,控制阀应有启闭指示装置,并使阀门工作处于常开状态。4.1.3、消防喷洒和消火栓立管安装:(1)

13、、管暗装在竖井内时,在管井内预埋铁件上安装卡件固定,立管底部的支吊架要牢固,防止立管下坠。(2)、立管明装时每层楼板要预留孔洞,立管可随结构穿入,以减少立管接口。4.1.4、消防喷洒分层干支管安装(1)、管道的分支预留口在吊装前应先预制好,丝接的用三通定位预留口,焊接可在干管上开口焊上熟铁管箍,调直后吊装。(2)、所有预留口均加好临时封堵,需要加工镀锌的管道在其它管道未安装前试压、拆除、镀锌后进行二次安装。走廊吊顶内的管道安装与通风道的位置要协调好。(3)、喷洒管道不同管径连接不宜采用补心,应采用异径管,弯头上不得用补心,应采用异径弯头,三通上最多用一个补心,四通上最多用两个补心。向上喷的喷洒

14、头有条件的可与分支干管顺序安装好。其它管道安装完后不易操作的位置也应先安装好向上喷的喷洒头。4.1.5、消火栓及支管安装:(1)、消火栓箱体要符合设计要求,栓阀有单出口和双出口双控等。产品均应有消防部门的制造许可证及合格证方可使用。(2)、消火栓支管要以栓阀的坐标、标高定位甩口,核定后再稳因消火栓箱,箱体找正稳固后再把栓阀安装好,栓阀侧装在箱内时应在箱门开启的一侧,箱门开启应灵活。(3)、水流指示器安装在每层的水平分支干管上。应水平立装,倾斜度不宜过大,保证叶片活动灵敏,水流指示器前后应保持有5倍安装管径长度的直管段,安装时注意水流方向与指示器的箭头一致。(4)、消防水泵安装,泵的规格型号应符

15、合设计要求,水泵应采用自灌式吸水,水泵基础按设计图纸施工,吸水管应加减振器。加压泵可不设减振装置,但恒压泵应加减振装置,进出水口加防噪声设施,水泵出口加缓闭式逆止阀。水泵配管安装应在水泵定位找平正,稳固后进行。安装顺序为逆止阀,阀门依次与水泵紧牢,与水泵相接配管的一片法兰先与阀门法兰紧牢,用线坠找直找正,量出配管尺寸,配管先点焊在这片法兰上,再把法兰松开取下焊接,冷却后再与阀门连接好,最后再焊与配管相接的另一管段。配管法兰应与水泵、阀门的法兰相符,阀门安装手轮方向应便于操作,标高一致,配管排列整齐。(5)、高位水箱安装,应在结构封顶前就位,并做满水试验,消防用水与其它共用水箱时应确保消防用水不被它用,留有10分钟的消防总用水量。与生活水合用时应使水经常处于流动状态,防止水质变坏。消防出水管应加单向阀(防止消防加压时,水进入水箱)。所有水箱管口均应预制加工,如果现场开口焊接应在水箱上焊加强板。(6)、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
