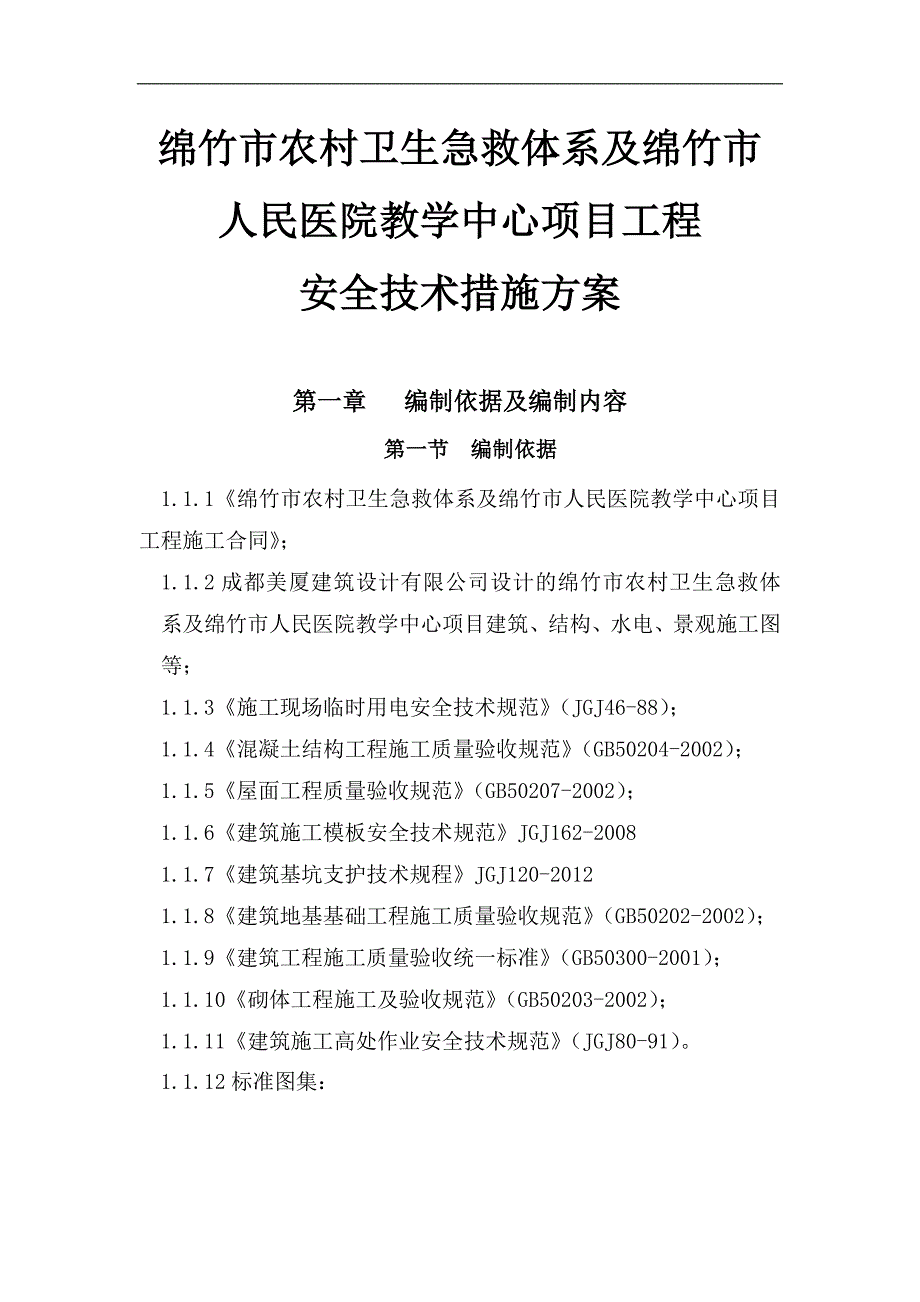

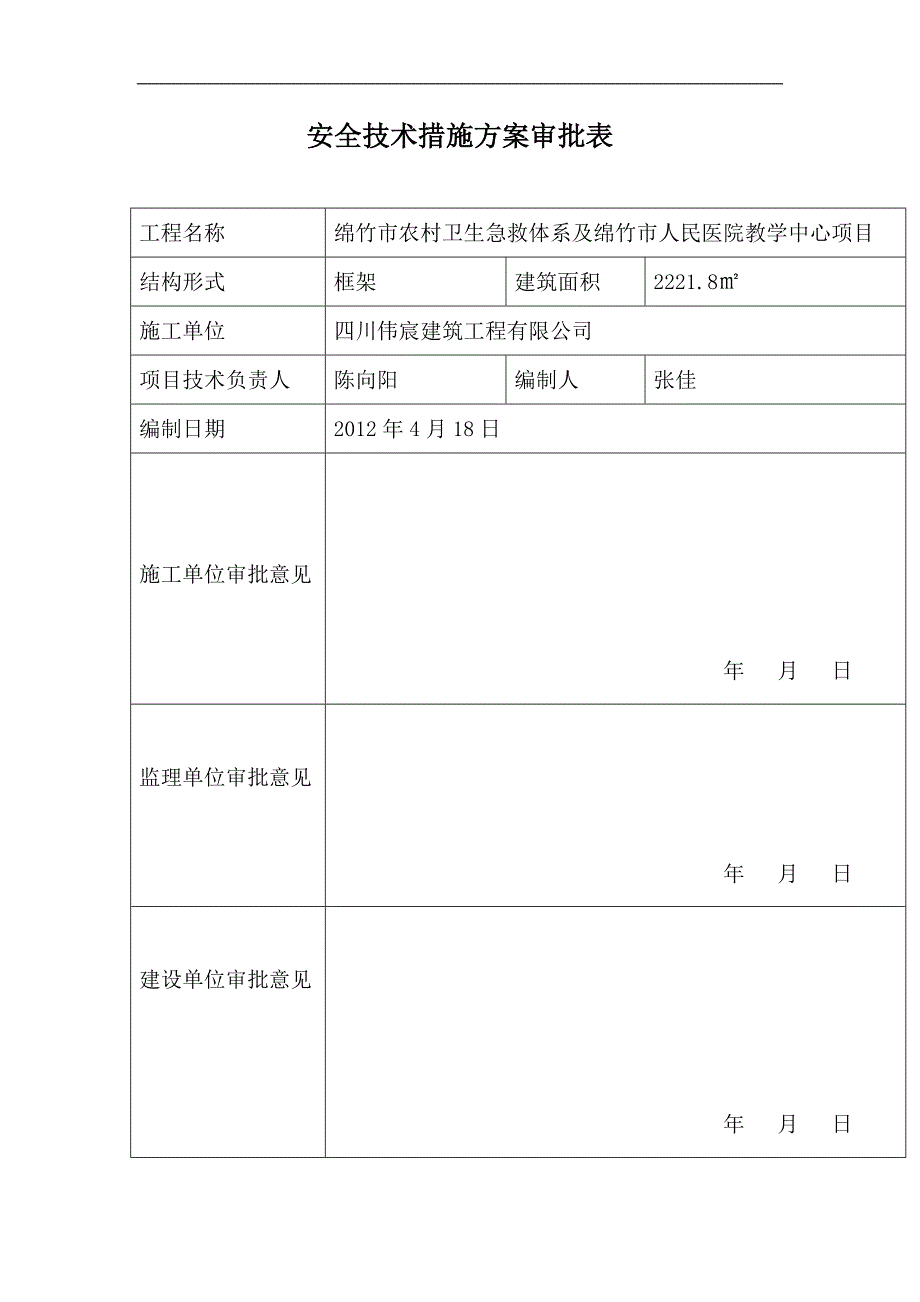

1、绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目安全技术措施方案四川伟宸建筑工程有限公司二 一 三 年 五 月安全技术措施方案审批表工程名称绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目结构形式框架建筑面积2221.8施工单位四川伟宸建筑工程有限公司项目技术负责人陈向阳编制人张佳编制日期2012年4月18日施工单位审批意见 年 月 日监理单位审批意见年 月 日建设单位审批意见年 月 日绵竹市农村卫生急救体系及绵竹市 人民医院教学中心项目工程安全技术措施方案第一章 编制依据及编制内容第一节 编制依据1.1.1绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目工程施工合同;1.1.2成都美厦
2、建筑设计有限公司设计的绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目建筑、结构、水电、景观施工图等;1.1.3施工现场临时用电安全技术规范(JGJ46-88); 1.1.4混凝土结构工程施工质量验收规范(GB50204-2002);1.1.5屋面工程质量验收规范(GB50207-2002);1.1.6建筑施工模板安全技术规范JGJ162-20081.1.7建筑基坑支护技术规程JGJ120-2012 1.1.8建筑地基基础工程施工质量验收规范(GB50202-2002);1.1.9建筑工程施工质量验收统一标准(GB50300-2001); 1.1.10砌体工程施工及验收规范(GB50203-
3、2002);1.1.11建筑施工高处作业安全技术规范(JGJ80-91)。1.1.12标准图集:第二节 编制内容绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目施工图以内的土建、装饰、水电安装、景观工程的安全施工措施。第二章 工程概况第一节 建筑设计概况一、地理位置和环境条件本工程所在地位于绵竹市人民医院内,建设用地地势平坦,城市相应配套的公共设施齐全,交通运输条件良好。水、电、气、通讯等管网齐备。二、建筑工程概况绵竹市农村卫生急救体系及绵竹市人民医院教学中心项目,由绵竹市人民医院建设。建筑面积为2221.8平方米,辅助及配套工程。建筑层数为6层,建筑高度为21.45m.第二节 结构设计要求
4、本工程建筑结构安全等级为二级,抗震设防类别为乙类,设计使用年限为50年,地基基础设计等级为丙级,工程耐火等级为二级,构件耐火极限为:柱2.5h,梁为1.5h,楼梯及楼梯板为1.0h,非承重墙的耐火极限均为0.5h。第三章 安全施工总体布署第一节 施工现场安全管理机构设置本工程实行项目施工管理。由公司总经理负责为核心的项目经理部,选择懂技术、能打硬仗、施工经验丰富的优秀项目经理担任该工程项目经理,配备各工种技术人员,组成强有力的项目管理班子,负责对该工程全面管理。项目管理机构系统图经 理副 经 理总工程师技术科质安科经营科材料科财务科项目经理项目技术负责人技术组质安组施工组材设组试验组安装组后勤
5、组各专业施工操作组班组每个成员一、安全生产保证体系原则安全生产保证体系以国家有关施工安全标准、规范及施工现场安全生产保证体系(DBJ08-903-98)为依据,从本项目的实际情况出发,突出重点全面实施。安保体系是项目部贯彻“安全第一、预防为主”方针的具体举措,是确保安全生产、杜绝事故隐患、实现项目部安全目标的保证。(1)安全生产保证体系应遵照安全保证体系程序文件的要求,并符合建筑企业和本项目施工生产管理的现状及特点。(2)建立安全生产保证体系并形成安全体系文件,包括安全保证计划,各类记录、报表和台帐。二、 安全生产策划(1)根据工程项目的规模、结构、环境、承包性质、技术含量和施工风险程度等因素
6、实施安全生产策划,策划内容如下:1) 配备必要的设施、装备和专业人员,确定控制和检查的手段与措施;2) 确定整个施工过程中应执行的文件、规范。如:脚手架工程(含特殊脚手)、高空作业、机械作业、临时用电、动用明火、沉井、深基础施工和爆破工程作业规定;3) 确定雨天及夏季防暑降温、防风防干施工安全技术措施;4) 确定危险部位和过程,对风险较大和专业性较强的工程项目进行安全论证。同时采取与之相适应的安全技术措施,并得到有关部门的认可;5) 作出因本工程项目的特殊性而需补充的安全操作规定;6) 选择或制订施工各阶段有针对性的安全技术交底文本;7) 制定安全记录的表式,确定搜集、整理和记录各种安全活动的
7、人员和职责。(2)根据安全生产策划结果编制安全保证计划,安全保证计划可在项目施工组织设计中独立完整体现。(3)安全保证计划实施前,须经工程项目部的上级机构确认。(4)确认要求1)上级机构有关负责人主持安全保证计划的审核;2) 执行安全保证计划的工程项目部负责人及相关部门参与确认;3) 确认安全保证计划的完整性和可行性;4) 确认各级安全生产岗位责任制;5) 解决任何与安全保证计划不一致的事宜;6) 确认工程项目部有满足安全保证的能力;7) 记录并保存确认过程;经确认过的安全保证计划,应送上级主管部门备案。三、职责与权限(一)项目经理1、 项目经理对本工程劳动保护、安全生产负直接领导责任。2、
8、履行合同要求,确定安全管理目标,确保工程安全施工,对工程的安全全面负责。3、 参与编制施工组织设计,建立项目安全生产保证体系,组织编制安全保证计划。4、 贯彻执行各项有关安全生产的法令、法规、标准、规范和制度,落实施工组织设计中的安全技术措施和资源的配置。5、 负责安全设施所需的材料、设备及设施的采购计划的审核和批准。6、 支持项目安全员及施工管理人员行使安全监督、检查和督促、检查工作的权利。7、 适时组织对工程的安全体系评审和协调。(二)项目技术负责人1、 根据项目安全保证计划组织有关人员制定针对性的安全技术措施,并注意经常督促检查。2、 协调安全保证体系运行中的重大问题,组织召开安全生产工
9、作会议。3、 定期组织管理人员进行安全操作规程和安全规章制度的学习。4、 实施组织管理标准化,确保操作现场工作环境不影响施工安全。5、 组织安全设施的验收,协助上级部门对工程的安全检查和监督。6、 处理一般工伤事故,协助处理重大工伤、机械事故,处理事故遵循“四不放过”原则,并采取有效整改措施,防止再次发生。7、 对各分包单位制定例会制度,建立会议纪要,并发给有关人员。(三)项目质量员1、 贯彻项目部安全管理目标,组织实施安全生产保证体系。2、 编制施工组织设计,负责对安全难度系数大的施工操作方案进行优化。3、 组织编制相应的安全保证计划,并组织内部评审,上级审核通过后督促实施。4、 确定危险部
10、位和过程,对风险较大和专业性强的项目应组织安全技术论证。5、 负责工程临边、洞口的安全防护技术措施以及特殊脚手架、施工用电、大型机械拆装方案的落实。6、 制定针对工程项目的特殊性必须补充的安全操作规定。7、 选择或制定施工各阶段有针对性的安全技术交底文本。8、 对工程技术部门负责的安全体系要素进行监控,落实改进措施。(四)项目施工科1、 按照安全保证计划要求,对施工现场全过程进行控制。2、 严格控制监督实施各工种的安全操作技术规范。3、 有权拒绝不符合安全操作的施工任务,除及时制止外,有责任向项目主管安全经理汇报。4、 组织对劳务人员上岗前安全规章和文明施工制度教育。5、 认真执行对施工人员的
11、分部分项工程有针对性的安全技术交底。6、 协助对现场各种施工班组的安全生产监督。7、 发生工伤事故,应立即采取措施,并保护现场,迅速报告。8、 对已发生的事故隐患落实整改措施,并向安全经理报告整改情况。(五)项目安全员1、 贯彻安全保证计划中的各项安全技术措施,组织参与安全设施、施工用电、施工机械的验收。2、 监督、检查操作人员的遵章守纪,组织参与安全技术交底,对施工全过程的安全实施控制,并做好记录。3、 掌握安全动态,及时发现事故苗子并采取预防措施。4、 制止违章作业,严格安全纪律,当安全与生产发生冲突时,有权制止冒险作业。5、 对进入现场使用的各种安全用品及机械设备,配合材料部门进行验收检
12、查工作。6、 对施工现场的用电设备,按要求验收并进行日常安全用电的管理。7、 协助上级部门的安全检查,如实汇报工程的安全状况。8、 负责一般事故的调查、分析,提出处理意见,协助处理重大工伤、机械事故,并参与制定纠正和预防措施,防止事故再次发生。(六)项目材料员1、 按照项目安全保证计划要求,组织各种设备、材料资源的供应工作。2、 对供应商进行分析,建立合格供应商名录。3、 负责对合格供应商供应的各种机械设备、安全防护保险装置及安全防护用品的验收、取证和记录工作,做好验收状态标识,储藏保管好安全防护用品(具)。4、 对各类机械设备,必须配齐安全防护的保险和安全设施。5、 对新添置的机械设备,做到
13、熟悉了解机械性能,对无质保书或出厂证明的施工机械不得采购使用。6、 对现场的材料,必须按场容标准化要求堆放,消除事故隐患。7、 对各类型机械的安全保护装置,进行使用前的验收,按规定严格执行日常保养及维修制度,确保安全运转。8、 对现场使用的脚手架、吊钩、钢丝绳、安全“三宝”、配电箱、触电保安器、安全网及消防器材等安全设施和配件,应保证质量,定期检查和试验。对不合格和破损的,要及时进行更新替换。对报废的机械要及时处理并发出停用通知,认真做好记录。9、 对现场易燃易爆物品,必须进行重点保管。10、 密切配合项目部及安全部门,开展各种安全生产,文明施工检查。11、 搞好现场的材料节约、场容场貌、文明
14、施工。12、参加各类机械设备事故的调查分析,并作出有关技术鉴定。(七)统计、资料员1、参与制定、贯彻项目安全管理目标,组织安全生产保证体系。2、对工程项目的安全技术和劳动保护措施的经费,进行成本规划和预算。3、与分包方签订工程合同时,按规定严格审核各类资质证明和安全施工的能力。4、收集合格分包方的各类资质证明,装订成册,以备上级部门检查。(八)后勤办1、 开展各种多样化的安全培训教育,如定期出黑板报、张贴安全标语等宣传工作。2、 对施工过程中劳务人员进行进出登记和技术培训、发证工作,做好动态管理。3、 做好施工现场动用明火和宿舍的防火安全工作。4、 对食堂的用电用气进行安全管理,搞好食堂的清洁卫生和后勤生活环境卫生。5、做好职工劳动保护用品的发放,教育与指导正确使用劳动防护用品。6、负责管理施工现场及项目部办公室的安全保卫工作,特别是财务、资料、电脑室、食堂、仓库、车库等场所。7、对安全生产违章违纪的惩处及先进典范的表扬奖励,对一般工伤事故进行抢救、调查、处理、教育。第二节 安全施工管理目标一、安全生产目标严格执行国家、省、市安全生产的有关规范和标准,强化安全生产管理,事故负伤频
