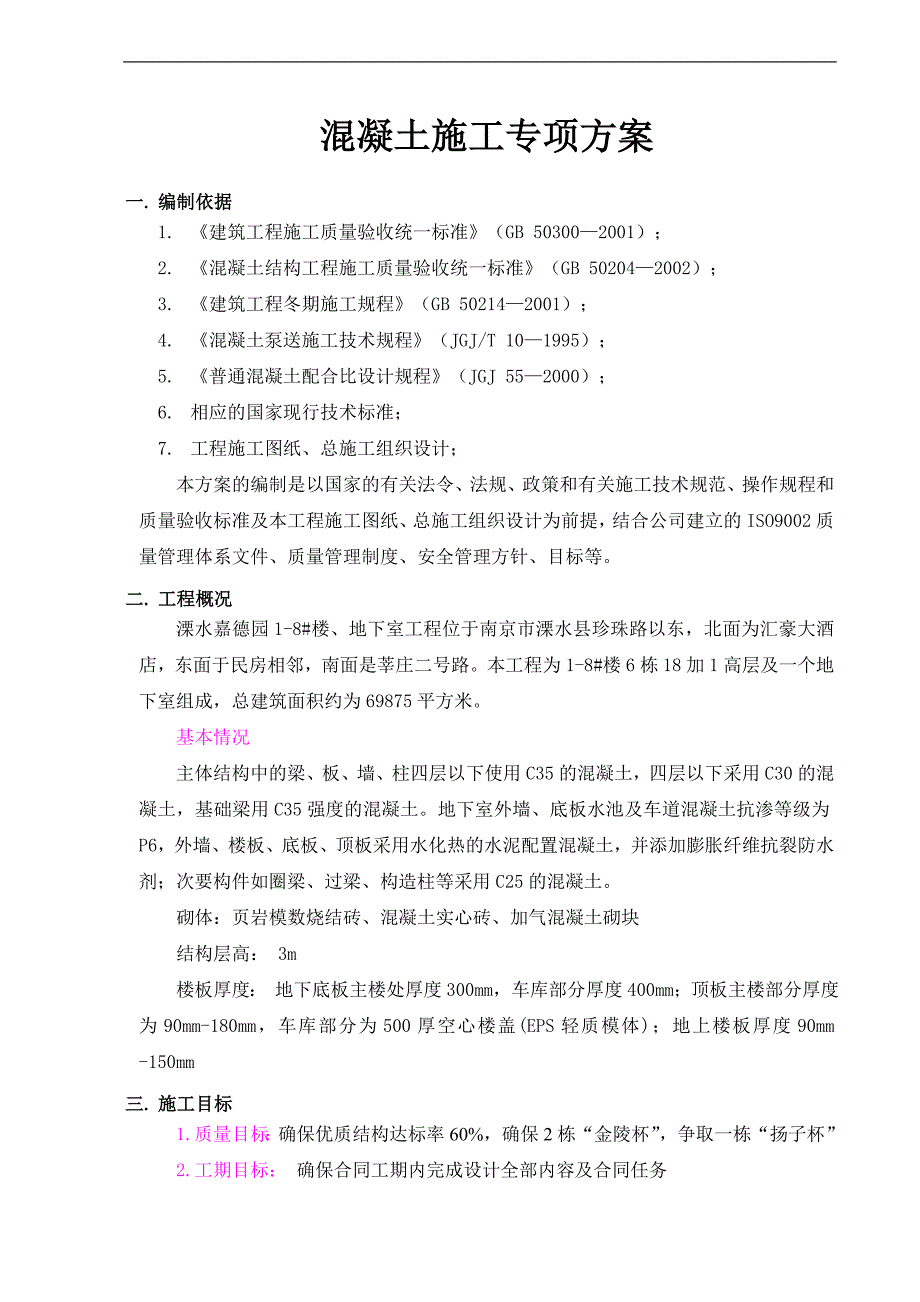

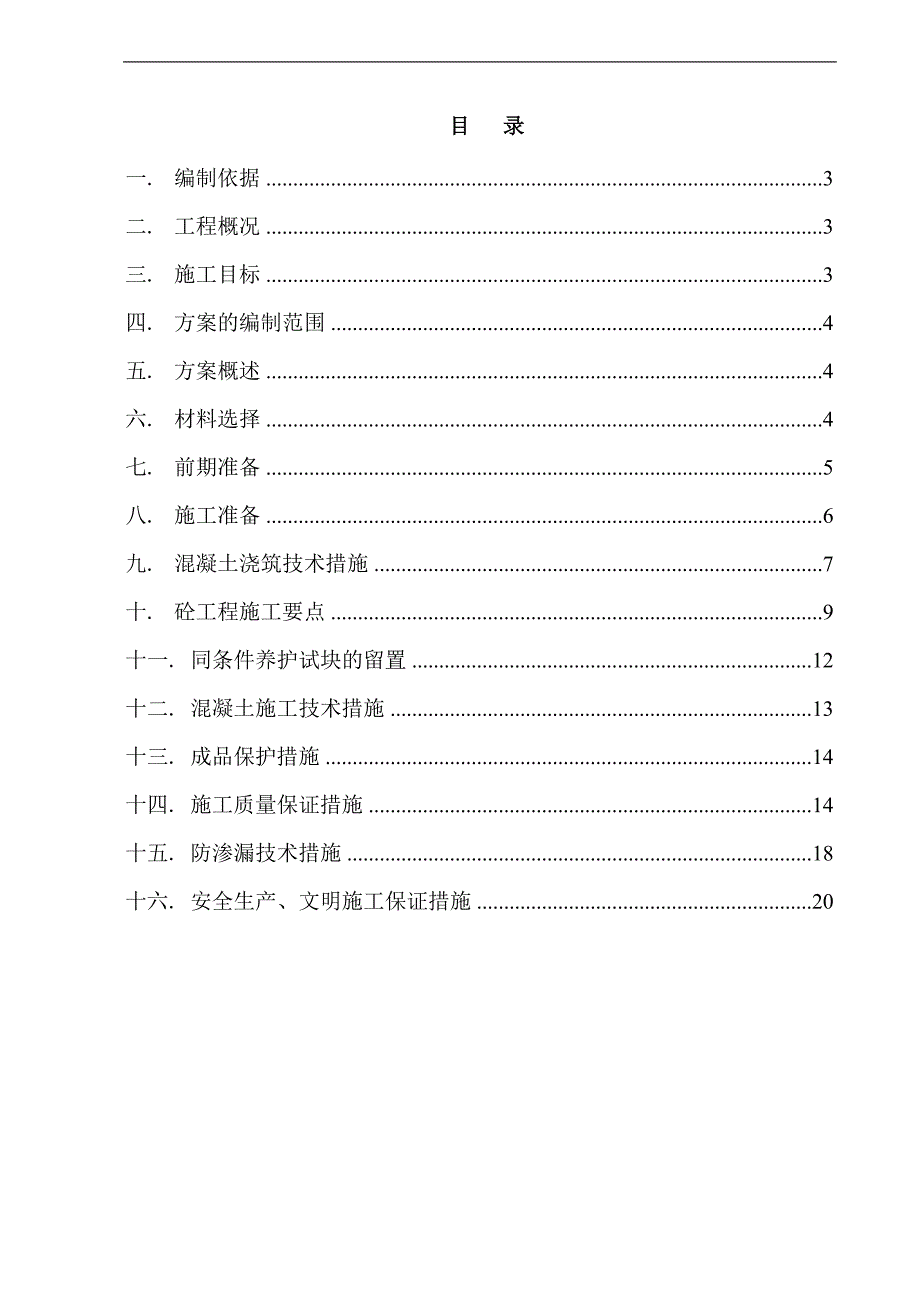

1、嘉德园工程混凝土工程专项施工方案工程名称: 嘉德园项目 编 制: 审 核: 批 准: 南京舜运建设有限公司2013年3月3日目 录一.编制依据3二.工程概况3三.施工目标3四.方案的编制范围4五.方案概述4六.材料选择4七.前期准备5八.施工准备6九.混凝土浇筑技术措施7十.砼工程施工要点9十一.同条件养护试块的留置12十二.混凝土施工技术措施13十三.成品保护措施14十四.施工质量保证措施14十五.防渗漏技术措施18十六.安全生产、文明施工保证措施20混凝土施工专项方案一. 编制依据1. 建筑工程施工质量验收统一标准(GB 503002001);2. 混凝土结构工程施工质量验收统一标准(GB
2、 502042002);3. 建筑工程冬期施工规程(GB 502142001);4. 混凝土泵送施工技术规程(JGJ/T 101995);5. 普通混凝土配合比设计规程(JGJ 552000);6. 相应的国家现行技术标准;7. 工程施工图纸、总施工组织设计;本方案的编制是以国家的有关法令、法规、政策和有关施工技术规范、操作规程和质量验收标准及本工程施工图纸、总施工组织设计为前提,结合公司建立的ISO9002质量管理体系文件、质量管理制度、安全管理方针、目标等。二. 工程概况溧水嘉德园1-8#楼、地下室工程位于南京市溧水县珍珠路以东,北面为汇豪大酒店,东面于民房相邻,南面是莘庄二号路。本工程为
3、1-8#楼6栋18加1高层及一个地下室组成,总建筑面积约为69875平方米。基本情况主体结构中的梁、板、墙、柱四层以下使用C35的混凝土,四层以下采用C30的混凝土,基础梁用C35强度的混凝土。地下室外墙、底板水池及车道混凝土抗渗等级为P6,外墙、楼板、底板、顶板采用水化热的水泥配置混凝土,并添加膨胀纤维抗裂防水剂;次要构件如圈梁、过梁、构造柱等采用C25的混凝土。砌体:页岩模数烧结砖、混凝土实心砖、加气混凝土砌块结构层高: 3m楼板厚度: 地下底板主楼处厚度300mm,车库部分厚度400mm;顶板主楼部分厚度为90mm-180mm,车库部分为500厚空心楼盖(EPS轻质模体);地上楼板厚度9
4、0mm -150mm三. 施工目标1.质量目标:确保优质结构达标率60%,确保2栋“金陵杯”,争取一栋“扬子杯”2.工期目标: 确保合同工期内完成设计全部内容及合同任务3.安全生产目标:安全无事故4.文明施工目标:确保“省文明工地”奖5.环境保护:有效保护和改善周边环境,减少噪音、粉尘、烟雾等对环境的影响,特别是有效地过滤和处理好生活、生产废污水的排放,以及光污染对周边的影响。6.科技进步:在工程施工中积极采用新工艺、新技术、新材料、新设备,大力推进技术创新,有效降低能耗,充分发挥科学技术在工程施工中的作用。四. 方案的编制范围本方案包括本工程所有砼分项工程的施工及试块的留置。五. 方案概述(
5、1)本工程所有砼采用商品砼供应方式,供应单位为南京乾鑫混凝土工程有限公司。砼在浇捣前须进行隐蔽工程验收,经公司组织的浇捣令检查,并由公司总工程师签署浇灌令,在办好有关手续后,方可开始浇捣。 (2)现场建立砼标准养护室一间,面积20m2,内砌20001500600mm水池,并配置空调、水温控制器、温湿度测量仪等设备,确保砼养护达到标准条件,同时做好养护室的室温、水温、湿度、试块进出室记录。(3)所有砼送样检测工作由专职送样员负责,检测工作的全过程有监理旁站见证。六. 材料选择砼搅拌站应根据施工方提供的砼方量,配备适合本工程砼浇灌的材料,根据天气及砂石料的含水量及时调整砼的坍落度。拌制时必须用同一
6、品种的水泥、掺和料、外加剂和同一配合比。严禁使用不同品种或不同标号的水泥,掺和剂也必须相同。1.水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,使混凝土内部产生压应力,表面产生拉应力。当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此基础工程宜采用水化热比较低的标号为42.5#普通硅酸盐水泥,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。2.粗骨料:采用碎石,粒径5-25mm,含泥量不大于1%。选用粒径大小适中、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量
7、及水泥用量,从而使水泥水化热减少,降低混凝土温升。3.细骨料:不得采用海砂,宜采用中沙,山砂(45%)+人工砂(55%),平均粒径大于0.5mm,含泥量应小于2%。选用平均粒径较大的中、粗砂拌制的混凝土可减少用水量10%左右,同时可相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可以减少混凝土收缩。4.粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按GB/T1596-2005粉煤灰在砼和砂浆中应用技术规程的规定,采用普通硅酸盐水泥拌制大体积粉煤灰混凝土时,其粉煤灰取代水泥的最大限量为25%。粉煤灰对水化热、改善混凝土和易性有利,但掺加粉煤灰的混
8、凝土早期极限抗拉值均有所降低,对混凝土抗掺抗裂不利,因此粉煤灰的掺量控制在10%以内,采用外掺法,即不减少配合比中的水泥用量。按配合比要求计算出每立方米混凝土所掺加粉煤灰量。5.外加剂:设计要求,底板、侧墙内掺微膨胀剂UEA改进型,要求水中养护14d的混凝土的限制膨胀率0.0015。(外加剂和粉煤灰的掺量具体按搅拌站砼配合比)6.搅拌站在砼浇筑前,应备足各种材料。各种称量衡器及容器,每次使用前应进行零点校核,保持计量准确。搅拌设备、输送设备应进行检验、校正,其精度和质量需符合标准和要求,经常测定砂石的含水量,随时调整秤量。当遇雨天或含水率有显著变化时,应增加含水率检测次数,以便及时调整用水量和
9、骨料的用量,使其符合设计配合比的要求。7.搅拌输送车在装砼前,搅拌筒内的存水必须倒净,卸料后,搅拌筒必须慢速转动,不断搅拌,卸料前搅拌筒必须快速转动1min,方可卸料,禁止在运输和卸料过程中加水。七. 前期准备1.组织好搅拌站、交通、路政、市容、街道、环保等有关单位、部门召开综合协调工作会议,协商解决由于浇筑砼而对周围交通、环境等造成影响的问题。2.确定混凝土最佳运输线路,保障混凝土运输的最佳时间,保证运送到工地使用在工程上的混凝土是最佳混凝土。3.办好夜间施工许可证,混凝土浇筑前张贴安民告示。4、现场施工道路、泵车停放位置及混凝土运输车周转范围清理干净,做到无堆物,保证道路畅通。5.成立混凝
10、土浇灌领导小组,现场设总指挥一名,负责总的协调工作。设副指挥一名,负责周边交通协调、泵车安排、后勤供应、混凝土送达时的质量等指挥工作。每台泵车安排一名管理人员,具体负责该台泵车浇筑时砼车的安排及施工浇筑层的质量等。职 务姓 名电 话备 注总指挥许永生13851591169副指挥邵永庆15189813259泵车浇筑指挥 叶志兴136715338276.制定浇捣期间的后勤保障措施。做好后勤保障供应工作,包括工具准备、职工晚间就餐等,都应安排妥当。7.安排好劳动力,对有关施工人员以书面形式作安全、技术、质量、操作交底。实行两班制,浇捣过程中轮流就餐,保证混凝土浇筑的连续性。8.配备足够的振动器,每台
11、泵安排3台振捣器(外加2台备用),其中1台振捣器振捣泵管出料处,另2台振捣混凝土流淌处,避免出现夹生层。9.准备好足够的照明器具、对讲机等通讯设备和混凝土试模(包括抗渗试模),并配备好混凝土坍落度测试工具。八. 施工准备1.做好天气预报的联系工作、预先了解天气情况,选择在晴天无雨时浇捣砼,在砼施工时准确掌握天气的变化情况,以保证连续浇筑的顺利进行,确保砼质量。但仍须配备足够数量的防雨物资。2.浇筑砼前会同监理对所有的钢筋、模板、水电预留管、预留孔进行技术复核和质量隐蔽验收。清除垃圾,模板需浇水湿润,并做好书面资料3.浇筑砼之前,应先与供方(砼搅拌站)取得联系,向供方提供每次浇筑砼的方量,设计强
12、度和计划浇筑时间,供方的运输和泵送设备必须满足施工要求,共同讨论浇捣方案,包括砼级配要求、布泵位置、车辆进出路线、浇捣流程等。根据构件的结构特点,事先须拟定商品砼的坍落度,一般情况下,泵送砼的塌落度宜按1214cm取定。4.制定砼浇捣期间的管理人员名单,对作业人员进行详细的技术和安全交底,明确职责,责任到人。5.根据工程结构特点、平面形状、尺寸、劳动力和场地情况,预先划分好砼浇筑区域,并绘制浇筑方向、顺序示意图6.对机具设备进行检查、试运转,同时配备专职技工,随时检修,以保证砼浇筑过程中所有设备运转正常。7.在砼浇筑期间,为了预防临时停水、停电,事先设想施工缝的留设,以不影响工程质量。8.再次
13、检查模板的标高、位置与构件的截面尺寸是否符合与设计要求, 模板内杂物、木片、垃圾、多余钢筋、等是否清理干净, 钢筋垫块是否按规定放置,木模表面是否洒水湿润且有无积水现象。九. 混凝土浇筑技术措施1.混凝土施工流程图:混凝土供应合同混凝土强度、坍落度混凝土方量、浇灌时间混凝土碱含量控制混凝土运输混凝土搅拌时间、浇筑现场坍落度测定混凝土养护分层厚度浇水养护覆盖养护混凝土合格证标养强度报告600C.d强度报告钢筋保护层检测振捣方式混凝土浇捣混凝土结构验收强度统计2.混凝土浇灌:(1)供方必须把原材料的合格证、复试报告和砼的配料单(级配单)及时提供给施工单位。供方和施工现场应同时按规范要求做好检测用的
14、砼试块,并进行标准养护。(2)为了保证整个工程的施工质量、计划基础底板一次性浇筑、地下室及以上部位均采取墙顶板一次浇筑,按照先深后浅的原则,直至完工,中间不设施工缝。(3)浇筑时,商品砼内不准加水,每车测定一次坍落度,并做好记录,如发现坍落度不符合要求时,应及时和搅拌站取得联系进行调整。(4)浇筑砼时,必须安排专人对模板和钢筋进行监护,发现问题及时处理,如出现模板倒塌和爆裂等重大事故,应及时与施工值班人员取得联系。浇筑砼应有严密的劳动组织,浇筑砼前要向操作人员进行交底,明确分工,责任到人。(5)本工程计划采用高压混凝土固定泵一次泵送到位。所有砼运输车均由大门进入现场,卸完料后再由大门驶出。(6
15、)基础底板混凝土浇筑时采用斜面式分层薄皮浇筑,利用自然流淌形成斜坡。振捣时,先振捣出料口混凝土,形成自然流淌斜坡后,再进行全面振捣。严格控制振捣时间及移动间距和插入深度。确保基础底板混凝土的密实度。为防止混凝土表面收缩裂缝,混凝土浇捣完毕后,用刮尺刮平,等混凝土收水后,用滚筒来回滚压,然后用木蟹磨平,二滚三磨。(7)地库顶板混凝土采用空心楼盖(EPS轻质模体),施工时先将底板钢筋和底模用铁丝穿孔固定,再将箱体用铁丝和底板钢筋安装绑扎,绑扎上层钢筋后进行浇筑。施工做法参现浇混凝土空心楼板05SG343。1)墙的浇捣:a.每个施工段的基础(地下室)分两次浇筑,即底板和墙板一次,顶板一次,每次浇筑连续作业,不留施工缝。墙顶板浇筑时,先浇筑墙板后浇筑顶板,墙板宜二侧同时分别均匀下料,分段分层向前推进,
