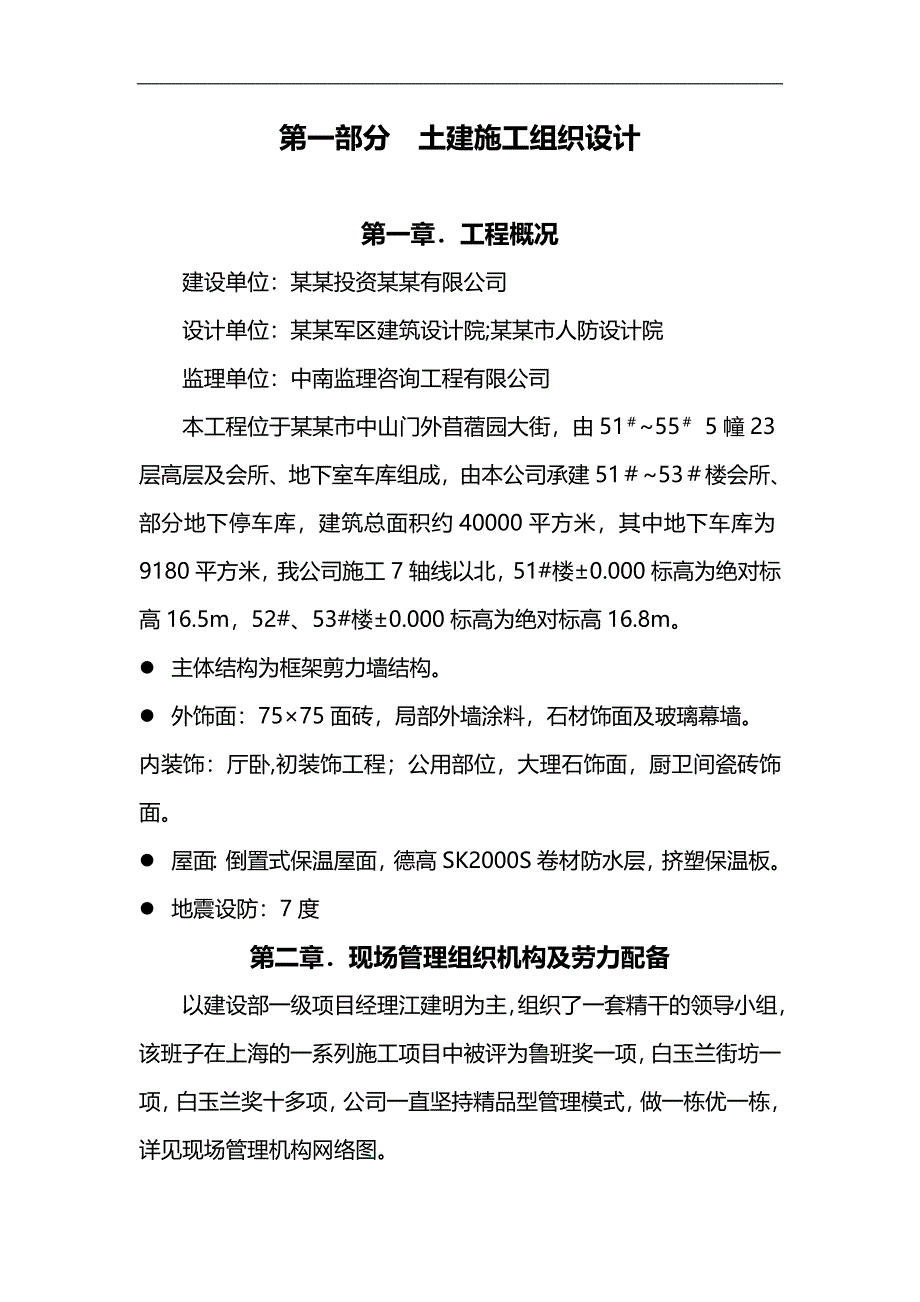

1、第一部分 土建施工组织设计第一章工程概况建设单位:某某投资某某有限公司设计单位:某某军区建筑设计院;某某市人防设计院监理单位:中南监理咨询工程有限公司本工程位于某某市中山门外苜蓿园大街,由5155 5幢23层高层及会所、地下室车库组成,由本公司承建5153楼会所、部分地下停车库,建筑总面积约40000平方米,其中地下车库为9180平方米,我公司施工7轴线以北,51#楼0.000标高为绝对标高16.5m,52#、53#楼0.000标高为绝对标高16.8m。l 主体结构为框架剪力墙结构。l 外饰面:7575面砖,局部外墙涂料,石材饰面及玻璃幕墙。内装饰:厅卧,初装饰工程;公用部位,大理石饰面,厨卫

2、间瓷砖饰面。l 屋面:倒置式保温屋面,德高SK2000S卷材防水层,挤塑保温板。l 地震设防:7度第二章现场管理组织机构及劳力配备以建设部一级项目经理江建明为主,组织了一套精干的领导小组,该班子在上海的一系列施工项目中被评为鲁班奖一项,白玉兰街坊一项,白玉兰奖十多项,公司一直坚持精品型管理模式,做一栋优一栋,详见现场管理机构网络图。南通三建集团公司技术负责人顾新洪分公司经理 陈祖新项目经理 江建明安装负责姜丽忠生 产 经 理赵管标、陈雪涌、董永生资料陆建华质量陆费菊永新新财务卞耀辉材料江陆忠浩孝预算陆建辉安全孙黄菊斌新全施工陈姜 丽平忠各施工阶段劳动力配备计划表工种施工阶段0.000以下0.0

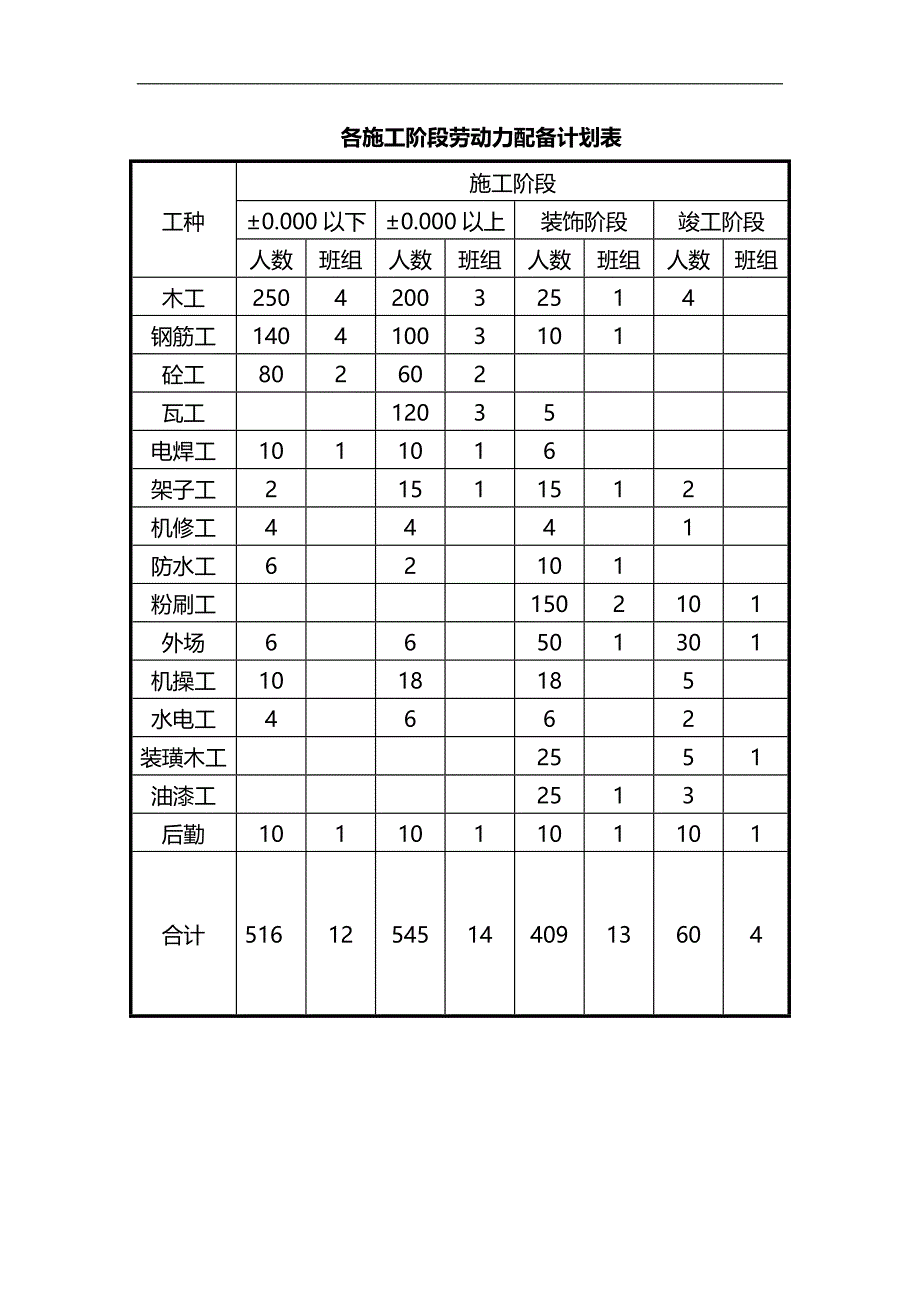

3、00以上装饰阶段竣工阶段人数班组人数班组人数班组人数班组木工250420032514钢筋工14041003101砼工802602瓦工12035电焊工1011016架子工21511512机修工4441防水工62101粉刷工1502101外场66501301机操工1018185水电工4662装璜木工2551油漆工2513后勤101101101101合计516125451440913604第三章 施工进度计划第四章施工部署l 根据本工程的特点,工程划分为7个阶段。第一阶段为桩基工程(已完成),第二阶段为土方及基础工程,第四阶段为主体工程,第五阶段为屋面及防水工程,第六阶段为装饰工程,第七阶段为室外及
4、配套工程。l 51#53#楼以幢号为单位组织流水施工,车库以后浇带为施工段搭配进行施工。精心组织、合理安排和使用人工、材料、机械设备,使每道工序都能充分协调,保质保量,如期完成施工任务。l 现场总用电量630KVA,施工单位按此电容量选择机械设备。51楼东侧距轴线3m安排一台80吨米塔吊,臂长50M,用于51、52楼,53楼东侧安排一台80吨米塔吊,臂长45M,垂直运输方面每个栋号各安排一台SCD100100双笼人货安排电梯。l 商品砼用固定泵浇筑(高层13层用汽车泵)。l 室内装饰、水电安装穿插进行不占工期。l 外脚手架:采用提升式脚手脚。l 基坑放坡、挖土基坑内明排水(挖排水沟,集中抽水)
5、局部土钉墙基坑围护。l 挖土一次性进行,根据地下车库后浇带的分布情况,边挖土边进行基础底扳施工。l 根据现场实际情况,塔吊位置座落在地下车库上(请设计院帮助地下车库局部加固处理)。第五章施工准备51.技术准备由项目工程师组织有关人员熟悉图纸,组织图纸内部预审,参加设计院的技术交底,及时解决设计可能存在的矛盾建筑与结构以及土建安装之间的存在的问题,以利施工顺利展开。组织力量编制施工组织设计和分阶段的施工方案,在开工前办审批手续。编制施工图预算,提供工程量、材料规格数量和劳动力的消耗等,便于编制进度计划。针对本工程施工难度较大的技术问题,深化编制专门的技术施工方案。测量小组进场引进城市水准点、座标
6、点,建立基准测量点,对建筑物进行定位放线,请业主和监理复核。木工、钢筋工翻样着手编制料单准备工作。对分部分项工程施工前,进行技术交底(书面)。52组织准备和现场准备管理人员和有关工种分批进场,积极做好开工前的各项准备工作。机械设备、料具分批进场,安装调试好。现场布置:电:现场从东北角进线处提供电源,电容量630KVA,可满足施工用电要求。沿围墙布设电缆,根据现场用电布置图设置分电箱。水:现场从东侧进水管(50)提供施工用水,沿道路布设水管,接到临时施工用水点。运输:51#楼东侧距轴线3M安排一台80吨米塔吊,臂长50M,用于51#、52#楼,53#东侧安排一台80吨米塔吊,臂长45M,基础结束
7、后,每幢楼各安排一台SCD100/100A双笼人货电梯。道路:基础工程施工时,利用东侧临时施工道路及北侧设置的临时道路,主体工程施工时,可利用车库顶板设置临时道路。场地:桩基础工程结束后,搭建临时设施及道路设置。(见平面图)第六章主要项目施工方法61 主要工艺流程1基础阶段工艺流程土方开挖破桩头垫层桩测试验桩位垫层焊桩锚固筋铺承台钢筋扎梁筋焊接马凳放垫块铺承台上层钢筋插墙板钢筋、暗柱筋封底板外模验收浇防水砼养护。2地下室阶段工艺流程放线扎暗柱、剪力墙、连梁钢筋垫块验收封模板搭排架铺横撑铺竹胶板扎平台筋垫块穿电线管验收浇砼养护拆外墙模板涂聚氨酯防水涂料防水保护层分层回填土。3标准层工艺流程抄平放
8、线暗柱电渣压力焊扎剪力墙、暗柱、连梁钢筋验收封模板搭排架铺横撑铺竹胶板扎平台钢筋垫块穿电线管验收浇砼养护。62基础工程施工方法621土方开挖桩基结束后,先将上层杂填土外运及开挖塔吊基础,安装塔吊后,按照土方开挖流程图,分区开挖土方,在基底下预留15cm左右土用人工开挖,以保证原土不被机械扰动、破坏而削弱地基耐力。土方开挖时注意切勿将桩顶损坏。622基坑围护由于基础施工时间较长,基坑围护全部采用土钉墙,并随时观测边坡情况。土钉墙从内部来看目前基本上都采用局部土体的受拉荷载则单根力钉承受的计算方法,按规定必须进行单根土钉的抗拉承载力验算,应能防止墙体内产生的滑移,与裂缝而造成的整体破坏。1.土钉墙
9、构造要求坡度:斜面坡度为700。 土钉长度:宜在6m(H-护坡高度)。土钉密度:土钉的水平间距与竖向间距1.5m左右。土钉倾角一般为150左右。钢筋网常配以8mm钢筋网,网格尺寸为150:土钉与钢筋网焊接牢固并设有加强筋。砼面层;厚度为10MM,强度为C2O,细石砼(早强型)2.钉墙支护施工的质量控制要点当地下水面高于基坑底面时,应采取降水或止水措施:土钉墙顶面应采用砼护面,坡顶和坡脚应设排水措施,坡面上应根据具体情况设置泄水孔。控制地表水向下渗透引起土体粘聚力下降是土钉支护施工的重点环节之一。土钉墙支护施工应按设计要求自上而下分段分层施工,严格控制每层开挖深度,开挖纵向长度,尽可能缩短开挖后
10、土体的暴露时间。在喷射第一层砼前应清除坡面虚土,控制好坡面倾脚,坡面平整度的允许偏差宜为2OMM。土钉 (包括钢管和周围的注浆体)在整个复合土体中起着重要的作用,增强了土体的抗剪强度。因此在施工中应对钢管的长度及孔径,孔距,钢管开孔的数量及形式,成孔倾角,水泥注浆量及水灰比等严格控制。钢筋与土钉必须连接毕固,加强筋与土钉头必须焊接连接,上下层钢筋网搭接长度应大于30OMM,并连接牢固,这是土钉发挥整体效应的关键之一。钢筋保护层厚度不宜小于200MM。面层砼虽不是主要受力部位,但对于增强土钉的整体性,限制坡面膨胀及防止降雨冲刷等具有重要作用。喷射混凝土在同一分段内应自上而下喷射,混凝土配合比应准
11、确无误:混凝土终凝后喷水养护;混凝土厚度应采用钻孔检测。土层土钉注浆体及喷射混凝土的强度达到设计值的70%后方可开挖下层土方及进行下层士钉施工,否则易造成己加固土体和未加固体上下同时大塌方的后果。623垫层砼承台垫层砼也是基础一部分,切勿马虎。克服垫层不按规范做的通病。浇垫层前经抄平放线。没有积水、淤泥,在平整的情况下浇筑砼,克服垫层厚度不均的通病,保证设计要求的厚度,才能保证承台厚度一致。砼表面初步刮平后用铁制滚筒压平。624底板施工基础底板部分钢筋模板砼工程同主体部分。本工程底板较薄且根据以往的施工经验可不采取测温措施。但底板混泥土浇筑正值冬季,气温连续低于5时,应采用草包及薄膜纸保温。6
12、3钢筋工程施工方法631把住采购关选购大厂生产的钢筋应有质量保证书(力学性能、化学分析),在钢筋捆(盘)上挂有不少二个标牌,印有厂标、钢号、炉罐(批号)、直径等标记,经外观检查,外形尺寸应符合GB149884的规定,钢筋直径一致,表面颜色灰色一致,无裂缝、结疤、折叠起波等。经货比三家后,从质量、价格、供应方式等择优选择厂家。632把住验收关进场钢筋卸车前核对质保书、送货单与钢筋标记、直径、型号、炉罐(批)数量。完全相符合后,对钢筋进行检查符合GB149884规定的可卸车,排标识。会同现场监理从钢筋堆上任选两根钢筋,每根取两个试样分别进行拉力试验包括屈服点、抗拉强度、伸长率和冷弯试验。如有一项试
13、验不合格,则该批钢筋为不合格品,及时退出现场,以防误用。633把住使用关热轧钢筋在加工过程中发现脆断,焊接性能不良或机械性能显著不正常等现象时,先停止加工,等进一步进行化学成分分析或其他专项试验合格后继续使用,不合格有时退出现场。634钢筋工程施工准备1钢筋翻样熟悉图纸,参加设计院对图纸技术交底和会审图纸,掌握设计意图,编制钢筋配样单,并向钢筋班作技术交底。2钢筋班接到配料单后,查对钢筋堆场上已经复试合格的钢筋规格,然后着手配料。3盘园钢筋调直,采用冷拉方法调直钢筋时,1级钢的冷拉率不宜大于4,2、3级钢,冷拉率不宜大于1。在不得采用冷拉钢筋的结构中,钢筋调直冷拉均不得大1。机械操作人员应充分了解机械的构造和性能,开机以前先空运转正常,证明运转良好后方可正式工作。4机械操作时,应切断电源上锁后,再离开工作地点。5钢筋备料过程中断料、弯曲、焊接等出现异常脆断、裂纹、起皮等以及焊接性能差时停止配料,及时向技术部门反映处理。635钢筋接头和节省措施为了提高工程质量和节省钢筋降低成本,钢筋配料尽量考虑减少绑扎接头具体要求和做法如下:暗柱钢筋小于22mm采用电渣压力焊,采用直接引弧法施工,先将上下钢筋对准,通电后即将钢筋担提升24mm引弧,然后继续提升,使电弧稳定燃烧,随着钢筋的熔化上钢筋逐渐插入渣池中。此时电弧熄灭,转为电焊过程,焊接电源通过渣
