《南宫模板施工方案.doc》由会员分享,可在线阅读,更多相关《南宫模板施工方案.doc(35页珍藏版)》请在第壹文秘上搜索。

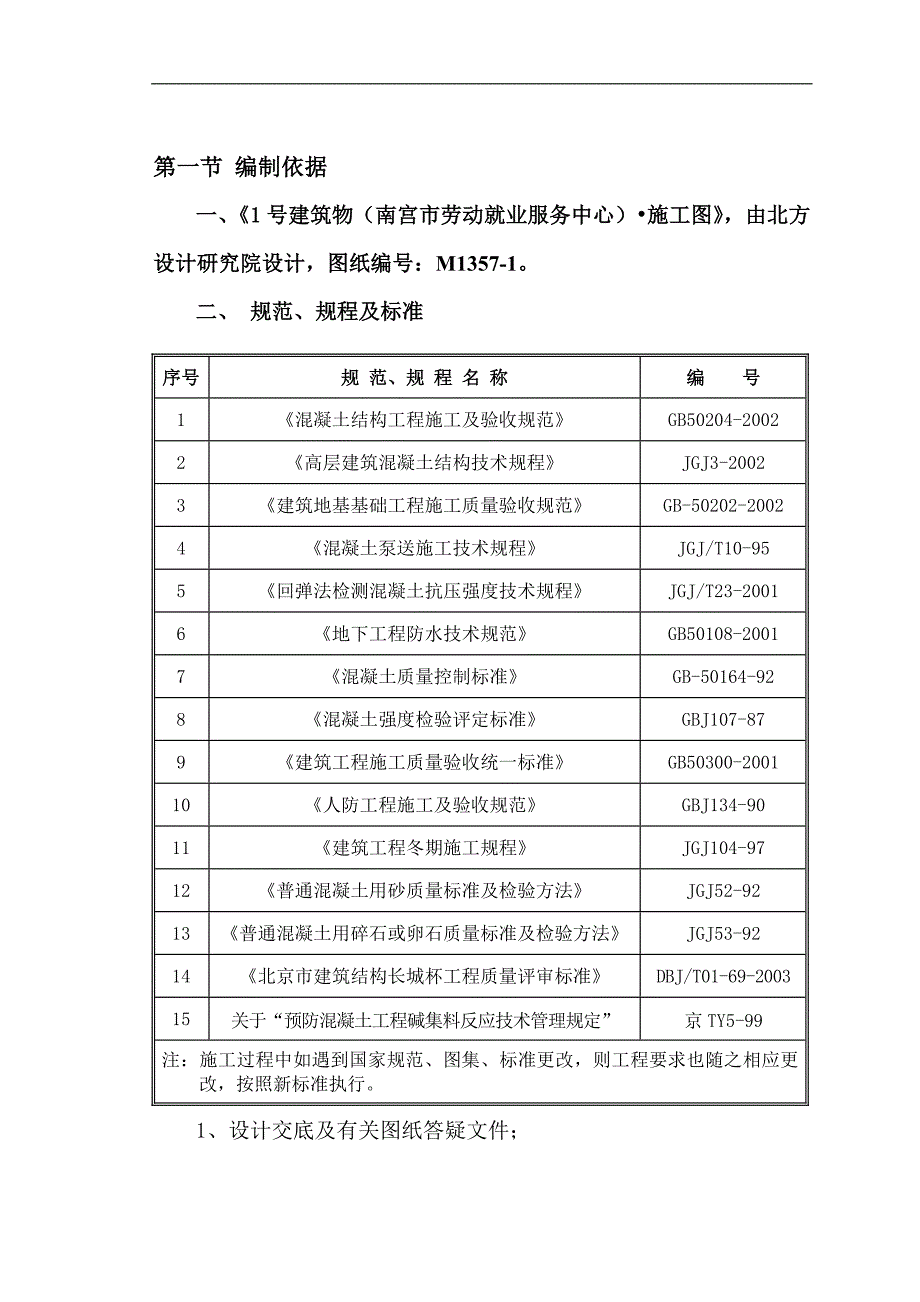

1、第一节 编制依据一、1号建筑物(南宫市劳动就业服务中心)施工图,由北方设计研究院设计,图纸编号:M1357-1。二、 规范、规程及标准序号规 范、规 程 名 称编 号1混凝土结构工程施工及验收规范GB50204-20022高层建筑混凝土结构技术规程JGJ3-20023建筑地基基础工程施工质量验收规范GB-50202-20024混凝土泵送施工技术规程JGJ/T10-955回弹法检测混凝土抗压强度技术规程JGJ/T23-20016地下工程防水技术规范GB50108-20017混凝土质量控制标准GB-50164-928混凝土强度检验评定标准GBJ107-879建筑工程施工质量验收统一标准GB5030

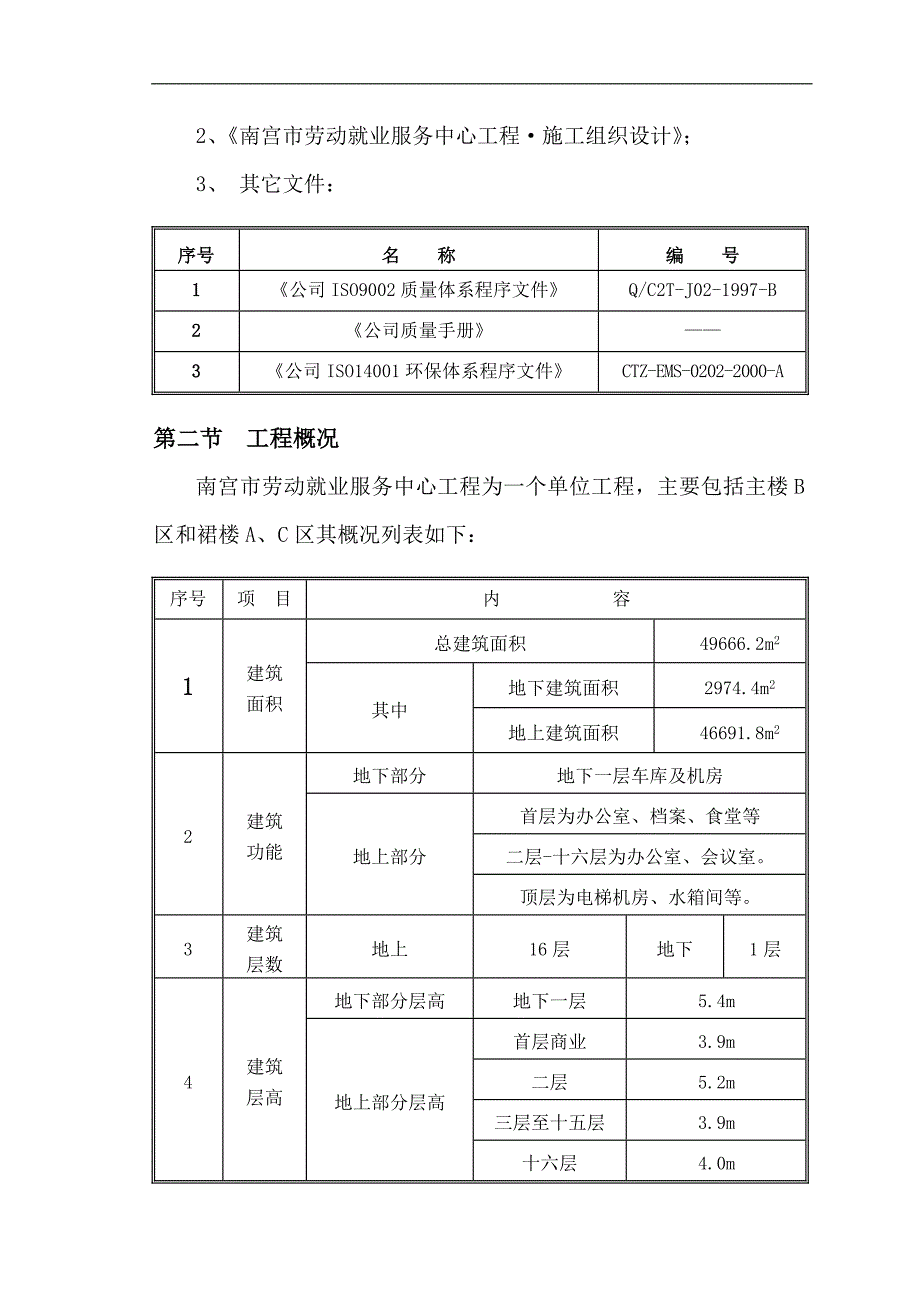

2、0-200110人防工程施工及验收规范GBJ134-9011建筑工程冬期施工规程JGJ104-9712普通混凝土用砂质量标准及检验方法JGJ52-9213普通混凝土用碎石或卵石质量标准及检验方法JGJ53-9214北京市建筑结构长城杯工程质量评审标准DBJ/T01-69-200315关于“预防混凝土工程碱集料反应技术管理规定”京TY5-99注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。1、设计交底及有关图纸答疑文件;2、南宫市劳动就业服务中心工程施工组织设计;3、 其它文件:序号名 称编 号1公司ISO9002质量体系程序文件Q/C2T-J02-199

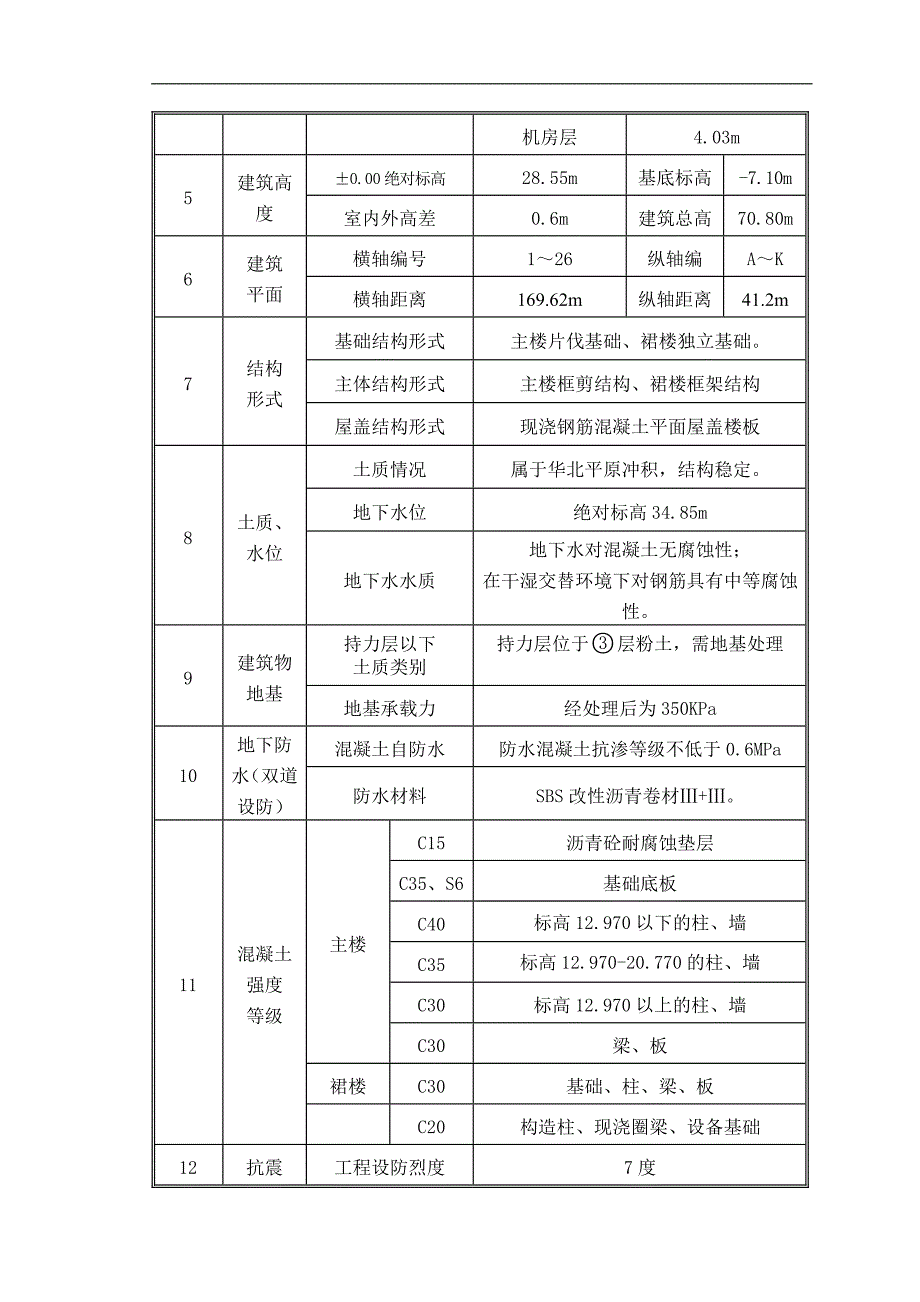

3、7-B2公司质量手册3公司ISO14001环保体系程序文件CTZ-EMS-0202-2000-A第二节 工程概况南宫市劳动就业服务中心工程为一个单位工程,主要包括主楼B区和裙楼A、C区其概况列表如下:序号项 目内 容1建筑面积总建筑面积49666.2m2其中地下建筑面积2974.4m2地上建筑面积46691.8m22建筑功能地下部分地下一层车库及机房地上部分首层为办公室、档案、食堂等二层-十六层为办公室、会议室。顶层为电梯机房、水箱间等。3建筑层数地上16层地下1层4建筑层高地下部分层高地下一层5.4m地上部分层高首层商业3.9m二层5.2m三层至十五层3.9m十六层4.0m机房层4.03m5
4、建筑高度0.00绝对标高28.55m基底标高-7.10m室内外高差0.6m建筑总高70.80m6建筑平面横轴编号126纵轴编AK横轴距离169.62m纵轴距离41.2m7结构形式基础结构形式主楼片伐基础、裙楼独立基础。主体结构形式主楼框剪结构、裙楼框架结构屋盖结构形式现浇钢筋混凝土平面屋盖楼板8土质、水位土质情况属于华北平原冲积,结构稳定。地下水位绝对标高34.85m地下水水质地下水对混凝土无腐蚀性;在干湿交替环境下对钢筋具有中等腐蚀性。9建筑物地基持力层以下土质类别持力层位于层粉土,需地基处理地基承载力经处理后为350KPa10地下防水(双道设防)混凝土自防水防水混凝土抗渗等级不低于0.6M
5、Pa防水材料SBS改性沥青卷材+。11混凝土强度等级主楼C15沥青砼耐腐蚀垫层C35、S6基础底板C40标高12.970以下的柱、墙C35标高12.970-20.770的柱、墙C30标高12.970以上的柱、墙C30梁、板裙楼C30基础、柱、梁、板C20构造柱、现浇圈梁、设备基础12抗震等级工程设防烈度7度框架抗震等级2级剪力墙抗震等级2级13结构断面尺寸基础底板厚度900(mm)东西山墙厚度(mm)地下室400、350地上350、300、250电梯井墙厚度(mm)350、300、250框架柱600*600、800*800、700*700等框架梁250*550、300*600、350*650等
6、楼板厚度(mm)100、120、160、250第三节 施工部署一、流水段划分:1、根据南宫市劳动就业服务中心工程项目组织机构:结合我项目部管理组织机构形式及整体工程特点,建立如下图所示“南宫市劳动就业服务中心程模板工程施工组织机构图”2、工序分工及责任明确:序号工序名称工程负责技术负责质量检查施工队1图纸审核靳照林周余网付兴华文兴明2模板设计周余网杨贞宗付兴华3技术交底杨贞宗周余网周余网张碧权4模板清理杨贞宗杨贞宗付兴华张仕军5模板安装杨贞宗周余网付兴华张仕军6模板拆除杨贞宗周余网付兴华张碧权7模板维护杨贞宗周余网付兴华张仕军二、施工队人员部署经公司及项目部组织招、投标,并考察确定四川国程劳务
7、公司为本工程主体施工劳务队伍。为确保工程如期完工,本工程施工期间,必须保证足够施工人员,具体要求如下:序号时间期间木工数量备注1底板施工阶段2006.11.152006.12.540木工包括顶板、墙体、洞口、梁柱模板安装。2地下室施工阶段2006.12.62006.12.261503地上结构施工阶段2007.1.2007.6.15180三、施工现场平面布置根据本工程单层建筑面积大、可分区、分段交叉流水施工的优势,根据图纸分区,将B区分为三段、A区、C区各为一段进行施工。现场道路为界进行各区施工现场再划分。然后各区段用材料均整齐码放于各自现场内。四、施工机械部署序号名称数量备 注1塔吊2台2磁力
8、钻1台现场进行全钢大模板必要的维修、改制工作3磨光机1台用于模板现场制作、维修、改制等4单面压刨机2台木工棚内统一布置,统一管理。5平刨机2台6圆盘锯2台7手提式电钻3把8手枪式电钻4把6电焊机3台第四节 施工前期准备一、技术准备1、仔细阅读并审核施工图,对结构墙体、顶板、梁、柱等结构放大样,熟悉结构尺寸、预留洞口位置、尺寸等内容; 2、根据结构形式合理选择模板体系,设计合理的配模方法,对每一个结构构件编制配模图,作为施工的依据。模板选择如下:序号部 位模板选型备 注1底板侧壁砖胎模2底板导墙60系列小钢模导墙高度500mm,60系列小钢模横放3地下室墙体60系列小钢模4地下室门窗洞口竹胶板与
9、方木标准层能用于地下室的门洞模板,考虑使用5地上剪力墙全钢大模板模板公司设计、加工。6标准层洞口竹胶板与方木现场加工7阳台侧模60系列小钢模8顶板模板碗扣架支撑顶板体系考虑主龙骨(100*100木方)、次龙骨(100*50木方)、竹胶板三层备料,支撑按3层备料。用碗扣架支撑顶板体系。9电梯井筒钢制定型模板单独配置10其它现场竹胶板、方木拼装11框架柱定型组合钢模板截面尺寸可调型组合钢模3、根据配模图,编制各种材料的备料计划、计划进场时间安排。二、人员培训1、组织项目部技术管理人员仔细阅读设计图纸,对工程中所涉及的有关规范、规程、标准图集等,由项目总工程师组织学习,熟悉相关条文内涵,模糊的地方向
10、公司技术部及规范编制单位请示。2、组织相关人员到各在施工程工地参观学习,吸取好的经验及做法。3、组织项目部有关人员认真学习本工程质量要求,为确保结构的优质高效确定可靠的配模方法。4、对施工队进行上岗培训,使操作工人明确项目部质量标准及要求,并能按照项目部要求进行施工。5、对工人进行安全教育,提高施工人员的安全意识。6、人员培训计划:(模板工程方面)序号组织者内容参与人员方式计划日期1总工本工程涉及的有关规范、规程、图集等技术员、质检员、工长及其他有关人员会议学习2006.11.252总工观摩公司样板工程具体做法现场专业负责人、技术员、质检员、工长现场参观2006.11.303技术主任模板方案学
11、习技术员、木工工长会议学习2006.12.24技术主任顶板支撑体系技术员、木工工长等参观学习2006.12.35技术员全钢大模板使用墙体木工现场讲解2006.12.46技术员顶板快拆体系使用顶板木工现场讲解2006.12.6三、生产准备1、塔吊等各种机械运行正常;2、施工用水、用电准备充分;3、按施工现场平面图规定的位置,将模板、碗扣件等材料堆放场地进行清理、平整;大模板堆放区域的整平、地面处理、插架的刚度、稳定性均符合要求。四、材料及施工工具准备1、材料备料计划、小钢模板用量:主要用于地下室底板50cm高导墙,用料列表如下:序号使用材料名称及规格型号数量备注1小钢模板P60153280块P6
12、0122250块P3006900块P20061100块2阴角模长0.9米500块3阳角模长0.9米500块4连接角模长0.9米1120块5U托8000个用于模板支撑6U型卡34000个7穿墙螺栓(14)5000个三星卡及螺帽8止水拉片5000套、全钢大模板:主楼工程采用2套3300mm高模板,全钢大模板均由模板公司设计、加工,计划用量统计如下:序号使用材料名称及规格型号数量(m2)计划进场时间1标准层用平模板3800高13502006年12月12日角 模3800高4302006年12月12日主楼全钢大模板具体配模详见“附件一:主楼标准层全钢大模板设计方案” 。、顶板模板材料备料:主次龙骨、竹胶板按三层备料,碗口架等支撑按3层备料。、柱模板采用定型钢制模板,B区规格为800*800mm的可调钢模板、600圆柱模高1200连接拼制;A、C区规格为600*600mm钢模板。、支撑系统材料:各种规格的钢管、扣件、碗扣式立杆、横杆、立杆座垫、可调底座、顶托、小型型钢。2、施工工具准备模板施工中,需准备的施工机具有:锤子、斧子、打眼电钻、活动搬子、手锯、水平尺、靠尺、撬棍、手拉葫芦、线坠、
