南山隧道进口中管棚专项施工方案.doc

上传人:p** 文档编号:947130 上传时间:2024-05-13 格式:DOC 页数:12 大小:235.08KB
下载 相关 举报
南山隧道进口中管棚专项施工方案.doc_第1页
第1页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第2页
第2页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第3页
第3页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第4页
第4页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第5页
第5页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第6页
第6页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第7页
第7页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第8页
第8页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第9页
第9页 / 共12页
南山隧道进口中管棚专项施工方案.doc_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

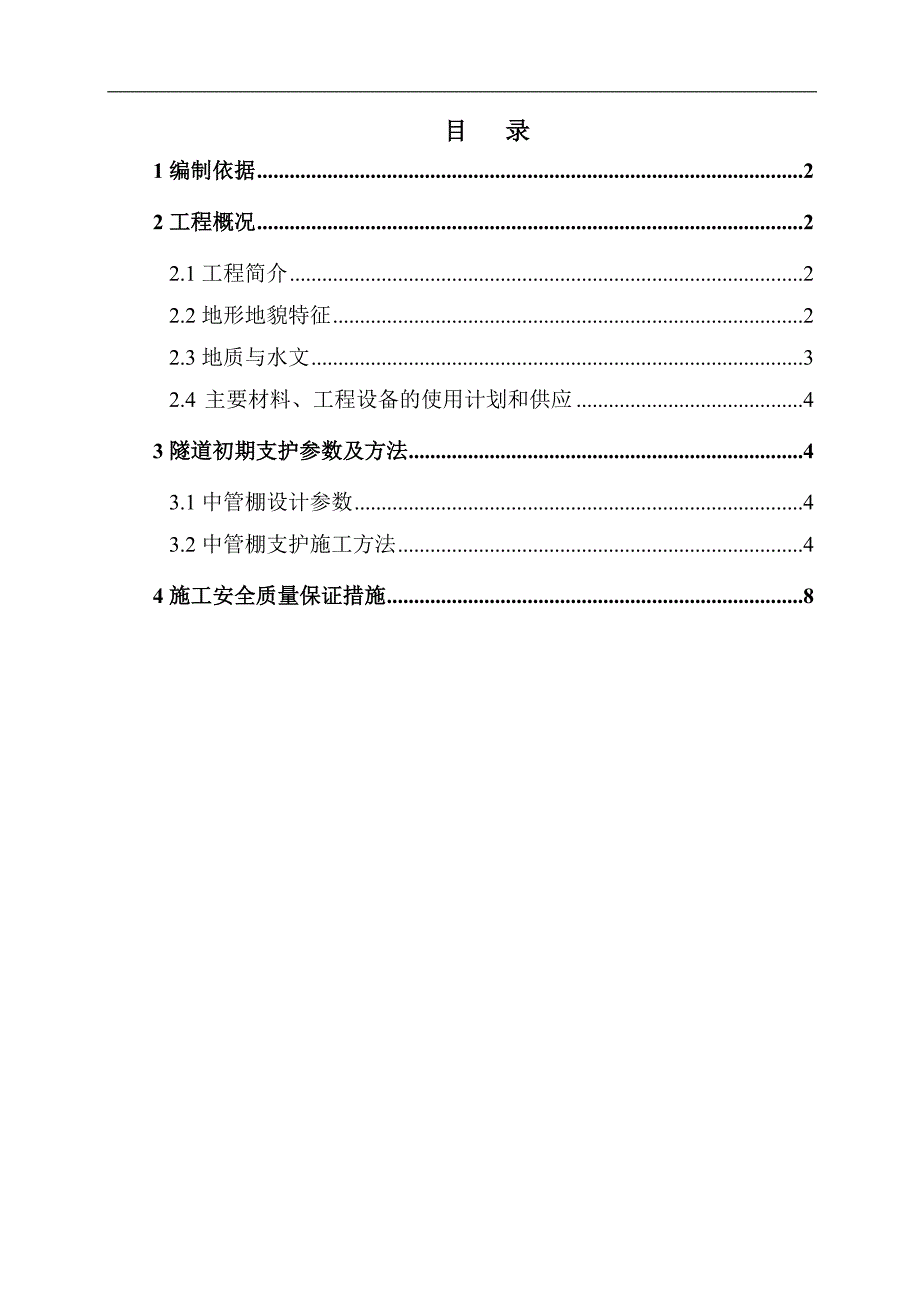

《南山隧道进口中管棚专项施工方案.doc》由会员分享,可在线阅读,更多相关《南山隧道进口中管棚专项施工方案.doc(12页珍藏版)》请在第壹文秘上搜索。

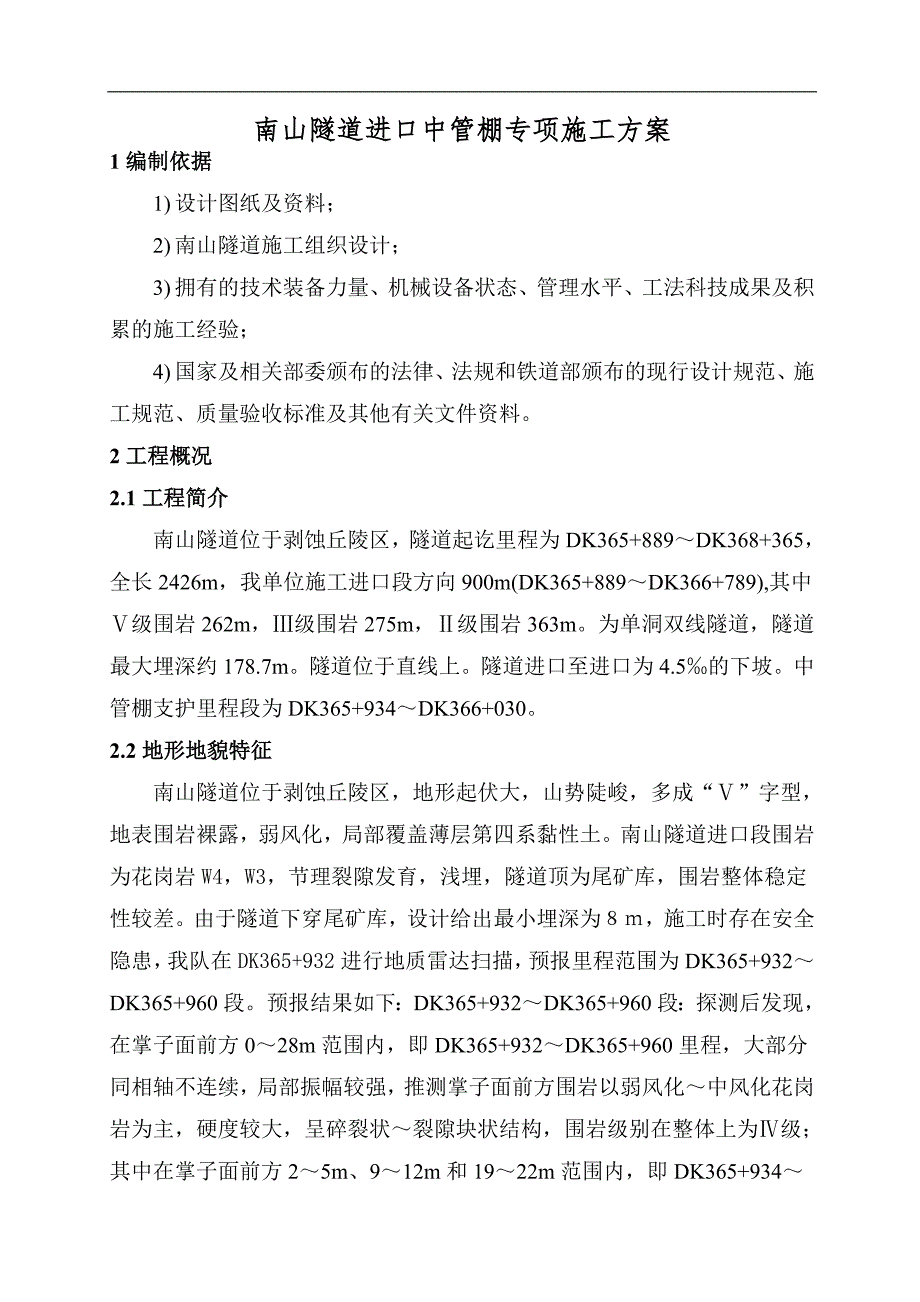

1、新建某某铁路ZTSG-6标段南山隧道进口中管棚专项施工方案编制: 复核: 审核: 某某集团某某铁路ZTSG-6标第一项目分部目 录1编制依据22工程概况22.1工程简介22.2地形地貌特征22.3地质与水文32.4 主要材料、工程设备的使用计划和供应43隧道初期支护参数及方法43.1中管棚设计参数43.2中管棚支护施工方法44施工安全质量保证措施8南山隧道进口中管棚专项施工方案1编制依据1)设计图纸及资料;2)南山隧道施工组织设计;3)拥有的技术装备力量、机械设备状态、管理水平、工法科技成果及积累的施工经验;4)国家及相关部委颁布的法律、法规和铁道部颁布的现行设计规范、施工规范、质量验收标准及

2、其他有关文件资料。2工程概况2.1工程简介南山隧道位于剥蚀丘陵区,隧道起讫里程为DK365+889DK368+365,全长2426m,我单位施工进口段方向900m(DK365+889DK366+789),其中级围岩262m,级围岩275m,级围岩363m。为单洞双线隧道,隧道最大埋深约178.7m。隧道位于直线上。隧道进口至进口为4.5的下坡。中管棚支护里程段为DK365+934DK366+030。2.2地形地貌特征南山隧道位于剥蚀丘陵区,地形起伏大,山势陡峻,多成“”字型,地表围岩裸露,弱风化,局部覆盖薄层第四系黏性土。南山隧道进口段围岩为花岗岩W4,W3,节理裂隙发育,浅埋,隧道顶为尾矿库

3、,围岩整体稳定性较差。由于隧道下穿尾矿库,设计给出最小埋深为,施工时存在安全隐患,我队在DK365+932进行地质雷达扫描,预报里程范围为DK365+932DK365+960段。预报结果如下:DK365+932DK365+960段:探测后发现,在掌子面前方028m范围内,即DK365+932DK365+960里程,大部分同相轴不连续,局部振幅较强,推测掌子面前方围岩以弱风化中风化花岗岩为主,硬度较大,呈碎裂状裂隙块状结构,围岩级别在整体上为级;其中在掌子面前方25m、912m和1922m范围内,即DK365+934DK365+937、DK365+941DK365+944和DK365+951DK

4、365+954里程,范围内存在较短的反射连续性同相轴,推测局部存在节理或裂隙较发育带。DK365+961DK366+001段:本段地表下方探测范围内主要为松散的尾矿砂质散体填充物,大部分雷达波同相轴不连续,频率较低。其中在DK365+961DK365+972段和DK365+993DK366+001段里程范围内存在两条强反射面,同相轴呈间断连续,深度距离地表约316m,推断为尾矿堆积体与山体界面。因地质雷达电磁波在松散体堆积物中传播时,衰减较快,在DK365+970DK365+993段,实际上探测不到尾矿渣与山体界面。现场补充超前钻孔进行探测,超前钻孔斜向上45角进行钻孔。2.3地质与水文隧道范

5、围内地下水为基岩裂隙水,主要受大气降水补给,洞身内赋存量基岩裂隙水。表3.3-1 洞身围岩级别段落表序号里程范围长度(m)围岩分级1DK365+889.0DK365+894.052DK365+894.0DK365+914.0203DK365+914.0DK365+934.0204DK365+934.0DK366+030.0965DK366+030.0DK366+057.0276DK366+057.0DK366+151.0947DK366+151.0DK366+389.02388DK366+389.0DK366+426.0379DK366+426.0DK366+789.03632.4 主要材料、

6、工程设备的使用计划和供应工程所在地区原材丰富,隧道施工所用主要材料均经过招标,订立购销合同,优先选用附近优质原材,保证及时供应;机械设备具体见下表主要机械设备表 机械名称规格型号额定功率(KW)容量(m3)或吨位数量备注空压机KT-132110kw,20m32砼喷射机GWSP-94kw2装载机ZL50,W470185kw1潜孔钻机2发电机250kw1压浆机DW1501轴流式通风机3.3KW1钢筋弯曲机WJ-408kw1钢筋切断机QJ40-115kw1电焊机DN2525KA23隧道初期支护参数及方法3.1中管棚设计参数(1)超前中管棚采用钢花管,钢花管规格:热轧无缝钢管,管长10m,外径89mm

7、,壁厚5mm。每节钢管两端均预加工成外丝扣,以便连接接头钢管。(2)管距:环向间距3根/米,纵向搭接不小于3m。(3)倾角:外插角35,具体可根据实际情况作调整。(4)封孔材料:M7.5水泥砂浆。3.2中管棚支护施工方法中管棚施工工艺流程图如下:注浆安孔口注浆管钢管口封堵顶管清孔、成孔检查钻机就位钻进至设计深度搭设钻孔作业平台钢花管加工安装顶进管注浆系统调试双液注浆泵就位3.2.1钻机平台布置把需要进行管棚施工的范围开挖出来,预留核心土,进行管棚施工,利用台阶安设和固定钻机位置,两偏拱利用枕木垛或搭设脚手架平台作为钻机施工平台,拱顶管棚施工可直接利用核心土,把顶部平整夯实后布置钻机,钻机安设要

8、稳定,保证能够承受钻机反推力和向下压力,并保证钻孔时钻头不发生倾斜、下沉、偏移等现象。3.2.2设备、机具要求及人员情况人员情况如下:项目经理:根据工期要求,布置两台钻机,钻头直径100mm,钻杆单根长1.5m;压浆机采用DW150型压浆机一台,并配齐所有搅拌桶,吸浆管和压浆管,吸浆管长不小于6m,压浆管不小于10m,保证管道移动距离要求,压浆机理论注浆压力最大为7MPa。3.2.3材料要求及施工工艺要求管棚采用89钢管,壁厚6mm,钢管单根长度为10m,即可不设置接头,随钻孔钻进向前跟进(若地质围岩为粘土或软弱围岩,而且整体性较好,钻进时不易坍孔时,可先直接钻孔,钻孔完毕后再安设长管棚),施

9、工时保证钻孔冲击旋进时,丝扣不发生脱落现象,钻头直径为100,成孔直径为102,钻进时利用钻机冲击力和钻头带动管棚向前跟进,再在该管中进行注浆,确保管棚支护效果,若个别管棚因倾角较大管棚下方悬空太大时,根据设计要求在管棚下方间隔交叉打超前小导管,尽量最大限度的降低破碎岩石的塌落现象发生。浆液采用水泥净浆,浆液水灰比为1:1(重量比),注浆压力为0.52.0MP,施工时先做好浆液配比,采用水泥砂浆时砂必须先经过筛分,保证砂浆流动性,确保注浆效果。3.2.4施工方法中管棚布置图:中管棚施工前进行超前地质钻孔方法进行前方地质探测,以确定尾矿库埋深,超前地质钻孔角度为45,通过钻进情况确定前方地质情况

10、。89钢管钻孔作为注浆孔,钻孔梅花型布置,间距为140mm,钻孔直径为1016mm,尾端预留110cm不钻孔,作为止浆段;前端加工成10cm的尖端;管棚安设沿隧道环向中对中间距为3根/m,每环39根。管棚安装完毕后进行注浆施工,水泥浆液水灰比为1:1(重量比),管棚内灌注水泥浆,注浆压力控制在0.52.0MPa,注浆施工前先进行现场注浆试验,根据实际情况调整注浆参数,取得管棚注浆施工经验,根据设计注浆参数或经验参数进行施工,并合理控制注浆量。超前中管棚支护施工完毕后,在管棚支护下进行开挖,开挖采用台阶法进行施工,开挖长度控制在0.75m,开挖完毕后,立即进行支护,施工中根据设计要求进行,然后进

11、行挂网喷射混凝土施工。施工中坚持“管超前,短开挖,弱爆破,早封闭,强支护”的原则。4施工安全质量保证措施1、管棚施工操作平台的搭设及施工期间的安全注意事项管棚施工脚手架或枕木垛安装必须牢固,正常施工中两台水平钻机同时施工,施工必须能够承受施工的人员及机械压力,并保持稳定。施工过程中,台架上的工具必须集中放置,严禁工具摆放散乱。2、管棚施工过程中的安全质量注意事项管棚施工期间严格遵守隧道施工技术安全规则,保证施工安全。钻孔施工钻孔之前应先检查洞口边仰坡是否稳定,导向墙是否稳定有无危险,如有危险应先排除险情后再进行施工。相邻两节之间用丝扣相连,连接完成后必须检查连接是否牢固,以防钻杆及钻头掉落造成

12、堵孔卡钻现象。钻孔采用干钻,相关施工人员应配戴防尘口罩,保证施工人员的人身健康。管棚的安装洞口段管棚的安装采用与钻孔同步的施工工艺或采用先钻孔后安装钢管的工艺:若采用同步跟进工艺时在钻孔的同时,用钻杆作载体把管棚送到孔内,达到一步到位的目的,若采用钻孔先行的工艺,可能会造成个别坍孔现象,这样在安装钢管时,可以采用外力把钢管打入孔内。管棚每一节的长度为10m,不设接头保证管棚刚度。管棚安装过程中,如发现隧道拱部出现险情应立即停止施工,撤离人员并报告相关负责人进行处理。注浆施工管棚注浆施工严格遵守注浆施工作业规则和注浆机操作规程,严格按使用说明书和设计要求进行操作,保证施工安全和施工质量。管棚安装

13、完成后,必须进行清孔作业,以防管内杂物封堵注浆孔,造成注浆不畅。清孔完成后,管棚口安插注浆管,注浆管采用钢板和钢管连接,注浆管焊接牢固。由于管棚注浆压力较大,注浆过程中,必须经常检查注浆管有无软弱处及注浆管与管棚连接处的牢固情况,避免浆液喷出伤人。注浆应从两侧向中部逐根进行施工,并经常检查注浆压力,确保注浆效果。(4)施工质量注意事项管棚为超前预支护,应在隧道暗洞开挖之前完成。管棚需按设计位置施工,为保证精度,应主意运用测斜仪,进行钻孔偏斜度测量,严格控制管棚打设方向,并作好每个钻孔地质记录。 管棚施工时,应对钢管主要材料进行材质检验。作好钻机和钻具的选型工作,选用钻机首先应适合钻孔深度和孔径

14、的要求,钻机要求平稳灵活,能在水平方向360范围内钻孔,施钻时应有导向架。施工期间应遵守隧道施工技术安全规则和钻眼注浆作业操作规则。管棚施工地段,应根据铁路隧道喷锚构筑法技术规范有关规定,应加强控制量测,以保证施工安全。3、管棚施工应急措施为确保管棚施工在雨季时安全可靠,现场针对拱顶渗水严重情况计划采取径向注浆应急措施。现场提前准备材料及设备如下表:序号材料设备名称规格型号单位数量1注浆机KBY-50台12注浆小导管42,壁厚3.5mm根503袋装水泥P.O42.5吨104止浆阀套505气腿式凿岩机Y-28台3径向注浆施工工艺:1、钻孔初期支护施工完毕后在洞身周边按照120150cm间距进行钻孔,孔深5.0m,按梅花形布置,钻孔纵向间距2.2m,钻孔完毕后及时进行清孔,验收合格后进行注浆管安装。2、安装注浆管钻孔结束后安装注浆管,注浆管采用423.5mm钢花管,长度1m,参照小导管进行开孔,注浆管采用锚固剂锚固。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 工程管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
