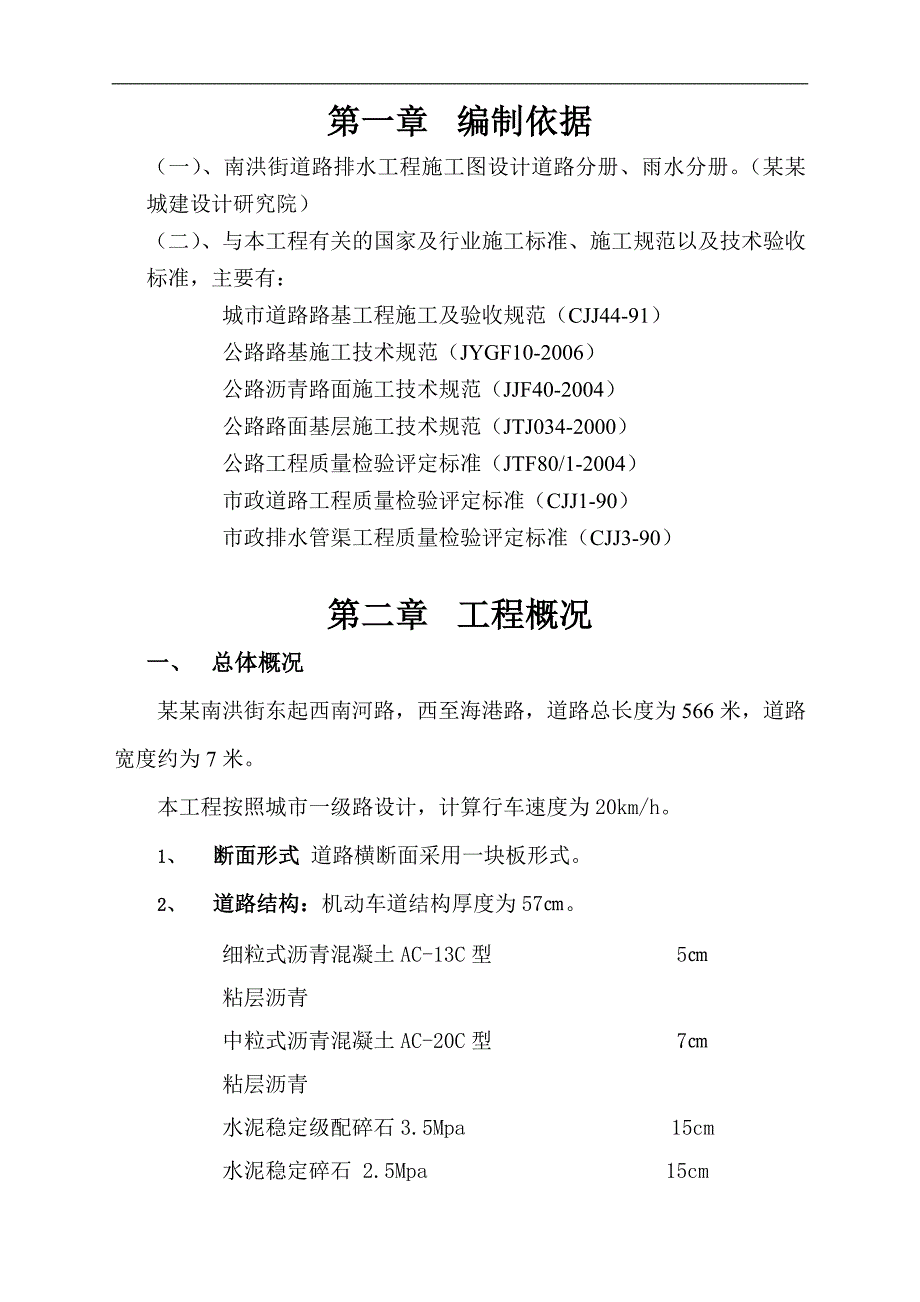

1、某某南洪街道路排水工程施工组织设计投标单位: 某某市政养护管理处编制日期:第一章 编制依据(一)、南洪街道路排水工程施工图设计道路分册、雨水分册。(某某城建设计研究院)(二)、与本工程有关的国家及行业施工标准、施工规范以及技术验收标准,主要有: 城市道路路基工程施工及验收规范(CJJ44-91) 公路路基施工技术规范(JYGF10-2006) 公路沥青路面施工技术规范(JJF40-2004) 公路路面基层施工技术规范(JTJ034-2000) 公路工程质量检验评定标准(JTF80/1-2004) 市政道路工程质量检验评定标准(CJJ1-90) 市政排水管渠工程质量检验评定标准(CJJ3-90)

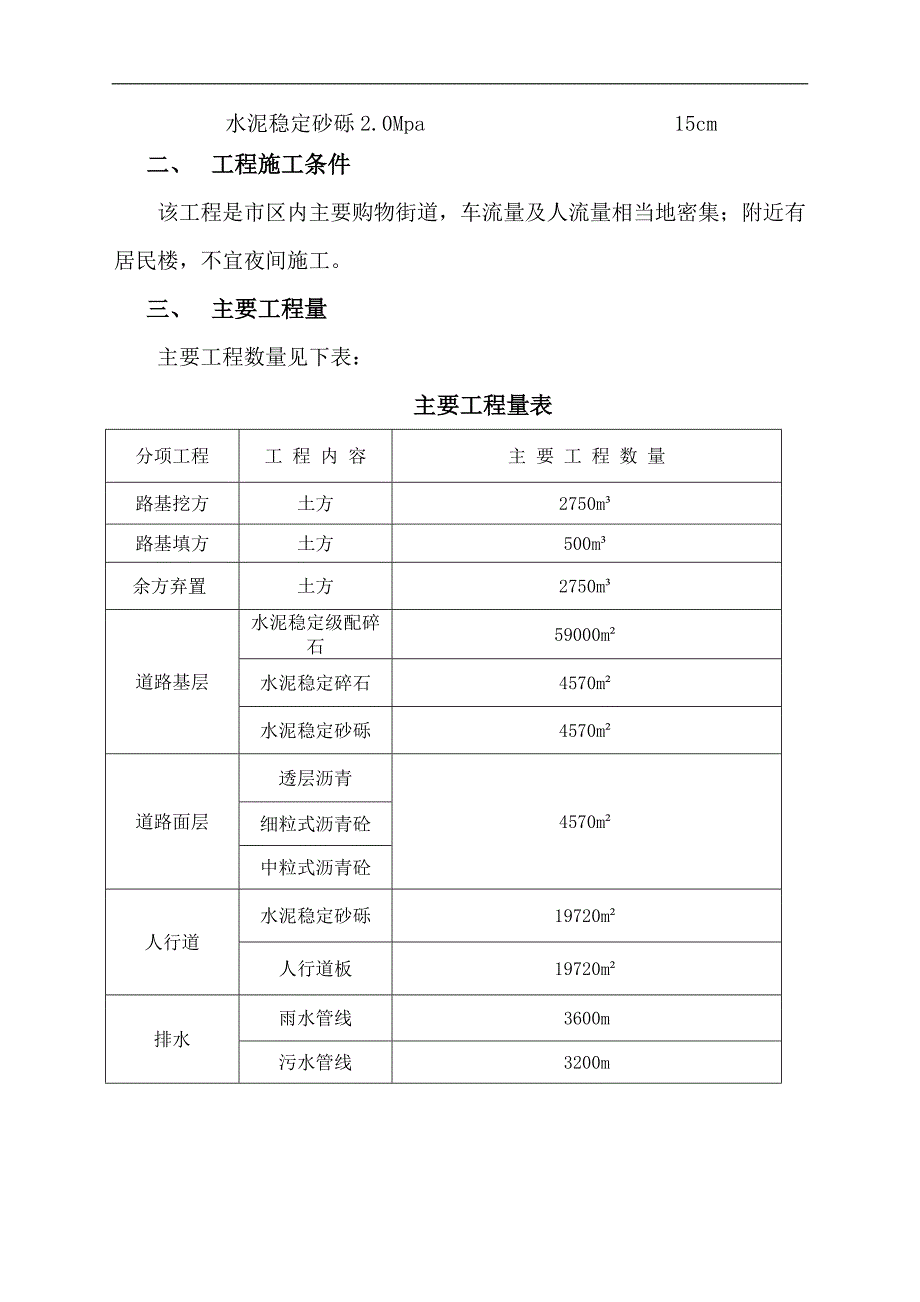

2、第二章 工程概况一、 总体概况某某南洪街东起西南河路,西至海港路,道路总长度为566米,道路宽度约为7米。本工程按照城市一级路设计,计算行车速度为20km/h。1、 断面形式 道路横断面采用一块板形式。2、 道路结构:机动车道结构厚度为57。细粒式沥青混凝土AC-13C型 5粘层沥青中粒式沥青混凝土AC-20C型 7粘层沥青水泥稳定级配碎石3.5Mpa 15cm水泥稳定碎石 2.5Mpa 15cm水泥稳定砂砾2.0Mpa 15cm二、 工程施工条件 该工程是市区内主要购物街道,车流量及人流量相当地密集;附近有居民楼,不宜夜间施工。三、 主要工程量主要工程数量见下表:主要工程量表分项工程工 程
3、内 容主 要 工 程 数 量路基挖方土方2750m路基填方土方500m余方弃置土方2750m道路基层水泥稳定级配碎石59000m水泥稳定碎石4570m水泥稳定砂砾4570m道路面层透层沥青4570m细粒式沥青砼中粒式沥青砼人行道水泥稳定砂砾19720m人行道板19720m排水雨水管线3600m污水管线3200m第三章 施工方案及主要分项工程施工工序与方法第一节 总体施工方案 我方将发挥我们的人才和技术优势,抽调精锐力量,组成技术素质高,战斗力强的专业施工队伍进场,建立并完善与现场要求相适应的管理与技术体系,扬我所长,集我之优于一体。为保证工期、质量,便于现场的统一指挥。各施工队隶属项目经理部全
4、权调度管理。按照本工程实际情况,分为三个施工阶段(1) 施工准备阶段;(2) 全面施工阶段;(3) 工程竣工移交阶段。各个施工阶段要突出重点,抓住主要矛盾,对重大问题,技术难题要集中力量解决。一、 施工准备组织技术人员熟悉施工图纸及有关技术文件,积极配合业主和设计单位的现场交底。核对路线中线、各主要测量参照点,并设置施工用控制点。全线控制测量,放中线、定边桩。同时具体安排施工方法、料场分布、运输方式等。派先遣人员进场,做好后勤准备工作。租赁与搭建临时房屋和场地。布置安排临时供水及供电。修缮各施工便道。集结各施工队及进场,开工前各项教育,并办理当地有关手续。二、 全面施工阶段本阶段将安排完成本标
5、段道路工程的路基工程、路面工程、排水、各项管线工程以及其它附属工程的施工任务。主要施工项目及施工程序如下图所示。三、 工程竣工移交阶段本阶段将对施工现场进行全面清理,并编制工程竣工文件,提交工程竣工报告,为工程移交创造条件。第二节 路基土石方工程一、 路堑开挖路基挖方是控制道路施工工程的关键,因此施工人员应从设计、审查施工方案、现场地质水文调查等多方面把关。施工前要充分了解地质条件,施工中对地质变化段要特别重视。1、挖方工艺框图(见附图)。2、结合路堤填筑施工,在填挖交界处开始路堑开挖施工。路堑开挖根据土质与地形分别采用推土机、挖掘机等机械化施工方法。开挖方式将根据各地段的开挖深度与长度选择一
6、层或多层横挖法,分层、分段纵挖法及混合法等。3、严格控制路基设计标高,若有超挖,应用合适的筑路材料补填压实。二、 路基填筑1、 路基填筑工艺框图(见附图)2、 测量放线 根据设计横断面及规范要求的超填高度,精确放出路堤坡脚线。3、 路基填筑(1)施工时,控制每层松铺厚度土方在30cm 以内,并安排专人指挥卸料。同时沿坡脚桩插标有30cm 每节不同颜色的花杆,作为辅助控制坡脚位置及层厚的标志。(2)如填料来源不同,其性质相差较大时,分层填筑,不得分段或分幅填筑,用每种材料填土总厚度不小于50cm。填筑时严格按照试验路得出的最佳方式进行压实施工。(3)填筑路基为保证边坡稳定和密实度达到要求,每侧宜
7、增加填筑宽度50cm,进行超宽碾压,填筑完成后用人工进行边坡修理。(4)填挖交接处挖台阶进行处理。(5)填石路堤所填石料不应30cm,超过时应用大锤改小或进行二次爆破。(6)填土路堤做到随填随压,避免摊铺过久,水份蒸发过多而达不到最佳含水量要求。对含水量过大的土质作为路基填料时,应先做好试验,得出在何种温度和时间内能达到最佳含水量,作为翻晒时间的衡量标准。含水量过小的土质则应洒水晾晒至不粘轮胎时碾压。(7)原有排水系统在路基填筑时若有堵塞现象时,应先做好原有排水系统的畅通工作,或修筑排水系统与路基填筑同时进行,避免雨水冲刷路基。第三节 道路基层一、 施工方案按照设计要求,本工程基层为水泥稳定碎
8、石(砂砾),我单位计划采用现场厂拌法施工,用摊铺机摊铺,并辅以人工找平。具体工艺见基层施工工艺框图(附图)。二、 施工准备1、复验并修整路槽,清除路槽上的浮土和杂物,并洒水湿润;2、根据实验路段做好配合比、压实度等各项试验,确定适当的配合比。三、 拌和及运输采用砂砾机组集中拌和均匀,集料过筛、级配符合设计要求、混合料配合比计量准确、含水量符合施工要求,略大于最佳含水量的以补充水分蒸发。采用大型自卸车运输混合料,根据日计划产量备足汽车以保证拌和好的混合料及时运至摊铺路段。自卸车的车厢要保持清洁,每天收工后要进行清扫。四、 摊铺本道路车行道宽度为7m。本工程基层分三层摊铺,摊铺完一层要立即铺盖草帘
9、洒水养生。1、摊铺机按设计高程加上通过试验段确定的虚铺厚度就位,启动摊铺机。铺筑过程中用水准仪跟踪检测高程,用直尺检测平整度。摊铺机速度一般控制在2-4m/min。2、在摊铺机后面设专人消除局部集料离析现象。用点补的方法掺撒新混合料或铲除局部粗集料搭窝之处,用新混合料填补。五、 压实1、用振动压路机配合重型轮胎压路机紧跟混合料的摊铺面进行碾压。开始用振动压路机不挂振进行稳压1-2遍,然后挂振碾压。直线段由两侧路边向碾压,碾压范围应该较基层边缘宽出10cm,碾压时重叠1/2轮宽,碾压速度保持在1.5-1.7km/h。2、用振动压路机在前、轮胎压路机在后配合继续碾压。碾压速度控制在2-2.5 km
10、/h。碾压顺序同前, 碾压至要求的压实度为止。3、碾压过程中如果气温较高或风天,基层表面容易风干,利用压路机自动喷水装置边喷水边碾压。六、 接茬处理阶梯式作业将不留纵缝,但在摊铺中因故中断两小时以上和每天作业完毕时摊铺的末端都要作接茬处理。1、操作人员将末端混合料横向切齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,然后将末端混合料整平且符合设计高程。2、方木另一侧用砂砾或碎石回填整平,长度要长于压路机长度,高度稍高于方木。3、将混合料按照高程碾压密实,然后将方木和以及外侧填料除去,并清扫干净。七、 养生与交通控制1、压实后立即铺盖草帘并洒水养生,每天洒水次数视气候而定,要始终保持
11、表面湿润。2、养生期不宜少于7天。3、养生期间限制重车通行,其他车辆通过要保证低速行驶。第四节 道路面层作为一级路,本工程采用二层式面层;我单位将利用自有沥青机组按照热拌沥青混合料摊铺机摊铺进行流水施工。一、 沥青封层面层施工前一天,组织人员将基层表面泥土杂物清扫干净,用沥青洒布车喷洒透层沥青,沥青用量为1.5L/m。洒布前用塑料薄膜覆盖立沿石,防止污染。二、 沥青混合料生产及运输1、按照设计要求及相关规范,选用合格集料,保证集料的质量和规格的稳定一致;并根据试验确定适当的配比和拌合时间。2、集料加热温度应控制在160-180,出厂温度控制在140-165,运输到现场不低于120。3、根据日计
12、划产量保证充裕的运输车辆供应,当遇到风天,在运输过程中采取覆盖措施,保证沥青混合料的温度。三、 摊铺同基层施工方法,面层采用两台摊铺机阶梯作业,两台摊铺机距离在30m以内,并重叠5-10cm。下面层采用弦线法,两侧布设基准钢丝线,控制摊铺厚度,调整高程; 中上面层采用移动平衡梁,保证摊铺厚度,消减路面平整度。1、对选定的摊铺机在作业前要进行全面试车检查,保证性能处于良好状态,保证施工的质量。2、摊铺机就位后,用多层木板垫起熨平板至松铺厚度,调整横坡控制仪,将传感器与钢丝线相连。3、熨平板预热就绪后,待运料车等足一定数量开始摊铺,由专人指挥运料车喂料,以3-5m/min的速度匀速前进,摊铺过程中
13、尽量避免停机待料。摊铺过程中,尽量使用自动调平装置,但熨平手要时刻注意熨平板的工作状态,发现高程有问题,在一定距离范围内进行调整。4、对于局部混合料碾压后明显离析、有明显纵缝或有拖痕的地方,由人工局部处理或筛细料点补。四、 碾压碾压分三个阶段进行:初压、复压、终压。1、初压:应在较高温度进行,并不得产生推移、裂纹,用双钢轮振动压路机碾压,前进时不挂振,后退时挂振,碾压速度控制在25-35m/min。2、复压:复压紧接进行, 用双钢轮压路机反复振动碾压,速度控制在80m/min左右,碾压两遍,再用轮胎压路机碾压两遍,根据碾压密实情况可增加遍数。复压应在混合料温度90以上进行。3、终压:用双钢轮压
14、路机静压两遍,碾压速度80-100m/min。主要是为消除轮胎痕迹,追加密实度,同时尽量修整平整度。五、 工作缝每天施工结束时,末端要采用人工铲齐再碾压;继续施工前并检查平整度,平整度不好要切割清除重新摊铺。为加强新旧混合料的粘结,在端部涂刷粘层沥青。纵缝采用了热接的方式,前面摊铺机铺筑部分应留下10-20cm不碾压,作为后面摊铺的基准面,双幅摊铺后一起碾压。第五节 排水工程本工程在道路两侧设置雨水管线,就近接入沿路雨水系统,在冲沟处设置雨水过路管。一、 管线测量定位1、测量前先复核水准点,符合规范要求。2、 定线测量过程应作好准确记录,并标明全部水准点和连接线。3、根据图纸和现场交底的控制点,进行管道和井位的复测,做好中心桩、方向桩固定井位桩的验桩、拴点工作,测量高程闭合差要满足规范要求。二、 沟槽开挖1、根据现场实际情况,开槽以机械开挖人工配合的方式进行。2、按设计图纸要求和测量定位的中心线,依据沟槽开挖尺寸,撒好灰线。3、采用机械挖槽时,应向机械司机详细交底,交底内容一般包括挖槽断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土有关安全操作规程,并由测量人员配合,及时量测槽底高程和宽度及放坡,防止超挖及放
