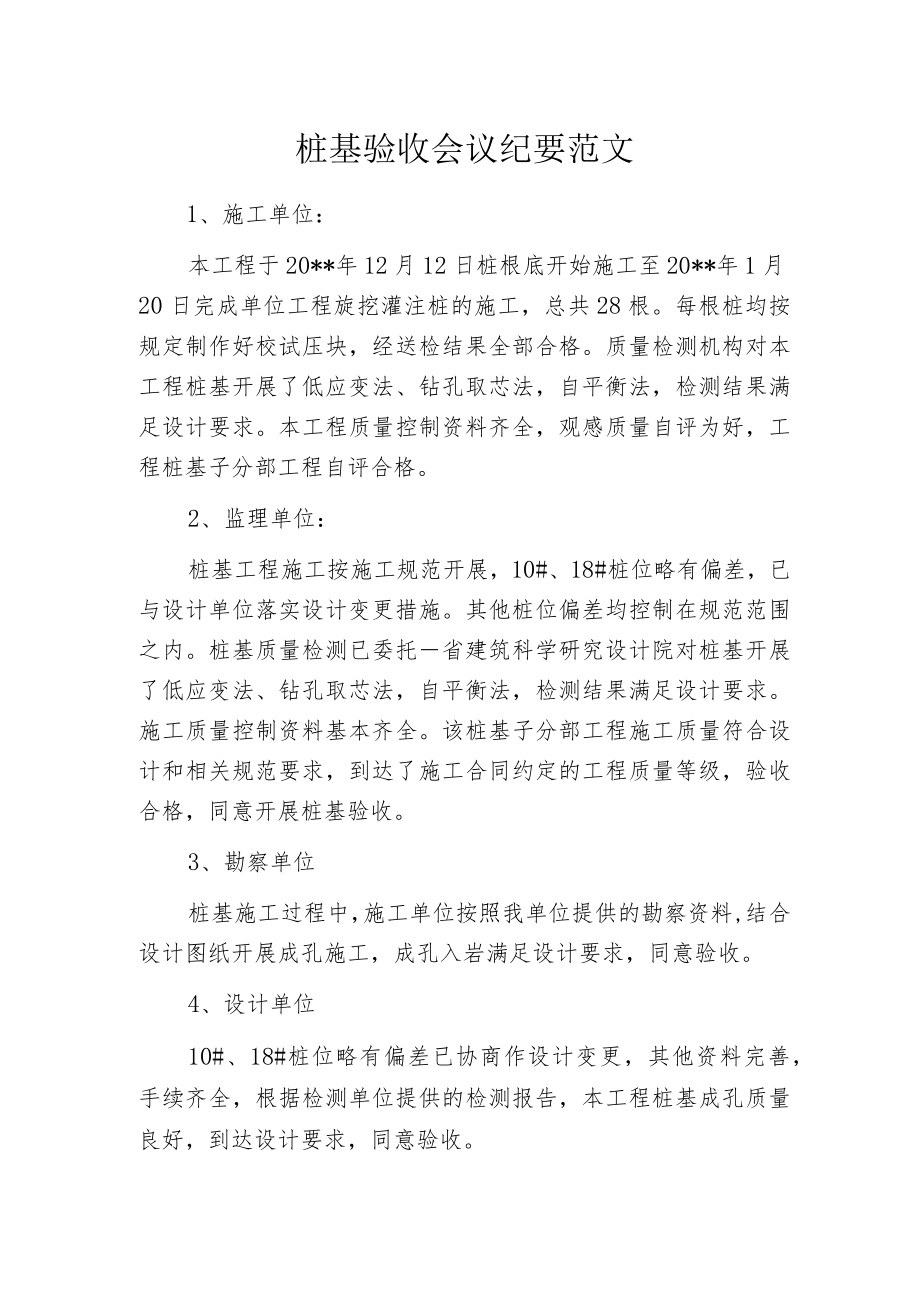

《桩基验收会议纪要范文.docx》由会员分享,可在线阅读,更多相关《桩基验收会议纪要范文.docx(2页珍藏版)》请在第壹文秘上搜索。

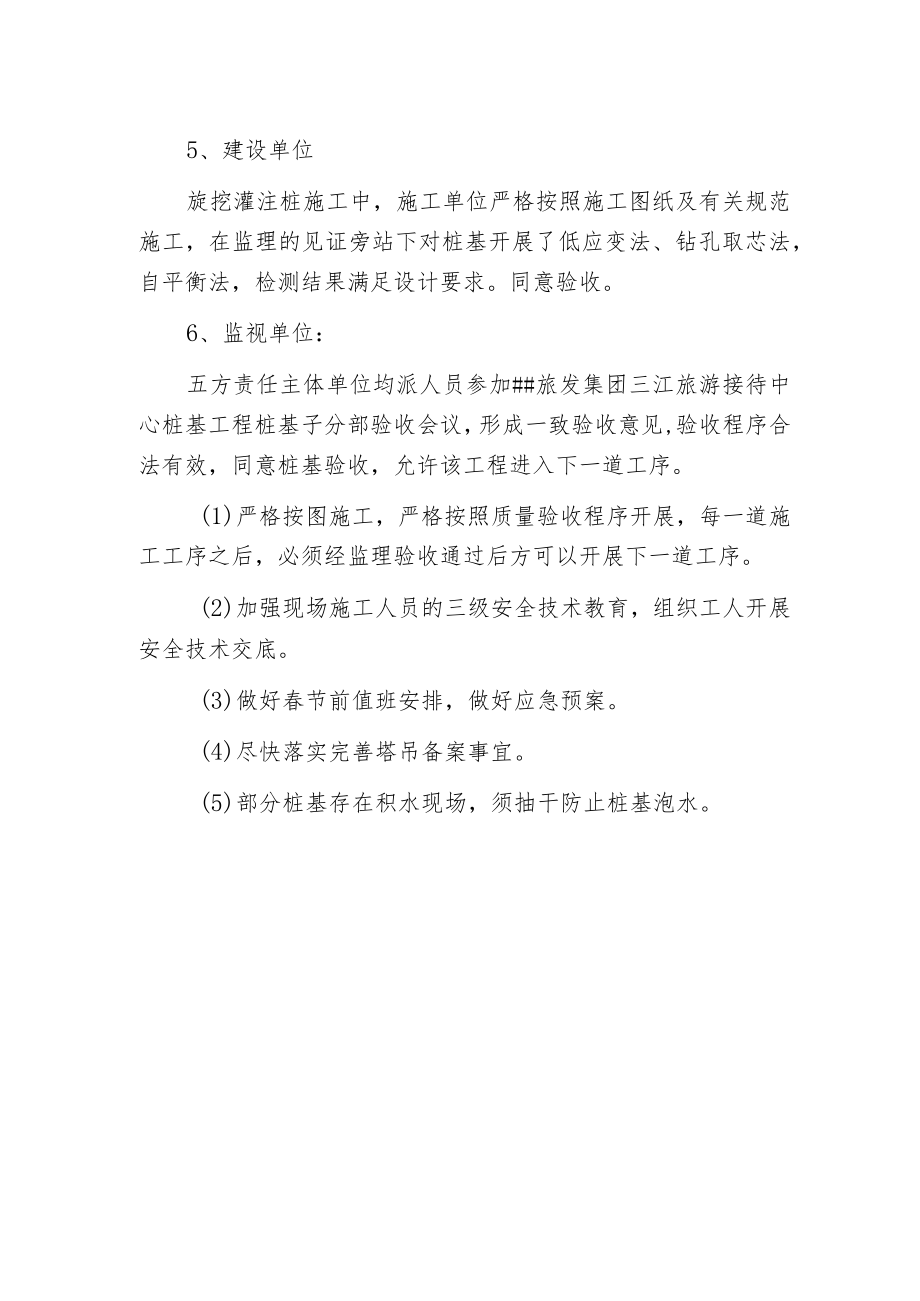

1、桩基验收会议纪要范文1、施工单位:本工程于20*年12月12日桩根底开始施工至20*年1月20日完成单位工程旋挖灌注桩的施工,总共28根。每根桩均按规定制作好校试压块,经送检结果全部合格。质量检测机构对本工程桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。本工程质量控制资料齐全,观感质量自评为好,工程桩基子分部工程自评合格。2、监理单位:桩基工程施工按施工规范开展,10#、18#桩位略有偏差,已与设计单位落实设计变更措施。其他桩位偏差均控制在规范范围之内。桩基质量检测已委托省建筑科学研究设计院对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。施工质量控制资料基本
2、齐全。该桩基子分部工程施工质量符合设计和相关规范要求,到达了施工合同约定的工程质量等级,验收合格,同意开展桩基验收。3、勘察单位桩基施工过程中,施工单位按照我单位提供的勘察资料,结合设计图纸开展成孔施工,成孔入岩满足设计要求,同意验收。4、设计单位10#、18#桩位略有偏差已协商作设计变更,其他资料完善,手续齐全,根据检测单位提供的检测报告,本工程桩基成孔质量良好,到达设计要求,同意验收。5、建设单位旋挖灌注桩施工中,施工单位严格按照施工图纸及有关规范施工,在监理的见证旁站下对桩基开展了低应变法、钻孔取芯法,自平衡法,检测结果满足设计要求。同意验收。6、监视单位:五方责任主体单位均派人员参加#旅发集团三江旅游接待中心桩基工程桩基子分部验收会议,形成一致验收意见,验收程序合法有效,同意桩基验收,允许该工程进入下一道工序。(1)严格按图施工,严格按照质量验收程序开展,每一道施工工序之后,必须经监理验收通过后方可以开展下一道工序。(2)加强现场施工人员的三级安全技术教育,组织工人开展安全技术交底。(3)做好春节前值班安排,做好应急预案。(4)尽快落实完善塔吊备案事宜。(5)部分桩基存在积水现场,须抽干防止桩基泡水。
