《南通能达大厦建设工程冬季施工方案.doc》由会员分享,可在线阅读,更多相关《南通能达大厦建设工程冬季施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

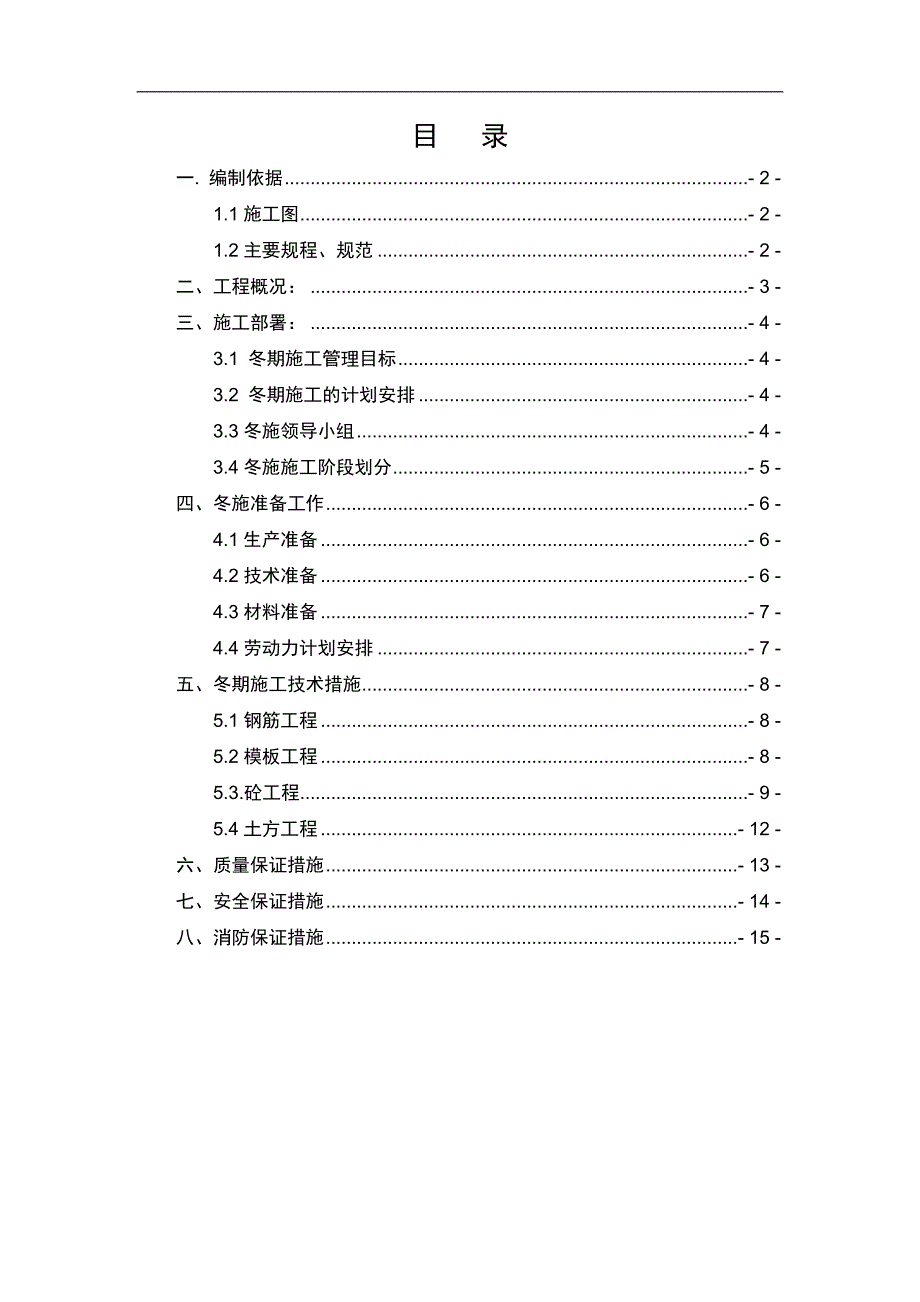

1、某某能达大厦建设工程冬季施工专项方案编制单位:某某某某六建建设集团有限公司编制日期:目 录一. 编制依据- 2 -1.1施工图- 2 -1.2主要规程、规范- 2 -二、工程概况:- 3 -三、施工部署:- 4 -3.1 冬期施工管理目标- 4 -3.2 冬期施工的计划安排- 4 -3.3冬施领导小组- 4 -3.4冬施施工阶段划分- 5 -四、冬施准备工作- 6 -4.1生产准备- 6 -4.2技术准备- 6 -4.3材料准备- 7 -4.4劳动力计划安排- 7 -五、冬期施工技术措施- 8 -5.1钢筋工程- 8 -5.2模板工程- 8 -5.3.砼工程- 9 -5.4土方工程- 12 -
2、六、质量保证措施- 13 -七、安全保证措施- 14 -八、消防保证措施- 15 -一. 编制依据1.1施工组织设计、施工图某某能达大厦建设工程施工组织设计;某某能达大厦建设工程施工图;1.2主要规程、规范1) 混凝土结构工程质量验收规范 GB50204-20022) 建筑工程冬期施工规程 JGJ104-97二、工程概况:1)工程名称: 某某能达大厦建设工程2)工程地址: 某某经济开发区能达商务区3)建设单位: 某某能达建设投资公司4)设计单位: 上海华东建筑设计研究院 5)监理单位: 某某市建设监理有限责任公司7)施工单位 :某某某某刘建建设集团有限公司8 )工程概况 本工程为某某能达大厦建
3、设工程,位于某某技术开发区能达商务区宏兴路南、达九路东,总建筑面积119988,其中地上建筑面积100310,地下建筑面积19678,建筑总高度159m。2011年度,冬季为2011年12月至2012年3月,施工场地基本风压0.4KN/平方米,基本雪压0.30KN/平方米;场地类别类;地面粗糙度为C类。三、施工部署:根据现场场地及施工安排,2011年度冬季主要施工项目为主体结构、回填土工程。3.1 冬期施工管理目标冬季施工主要是采取切实可行的保温防冻措施及道路、工作面的防滑措施等,确保冬季正常的施工生产,不受季节性气候的影响,并确保结构工程钢筋砼施工质量及不发生安全事故。3.2 冬期施工的计划
4、安排根据JGJ 104-97建筑工程冬期施工规程冬期施工期限划分原则:根据当地多年气象资料统计室外日平均气温连续五天稳定低于5oC进入冬期施工,室外日平均气温连续五天高于5oC解除冬期施工,某某地区开始冬施时间为12月8日开始。根据本工程目前进展,2011年冬施期间,现场将进行的施工部位大致为:主楼9层结构至12层结构、裙楼主体封顶和回填土工程。3.3冬施领导小组项目部成立冬施领导小组,统一协调,负责冬季施工方案的实施和检查,领导小组成员名单如下: 姓 名职 务责 任章祥余项目经理,组长全面负责项目的冬期施工领导工作石志祥执行经理,副组长全面负责项目的冬期施工领导实施工作黄明总工,副组长负责项
5、目冬施期间的技术保障实施工作黄军技术负责人协助总工做好冬施期间的技术保障实施工作朱千琪主楼生产负责人具体冬期施工措施的实行与落实、检查江小东裙楼生产负责人具体冬期施工措施的实行与落实、检查杜国平机电负责人负责现场临时水电线路的冬期保温措施的落实、检查与维修章勇项目质量总监负责冬期施工的质量保障、检查陈洪亮技术具体冬期施工措施的编制和修改、检查包逢华安全总监负责项目冬期施工期间安全、消防、防火及现场的文明施工纪小荣安全员负责项目冬期施工期间安全、消防、防火及现场的文明施工刘永鑫材料科长负责冬期施工材料的采购、保管章玉山资料员负责冬期施工资料整理章玉山试验员负责每日测温以及施工中的取样送检工作3.
6、4冬施施工阶段划分本工程冬施期时间约在2011年12月8日至2012年2月28日,具体时间根据实际大气测温而定。3.4.1初冬阶段施工:平均温度为4左右,最低温度一般在3左右,时间大约从12月8日至12月30日,其间工作要点是主楼9至10层结构裙楼3至4层结构混凝土浇筑。3.4.2寒冬阶段施工:平均气温5oC左右,年前扫尾阶段,主要工作基本完成,重点是对混凝土进行养护。四、冬施准备工作4.1生产准备4.1.1安排好冬施期间施工计划,明确冬季施工项目,落实到各承包单位,督促其按要求做好各项准备工作。4.1.2.做好现场上下水的管道出水口,消火栓及外露水管的保温工作。4.1.3.冬施领导小组对工地
7、的各项准备工作做一次全面检查、落实,以确保冬施正常施工。4.1.4.安排专人统一进行大气温度及工程测温等相关的测温工作,并做好记录。4.1.5.机械设备的配电箱下部加支架,上部搭设防护棚,以防雪防潮,并应安装好接地保护装置。4.1.6.塔吊的接地装置按规定要求设置齐全,冬施之前进行全面检查,由项目部电气工程师负责组织分包单位电工进行摇测,其接地电阻不大于4欧姆。4.1.7.冬季前对现场配电箱、闸箱、电缆临时支架、电焊机等用电设备机具等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,防雪防潮,确保用电安全。4.1.8现场机械使用完毕,水箱内的水应放掉。冬施前对所使用的设备进行检修。4.1.9
8、砼输送泵搭设正规保温棚,泵管用50厚岩棉保温并外缠布紧固。4.2技术准备4.2.1根据施工项目编制好冬施方案。4.2.2组织现场测温人员和试验人员进行岗前培训工作,测温人员每区不得少于2名,实行24小时连续测温。4.2.3.试验室制作大气测温百叶箱,规格不小于300mm300mm400mm,安装于建筑物5-10m以外,距地面高度约1.5m,通风条件较好的地方。外表面刷白色油漆。并指定人员,坚持每日测温,及时报总包技术质量部门。4.2.4.测量大气温度采用最高最低温度计,测量各种原材料温度和砼养护温度采用玻璃液体温度计,各种温度计在使用前均应进行校验及计量登记。4.3材料准备4.3.1冬施期间所
9、用保温材料,按计划用量、规格、型号和质量要求进场,并且妥善保管,以防损坏浪费。4.3.2组织冬施期间的材料,设备货源及进场验收等项工作。4.3.3准备好办公室取暖设施。(办公室取暖采用空调) 4.3.4.5生活区采用空调取暖。 4.3.4原材料及半成品的保护4.3.4.1对于怕潮的材料如模板、木方等要采取防潮措施,必要时用彩条布遮盖,模板堆放处要垫高码放并要通风良好。4.3.4.2钢筋堆放必须垫木方,防止雪水浸泡。4.3.4.3钢管应搭设好架子,堆码整齐,并刷好防锈漆。扣件存放应搭设扣件房,扣件周转下来后,应及时清洗入库。4.3.4.4冬施所需防火棉帘被、测温仪器等材料按计划提前配备齐全,设专
10、人看管,易损耗物品发现破损立即修补或更新。易燃品堆放、保存设库房,专人看管。4.4劳动力计划安排钢筋工60人,木60人,混凝土工20人,瓦工20人,架子工15人,电工4人,水工4人,管理人员25人。五、冬期施工技术措施5.1钢筋工程5.1.1钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。5.1.2钢筋的冷拉:在负温下冷拉钢筋后,应逐根进行外观检查,其表面不得有裂纹和局部颈缩。该部分钢筋应提前全部下料制作完毕。5.1.3钢筋接头及浇筑砼前将钢筋上的冰雪块清理干净。5.1.4对浇筑完砼面的预留钢筋上的砼及时清理干净。5.1.5钢筋直螺纹丝头加工采用的冷却液(水溶性切
11、削润滑液)须为防冻型。5.2模板工程5.2.1梁板、墙、柱模采用包一层塑料薄膜,外挂阻燃棉帘被保温,底板和顶板随砼浇筑随铺一层塑料薄膜,上加阻燃棉帘被保温。5.2.2遇雨雪天气,及时用暖风机清除模板内冰雪。5.2.3冬施期间砼强度增长缓慢,顶板模板因不采用快拆体系,全部模板方材一次性投入,数量须准备充足,拆模严格办理拆模申请,顶板须保留一层支撑,后浇带两侧悬挑部分的模板不能随意拆除,须严格按后浇带施工方案执行。5.2.4墙、柱模板当砼达到1.2N/mm2后,可使侧模轻轻脱离砼后,再合上继续养护到拆模。5.2.5模板拆除控制:梁、板侧模及墙柱模板须在同条件养护试块砼强度达到5N/mm2砼温度冷却
12、到5后,且砼表面温度与外界环境温度差不大于20时方可拆除。对于柱子砼,还应控制其砼内外温差不大于25。其它模板的拆除控制参见下表:模板类型结构跨度(m)同条件养护试块达设计的砼立方体抗压强度标准值的百分率(%)砼表面温度与外界环境温度差()砼内外温差()梁、板侧模-20-墙体侧模-20-柱子侧模-2025板底模250-板底模2,875-板底模8100-梁底模875-梁底模8100-悬臂底模-100-5.3.砼工程5.3.1冬施期间砼的施工,均为预拌砼,采用综合蓄热法施工。混凝土掺用早强防冻剂。5.3.2由搅拌站提供砼成熟度、强度增长关系曲线,用于推测砼早期强度。5.3.3砼的材料及搅拌、运输要
13、求5.3.3.1砼原材料选用及技术性能要求5.3.3.1.1本工程采用商品砼,施工前所有砼原材料及技术性能指标均与砼搅拌站沟通,签订砼供货技术协议,提前做好试配,预先做砼试压报告,碱含量控制计算和热工计算。经审定后方可搅拌供应。5.3.3.1.2混凝土冬施选用水化热大的硅酸盐水泥和普通硅酸盐水泥,水泥强度等级不应低于52.5,最小水泥用量不应少于300kgm2,水灰比不应大于O.6。选用的防冻剂应按施工规范及使用说明进行试配,搅拌时按配比设计文件配制。5.3.3.1.3混凝土初、终凝时间控制:初凝10小时,终凝20小时。5.3.3.1.4混凝土坍落度控制: 16020mm。5.3.3.1.5砼
14、温控要求如下:出罐温度:12C,入模温度:5C。5.3.3.2砼拌制及运输(对搅拌站的要求)a. 砼开盘前必须用热水或蒸汽冲洗搅拌机、运输车辆等。b. 投料顺序:先下砂石、水和外加剂、待搅拌510秒后再下水泥和粉煤灰。c. 搅拌时间:砼搅拌必须均匀,其搅拌时间应符合冬期施工规程有关规定。d. 砼运输:运输砼的车辆必须进行标识,罐车的罐子要加保温套进行保温,没有加保温套运输的车辆不得上路。e.砼在运输过程中不得有表层冻结、砼离析、水泥砂浆流失、坍落度损失等现象。保证运输中砼温度降速度不得超过5度/小时。5.3.4砼的浇筑时间控制5.3.4.1预报有大于四级风时,不允许进行砼浇筑。5.3.5砼的保温及养护: 在冬施期间,砼的养护措施十分关键,正确的养护能避免砼产生不必要的温度收缩裂缝和受冻。根据工程特点及施工部位,采用相应的保温养护措施,防止砼受冻并控制砼表面和内部温差。对边、棱角部位的保温厚度增大到大面的2-3倍。混凝土在养护期间要防风防失水。5.3.5.1顶板的保温及养护5.3.5.1.1采用一层塑料布加阻燃棉帘被保温上再铺一层彩条布。5.3.5.1.2顶板砼保温覆盖须在砼达到初凝可上人后马上进行,为此,要求搅拌站严格控制顶板砼在
