孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc

上传人:p** 文档编号:947211 上传时间:2024-05-13 格式:DOC 页数:46 大小:280.38KB
下载 相关 举报
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第1页
第1页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第2页
第2页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第3页
第3页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第4页
第4页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第5页
第5页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第6页
第6页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第7页
第7页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第8页
第8页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第9页
第9页 / 共46页
孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc_第10页
第10页 / 共46页
亲,该文档总共46页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

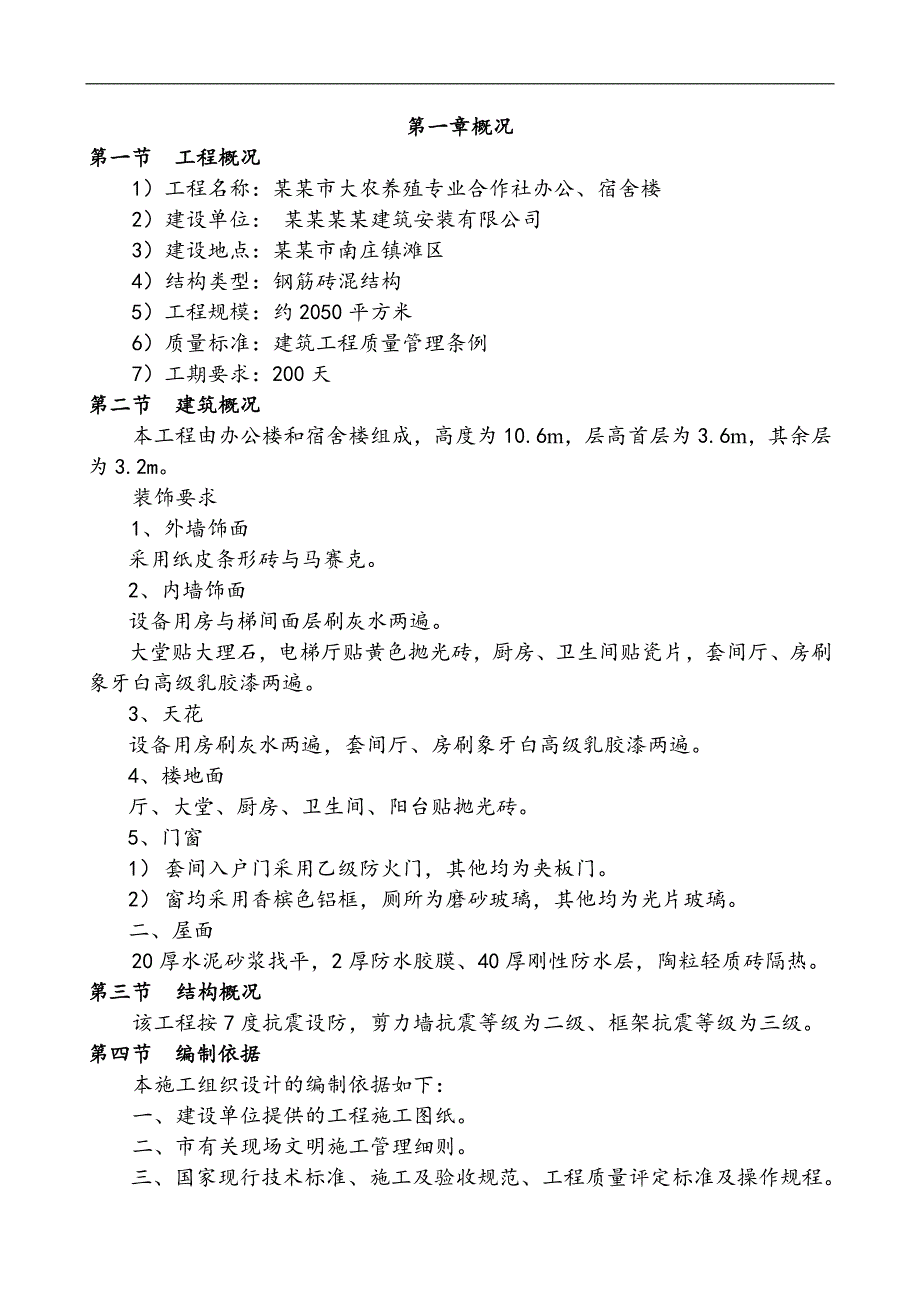

《孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc》由会员分享,可在线阅读,更多相关《孟州市大农养殖专业合作社办公、宿舍楼土建施工方案范本.doc(46页珍藏版)》请在第壹文秘上搜索。

1、第一章 概况第一节 工程概况1) 工程名称:某某市大农养殖专业合作社办公、宿舍楼2) 建设单位: 某某某某建筑安装有限公司3) 建设地点:某某市南庄镇滩区4) 结构类型:钢筋砖混结构5) 工程规模:约2050平方米6) 质量标准:建筑工程质量管理条例7) 工期要求:200天第二节 建筑概况本工程由办公楼和宿舍楼组成,高度为10.6m,层高首层为3.6m,其余层为3.2m。装饰要求 1、外墙饰面采用纸皮条形砖与马赛克。2、内墙饰面设备用房与梯间面层刷灰水两遍。大堂贴大理石,电梯厅贴黄色抛光砖,厨房、卫生间贴瓷片,套间厅、房刷象牙白高级乳胶漆两遍。3、天花设备用房刷灰水两遍,套间厅、房刷象牙白高级

2、乳胶漆两遍。4、楼地面厅、大堂、厨房、卫生间、阳台贴抛光砖。5、门窗1) 套间入户门采用乙级防火门,其他均为夹板门。2) 窗均采用香槟色铝框,厕所为磨砂玻璃,其他均为光片玻璃。二、屋面20厚水泥砂浆找平,2厚防水胶膜、40厚刚性防水层,陶粒轻质砖隔热。第三节 结构概况该工程按7度抗震设防,剪力墙抗震等级为二级、框架抗震等级为三级。第四节 编制依据本施工组织设计的编制依据如下:一、建设单位提供的工程施工图纸。二、市有关现场文明施工管理细则。 三、国家现行技术标准、施工及验收规范、工程质量评定标准及操作规程。四、其它地方法律、建筑法规及标准。第二章 施工部署第一节 施工组织原则 本工程主要施工特点

3、为:工程量大,特别是砼施工量大,质量要求高,为此在施工组织中应遵循下列原则: 1、建立强有力的项目班子,确保该工程顺利进行。选用具有强烈的责任心、具有较高的技术水平、实践经验、有一定的组织和管理才能的人员组成,项目经理做到持证上岗。 2、提高管理和施工技术水平,优化作业队伍。施工中要严格按规范和操作规程施工,加强自检专检制度,杜绝质量事故。 3、加强作业设计,确保施工有章可循。对工程量较大且对结构质量起关键作用的工序,必须编制详细的作业设计,作业设计中必须有施工方法说明、施工材料质量标准、施工使用的机械、施工质量验收标准、施工质量对策五个部分,确保施工有序进行。 4、合理组织施工,力争采用最少

4、资源,确保均衡生产。针对本工程特点,施工时采用流水作业,每个施工段分为桩基施工、承台及地梁施工、主体结构施工、屋面施工、装修施工等五个阶段。各阶段实行交叉作业,内装修、水电安装在主体施工到第三层时插入施工;外装修在主体封顶后进行,室外部分在主体外装修完成、外排栅拆除后进行施工。本工程施工贯彻先下后上的原则,施工时充分利用时间和空间、平面,立体交叉作业,尽快为装修和各专业施工创造条件。施工中作好各工序的搭接,确保模板、钢筋、砼等工序均衡生产,力争采用最少资源取得较大经济效益。 5、加强各种计划的编排,确保施工按计划完成。施工中要加强对各种材料供需计划的编排,材料部门严格按计划执行,确保施工中材料

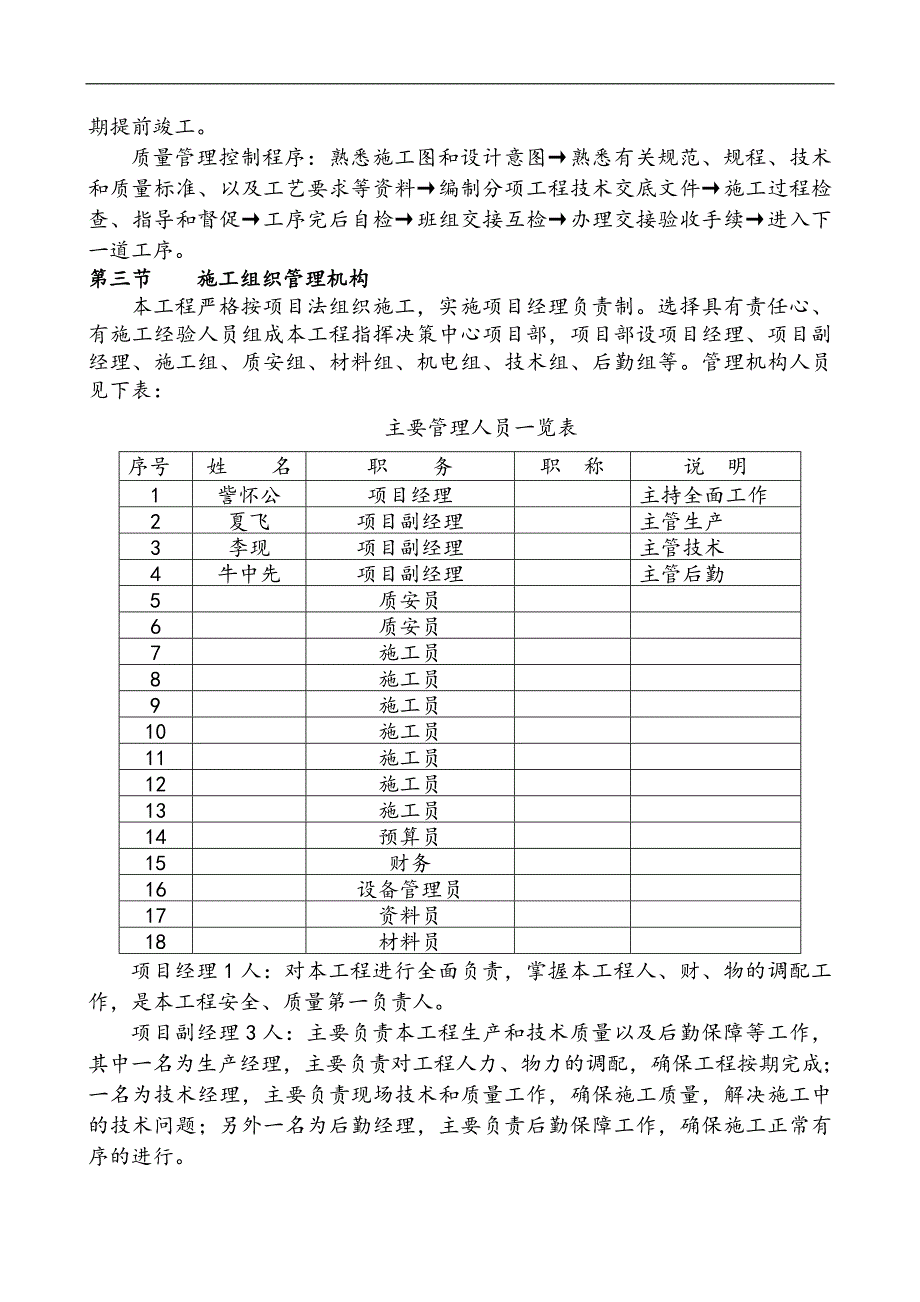

5、供应。第二节 质量和工期目标项目目标:确保优良工程,力争样板工程;工期确保200天;避免一般工伤事故,消灭重大、特大安全事故。为确保工程质量,工地全面推行质量管理,并成立QC小组,克服质量通病。为保证工程按期竣工,进度计划采取层层分解落实,做到责任到人到班组,并加强工序的衔接,确保进度。为实现安全生产,工地建立施工现场安全责任制,以“预防”为主要手段,确保施工安全。工地采用以项目经理、项目副经理、各职能组组长及各工种班组长,组成现场协调领导小组,根据现场的实际情况及时协调和解决现场出现的各种问题。施工中,采取立体交叉平行流水作业,合理组织施工流向和工序,确保按期提前竣工。质量管理控制程序:熟悉

6、施工图和设计意图熟悉有关规范、规程、技术和质量标准、以及工艺要求等资料编制分项工程技术交底文件施工过程检查、指导和督促工序完后自检班组交接互检办理交接验收手续进入下一道工序。第三节 施工组织管理机构 本工程严格按项目法组织施工,实施项目经理负责制。选择具有责任心、有施工经验人员组成本工程指挥决策中心项目部,项目部设项目经理、项目副经理、施工组、质安组、材料组、机电组、技术组、后勤组等。管理机构人员见下表:主要管理人员一览表序号姓 名职 务职 称说 明1訾怀公项目经理主持全面工作2夏飞项目副经理主管生产3李现项目副经理主管技术4牛中先项目副经理主管后勤5质安员6质安员7施工员8施工员9施工员10

7、施工员11施工员12施工员13施工员14预算员15财务16设备管理员17资料员18材料员项目经理1人:对本工程进行全面负责,掌握本工程人、财、物的调配工作,是本工程安全、质量第一负责人。项目副经理3人:主要负责本工程生产和技术质量以及后勤保障等工作,其中一名为生产经理,主要负责对工程人力、物力的调配,确保工程按期完成;一名为技术经理,主要负责现场技术和质量工作,确保施工质量,解决施工中的技术问题;另外一名为后勤经理,主要负责后勤保障工作,确保施工正常有序的进行。项目经理生产副经理后勤副经理材料组机电组后勤组技术副经理质安组施工组技术组财务组经营组项目管理网络图第三章 施工准备 第一节 “五通一

8、平” 水、电依据建设单位提供水、电源进行总体布置,道路尽量布置在设计的永久道路上。为了加强现场与外界联系,及时做好人力、物力的调配,主要管理人员每人配备手机;现场内部主要管理人员为及时协调处理问题,配备对讲机。场地平整依据现场实际情况,搞好土方调配工作,将场地误差控制在100mm内。为做好防雨排水工作,在场地周围设置排水沟、沉砂井,保证场地不积水。第二节 择优选取施工作业班组,确保施工作业人员素质 工程施工中,施工班组主要骨干力量在公司现有职工中选用充实,其余作业人员借用社会劳务力量。为了保证作业人员的素质,采用择优选用,实行竞争上岗,力争选取素质较高的作业班组进行施工。第三节 工程材料的准备

9、工程所需材料在采购定货前,应向监理人员报验,监理人员认可后方可订货采购,材料进场要按工程计划要求进场;对于装饰材料应备足货源一次订货,以免由于分批而出现花色差异、质量不一,主要材料需用量见下表:主要材料需用量表序号材 料 名 称单位数 量备 注1三级钢筋吨502混凝土立方300 第四节 劳动力配置 劳动力配置主要考虑三方面:(1)工程量大小;(2)最小工作面的要求;(3)工期要求。根据本工程特点和以上三方面要求,劳动力配置如下表:劳 动 力 需 用 表序号工 种人 数备 注1木工62铁工63泥水工204装修工85管理人员26其他17合计43 注:(1)本劳动力指各工序施工高峰期劳动力需用计划量

10、。 (2)劳动力现场实际需要数,可根据现场材料供应、作业面等因素综合考虑,严防劳动力浪费,做到动态平衡。 (3)施工现场正常作业人数大约为35人左右。第五节 施工机械及设备施工机械的选择主要依据工程特点及工期要求、现场实际情况选择。施工机械如下表:主要施工机械计划表序号机械名称功率(KW)数 量功率小计(KW)备注1汽车泵22施工人货梯13柴油发电机14砂浆搅拌机25插入振动器26平板振动器27交流电焊机58空压机39锯木机2第六节 技术准备施工前要注意收集各种技术资料;做好原材料检验工作;做好图纸自审和会审工作;做好作业设计和特殊部位的交底工作;做好各种材料设备的进出场计划,确保工程顺利进行

11、。 1、收集各种有关技术资料,确保工程施工需要。施工前要收集有关标准图、技术规范及本工程需采用的新技术、新工艺等有关资料,确保工程的正常工作需要。 2、施工前要做好图纸自审和会审工作,领会设计意图,杜绝施工中因图纸差错或未领会设计意图而发生施工错误。图纸会审时要注意:图纸与说明书是否齐全,设计是否满足规定的要求;图纸有无遗漏、差错、或相互矛盾之处,图纸所需材料来源有无保证,图纸所提施工方法是否合理,是否切合实际,是否存在不便施工之处,能否保证质量要求;图纸中所提出的标准、规范、图册资料,本单位是否具备等问题,这些问题必须在施工前图纸会审中解决。 3、施工前要收集原地下管网布置图,做好地下工程有

12、关咨询工作,防止施工中破坏原有地下管网。对于重要供水、电管及通迅设施,要做出地面标志,对需特殊保护的管网,应做出切实可行的保护方案报监理批准后实施。 4、施工前要做好测量控制工作,防止测量定位出现差错。施工前要对业主所提供的原始基准点、基准线和参考标高等进行复核,报监理批准后,方可进行准确性的测量放线。5、施工前对新工艺、新材料的施工方法,要先进行试验,然后组织人员进行培训学习,合格后方可上岗。第七节 施工用电 l、根据施工现场的场地特点,施工用电机械设备使用位胃及业丰供电线路的位置,现场设配电室一个,(a)由业主提供的250KVA变压器,电源电压为380220伏,采用TN -S供电系统,变压

13、器引至施工现场的出线采用VV63()一3*125+2*50五芯电缆,总配电室至Il级配电箱采用VV型五芯电力电缆供电,电缆埋地沟,电缆埋深人于().7米,ll级配电箱至级丌关箱、移动配电箱或专用照明配电箱,根掘需要选用五芯(四芯)电力电缆。施工现场临时用电采用TNS系统,干线布设均采用VV22型电力电缆沿电缆沟埋地或穿管敷设。现场设配电室一个,分别内设配电柜二台,一台为动力箱,一台为照明箱设手动切换装置。自总配箱引下,动力设三路分配箱,分别为木工棚分配箱、钢筋棚分配箱、塔吊(人货梯)。照明下设生活区、办公区、及楼层照明等分配箱。施工临时用电实行三级配电-级保护,即配电柜一分配电箱一开关箱。 2

14、、根据施工临时用电安全技术规范JGJ46-2005和建筑施工安全检查标准JGJ592011的规定,本工程采用T N-S配电系统,即三相五线制。施工临时用电设三级配电二级保护。实行一机、一箱、一闸、一漏保,电气设备的金属外壳必须与专用保护零线连接。根据施工现场的实际情况来布置施工临时用电的线路走向、配电箱的位置及照明灯具的位置。电源电缆引下根据现场用电负荷确定电缆截面。 3、施工现场内配电方式采用TN -S系统,并在总配电箱处做重复接地一组,接地电阻小于4欧姆。其它内容严格执行施工现场临时用电安全技术规范JGJ46-88。第八节 施工用水量 1、施工生产用水:Q1=k1N1q1k2/83600=1.051.5N1q1/8

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作总结

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
