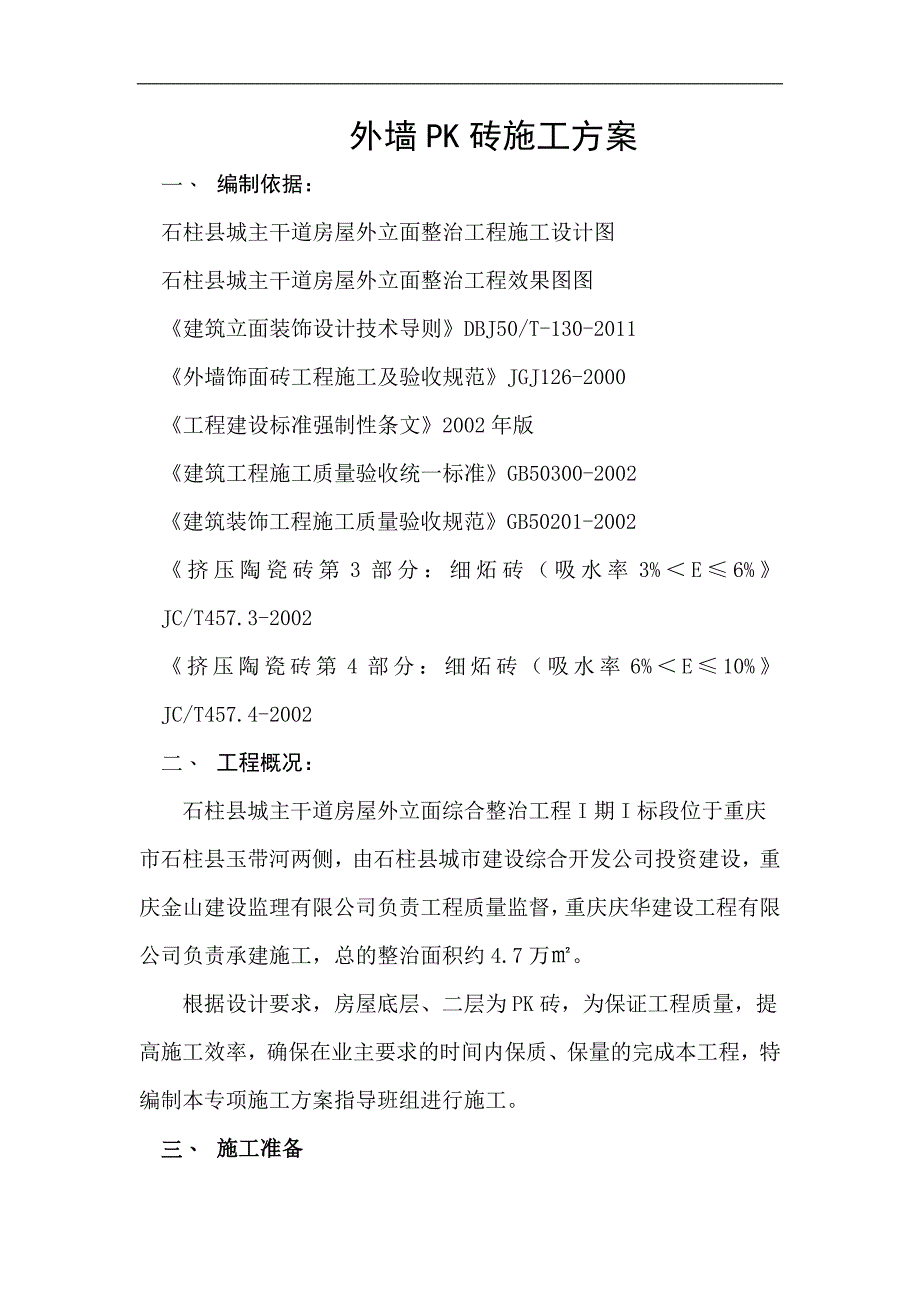

1、外墙PK砖施工方案一、 编制依据:石柱县城主干道房屋外立面整治工程施工设计图石柱县城主干道房屋外立面整治工程效果图图建筑立面装饰设计技术导则DBJ50/T-130-2011外墙饰面砖工程施工及验收规范JGJ126-2000工程建设标准强制性条文2002年版建筑工程施工质量验收统一标准GB50300-2002建筑装饰工程施工质量验收规范GB50201-2002挤压陶瓷砖第3部分:细炻砖(吸水率3%E6%JC/T457.3-2002挤压陶瓷砖第4部分:细炻砖(吸水率6%E10%JC/T457.4-2002二、 工程概况:石柱县城主干道房屋外立面综合整治工程I期I标段位于重庆市石柱县玉带河两侧,由石

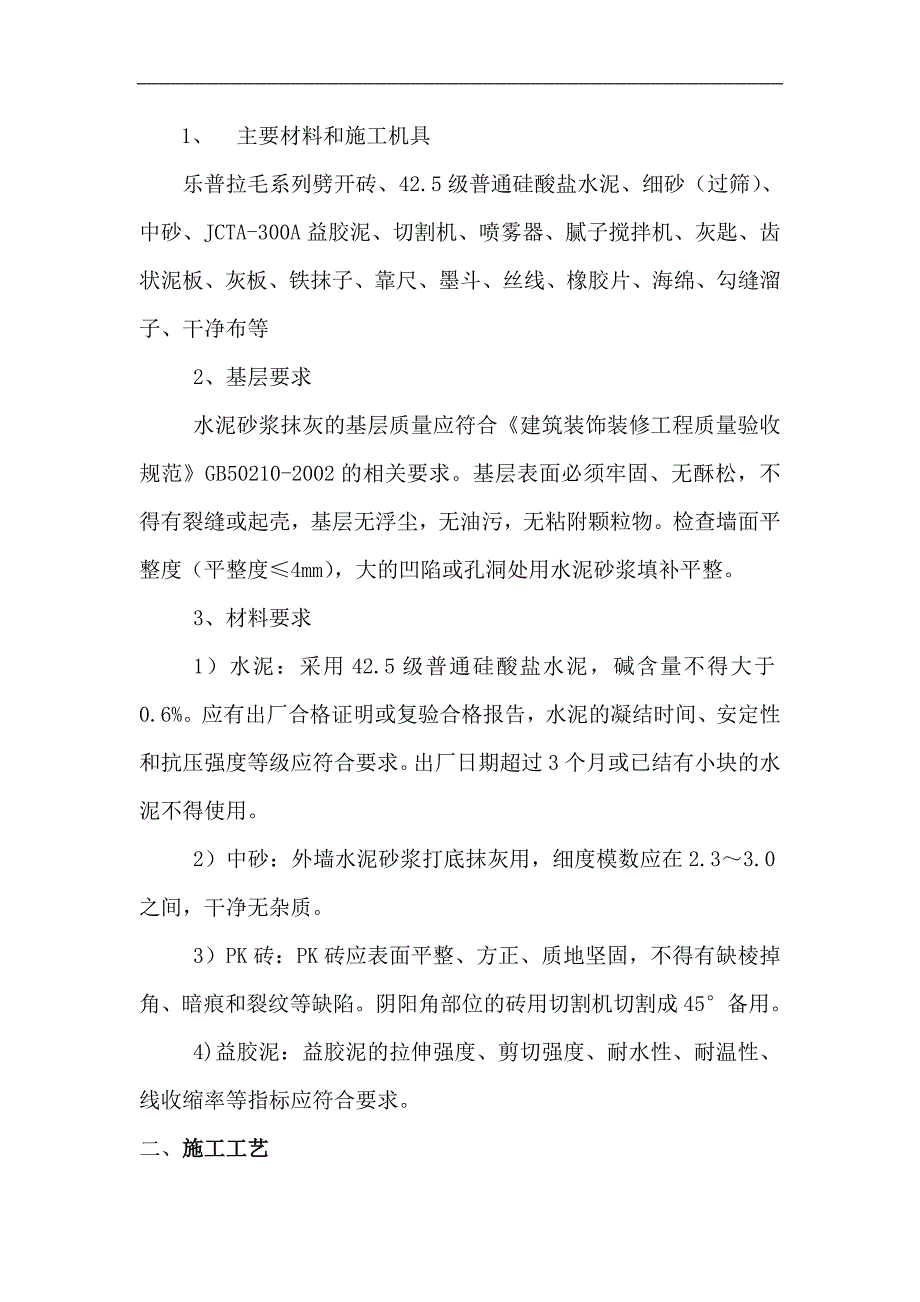

2、柱县城市建设综合开发公司投资建设,重庆金山建设监理有限公司负责工程质量监督,重庆庆华建设工程有限公司负责承建施工,总的整治面积约4.7万。根据设计要求,房屋底层、二层为PK砖,为保证工程质量,提高施工效率,确保在业主要求的时间内保质、保量的完成本工程,特编制本专项施工方案指导班组进行施工。三、 施工准备1、 主要材料和施工机具乐普拉毛系列劈开砖、42.5级普通硅酸盐水泥、细砂(过筛)、中砂、JCTA-300A益胶泥、切割机、喷雾器、腻子搅拌机、灰匙、齿状泥板、灰板、铁抹子、靠尺、墨斗、丝线、橡胶片、海绵、勾缝溜子、干净布等2、基层要求水泥砂浆抹灰的基层质量应符合建筑装饰装修工程质量验收规范GB
3、50210-2002的相关要求。基层表面必须牢固、无酥松,不得有裂缝或起壳,基层无浮尘,无油污,无粘附颗粒物。检查墙面平整度(平整度4mm),大的凹陷或孔洞处用水泥砂浆填补平整。3、材料要求1)水泥:采用42.5级普通硅酸盐水泥,碱含量不得大于0.6%。应有出厂合格证明或复验合格报告,水泥的凝结时间、安定性和抗压强度等级应符合要求。出厂日期超过3个月或已结有小块的水泥不得使用。2)中砂:外墙水泥砂浆打底抹灰用,细度模数应在2.33.0之间,干净无杂质。3)PK砖:PK砖应表面平整、方正、质地坚固,不得有缺棱掉角、暗痕和裂纹等缺陷。阴阳角部位的砖用切割机切割成45备用。4)益胶泥:益胶泥的拉伸强

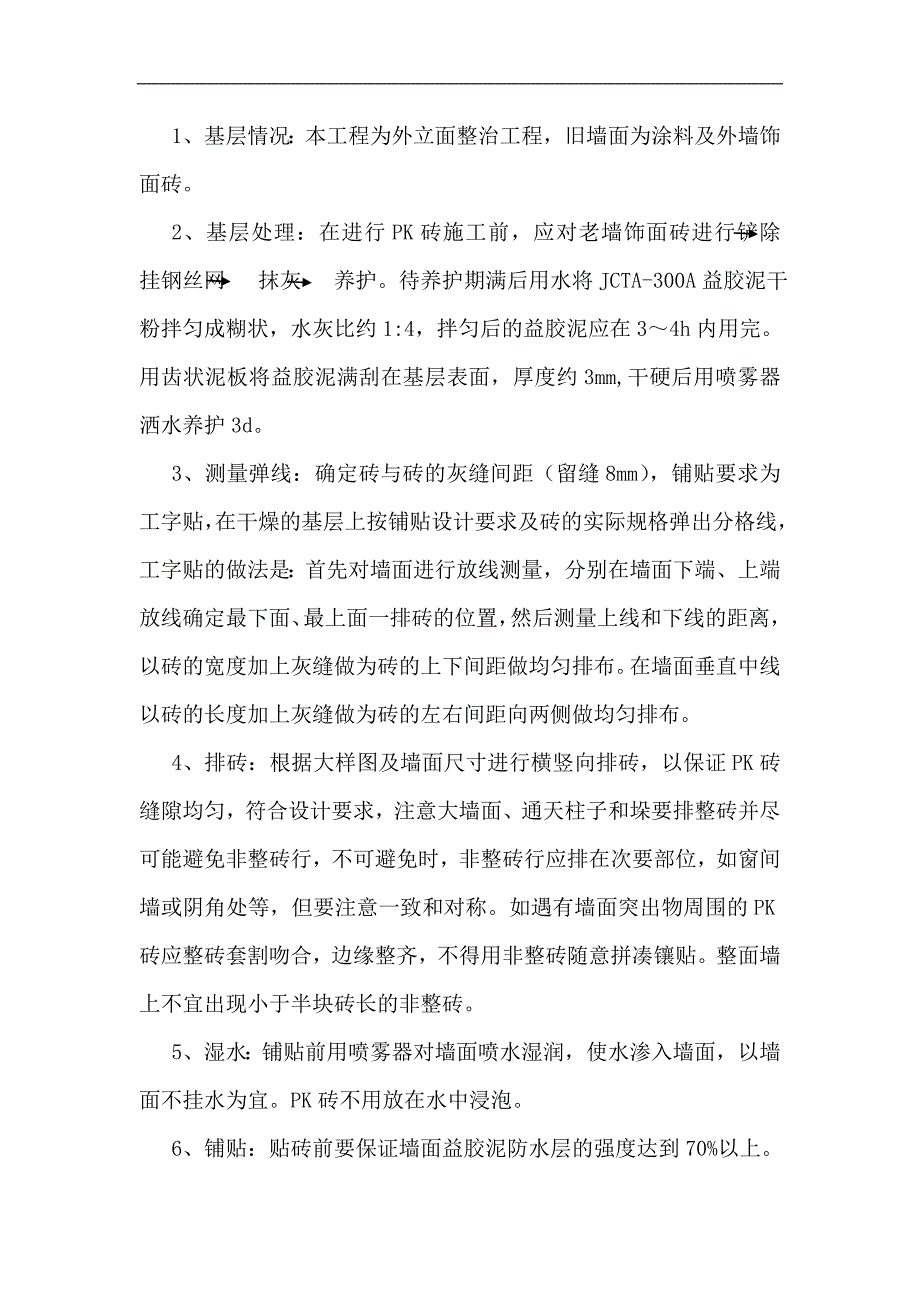

4、度、剪切强度、耐水性、耐温性、线收缩率等指标应符合要求。二、施工工艺1、基层情况:本工程为外立面整治工程,旧墙面为涂料及外墙饰面砖。2、基层处理:在进行PK砖施工前,应对老墙饰面砖进行铲除 挂钢丝网 抹灰 养护。待养护期满后用水将JCTA-300A益胶泥干粉拌匀成糊状,水灰比约1:4,拌匀后的益胶泥应在34h内用完。用齿状泥板将益胶泥满刮在基层表面,厚度约3mm,干硬后用喷雾器洒水养护3d。3、测量弹线:确定砖与砖的灰缝间距(留缝8mm),铺贴要求为工字贴,在干燥的基层上按铺贴设计要求及砖的实际规格弹出分格线,工字贴的做法是:首先对墙面进行放线测量,分别在墙面下端、上端放线确定最下面、最上面一
5、排砖的位置,然后测量上线和下线的距离,以砖的宽度加上灰缝做为砖的上下间距做均匀排布。在墙面垂直中线以砖的长度加上灰缝做为砖的左右间距向两侧做均匀排布。4、排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证PK砖缝隙均匀,符合设计要求,注意大墙面、通天柱子和垛要排整砖并尽可能避免非整砖行,不可避免时,非整砖行应排在次要部位,如窗间墙或阴角处等,但要注意一致和对称。如遇有墙面突出物周围的PK砖应整砖套割吻合,边缘整齐,不得用非整砖随意拼凑镶贴。整面墙上不宜出现小于半块砖长的非整砖。5、湿水:铺贴前用喷雾器对墙面喷水湿润,使水渗入墙面,以墙面不挂水为宜。PK砖不用放在水中浸泡。6、铺贴:贴砖前要保证墙
6、面益胶泥防水层的强度达到70%以上。为保持砖面清洁,应坚持从上到下的铺贴顺序铺贴,用灰匙把水泥砂浆抹在砖背上,并铺满砖底,不留空隙,但水泥砂浆要适量,以免水泥砂浆溢出污染砖面,影响勾缝作业。然后按分格线将劈开砖铺贴在墙面上,一旦有水泥砂浆溢出应及时用干净布或海绵清理干净。在墙面拐角处需要半砖可用切割机切割,阴阳角砖用事先切割成45的砖进行对接。7、填缝:采用专用勾缝剂进行填缝,尽量避免填缝材料弄脏砖面,若发生,立即用干净布或海绵湿水擦拭干净。8、勾缝:勾缝应采用适合缝大小的钢筋条拉缝。拉出的缝应呈凹状、光滑、饱满。PK砖接缝应平直、光滑,填缝应连续、密实,宽度和深度应均匀一致。在勾缝时如有勾缝
7、剂撒落在墙面上时不要立即清扫,应待砂浆干透后用刮刀将其清除。严禁采用大面积抹灰的勾缝做法。因为拉毛系列PK砖表面粗糙,采用大面积抹缝施工时,极易造成砖面污染,很难清洗干净。9、清理墙面:清理前先检查灰缝有无开裂,如遇开裂要及时修补。填缝完工后1524h(具体要根据当时的天气而定)且粘贴水泥浆凝固并达到一定强度后,用清水从上而下全面刷洗砖面直至干净为止。不得使用草酸清洗墙面,因草酸清洗不当时易出现白霜等现象。三、施工方法:第一步 安装图1劈开砖,在砖背面单面抹浆后即贴上。严禁在墙上单面抹浆贴产品,必须用锯齿镘刀进行匀均地疏理,浆厚2-3mm为宜。满粘度须达到85%以上。 第二步 安装图2粘贴班组
8、完成粘贴面积并经检验合格后,勾缝班组才能进场填缝勾缝。采用专用填缝剂勾缝均可。 第三步 安装图3勾缝应采用适合缝大小的钢筋条拉缝。拉出的缝应呈凹状、光滑、饱满。 第四步 安装图4砖面和砖边如被填缝剂或水泥浆污染,在污染物处于初凝状态(半干)时,用干燥的海绵块或干净的毛巾擦脱。不能用含水的织物去擦除,否则会返碱。四、施工注意事项1、PK砖在施工现场堆放时要注意防雨、防潮、防污染。严禁和水泥、石灰等可能污染砖面的材料混放。2、拉毛系列产品在铺贴前不用浸砖,以减少施工中的污染。3、粘贴和填缝的水泥浆(砂浆)应使用低碱水泥,以防因水泥泛碱影响砖面装饰效果,在粘贴作业完毕粘接水泥浆干透后再进行勾缝作业。
9、4、拉毛砖铺贴时毛纹应向下。5、应避免冬雨季施工。冬季施工时,粘贴和填缝水泥浆(砂浆)严禁掺加防冻剂。6、大面积铺贴前应先做样板墙,待样板墙按建筑装饰装修工程质量验收规范GB50210-2002的相关规定验收合格后再进行大面积施工。7、PK砖粘贴必须牢固,应对样板件的粘结强度进行检验,其检验方法和结果判定应符合建筑工程饰面砖粘结强度检验标准JGJ110-2008的规定。8、整个施工过程应尽量避免污染墙面。施工完成后,应采取有效措施做好成品保护。9、PK砖粘贴的质量要求是:立面垂直度用2m靠尺靠检偏差不大于3mm;表面平整度用2m靠尺靠检偏差不大于4mm;阴阳角方正用直角检测尺检查偏差不大于3mm;接缝直线度拉5m线(不足5m拉通线)检查偏差不大于3mm;接缝高低差和接缝宽度偏差均不大于1mm。
