PVC高分子防水卷材施工方案.doc

上传人:d*** 文档编号:947264 上传时间:2024-05-13 格式:DOC 页数:14 大小:117.32KB
下载 相关 举报
PVC高分子防水卷材施工方案.doc_第1页
第1页 / 共14页
PVC高分子防水卷材施工方案.doc_第2页
第2页 / 共14页
PVC高分子防水卷材施工方案.doc_第3页
第3页 / 共14页
PVC高分子防水卷材施工方案.doc_第4页
第4页 / 共14页
PVC高分子防水卷材施工方案.doc_第5页
第5页 / 共14页
PVC高分子防水卷材施工方案.doc_第6页
第6页 / 共14页
PVC高分子防水卷材施工方案.doc_第7页
第7页 / 共14页
PVC高分子防水卷材施工方案.doc_第8页
第8页 / 共14页
PVC高分子防水卷材施工方案.doc_第9页
第9页 / 共14页
PVC高分子防水卷材施工方案.doc_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《PVC高分子防水卷材施工方案.doc》由会员分享,可在线阅读,更多相关《PVC高分子防水卷材施工方案.doc(14页珍藏版)》请在第壹文秘上搜索。

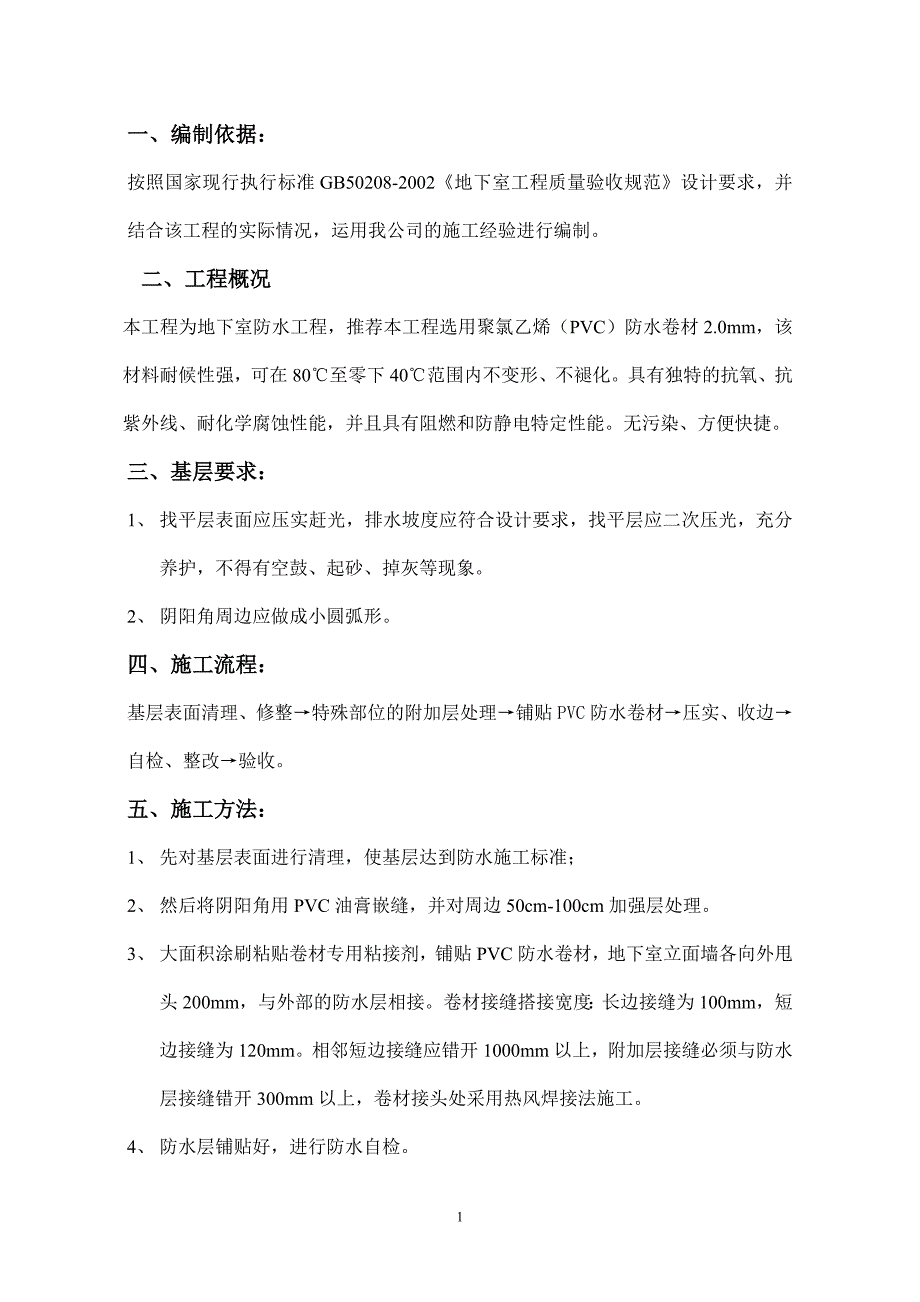

1、一、编制依据:按照国家现行执行标准GB50208-2002地下室工程质量验收规范设计要求,并结合该工程的实际情况,运用我公司的施工经验进行编制。二、工程概况本工程为地下室防水工程,推荐本工程选用聚氯乙烯(PVC)防水卷材2.0mm,该材料耐候性强,可在80至零下40范围内不变形、不褪化。具有独特的抗氧、抗紫外线、耐化学腐蚀性能,并且具有阻燃和防静电特定性能。无污染、方便快捷。三、基层要求:1、 找平层表面应压实赶光,排水坡度应符合设计要求,找平层应二次压光,充分养护,不得有空鼓、起砂、掉灰等现象。2、 阴阳角周边应做成小圆弧形。四、施工流程:基层表面清理、修整特殊部位的附加层处理铺贴PVC防水

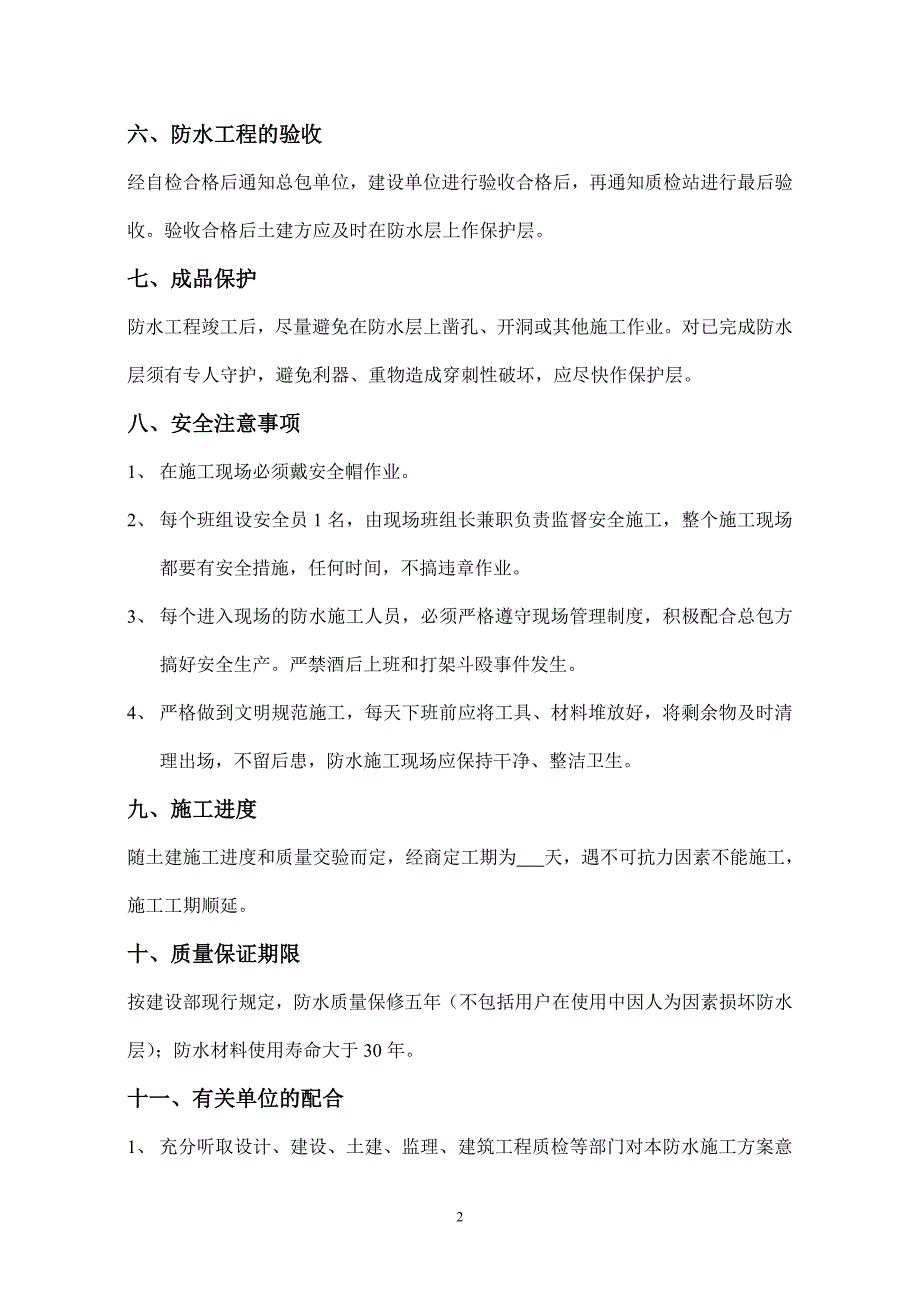

2、卷材压实、收边自检、整改验收。五、施工方法:1、 先对基层表面进行清理,使基层达到防水施工标准;2、 然后将阴阳角用PVC油膏嵌缝,并对周边50cm-100cm加强层处理。3、 大面积涂刷粘贴卷材专用粘接剂,铺贴PVC防水卷材,地下室立面墙各向外甩头200mm,与外部的防水层相接。卷材接缝搭接宽度:长边接缝为100mm,短边接缝为120mm。相邻短边接缝应错开1000mm以上,附加层接缝必须与防水层接缝错开300mm以上,卷材接头处采用热风焊接法施工。4、 防水层铺贴好,进行防水自检。六、防水工程的验收经自检合格后通知总包单位,建设单位进行验收合格后,再通知质检站进行最后验收。验收合格后土建方

3、应及时在防水层上作保护层。七、成品保护防水工程竣工后,尽量避免在防水层上凿孔、开洞或其他施工作业。对已完成防水层须有专人守护,避免利器、重物造成穿刺性破坏,应尽快作保护层。八、安全注意事项1、 在施工现场必须戴安全帽作业。2、 每个班组设安全员1名,由现场班组长兼职负责监督安全施工,整个施工现场都要有安全措施,任何时间,不搞违章作业。3、 每个进入现场的防水施工人员,必须严格遵守现场管理制度,积极配合总包方搞好安全生产。严禁酒后上班和打架斗殴事件发生。4、 严格做到文明规范施工,每天下班前应将工具、材料堆放好,将剩余物及时清理出场,不留后患,防水施工现场应保持干净、整洁卫生。九、施工进度随土建

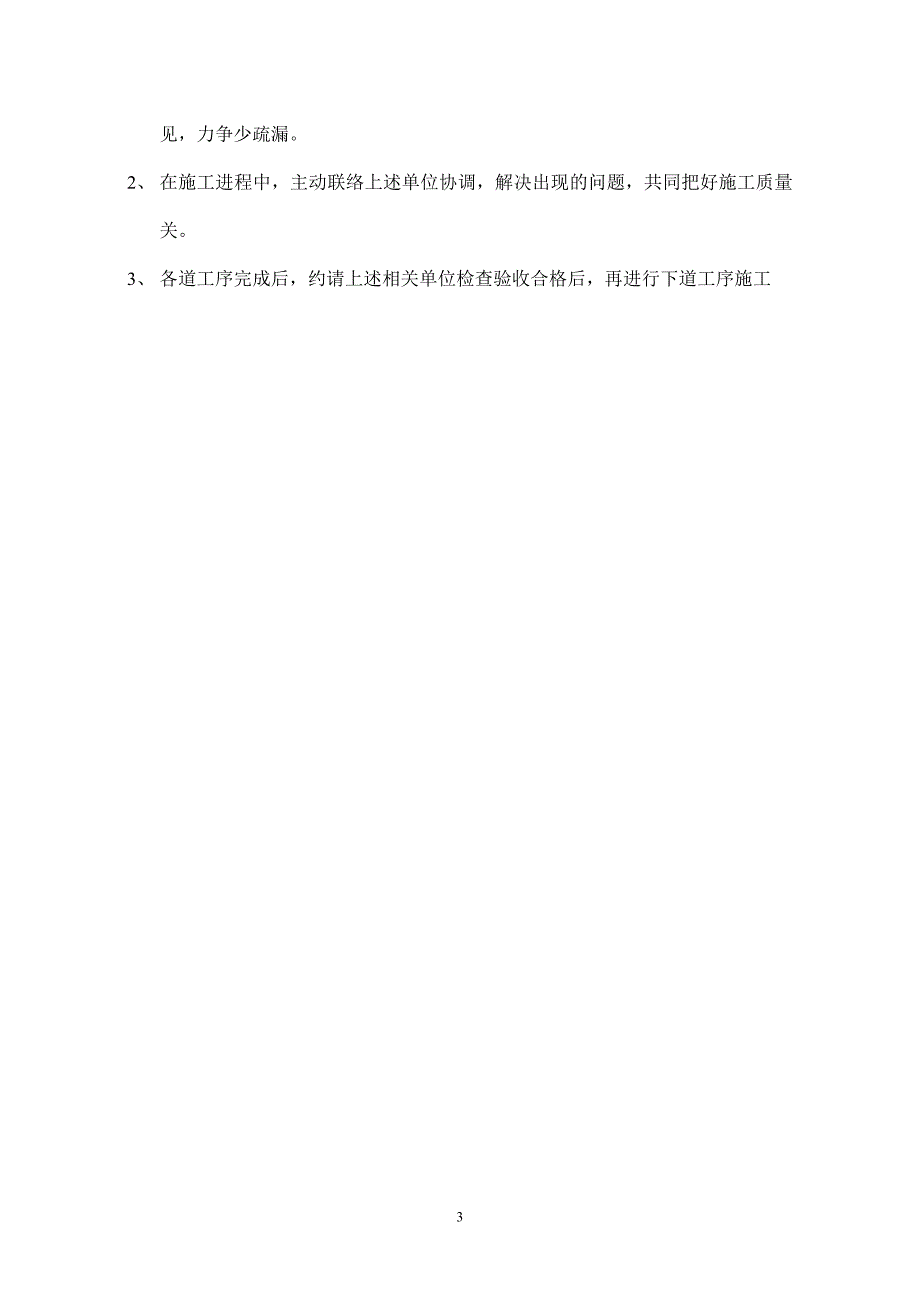

4、施工进度和质量交验而定,经商定工期为 天,遇不可抗力因素不能施工,施工工期顺延。十、质量保证期限按建设部现行规定,防水质量保修五年(不包括用户在使用中因人为因素损坏防水层);防水材料使用寿命大于30年。十一、有关单位的配合1、 充分听取设计、建设、土建、监理、建筑工程质检等部门对本防水施工方案意见,力争少疏漏。2、 在施工进程中,主动联络上述单位协调,解决出现的问题,共同把好施工质量关。3、 各道工序完成后,约请上述相关单位检查验收合格后,再进行下道工序施工聚氯乙烯(PVC)防水卷材地下工程施工方案一、 编制依据 : 地下工程项目要贯彻“精心设计,优化选材,规范施工,经济合理,因地制宜”的原则

5、,采用质量可靠、经久耐用,技术先进的防水材料,确保防水施工达到“防、排、堵、截相结合,刚柔并济”的效果,1、中华人民共和国建设工程质量管理条例2、S/0213-2004屋面和地下防水施工过程控制作业指导书3、GB50208-2002地下防水工程质量验收规范4、GB50108-2001地下工程防水技术规范5、设计或甲方要求二、施工准备:(一)选材:防水材料:根据工程的特点和项目情况及主要要求,卷材防水层我们选择采用宏源牌聚氯乙烯(PVC)防水卷材进行铺贴施工。1. 该卷材具有较强的拉伸强度和抗腐蚀能力,无毒无味,抗氧化能力强,应用于地下更具有较强的耐久性。2. 表面搭接采用热风焊接工艺,基层与卷

6、材之间采用空铺法或采用配套专用胶条粘固定,焊接后材料熔合成完全封闭的防水层。减少了当工程受到侵蚀性介质作用或振动作用时对防水层的破坏。3. 该焊接工艺能力在潮湿基面上施工,只要基面可上人,没有明水即可施工(空铺法施工)。4. 可采用自动焊接设备进行施工,不仅大大提高了施工效率,缩短工期,而且使施工效果稳定可靠。(二)施工机具名称用途名称用途焊枪热熔焊接卷材压辊边焊边压实焊接机焊接卷材(选)铁铲铲除基层突起物电缆输电粉线包打线用扫帚清理基层用钢卷尺保持测量精度胶桶盛胶粘剂毛刷刷涂胶粘剂胶锤砸实突起部分螺丝刀接电及维修机具工具箱施工备用璧纸刀、剪刀裁卷材皮棉手套劳动保护安全带、绳索、口罩、安全帽安

7、全防护三、施工工艺:1、执行标准(GB50108-2001)地下工程防水技术规范、GB50208-2002地下防水工程质量验收规范2、防水基层要求和温度要求2.1卷材防水层的基面应平整牢固、清洁干燥、无积水,无砂粒等突起物。2.2铺贴卷材的找平层在阴阳角处应做成圆弧或45(135)折角。2.3雨天、雪天、五级风以上、气温低于-10以下不能施工。3、工艺流程基层清理细部处理(管道、附加层等)打线、展卷放样卷材的铺贴焊接搭接缝卷材封口收头密封固定清扫检查(看有无漏焊、焊接不牢或焊焦现象)验收、防水层保护及后续施工。3.1在保护墙转角处、阴阳角、管道等特殊部位,应增贴12层宽度500mm以上的PVC

8、防水卷材做为附加层。3.2根据施工位置确定卷材的铺贴方向,在基层上用粉线包弹出基准线或在已铺好卷材边据卷材搭接宽度和允许偏差在现场弹出尺寸粉线作为控制依据,然后展开卷材按铺贴位置对不规则的防水部位进行适当剪彩。大面卷材铺贴时不得拉紧卷材,应成自然平整状对准弹好的基线。3.3卷材的搭接宽度:长边:短边搭接均不应小于100mm,有效焊接宽度不小于30mm,短边搭接宜采用压顶搭接,即用150mm200mm宽的无复合PVC防水卷材搭接。3.4 铺贴立面卷材防水层时,应采取防止卷材下滑的措施,如设置临时性保护墙等。3.5 上、下层卷材和相邻两幅卷材的接缝应错开1/31/2幅宽,且两层卷材不得相互垂直铺贴

9、。3.6在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm。3.7铺贴卷材应先铺平面,后铺立面,交接处应交叉搭接。3.8临时性保护墙就用石灰砂浆砌筑,内表面就用石灰砂浆做找平层,并刷石灰浆,如用模板代替临时保护墙时,就在其上涂隔离层。3.9从底面折向立面的卷材与永久性保护墙的接触部位,采用空铺法施工,与临时性保护墙或围护结构模板接触的部位,应临时贴附该墙上或模板上,卷材铺贴好后,其顶端应临时固定。3.10当不设保护墙时,铺贴立面卷材时,应先将接茬部委应采用可靠的保护措施。3.11铺贴立面卷材时,应先将接茬部位的各层卷材揭开,并将其表面清理干净,如卷材有局部损伤,应及时进行修

10、补,卷材接茬的搭接长度为100mm,当使用两层卷材时,卷材应错茬接缝,上层卷材应盖过下层卷材。3.12卷材与基层粘接时应把一幅或多幅卷材的短边折叠一半,从折叠处分别在基层和PVC防水卷材预粘表面用胶辊或毛刷涂刷一层胶粘剂,待胶粘剂干燥不沾手时(溶剂接近完全挥发状态),使预粘面合拢,压辊压实。3.13卷材的接缝焊接:为使防水卷材接缝焊接牢固,封闭严密,应将接缝表面的油污、尘土、水滴等附着物擦拭干净后,才能进行热风焊接施工,焊接时应先进行预焊,后进行施焊,焊嘴与焊接方向呈45角,热风吹熔PVC卷材焊接面至熔融状态,边施焊边用压辊压实,压辊与焊嘴平行并保持大约5mm的距离,焊缝边缘应有呈亮色熔浆溢出

11、,施焊时应注意气温和焊枪温度及速度,使焊缝平整,结构牢固,因焊接效果与焊接速度、热风温度、操作人员的熟练程度关系极大,焊接施工时必须严格控制,决不能出现漏焊、跳焊、焊焦或焊接不牢现象。手持式焊枪温度控制在200300之间,既不能过高也不能过低。使用自行式焊接机时,调节温度、速度等参数使其达到最佳焊接效果。应先焊接长边搭接,后焊短边接缝。3.14细部做法施工因图纸不详,参照地下工程防水技术规范(GB50108-2001标准),特殊部位与专业技术人员现场商定(通用做法后附图)。四、劳动组织:1、要求必须由具备防水施工资质的专业公司施工,通常由6-8人组成一个施工组,可安排2人涂刷胶粘剂,4人铺贴卷

12、材,2人处理搭接缝和细部节点。施工操作人员应相对稳定,并应根据施工现场的实际情况及时进行调整。2、施工方必须严格按照有关国家标准规范以及材料生产商要求的铺设方法进行施工。施工工人必须经过培训并有PVC卷材的施工经验方可上岗. 3、施工组织机构图:项目经理 1人技术员1人安全员1人质检员1人资料员1人施工一队7人施工二队7人施工三队7人施工四队7人4、 工地项目部通讯录:(附表,中标后确定)五、质量标准与质量保证:(一)质量要求:严格执行(GB50108-2001)地下工程防水技术规范、GB50208-2002地下防水工程质量验收规范标准和有关规定,确保工程质量。(二)材料工程中所用的所有防水材

13、料,必须有产品合格证及检测报告,必须按要求选材。(三)施工1.防水工程竣工后,不得有渗漏和积水现象;2.防水层结构必须符合设计要求;3.防水卷材铺贴方向和搭接顺序、搭接宽度,粘结方法均应符合规定,粘结点必须牢固、严密、不得有皱折、翘边和封口不严等缺陷,热熔搭接边都应有熔浆溢出。4.各部节点做法应符合设计规范要求,卷材末端收头均应粘结牢固,密封严密。5、卷材铺贴完毕后应对搭接缝进行检查,检查的方法为:5、1肉眼外观检测,沿焊缝边延有均匀发亮的焊浆出现;5、2手工检测,用平口螺丝刀沿焊缝稍微用力挑拭,检查有无漏焊点、虚焊点。如发现缺陷应及时修补。6、施工作业实施“下道工序确认,合格转序”的签字确认

14、原则,对自检/专检的不合格及时返工,并做好隐蔽工程验收纪录。六、安全文明施工:1、施工人员必须经过培训后方可上岗操作,并应全面地掌握应知应会的施工安全技术和质量标准,强化安全与质量意识。2、现场施工人员必须穿平底鞋,不得穿带跟、带钉皮鞋,以免损伤卷材影响施工表面质量。3、施工人员应身着工作服,戴好防护用具、安全带、安全帽、防护手套、方可进行施工。4、施工现场及作业面的周围,不准存放易燃易爆物品。5、电缆接线时注意安全,应找专业电工操作,严防乱拉乱扯或裸露金属线头施工。6、遇五级以上大风,或雨雪天气,气温低于-10以下,严禁施工。7、 坚持进行安全教育,做到“三不放过”和“五同时”,即事故原因不

15、清不放过;事故责任不清不放过;小组成员未吸取教训不放过;在计划、布置、检查、总结、评比生产中,用同时计划、布置、检查、总结、评比安全工作,七、相关施工作业/交付要求1、施工作业过程中,按作业指导书严格实施质量保证措施、安全防护措施和纠正/预防措施,并与相关方保持良好关系。2 施工作业实行“合格转序,下道工序验证”的原则,由安质部实施进货检验、过程检验和工程交付检验。注:细部处理附图: 潍坊市宏源防水材料有限公司2006年11月6日PVC防水卷材屋面工程施工方案前言:屋面防水工程是房屋建筑的一项重要工程,工程质量好坏直接影响建筑物的寿命、住户生产和生活。屋面渗漏是建筑工程中最常见的通病,要保证防水工程的质量,设计是前提,施工是关键,还要选择合适的防水材料,防水材料的选择对防水层质量和耐用年限有极大的的影响,正确选择、合理使

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
