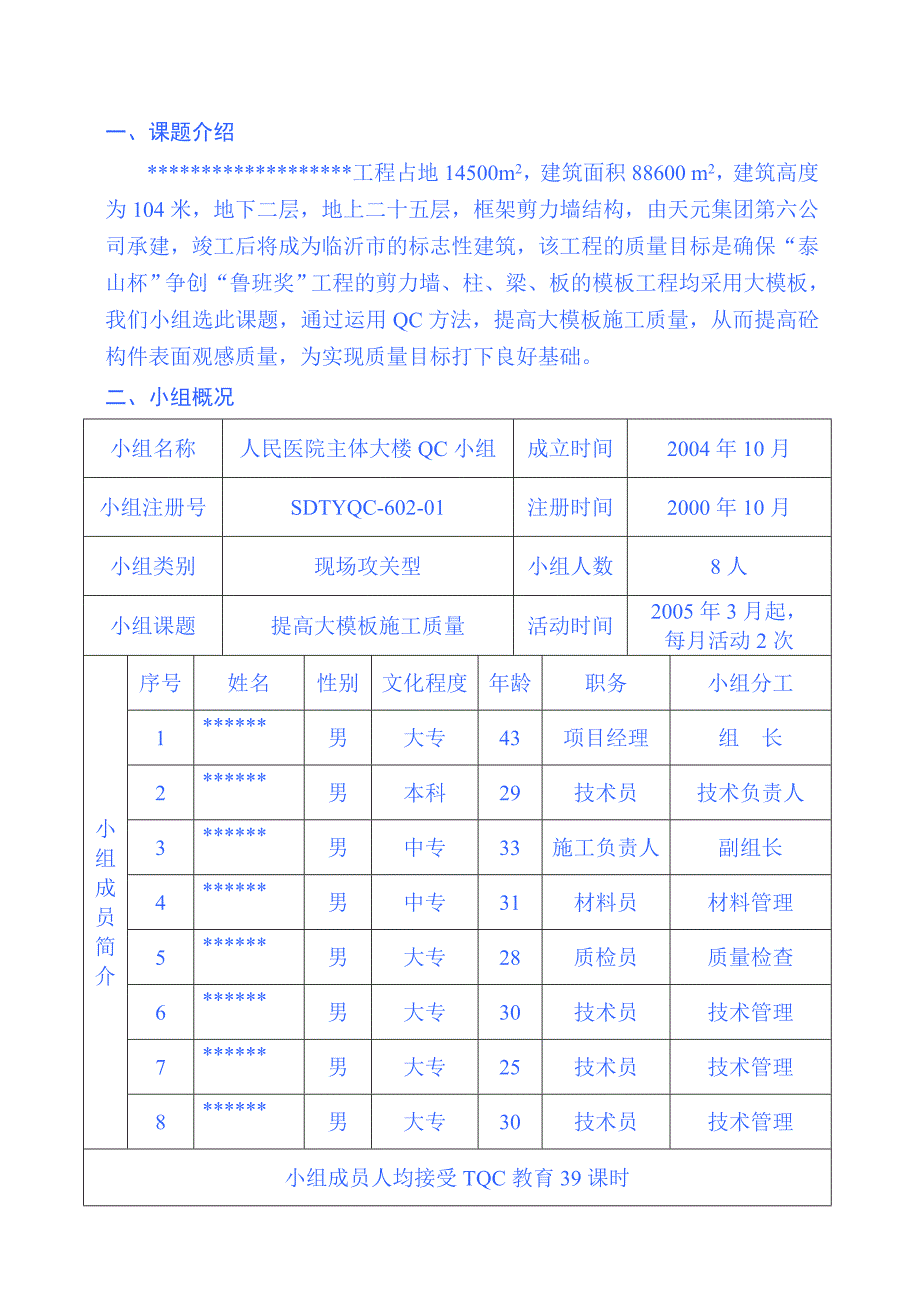

1、运用QC方法提高大模板施工质量一、课题介绍*工程占地14500m2,建筑面积88600 m2,建筑高度为104米,地下二层,地上二十五层,框架剪力墙结构,由天元集团第六公司承建,竣工后将成为临沂市的标志性建筑,该工程的质量目标是确保“泰山杯”争创“鲁班奖”工程的剪力墙、柱、梁、板的模板工程均采用大模板,我们小组选此课题,通过运用QC方法,提高大模板施工质量,从而提高砼构件表面观感质量,为实现质量目标打下良好基础。二、小组概况小组名称人民医院主体大楼QC小组成立时间2004年10月小组注册号SDTYQC-602-01注册时间2000年10月小组类别现场攻关型小组人数8人小组课题提高大模板施工质量

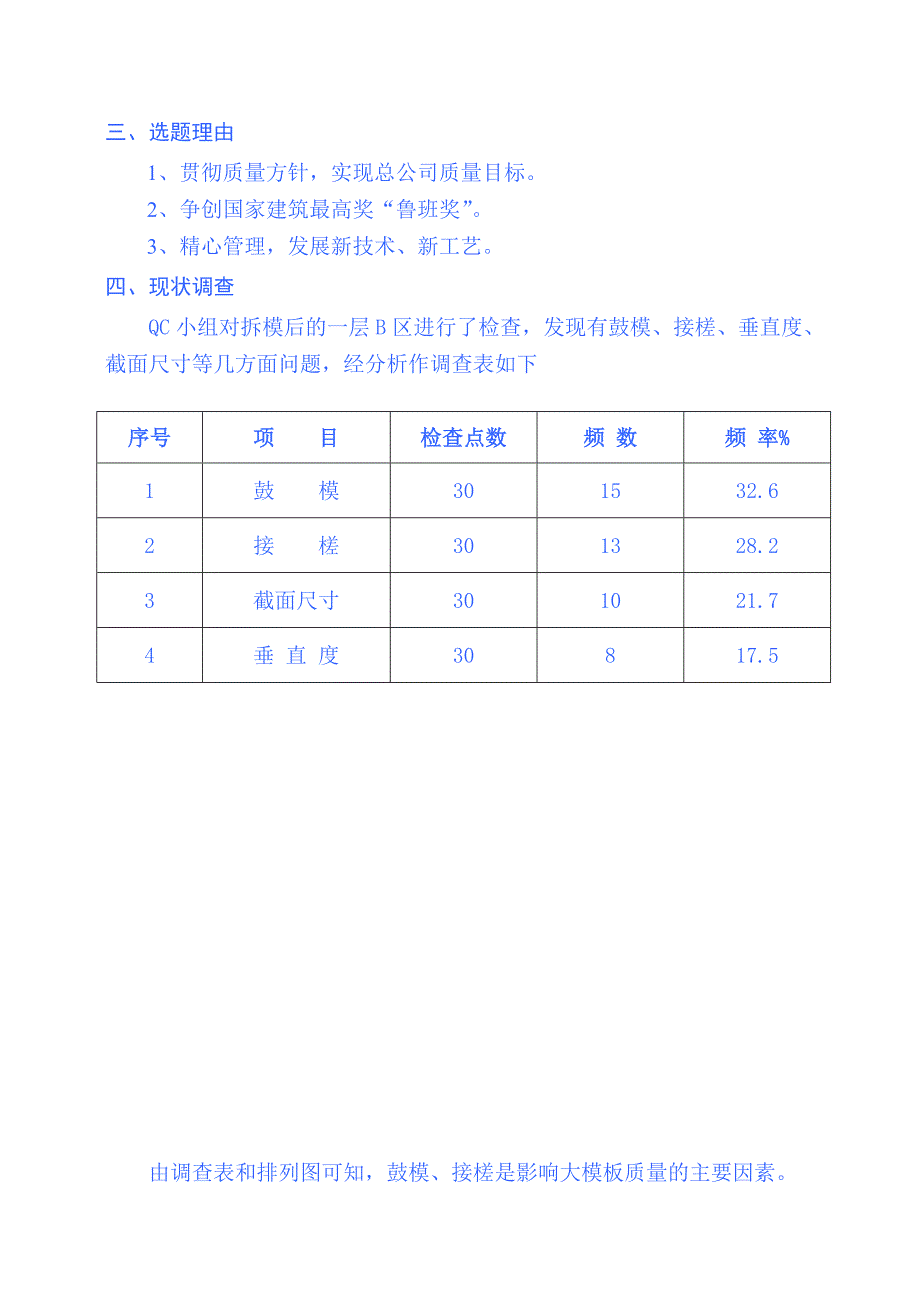

2、活动时间2005年3月起,每月活动2次小组成员简介序号姓名性别文化程度年龄职务小组分工1*男大专43项目经理组 长2*男本科29技术员技术负责人3*男中专33施工负责人副组长4*男中专31材料员材料管理5*男大专28质检员质量检查6*男大专30技术员技术管理7*男大专25技术员技术管理8*男大专30技术员技术管理小组成员人均接受TQC教育39课时三、选题理由1、贯彻质量方针,实现总公司质量目标。2、争创国家建筑最高奖“鲁班奖”。3、精心管理,发展新技术、新工艺。四、现状调查QC小组对拆模后的一层B区进行了检查,发现有鼓模、接槎、垂直度、截面尺寸等几方面问题,经分析作调查表如下序号项 目检查点数

3、频 数频 率%1鼓 模301532.62接 槎301328.23截面尺寸301021.74垂 直 度30817.5由调查表和排列图可知,鼓模、接槎是影响大模板质量的主要因素。五、活动目标目标是主体工程质量一次成优1、不利因素由于工程量大,现招了一批职工素质较差。所用模板材料强度不高。2、有利因素单位领导班子态度认真,以人为本。公司领导重视,积极派人各地考察选材。以往的工程施工质量较好。经过分析,不但可以克服困难,而且经全体人员努力完全可以达到优良标准的质量目标。六、原因分析及验证人员机械环境大模板施工质量差材料方法七、要因确认通过以上分析,确认主要原因为:1、模板的组配及加固。2、竹胶板质量。

4、3、缺少施工经验。八、制定措施根据找出的主要原因,经讨论分析,得出以下对策措施。对 策 表序号要 因对 策 措 施目 标责任人实施时间1模板的加固方式、位置对剪力墙采用增加加固点,缩短间距的方法,限制鼓模,如电梯井、楼梯间,对大体积框架柱采用400mm500mm一道槽钢加固,对现浇板采用优质胶带补缝无鼓模接缝严密砼表面平整*2005.4.62模板的组配模板的组配采用小齿机具尺寸满足要求,无毛边搭接好,例如“斗”型柱帽采用45度角切边,使其接缝严密,加固方便。2005.4.63竹胶板质量选定高强复塑竹胶板做模板材料,高胶无开裂。强度满足要求*2005.4.64缺少施工经验学习施工经验,将各项问题

5、考虑在前,1、按排有经验的管理人员进行详尽的技术交底并监督执行。2、向兄弟单位学习。业务熟练积累经验合理施工*2005.4.7九、对策实施1、在以后的施工过程中,对模板的加固方式、位置严格按照对策实施。2、措施制定后,按要求组配了模板。3、正式确定高强复塑竹胶板做为模板材料。4、由朱祥卿组织学习,并详尽交底监督执行。十、检查与效果临沂市人民医院主体大楼工程,在2005年度的施工过程中不断充实完善,效果显著,经公司质量科、建设单位,监理和质检站对主体进行验收,工程符合设计和规范标准,保证项目符合规定要求,基本项目合格率100%,优良率95%以上。序号项 目检查点数频 数1鼓 模3022接 槎3013截面尺寸3004垂 直 度302由此成绩,不但建设单位、监理、质检部门给予较高的评价,同时也增加了我公司的社会信誉和知名度。十一、巩固措施1、将大模板施工进行总结完善,系统编制,为今后的施工提供依据。2、组织职工继续学习技术要领,施工严格按规定执行。3、加强跟踪检查继续完善施工工艺。十二、总结回顾及今后打算通过本工程的施工,对大模板施工质量有了更深的认识,为天元六公司今后工程的施工奠定基础,我们决定继续运用QC方法,提高施工质量,确保该工程质量目标顺利的实现。 谢谢大家!

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
