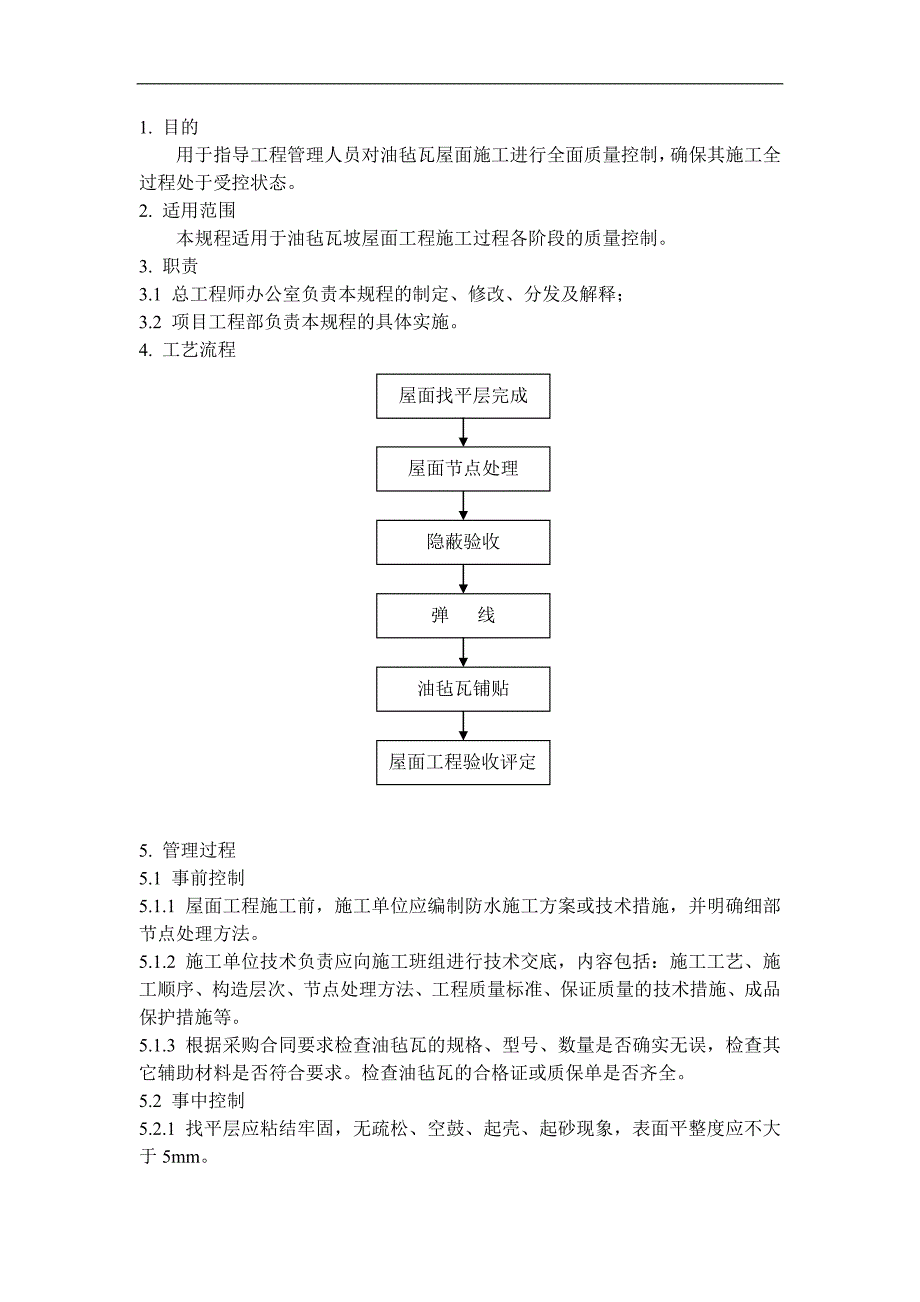

1、1. 目的用于指导工程管理人员对油毡瓦屋面施工进行全面质量控制,确保其施工全过程处于受控状态。2. 适用范围本规程适用于油毡瓦坡屋面工程施工过程各阶段的质量控制。3. 职责3.1 总工程师办公室负责本规程的制定、修改、分发及解释;3.2 项目工程部负责本规程的具体实施。4. 工艺流程屋面找平层完成屋面节点处理隐蔽验收弹 线油毡瓦铺贴屋面工程验收评定5. 管理过程5.1 事前控制5.1.1 屋面工程施工前,施工单位应编制防水施工方案或技术措施,并明确细部节点处理方法。5.1.2 施工单位技术负责应向施工班组进行技术交底,内容包括:施工工艺、施工顺序、构造层次、节点处理方法、工程质量标准、保证质量

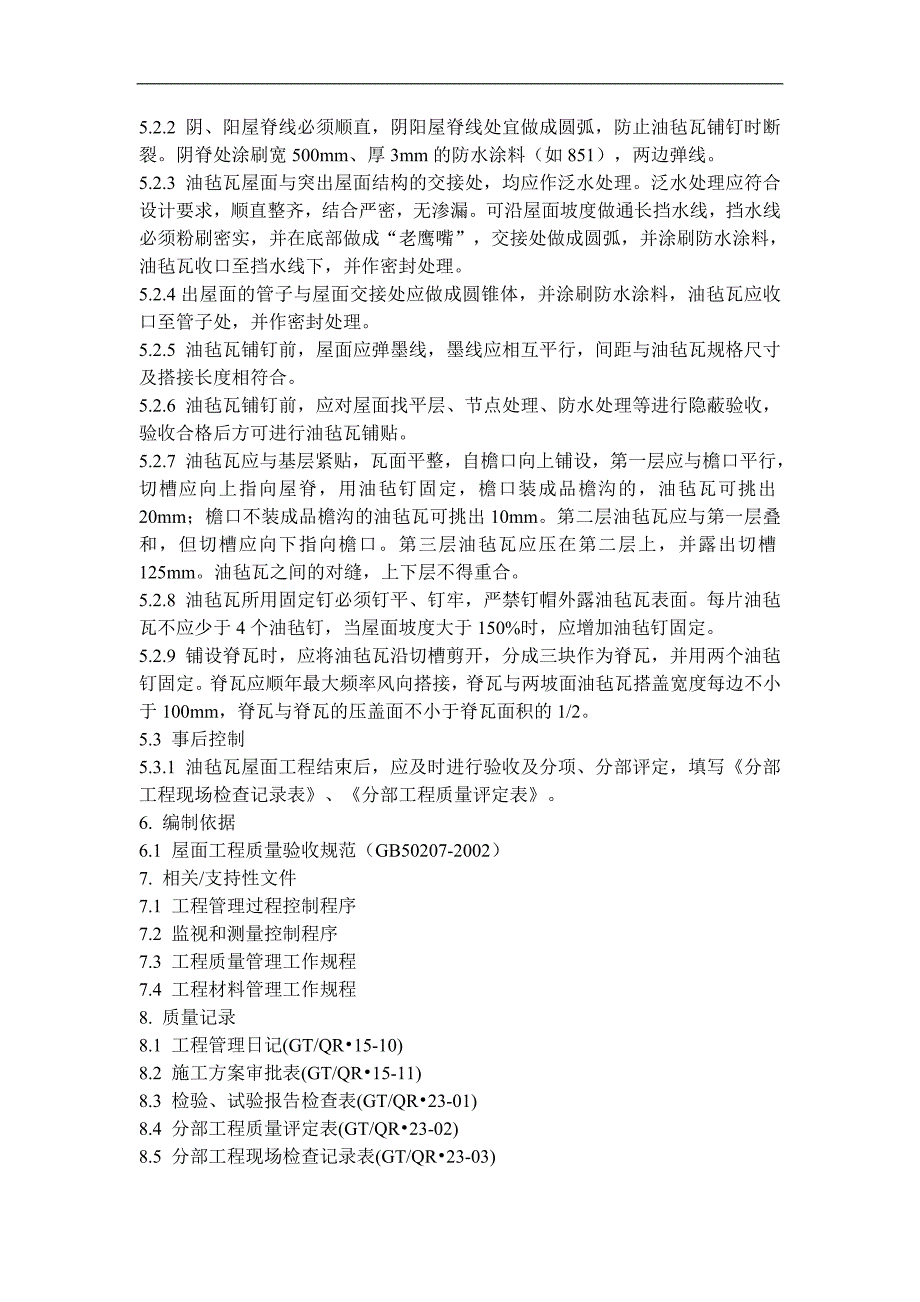

2、的技术措施、成品保护措施等。5.1.3 根据采购合同要求检查油毡瓦的规格、型号、数量是否确实无误,检查其它辅助材料是否符合要求。检查油毡瓦的合格证或质保单是否齐全。5.2 事中控制5.2.1 找平层应粘结牢固,无疏松、空鼓、起壳、起砂现象,表面平整度应不大于5mm。5.2.2 阴、阳屋脊线必须顺直,阴阳屋脊线处宜做成圆弧,防止油毡瓦铺钉时断裂。阴脊处涂刷宽500mm、厚3mm的防水涂料(如851),两边弹线。5.2.3 油毡瓦屋面与突出屋面结构的交接处,均应作泛水处理。泛水处理应符合设计要求,顺直整齐,结合严密,无渗漏。可沿屋面坡度做通长挡水线,挡水线必须粉刷密实,并在底部做成“老鹰嘴”,交接
3、处做成圆弧,并涂刷防水涂料,油毡瓦收口至挡水线下,并作密封处理。5.2.4出屋面的管子与屋面交接处应做成圆锥体,并涂刷防水涂料,油毡瓦应收口至管子处,并作密封处理。5.2.5 油毡瓦铺钉前,屋面应弹墨线,墨线应相互平行,间距与油毡瓦规格尺寸及搭接长度相符合。5.2.6 油毡瓦铺钉前,应对屋面找平层、节点处理、防水处理等进行隐蔽验收,验收合格后方可进行油毡瓦铺贴。5.2.7 油毡瓦应与基层紧贴,瓦面平整,自檐口向上铺设,第一层应与檐口平行,切槽应向上指向屋脊,用油毡钉固定,檐口装成品檐沟的,油毡瓦可挑出20mm;檐口不装成品檐沟的油毡瓦可挑出10mm。第二层油毡瓦应与第一层叠和,但切槽应向下指向

4、檐口。第三层油毡瓦应压在第二层上,并露出切槽125mm。油毡瓦之间的对缝,上下层不得重合。5.2.8 油毡瓦所用固定钉必须钉平、钉牢,严禁钉帽外露油毡瓦表面。每片油毡瓦不应少于4个油毡钉,当屋面坡度大于150%时,应增加油毡钉固定。5.2.9 铺设脊瓦时,应将油毡瓦沿切槽剪开,分成三块作为脊瓦,并用两个油毡钉固定。脊瓦应顺年最大频率风向搭接,脊瓦与两坡面油毡瓦搭盖宽度每边不小于100mm,脊瓦与脊瓦的压盖面不小于脊瓦面积的1/2。5.3 事后控制5.3.1 油毡瓦屋面工程结束后,应及时进行验收及分项、分部评定,填写分部工程现场检查记录表、分部工程质量评定表。6. 编制依据6.1 屋面工程质量验收规范(GB50207-2002)7. 相关/支持性文件7.1 工程管理过程控制程序7.2 监视和测量控制程序7.3 工程质量管理工作规程7.4 工程材料管理工作规程8. 质量记录8.1 工程管理日记(GT/QR15-10)8.2 施工方案审批表(GT/QR15-11)8.3 检验、试验报告检查表(GT/QR23-01)8.4 分部工程质量评定表(GT/QR23-02)8.5 分部工程现场检查记录表(GT/QR23-03)8.6 隐蔽工程验收记录
