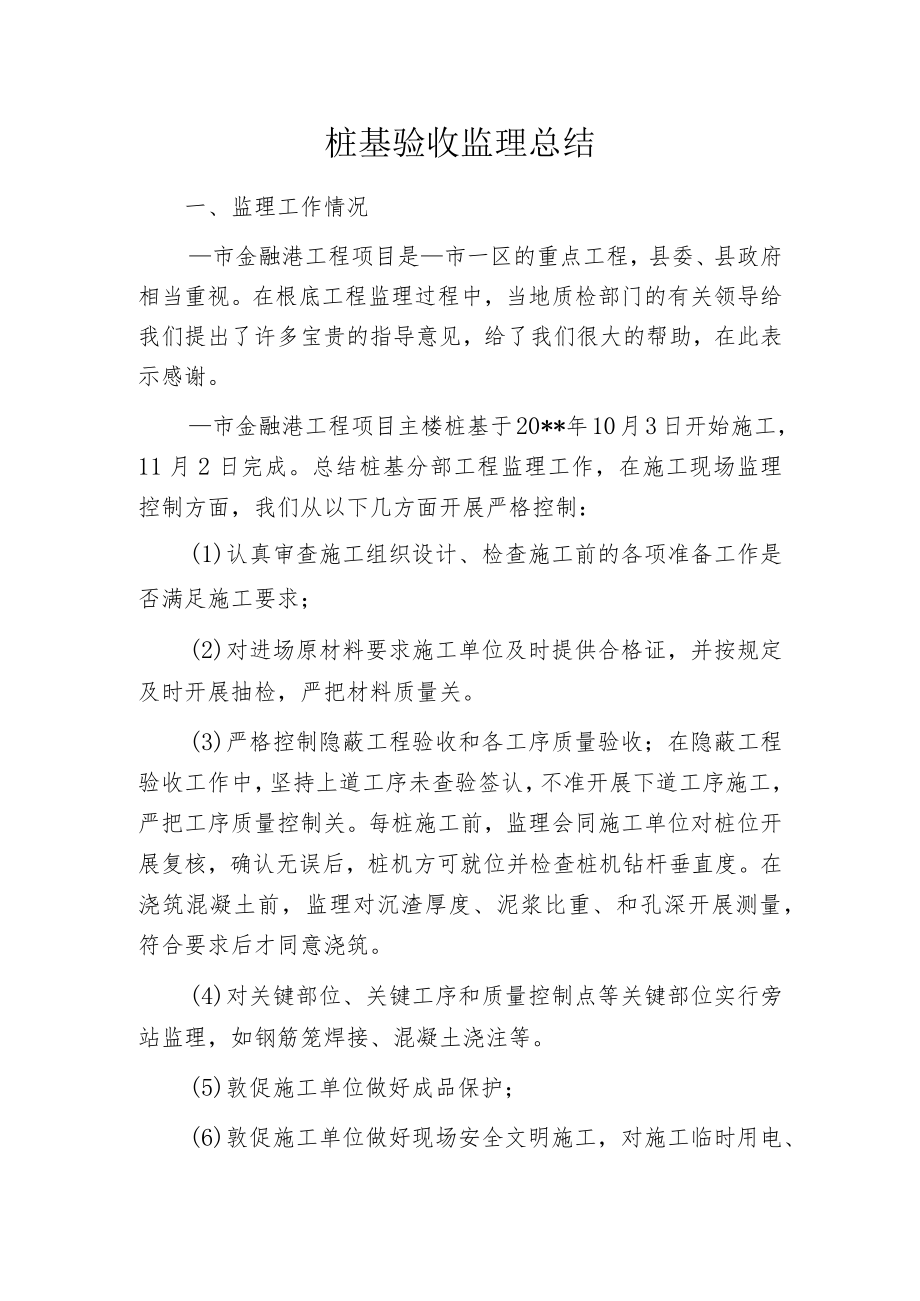

1、桩基验收监理总结一、监理工作情况市金融港工程项目是市一区的重点工程,县委、县政府相当重视。在根底工程监理过程中,当地质检部门的有关领导给我们提出了许多宝贵的指导意见,给了我们很大的帮助,在此表示感谢。市金融港工程项目主楼桩基于20*年10月3日开始施工,11月2日完成。总结桩基分部工程监理工作,在施工现场监理控制方面,我们从以下几方面开展严格控制:(1)认真审查施工组织设计、检查施工前的各项准备工作是否满足施工要求;(2)对进场原材料要求施工单位及时提供合格证,并按规定及时开展抽检,严把材料质量关。(3)严格控制隐蔽工程验收和各工序质量验收;在隐蔽工程验收工作中,坚持上道工序未查验签认,不准开

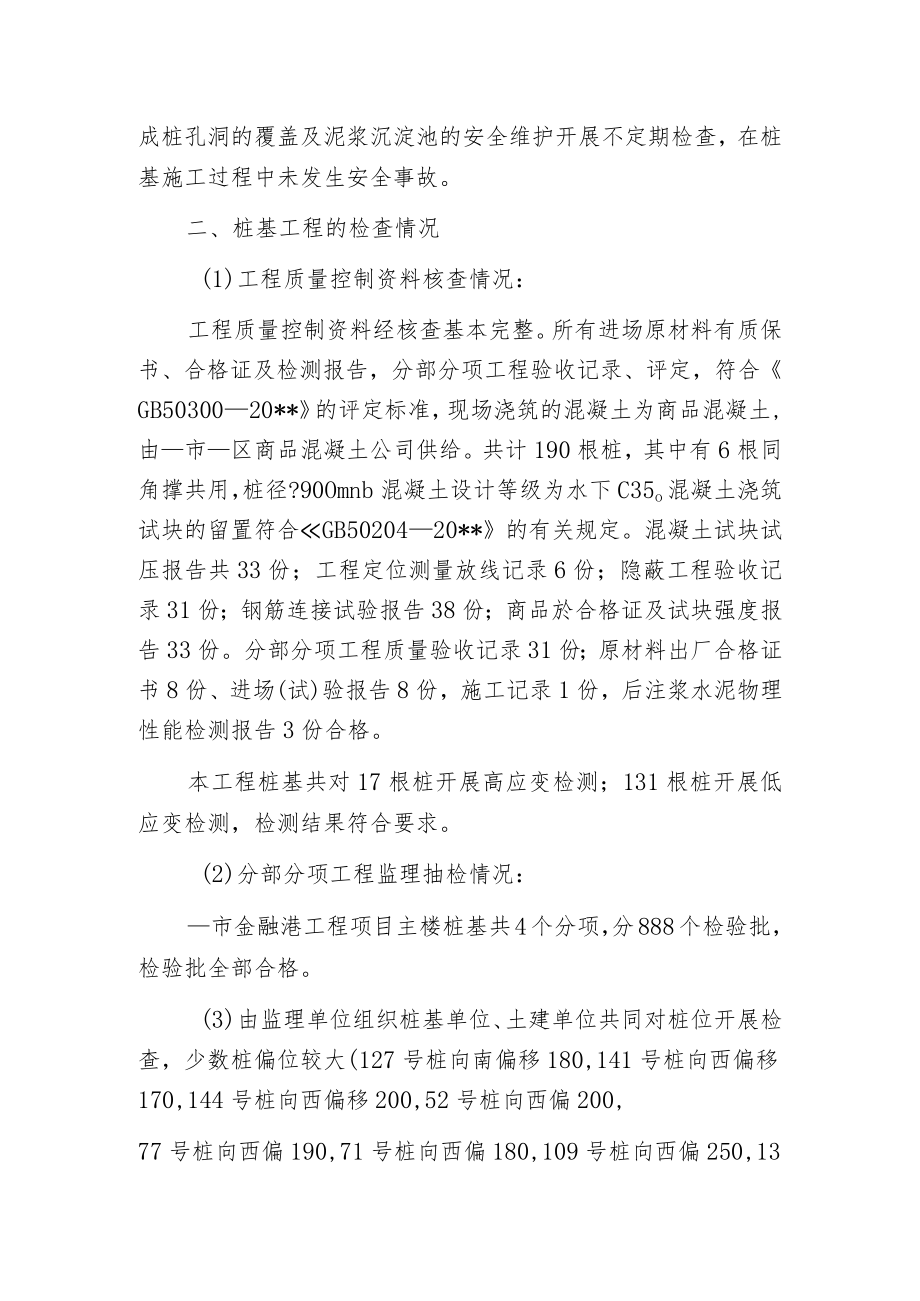

2、展下道工序施工,严把工序质量控制关。每桩施工前,监理会同施工单位对桩位开展复核,确认无误后,桩机方可就位并检查桩机钻杆垂直度。在浇筑混凝土前,监理对沉渣厚度、泥浆比重、和孔深开展测量,符合要求后才同意浇筑。(4)对关键部位、关键工序和质量控制点等关键部位实行旁站监理,如钢筋笼焊接、混凝土浇注等。(5)敦促施工单位做好成品保护;(6)敦促施工单位做好现场安全文明施工,对施工临时用电、成桩孔洞的覆盖及泥浆沉淀池的安全维护开展不定期检查,在桩基施工过程中未发生安全事故。二、桩基工程的检查情况(1)工程质量控制资料核查情况:工程质量控制资料经核查基本完整。所有进场原材料有质保书、合格证及检测报告,分部
3、分项工程验收记录、评定,符合GB5030020*的评定标准,现场浇筑的混凝土为商品混凝土,由市区商品混凝土公司供给。共计190根桩,其中有6根同角撑共用,桩径?90Omnb混凝土设计等级为水下C35o混凝土浇筑试块的留置符合GB5020420*的有关规定。混凝土试块试压报告共33份;工程定位测量放线记录6份;隐蔽工程验收记录31份;钢筋连接试验报告38份;商品於合格证及试块强度报告33份。分部分项工程质量验收记录31份;原材料出厂合格证书8份、进场(试)验报告8份,施工记录1份,后注浆水泥物理性能检测报告3份合格。本工程桩基共对17根桩开展高应变检测;131根桩开展低应变检测,检测结果符合要求

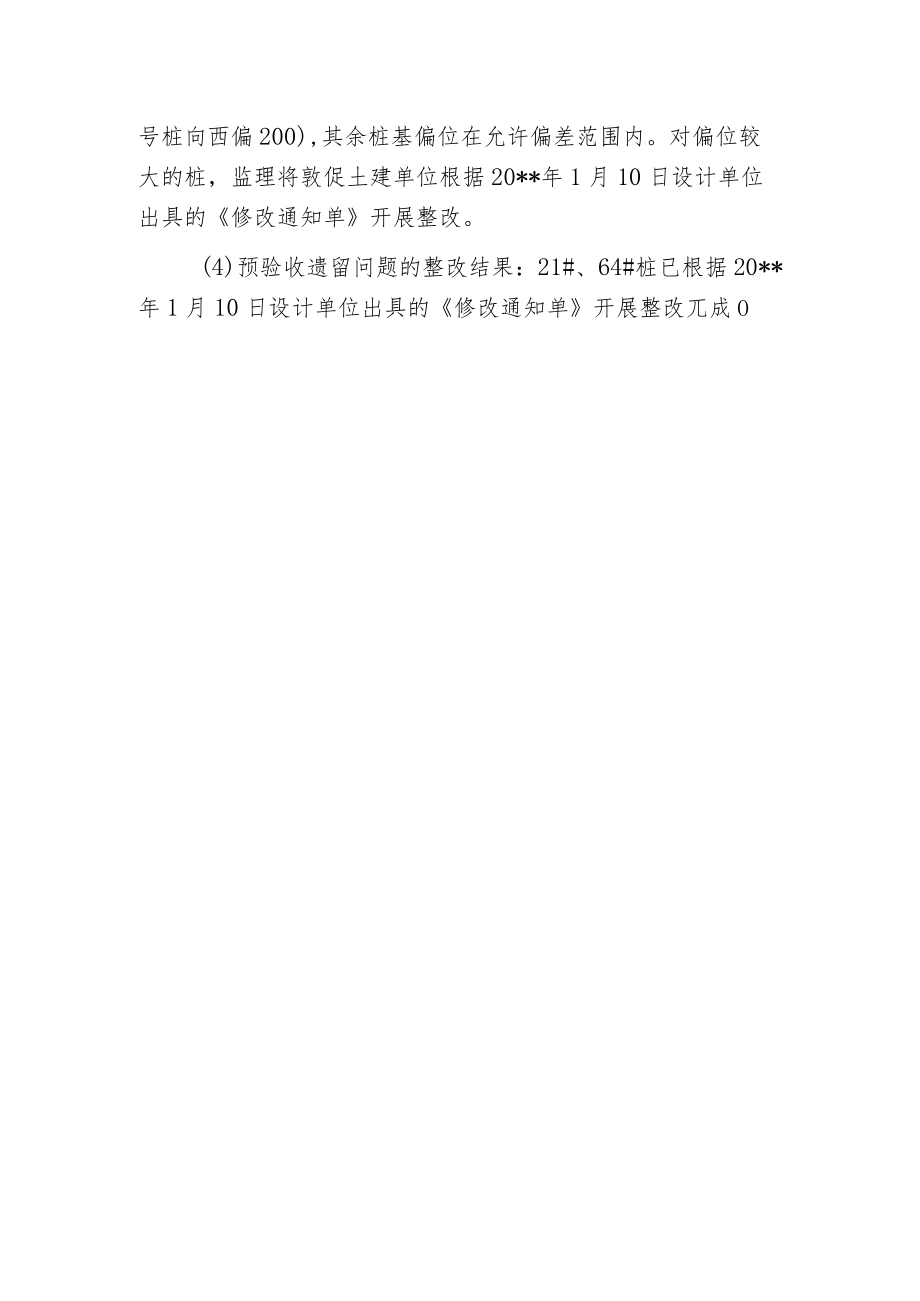

4、。(2)分部分项工程监理抽检情况:市金融港工程项目主楼桩基共4个分项,分888个检验批,检验批全部合格。(3)由监理单位组织桩基单位、土建单位共同对桩位开展检查,少数桩偏位较大(127号桩向南偏移180,141号桩向西偏移170,144号桩向西偏移200,52号桩向西偏200,77号桩向西偏190,71号桩向西偏180,109号桩向西偏250,13号桩向西偏200),其余桩基偏位在允许偏差范围内。对偏位较大的桩,监理将敦促土建单位根据20*年1月10日设计单位出具的修改通知单开展整改。(4)预验收遗留问题的整改结果:21#、64#桩已根据20*年1月10日设计单位出具的修改通知单开展整改兀成O
