XXX加油站施工设计.doc

上传人:d*** 文档编号:947440 上传时间:2024-05-13 格式:DOC 页数:36 大小:318.67KB
下载 相关 举报
XXX加油站施工设计.doc_第1页
第1页 / 共36页
XXX加油站施工设计.doc_第2页
第2页 / 共36页
XXX加油站施工设计.doc_第3页
第3页 / 共36页
XXX加油站施工设计.doc_第4页
第4页 / 共36页
XXX加油站施工设计.doc_第5页
第5页 / 共36页
XXX加油站施工设计.doc_第6页
第6页 / 共36页
XXX加油站施工设计.doc_第7页
第7页 / 共36页
XXX加油站施工设计.doc_第8页
第8页 / 共36页
XXX加油站施工设计.doc_第9页
第9页 / 共36页
XXX加油站施工设计.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XXX加油站施工设计.doc》由会员分享,可在线阅读,更多相关《XXX加油站施工设计.doc(36页珍藏版)》请在第壹文秘上搜索。

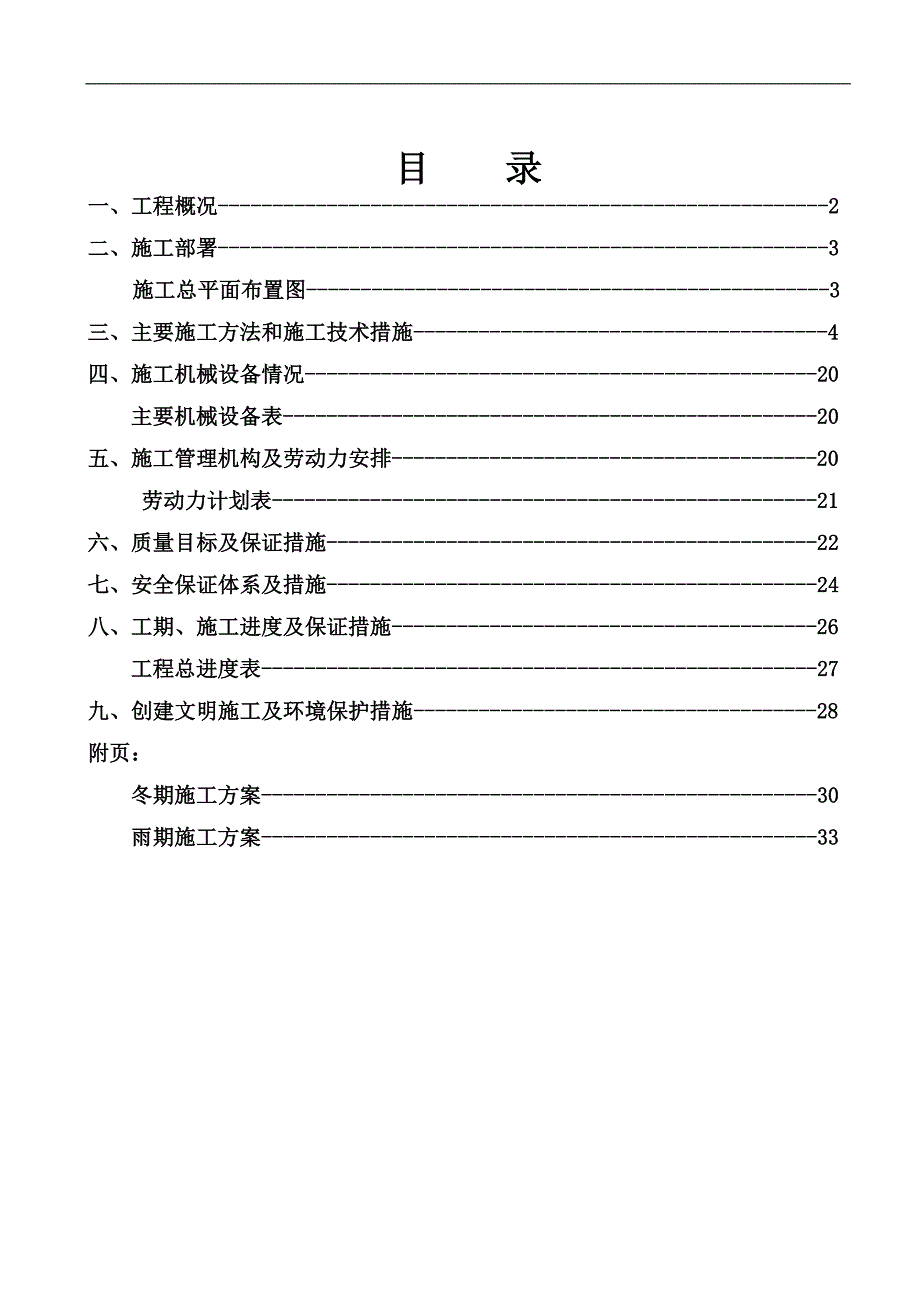

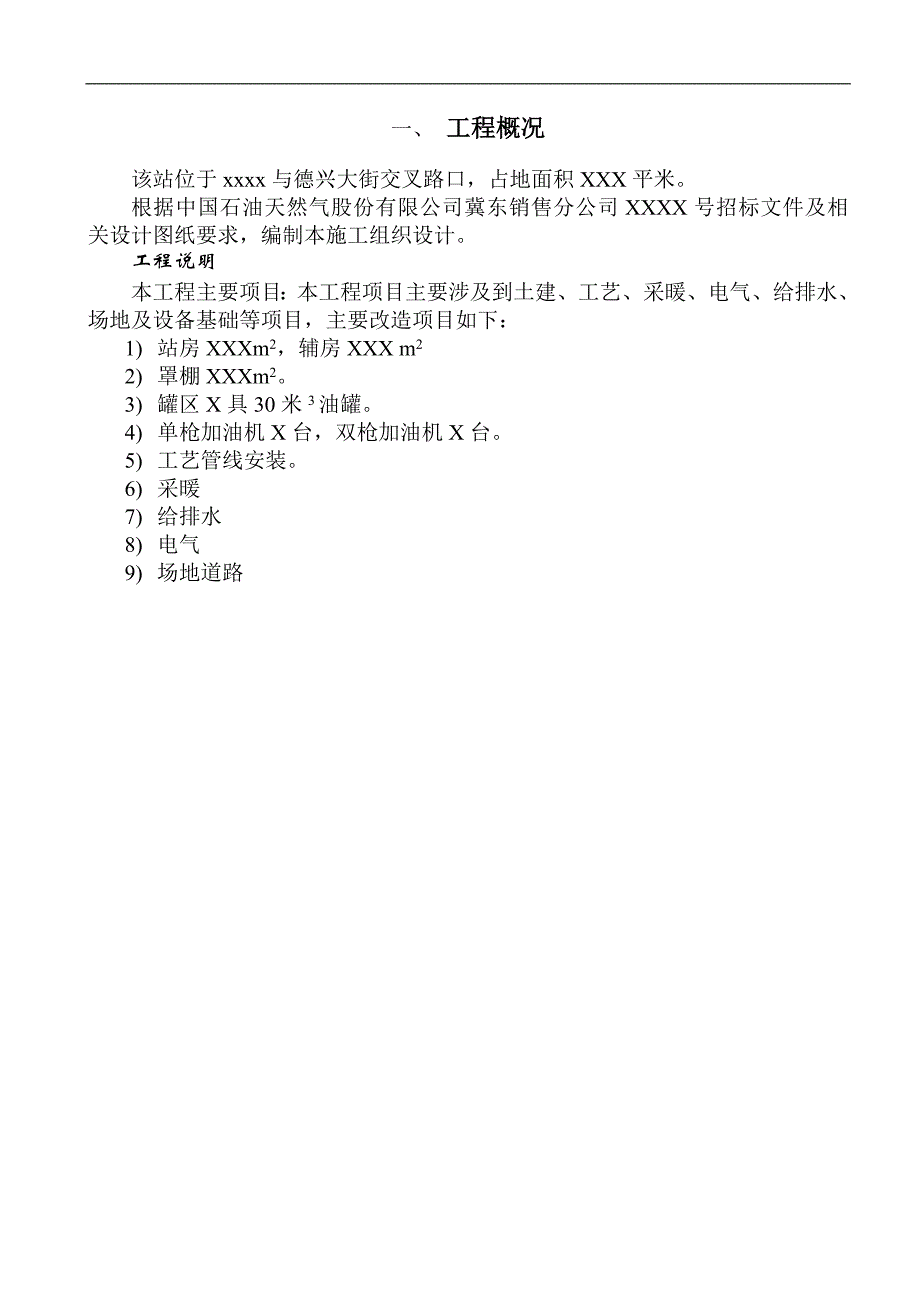

1、xxxx加油站工程 施 工 组 织 设 计编 制 人: 审 核 人: 施工单位:目 录一、工程概况-2二、施工部署-3施工总平面布置图-3三、主要施工方法和施工技术措施-4四、施工机械设备情况-20 主要机械设备表-20五、施工管理机构及劳动力安排-20 劳动力计划表-21六、质量目标及保证措施-22七、安全保证体系及措施-24八、工期、施工进度及保证措施-26 工程总进度表-27九、创建文明施工及环境保护措施-28附页:冬期施工方案-30雨期施工方案-33一、 工程概况该站位于xxxx与德兴大街交叉路口,占地面积XXX平米。 根据中国石油天然气股份有限公司冀东销售分公司XXXX号招标文件及相

2、关设计图纸要求,编制本施工组织设计。工程说明本工程主要项目:本工程项目主要涉及到土建、工艺、采暖、电气、给排水、场地及设备基础等项目,主要改造项目如下:1) 站房XXXm2,辅房XXX m22) 罩棚XXXm2。3) 罐区X具30米3油罐。4) 单枪加油机X台,双枪加油机X台。5) 工艺管线安装。6) 采暖7) 给排水8) 电气9) 场地道路二、 施工部署及平面图(一)施工部署原则本工程结构质量、装修标准高,总工期只有XX天,工期非常紧张.为了保证基础、主体、装修均尽可能有充裕的时间施工.保质如期完成施工任务,施工部署原则如下:1.空间上部署原则-立体交叉采用主体和安装、主体和装修、安装和装修

3、的立体交叉施工。2.施工顺序上部署原则按照先地下,后地上,先主体,后装修,以土建为主,专业配合的总施工顺序原则进行部署。(二)施工准备1、方案编制计划序号计划名称责任人编制人审批单位1临水、临电施工方案项目总工程师2土方、支护方案项目总工程师3电气工程施工方案项目总工程师4给排水及采暖施工方案项目总工程师5模板工程施工方案项目总工程师6钢筋施工方案项目总工程师7防水工程施工方案项目总工程师8混凝土工程施工方案项目总工程师9砌筑工程施工方案项目总工程师10地面工程施工方案项目总工程师11屋面工程施工方案项目总工程师12门窗工程施工方案项目总工程师13装饰装修施工方案项目总工程师14脚手架施工方案

4、项目总工程师15龙门架施工方案项目总工程师16冬、雨期施工方案项目总工程师17施工测量施工方案项目总工程师18试验管理施工方案项目总工程师2、生产准备1) 临时道路及围墙场地周围设2m高围墙,在场地南侧设置大门,并硬化道路 。2) 生产临时准备临时办公室设置在场地南侧围墙处,分别为监理、甲方、项目部管理人员办公室、西侧围墙设置厕所,西南处设置食堂,清除地面障碍物,平整场地,设置测量控制网及水准基点,对工程进行定位放线。安排劳动力、施工机械及材料等进场。3) 临水、电设置设置建筑生产用水、生活用水,均采用站内水井供水,管径采用DN25镀锌钢管。支管采用DN15镀锌钢管。参照施工机械的选配数量及分

5、阶段使用情况,施工时的最大用电量需要 50kW,能满足施工用电要求。三 主要项目施工方案和施工技术措施1.机械挖土施工方法和施工措施1.1 主要机具: 1.1.1 挖土机械有:挖土机、自卸汽车等。1.1.2 一般机具有:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等。 1.2 作业条件: 1.2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 1.2.2 建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。 1.2.3 夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并

6、要合理安排开挖顺序,防止错挖或超挖。 1.2.4 开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,然后才能开挖。 1.2.5 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。 1.2.6 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。 1.2.7 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。 1.2.8 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均

7、应配备人工进行。 1.2.9 熟悉图纸,做好技术交底。1.3 工艺流程:确定开挖的顺序和坡度分段分层平均下挖修边和清底1.4 开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。 1.4.1 采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。 1.5 土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。 1.5.l 在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。 1.5.2 开挖基坑(槽)和管沟,不得挖至设计标高以

8、下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。 暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。 1.5.3 在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。1.6 修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方。 1.6.1 槽底修理铲平后,进行质量检查验收。 1.6.2 开挖基

9、坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。1.7 雨、冬期施工: 1.7.1 土方开挖一般不宜在雨期进行,否则工作面不宜过大,应逐段、逐片分期完成。 1.7.2 雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。必要时可适当放缓边坡坡度,或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。经常对边坡、支撑、土堤进行检查,发现问题要及时处理。 1.7.3 土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。 1.7.4 采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应

10、根据当地气温条件确定。一般不小于30cm。1.7.5 开挖基坑(槽)或管沟时,必须防止基础下基土受冻。应在基底标高以上预留适当厚度的松土。或用其他保温材料覆盖。如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。2基土钎探施工方法和施工措施2.1 工艺流程:放钎点线就位打钎拔钎灌砂 记录锤击数 检查孔深 2.2 按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点。 2.3 就位打钎 2.3.1 人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤打钢钎的顶端;锤举高度一般为5070crn,将钎垂直打入土层中。 2.3.2 机械打钎:将触探杆

11、尖对准孔位,再把穿心锤会在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。 2.4 记录锤击数。钎杆每打入土层30cm时,记录一吹锤击数。钎探深度如设计无规定时,一般按表l-6执行。 2.5 拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止。 2.6 移位:将钎杆或触探器搬到下一孔位,以便继续打钎。2.7 灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂。灌砂时,每填入30cm左右可用木棍或钢筋棒捣实一次。灌砂有两种形式,一种是每孔打完或几孔打完后及时灌砂;另一种是每天打完后,统一灌砂一次。 钎探孔排列方式槽宽 (cm)间距 (m)深度 (m)小于80中心一排1.5 1.580200 两排错开1.5 1.5大于200梅花形1.5 2.0柱基梅花形1.52.0 1.5,并不浅于短边 2.8 整理记录:按钎孔顺序编号,将锤击数填入统一表格内。字迹要清楚,再经过打钎人员和技术员签字后归档。 3基础钢筋绑扎施工方法和施工措施3.1 工

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 石油、天然气工业

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
