XX市第六高级中学施工监理细则.doc

上传人:d*** 文档编号:947523 上传时间:2024-05-13 格式:DOC 页数:36 大小:238.83KB
下载 相关 举报
XX市第六高级中学施工监理细则.doc_第1页
第1页 / 共36页
XX市第六高级中学施工监理细则.doc_第2页
第2页 / 共36页
XX市第六高级中学施工监理细则.doc_第3页
第3页 / 共36页
XX市第六高级中学施工监理细则.doc_第4页
第4页 / 共36页
XX市第六高级中学施工监理细则.doc_第5页
第5页 / 共36页
XX市第六高级中学施工监理细则.doc_第6页
第6页 / 共36页
XX市第六高级中学施工监理细则.doc_第7页
第7页 / 共36页
XX市第六高级中学施工监理细则.doc_第8页
第8页 / 共36页
XX市第六高级中学施工监理细则.doc_第9页
第9页 / 共36页
XX市第六高级中学施工监理细则.doc_第10页
第10页 / 共36页
亲,该文档总共36页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《XX市第六高级中学施工监理细则.doc》由会员分享,可在线阅读,更多相关《XX市第六高级中学施工监理细则.doc(36页珍藏版)》请在第壹文秘上搜索。

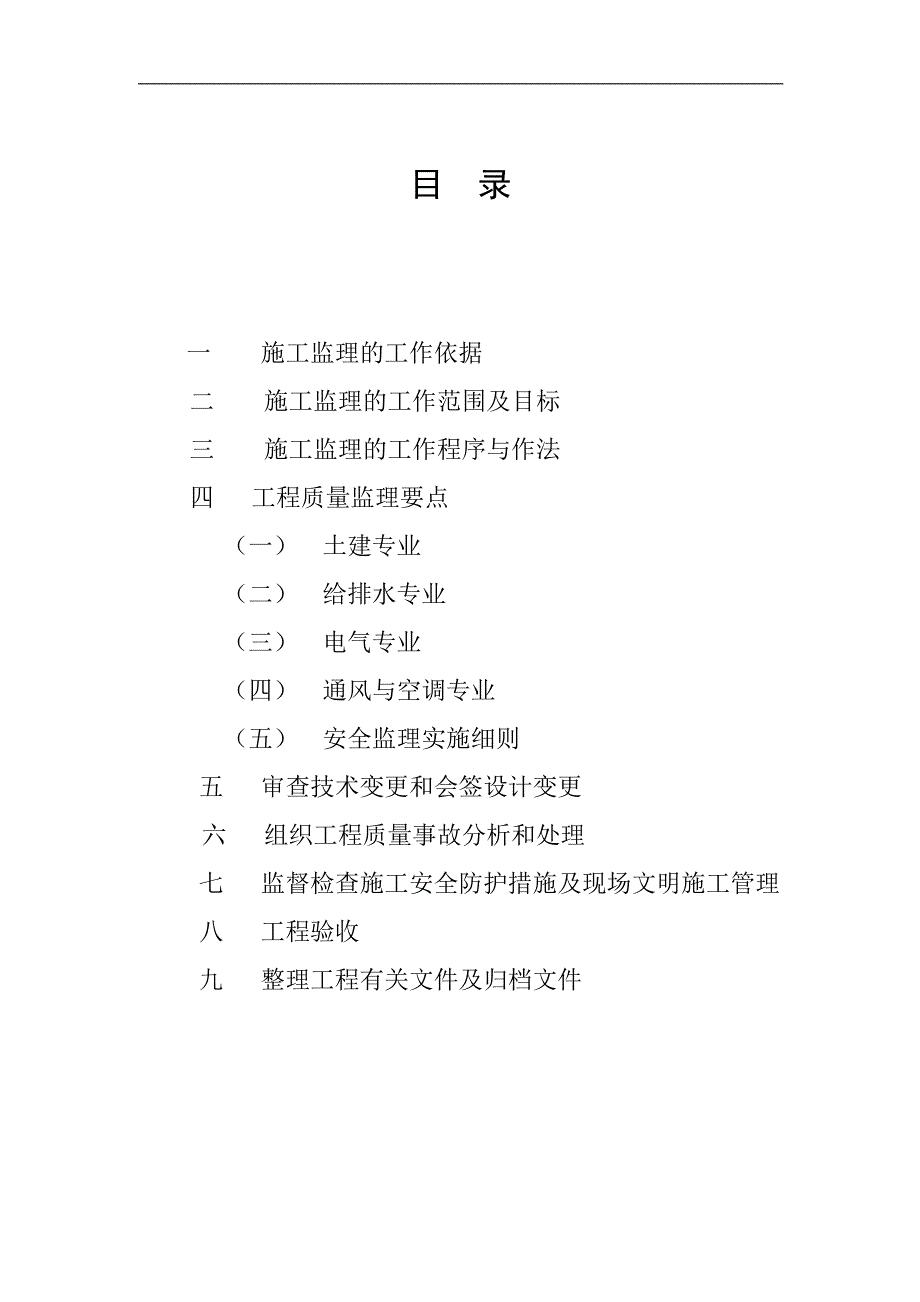

1、XX市第六高级中学施工监理细则编制: 审批: 目 录 一 施工监理的工作依据 二 施工监理的工作范围及目标 三 施工监理的工作程序与作法 四 工程质量监理要点 (一) 土建专业 (二) 给排水专业 (三) 电气专业 (四) 通风与空调专业 (五) 安全监理实施细则 五 审查技术变更和会签设计变更 六 组织工程质量事故分析和处理 七 监督检查施工安全防护措施及现场文明施工管理 八 工程验收 九 整理工程有关文件及归档文件 一 施工监理的工作依据 1 国家计委与建设部颁发的“工程建设监理规定”; 2 建设单位与监理单位签订的“监理委托合同”; 3 建设单位与施工单位签订的“工程承包合同”; 4 建

2、设单位提供的施工图纸及地质勘探资料;5 建设、设计、施工和监理各方的有关会议纪要;6 国家、行业、地方、现行的有关规范、规程、标准、规定;7 其它与工程相关的文件、资料。 二 施工监理的工作范围及目标(一) 监理工作范围及工作内容深圳市第六高级中学施工阶段的全部工程内容:土石方挖填平衡、地基强夯处理、边坡支护、基坑支护、各类房屋的施工、室内外道路及绿化工程。具体控制方法如下: 1 施工质量控制: a) 检查、督促施工单位建立健全工程质量保证体系; b) 对进场材料、半成品、制品的质量检查或抽检; c) 施工质量监督控制; d) 隐蔽工程验收; e) 组织质量事故的调查与处理; 2 施工进度控制

3、: a) 对施工单位编制并经建设单位审批同意的年、月度施工进度计划进行经常性控制; b) 对重点部位和关键工序的施工进度重点控制,本工程拟分桩基础、两层地下室、十栋主体及塔楼主体、装饰等阶段进行重点控制;c) 对不顾工程质量而盲目提出赶工期、抢进度的行为予以制止。 3 施工阶段投资控制:a) 审核施工组织设计和施工方案,为建设单位提出合理开支施工措施费 的监理意见;b) 进行工程量复核,及时签证施工单位的月进度报表,为建设单位支付 工程价款提供依据,防止过早、过量的资金支付; c) 严格控制、认真审核签证工程量、各专业监理工程师现场签证后须经 总监签字后报公司加盖监理部公章后方可生效。4 加强

4、合同管理、信息管理和现场施工协调工作。(二) 监理工作目标 1 工期目标:深圳第六高级中学的施工必须在2012年7月30号完成,以保证学校在2012年度招生开学;2 工程质量等级:合格 三 施工监理的工作程序与做法:(一) 施工监理工作程序见下列程序图 1 深圳市第六高级中学工程质量控制程序图 表一 2 深圳市第六高级中学工程工期控制程序图 表二3 深圳市第六高级中学工程投资控制程序图 表三表一 深圳市第六高级中学质量控制程序图建设单位提供:1、建设工程施工合同2、与工程有关的文件3、桩基资料4、建筑施工许可证5、图纸会审及变更按要求填写、须附上1、 施工组织设计或施工方案2、 分包人资质证件

5、3、 工程座标及放线签字资料4、 管理人员名单及分工单位工程开工报告承包人 审核开工报告 监理工程师 同意、签章开工总监签认必须附上:1、 各项材料出厂合格证2、 各项材料试验,复验报告3、 配合比通知单4、 砼强度和抗渗试验报告5、 分项工程质量检验评定6、 其它检测和试验报告1、口头通知2、发监理通知 存在问题整改施工全过程监理检查现场监理组各专业监理填报分项及隐蔽工程报验单承包人 现场检查各专业监理工程师必须附上:1、 砌筑砂浆强度验收评定2、 砼强度统计方法评定3、 分部工程质量评定 合格签字分部或阶段验收报验 承包人现场检查或抽样检查 专业监理工程师 合格签字必须附资料:1、 质保资

6、料核查表2、 单位工程观感质量评定表3、 单位工程质量综合评定表4、 竣工图填报单位工程竣工报告申请承包人竣工资料及竣工图审查各专业监理工程师组织竣工初验 总监 合格 预验结果 整改 正式验收表二 深圳市第六高级中学工期控制程序图 开工准备 承包人按总工期编制总进度计划 承 包 人 不同意 不同意 审核开工报告 总监理工程师 同意签章编制周、月、季进度计划 承 包 人 良好 滞后 按周、月检查计划完成情况 总监理工程师 查原因定措施 承包人 按计划施工 承包人 调整计划 承包人 单位工程竣工按修订计划施工 承包人表三 深圳市第六高级中学投资控制图 控制内容 监理单位 施工单位 工程预算 熟悉掌

7、握按施工图及有关规定编制工程预算 核实签认 验月报 据实编报 设计变更及签证 增减费用 参与审查变更部分、签证补充预算 协 调 处理索赔提出或接受索赔 参与审查 竣工结算 据实编报 (二) 施工监理的事前控制、事中、事后检查主要做法; 1 组织设计交底及图纸会审工作,充分了解设计意图和技术质量要求; 2要求施工单位做好施工前的各项准备工作,填写开工报告,编制好施工组织设计,经总监理工程师和建设单位审查同意后,方可开工。 3 对于工程中出现的较大技术问题,项目总监应及时向公司主管领导汇报,并组织有关人员及专家进行技术论证和对施工单位提出的施工方案讨论,必要时同施工单位一起深入研究具体措施,包括施

8、工技术、工艺、质量控制等。 4 用于工程的主要材料,进场时必须具备正式的出厂合格证和材质化验单或材质质保书,需进行见证取送样的材料应复验合格后,方可使用; 5 隐蔽工程应24小时前通知监理工程师含监理工程师通知质监站人员到场进行验收、合格后方准进行下道工序。 6 每个分项工程完成后,施工单位应按质量评定标准进行自检,并将自检结果及其有关资料和施工记录报送各专业监理工程师进行审核;必要时由项目总监理工程师会同建设单位有关人员进行检验,如合格方许进入下道工序;若不合格,施工单位必须采取有效措施进行修整或者返工,使之达到合格要求; 7 施工过程中,对重要工序实施监理工程师旁站制度,必要时项目总监亲临

9、旁站,同时要求施工单位现场负责人及质检人员必须到位,施工过程中监理工程师根据需要可随时要求施工单位进行必要的试验和检测,施工单位应予以配合; 8 施工过程中,如发现违反技术要求和操作规程时,监理工程师应及时向施工单位管理人员(或质检人员)指出,并责令其立即纠正,对拒不改正或造成不良后果者,监理工程师有权通知返工或停工; 9 月度工作结束时,现场监理组对施工单位已完成的工程数量进行审核; 10 施工单位在每月报进度报表的同时,必须向建设单位和现场监理组提交下月进度计划(横道图、网络图),经审查后,施工单位据此安排下月生产计划; 11 项目总监理工程师按时主持现场工程协调例会,及时总结和纠正监理工

10、作中的经验教训,确保施工监理及时、公正、科学、有效;12 项目总监负责或指派他人汇总各专业监理工程师监理月报,上报公司及建设单位。 四 工程质量监理要点: (一) 建筑施工测量质量监理及事前、事中、事后控制检查; 1 监理工作流程 详见下图建筑桩位测量放线、复核;建筑物放线、复核桩位;复核上道工序定位坐标承 包 人 对定位、放线核验承包人、建设单位、监理工程师 不合格 验线结果 合格办理签证基础完工进入主体施工的内容1、 每层轴线的放线2、 每层的竖向控制3、 每完成一层后,作 沉降观测至竣工验收正负0.00层测量放线 承 包 人 不合格检 查 结 果建设单位、监理工程师 合 格对测量记录进行

11、签证认可 监理工程师 2 施工测量质量监理要求; a) 承包人核测红线桩、施工三个控制点(国土局给定)和水准点的标高,以设置本工程平面控制网和主轴线,其测距相对中不低于1/5000,测角精度不低于20度; b) 基础验线的允许偏差正负10MM; c) 建筑标高由首层+0.000控制,层间测量偏差不应超过正负3MM,总高度测量偏差不应超过3H/10000(H为建筑总高度)且不应超过正负20MM; d) 建筑物沉降观测点应按设计要求设置,按规定埋设永久性观测点,第一次观测应在观测点安置稳固后进行,以后每施工一层,观测一次,做好观测记录,并及时报建设单位和土建专业监理工程师,直到竣工。 3钢筋砼工程质量监理; (1)监理工作流程见下图 验收轴线标高 监理工程师钢筋工程自检合格承包人钢筋分项工程隐蔽验收 质监站、监理、 建设单位 不合格 整 改 承 包 人 验收结果 合 格模板分项工程自检合格 承 包 人模板分项工程自检合格监理工程师、建设单位 不合格 整 改 承

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
