《XX石化公司电石厂高压开关柜和控制系统隐患治理项目施工方案.doc》由会员分享,可在线阅读,更多相关《XX石化公司电石厂高压开关柜和控制系统隐患治理项目施工方案.doc(37页珍藏版)》请在第壹文秘上搜索。

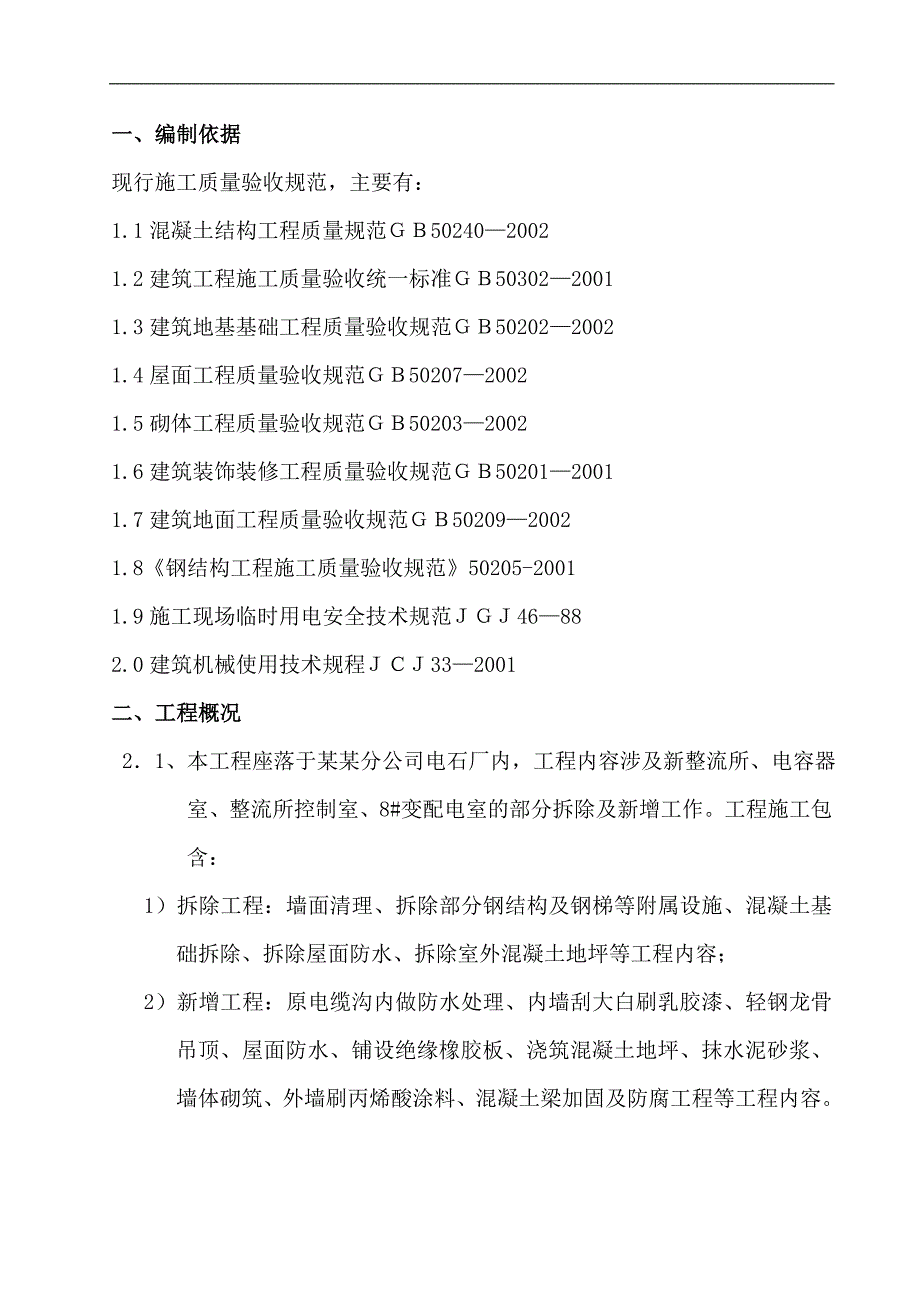

1、目 录一、编制依据 1二、工程概况 1三、施工部署及划分 3四、施工进度保证措施 6五、施工内容及方法 8六、质量保证体系及质量保证措施 21七、安全生产技术措施和文明施工 23八、冬季施工 30九、冬季施工安全措施 33一、编制依据现行施工质量验收规范,主要有:1.1混凝土结构工程质量规范5024020021.2建筑工程施工质量验收统一标准5030220011.3建筑地基基础工程质量验收规范5020220021.4屋面工程质量验收规范5020720021.5砌体工程质量验收规范5020320021.6建筑装饰装修工程质量验收规范5020120011.7建筑地面工程质量验收规范50209200
2、21.8钢结构工程施工质量验收规范50205-20011.9施工现场临时用电安全技术规范46882.0建筑机械使用技术规程332001二、工程概况 21、本工程座落于某某分公司电石厂内,工程内容涉及新整流所、电容器室、整流所控制室、8#变配电室的部分拆除及新增工作。工程施工包含:1)拆除工程:墙面清理、拆除部分钢结构及钢梯等附属设施、混凝土基础拆除、拆除屋面防水、拆除室外混凝土地坪等工程内容;2)新增工程:原电缆沟内做防水处理、内墙刮大白刷乳胶漆、轻钢龙骨吊顶、屋面防水、铺设绝缘橡胶板、浇筑混凝土地坪、抹水泥砂浆、墙体砌筑、外墙刷丙烯酸涂料、混凝土梁加固及防腐工程等工程内容。2.2根据现场条件

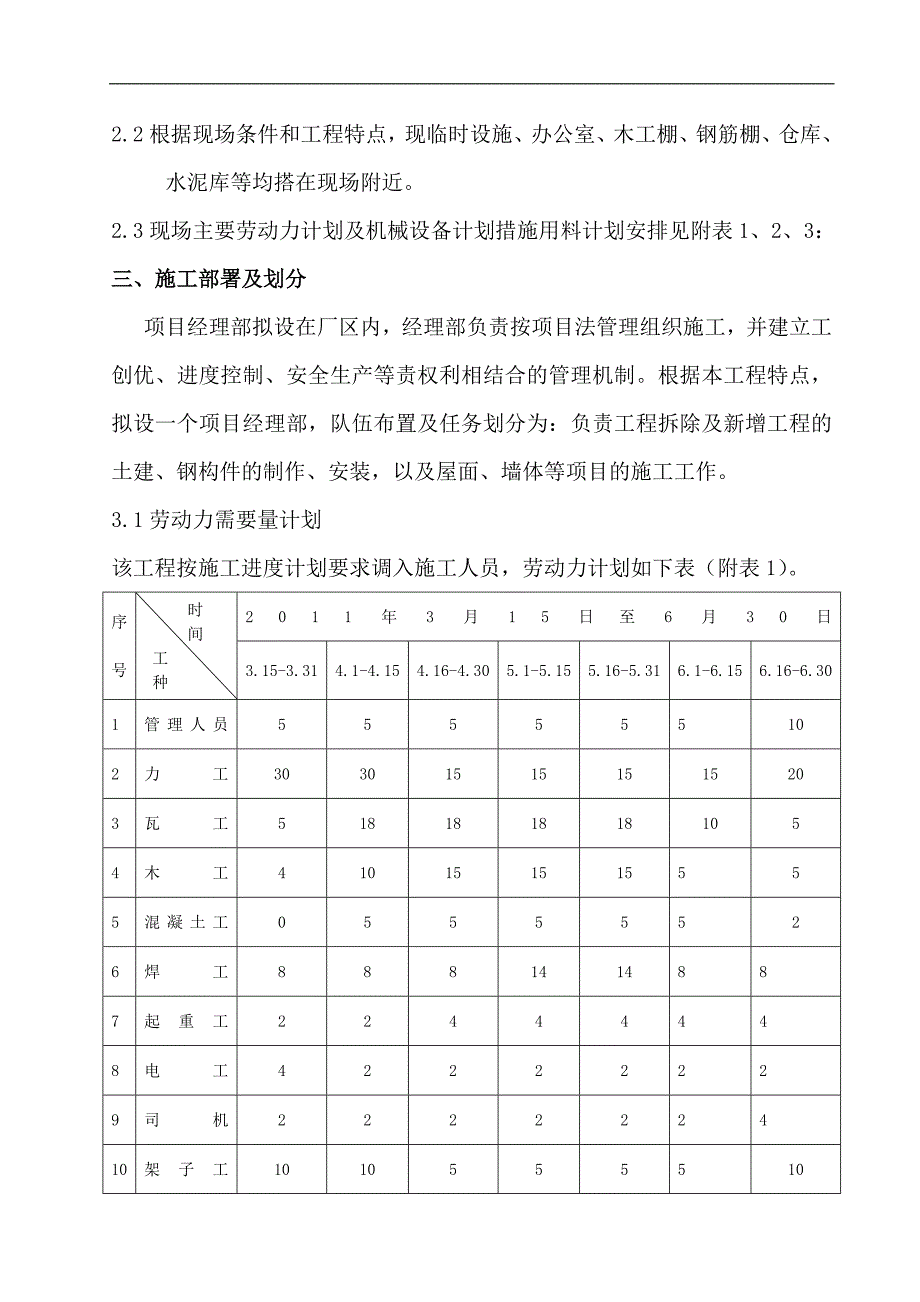

3、和工程特点,现临时设施、办公室、木工棚、钢筋棚、仓库、水泥库等均搭在现场附近。2.3现场主要劳动力计划及机械设备计划措施用料计划安排见附表1、2、3:三、施工部署及划分项目经理部拟设在厂区内,经理部负责按项目法管理组织施工,并建立工创优、进度控制、安全生产等责权利相结合的管理机制。根据本工程特点,拟设一个项目经理部,队伍布置及任务划分为:负责工程拆除及新增工程的土建、钢构件的制作、安装,以及屋面、墙体等项目的施工工作。3.1劳动力需要量计划该工程按施工进度计划要求调入施工人员,劳动力计划如下表(附表1)。序号号时间工种2011年3月15日至6月30日3.15-3.314.1-4.154.16-
4、4.305.1-5.155.16-5.316.1-6.156.16-6.301管理人员555555102力工303015151515203瓦工5181818181054木工410151515555混凝土工05555526焊工8881414887起重工22444448电工42222229司 机222222410架子工101055551011防腐工0055550合计70928499066683.2施工机、器具使用计划为保证本工程施工需要,结合各专业的施工方案及工程实物量等特点制定投入本工程的机械设备一览表(详见下表)。投入本工程的施工机械设备一览表(附表2)序号机械名称规格型号单位数量产地完好率1
5、汽车吊车8t台1日本良好2卡车8t台1二汽良好3电焊机ZX-500台4北京良好4电焊机ZX-400台4成都良好5焊条烘干箱Y2H2-500台1江苏良好6焊条保温筒台8常州良好7泥浆泵4寸台1沈阳良好8无齿锯C-400台2武汉良好9氧气瓶个8西安良好10乙炔瓶个8西安良好11角向磨光机125台1日本良好12倒链2t台4浙江良好13倒链3t 、3m台4吴江良好14经纬仪台1西安良好15水准仪台1西安良好16千斤顶5t台1上海良好17强制搅拌机JQ500台1湖北良好18卷扬机2T台1上海良好19钢筋切断机GQ-50台1上海良好20弯曲机GW-40台1上海良好21木工平刨MB-50413台1北京良好2
6、2木工压刨MB-106C台1北京良好23木工圆锯机500台1北京良好24砼震动器HZ6X50台2宁波良好25试块标养箱台1大连良好33施工措施用料计划拟投入的施工措施用料计划(附表3)序号材料名称规格、材质数 量单 位1木跳板4米100块2脚手杆6米200根3脚手杆4米600根4脚手杆3米400根5脚手杆2米300根6钢丝绳6X3719.5100米7木方9X9X800100根8安全网6X2m120片9弹簧卡环4t6个10滑子1t4个11彩钢板1500m212方钢55200m13混江砂200m3四、施工进度保证措施4.1工期保证措施4.1.1组织措施4.1.1.1实行项目经理负责制。项目经理代表
7、公司行使公司职能,负责整个项目的施工组织、管理、控制、协调和服务。4.1.1.2关键人员及早进驻现场,做好现场准备和技术准备,使施工方案切实可行,网络计划符合建设总工期要求。4.1.1.3项目部本着“一切为业主”的宗旨,恪守工期承诺,及早实现业主的投资目标。4.1.2信息管理措施4.1.2.1应用计算机进行材料及劳动力管理,对设备、材料到货、使用及储存,劳动力动态平衡等实行动态控制,做到合理安排施工计划,加快施工进度。4.1.2.2在现有的项目管理基础上,进一步加强项目计算机管理网络建设,使之更有效地应用于计划、统计成本控制、物资供应、机具、技术资料及劳动力控制管理,实现资源共享的项目管理现代
8、化,提高办公效率。4.1.3协调措施4.1.3.1配合好甲方公司,以分阶段目标的实现,促进整体投资目标的实现。4.1.3.2每日召开施工计划现场协调会,每周召开施工计划进度会,每月召开施工进度总结会,根据实际情况及时对施工计划进行调整。4.1.4现场措施4.1.4.1合理安排工序,加强工序管理,严格过程控制,减少返工现象。4.1.4.2加大预制深度。深度预制施工,有利于高质量、高效率完成安装施工任务。4.1.5技术措施发挥公司技术优势,在施工中推广新技术、新工艺,改善作业条件。4.1.6经济措施加强劳动定额管理,按施工作业区和专业进行经济责任承包,量化考核。以分项控制点确保整体工期的实现。4.
9、1.7其它措施4.1.7.1项目按照统筹网络计划对劳动力实施动态控制和优化配置,根据工种需要及时调整,确保各施工阶段技术工种按比例充裕配置,这是保证工程进度的基础。4.1.7.2加大各专业之间的统一协调,保持作业均衡性、连续性、合理性,这是保证工程进度的关键。4.1.7.3和甲方公司密切配合,相互协作,及时解决问题,保证设计资料、设备材料按计划到位,这是保证工程进度的物资基础。4.2组织机构和人员安排施工组织机构框架图预算员安全调度员材料员QC工程师施 工 经 理填内容项 目 经 理专业工程师五、施工内容及方法:5.1基础工程5.1.1土方开挖至设计土层,人机配合,土方全部外运,基础四周各预留
10、施工面。开挖后校核基底标高,并确定垫层标高。在垫层上弹出轴线和模板线,钢筋安装,支设基础模板,校正柱的插筋位置,固定柱筋,浇筑20混凝土,防止单面入料,设专人看护。5. 1.2基础回填前,报验合格后,按规范300分层夯填混江砂。5.2钢筋工程施工方法5.2.1由专业工程师签发下料单5.2.2下料单需标明图纸编号,构件编号,钢筋规格,下料长度,钢筋总量,附钢筋加工图并标明钢筋各部的加工尺寸5.2.3钢筋一律采用钢筋切断机下料5.2.4钢筋下料应和加工同时进行,采用流水作业的方式进行下料加工5.2.5按施工图纸进行安装,同时参照钢筋料表执行5.2.6水平焊接采用搭接焊接5.2.7混凝土保护层用混凝
11、土垫块垫离垫层或模板5.2.8绑扎钢筋搭接长度应满足设计及施工规范要求5.2.9双层网片用铁马架起,保证网片的间距,铁马安装在下层钢筋网片上,铁马的下方安置下层钢筋网片的混凝土垫块上。并应成排安放,将上层网片底筋全部架起5.2.10焊接钢筋网片安装采用焊接方法5.3模板工程施工方法5.3.1模板工程的一般要求:5.3.2模板系统应具有满足施工要求的强度和刚度,不得在混凝土工程施工中发生破坏和超出规范允许的变形5.3.3模板安装具有良好的严密性,在混凝土工程施工过程中不得漏浆,影响混凝土的密实性和表面质量。5.3.4模板的几何尺寸必须准确,必须满足施工图纸的要求。5.3.5模板的配置必须有良好的
12、可拆性,便于模板拆除工作的顺利进行。5.3.6模板的支撑体系必须具备可靠的局部稳定及整体稳定性,确保混凝土工程的正常施工5.4混凝土工程的施工方法5.4.1混凝土搅拌:根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标准。在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确。由于采用的是500L的强制式搅拌机,搅拌时间不少于90S装料顺序:一般先倒石子,再装水泥,最后倒砂子。5.4.2浇筑混凝土连续进行,不留施工缝5.4.3放灰高度采用灰斗插入模板,未降低高度5.4.4采用插入式振动棒捣固,应将振动棒垂直插入混凝土,振动棒快速插入慢慢提起,在混凝土振捣同时提出混凝土中的气泡,振动间距不得大于振动棒有效半径,且不得大于400,振动时间控制在3060秒之间,振动棒应从低处开始,不得
