ZX01-二次隔墙安装施工方案.doc

上传人:d*** 文档编号:947596 上传时间:2024-05-13 格式:DOC 页数:24 大小:328.18KB
下载 相关 举报
ZX01-二次隔墙安装施工方案.doc_第1页
第1页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第2页
第2页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第3页
第3页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第4页
第4页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第5页
第5页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第6页
第6页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第7页
第7页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第8页
第8页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第9页
第9页 / 共24页
ZX01-二次隔墙安装施工方案.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《ZX01-二次隔墙安装施工方案.doc》由会员分享,可在线阅读,更多相关《ZX01-二次隔墙安装施工方案.doc(24页珍藏版)》请在第壹文秘上搜索。

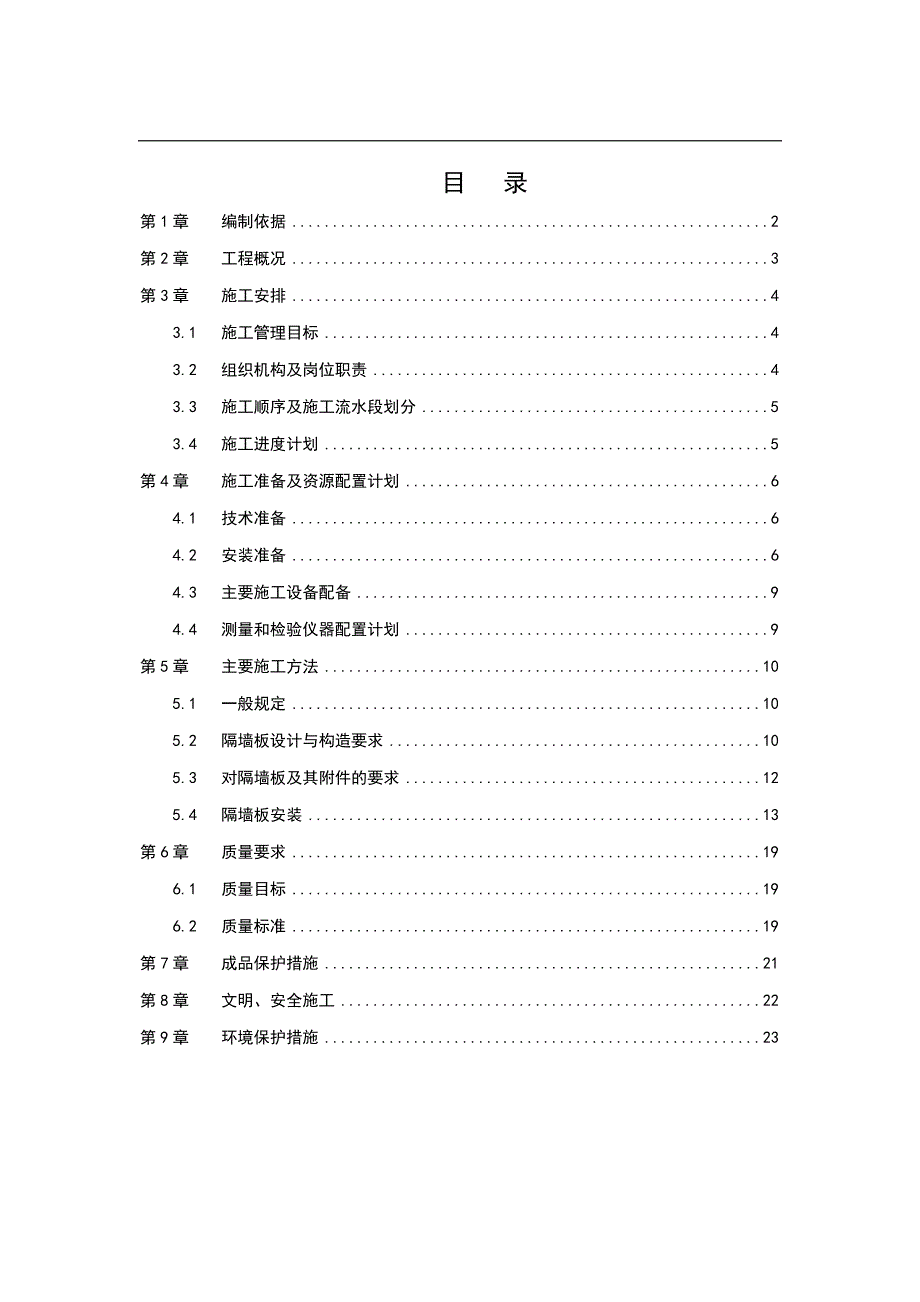

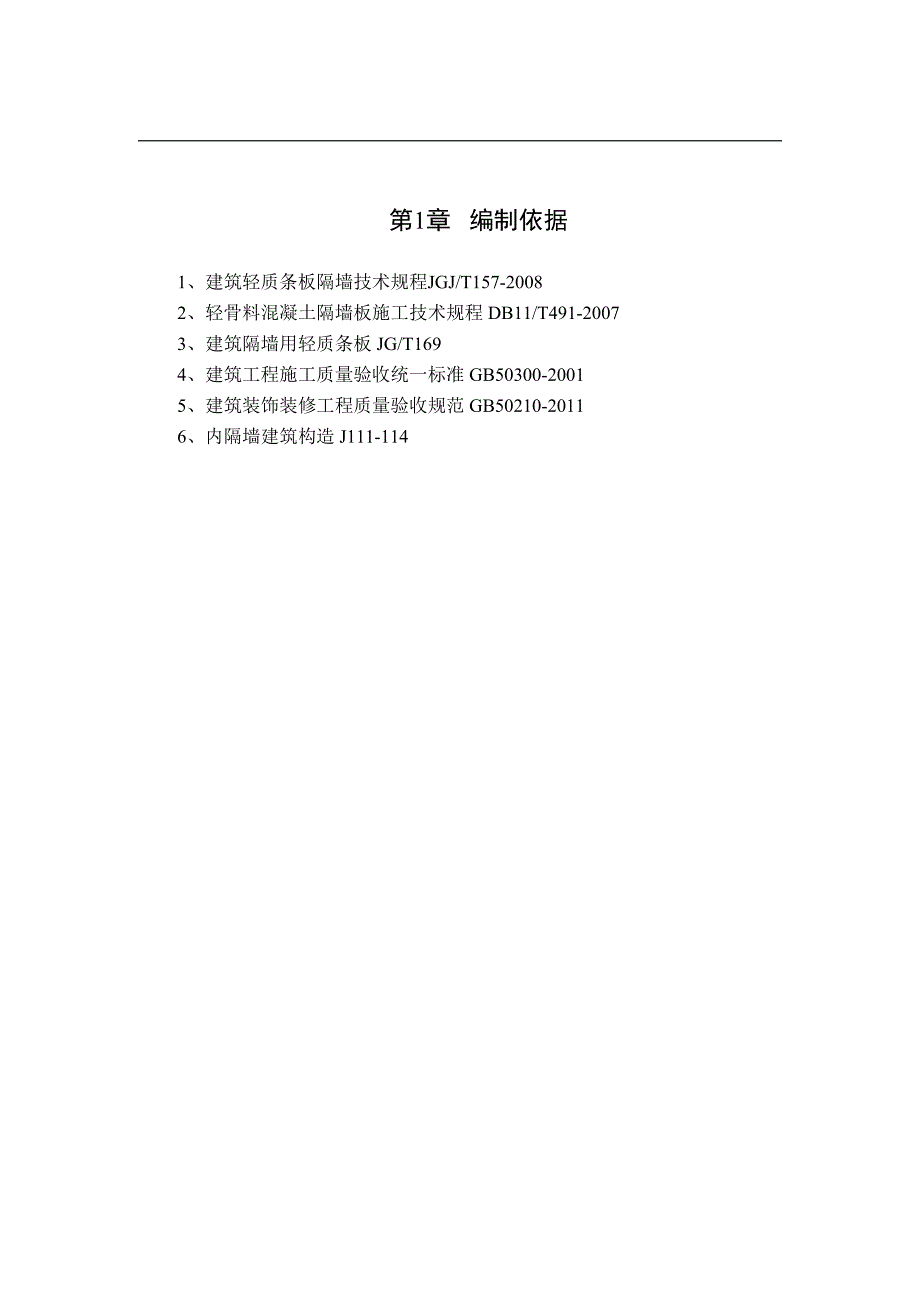

1、X X X X X 工程二次隔墙安装施工方案目 录第1章编制依据2第2章工程概况3第3章施工安排43.1施工管理目标43.2组织机构及岗位职责43.3施工顺序及施工流水段划分53.4施工进度计划5第4章施工准备及资源配置计划64.1技术准备64.2安装准备64.3主要施工设备配备94.4测量和检验仪器配置计划9第5章主要施工方法105.1一般规定105.2隔墙板设计与构造要求105.3对隔墙板及其附件的要求125.4隔墙板安装13第6章质量要求196.1质量目标196.2质量标准19第7章成品保护措施21第8章文明、安全施工22第9章环境保护措施23第1章 编制依据1、建筑轻质条板隔墙技术规程

2、JGJ/T157-20082、轻骨料混凝土隔墙板施工技术规程DB11/T491-20073、建筑隔墙用轻质条板JG/T1694、建筑工程施工质量验收统一标准GB50300-20015、建筑装饰装修工程质量验收规范GB50210-20116、内隔墙建筑构造J111-114第2章 工程概况 根据实际情况,主要叙述和隔墙有关的工程内容,如:隔墙的品种、规格、数量、用的地方等。第3章 施工安排3.1 施工管理目标3.1.1进度目标XX年X月X日开始插入装修,XX年X月X日二次隔墙开始安装至XX年X月X日完成。3.1.2质量目标隔墙安装质量目标:合格3.1.3安全目标安全生产,确保无重大工伤事故,杜绝死

3、亡事故;轻伤频率控制在2以内。3.1.4环境目标达到ISO14001国际环保认证的要求,施工现场不同施工阶段作业躁声100符合标准,污水排放(污染物)允许浓度第二类100符合标准。3.1.5文明施工目标科学管理施工现场,争创“北京市文明安全工地”。3.2 组织机构及岗位职责表3.1 组织机构及岗位职责序号姓 名职 务职 责备 注1项目经理项目总负责、总协调2技术经理技术质量负责人,审核方案及各分项技术交底3生产经理生产进度计划编制、控制,落实方案措施4技术员施工方案、技术洽商编制,协调解决各专业交叉施工存在问题5装修工长二次隔墙安装技术指导、质量控制,二次隔墙、装修的生产进度、文明施工测量员测

4、量放线技术指导及质量控制6质检员分项工程质量检查,验收7资料员试验员及时收集、整理分项工程资料分项工程施工试验8水暖工长水暖专业的施工安排、技术、质量检查工作;参与水暖专业的材料进场验收协调消防、通风等专业分包;设计变更、洽商的办理;水暖专业材料进场验收;技术资料的编制、收集、整理9电气工长电气专业的施工安排、技术、施工质量检查工作,协调消防、弱电、电梯等专业分包;设计变更、洽商的办理;技术资料的编制、收集、整理10材料员根据材料计划采购、组织材料进场;现场周转材料进退场;进行材料的收发、登记;检查材料使用情况3.3 施工顺序及施工流水段划分二次隔墙安装每层为一个流水段;流水段划分根据实际情况

5、划分。整体按先地下后地上顺序。3.4 施工进度计划地下室二次隔墙安装:XXX年X月X日XXX年X月X日XX层二次隔墙安装:XXX年X月X日XXX年X月X日XX层二次隔墙安装:XXX年X月X日XXX年X月X日第4章 施工准备及资源配置计划4.1 技术准备4.1.1技术准备(1) 技术经理按照施工图纸和相关规范、图集确定二次隔墙安装分项工程施工方法,向参与施工管理的技术人员进行方案交底,专业工长编制分项工程技术交底和安全交底,并组织向施工班组进行交底。划分施工流水段,安排好施工流水、工序交叉衔接。(2) 编制隔墙排板图(立面、平面图),图中应标明条板种类、规格尺寸;门、窗洞口的位置、尺寸;管线、配

6、电箱、插座及开关盒的位置、尺寸、数量;预埋件及钢板卡件位置、数量、规格种类等;并及时同生产单位联系,给生产单位详细交底。 (3) 编制条板隔墙安装构造图及相关技术资料,应包括条板与条板间的连接构造,条板隔墙与梁板、顶板、地面、防潮垫层的连接做法,条板隔墙与主体墙柱的连接做法,条板隔墙门、窗洞口处的构造做法,钢板卡件、预埋件做法,条板隔墙内暗埋管线及吊挂重物的加固构造和修补措施等。 (4) 编制墙体的安装工艺要求、安装顺序、工期进度要求、安装质量、安全措施要求;墙体安装各工序的检查、验收及整改。4.1.2计划安排表4.1 计划安排序号内容完成时间负责人1各项试验计划2样板层3与水电的交接4.2

7、安装准备(1) 在安装轻板前与安装轻板相关的与之配合的主体工程、水暖、电工程、防水工程等应做完并经正式验收来确保轻板安装质量。对隔墙板施工前的准备工作、施工环境、板材搬运基层处理等,并做出排板图。(2) 安装隔墙施工作业前,施工现场条板隔墙安装部位的结构应已验收完毕,现场杂物应已清理,场地应平整。 (3) 安装前准备工作应符合下列规定: 隔墙板和配套材料进场时,应由专人验收,生产企业应提供产品合格证和有效检验报告。材料和条板的进场验收记录和试验报告应归入工程档案。不合格的条板和配套材料不得进入施工现场。 隔墙板、配套材料应分别堆放在相应的安装区域,按不同种类、规格堆放,隔墙板下面应放置垫木;隔

8、墙板宜侧立堆放,高度不应超过两层。现场存放的隔墙板不得被水冲淋和浸湿,不应被其他物料污染。隔墙板露天堆放时,应做好防雨淋措施。 现场配制的嵌缝材料、粘结材料,以及开洞后填实补强的专用砂浆应有使用说明书,并提供检测报告。上述粘结材料应按设计要求和说明书配置和使用。钢卡、铆钉等安装辅助材料进场应提供产品合格证,安装工具、机具应保证能正常使用。安装使用的材料、工具应分类管理并根据现场需要数量备好。(4) 隔墙安装前,应先清理基层,对需要处理的光滑地面应进行凿毛处理;然后按安装排板图弹墨线,标出每块条板安装位置,标出门窗洞口位置,弹线应清晰,位置应准确。放线后,经检查无误,方可进行下道工序。(5) 有

9、防潮、防水要求的隔墙板隔墙应做好条形墙垫或防潮、防水等构造措施。(6) 隔墙板安装前,宜对预埋件、吊挂件、连接件工序施工的数量、位置、固定方法,以及双层条板隔墙间芯层材料的铺装进行核查,并应符合隔墙板设计技术文件的相关要求。(7) 各种胶粘剂的配置要求安装用胶,禁用107或108胶等不防水、易老化、低粘结强度的产品。应用专用胶。表4.2 轻板胶粘剂用于板与板、板与主体结构的胶粘的质量要求项目质量要求拉伸胶粘强度,Mpa常温14 d1.0耐水14 d0.7压剪胶粘强度,Mpa常温14 d1.5耐水14 d1.0抗压强度,Mpa14 d5.0抗折强度,Mpa14 d2.0收缩率,0.3可操作时间,

10、2表4.3 配件用胶粘剂是各种配件如吊挂件、构配件与条板之间的配件胶粘剂其性能应符合下表中的质量要求项目质量要求可操作时间,2拉伸胶粘强度,Mpa常温14d1.5耐水14d1.0压剪胶粘强度,Mpa常温14d2.0耐水14d1.5表4.4 嵌缝剂:用于轻板之间接缝处嵌缝防裂用的材料。其性能应符合下表中的质量要求项目质量要求可操作时间,h与初终凝时间协调25min保水性试饼周围滤纸无水泥渗出28 d柔韧性(抗压抗折)3凝结时间,min初凝45终凝300拉伸胶粘强度,Mpa常温7d0.7耐水7d0.5压剪胶粘强度,Mpa常温7d1.0耐水7d0.7抗裂性厚5mm以下(8) 钢卡要求:钢卡分为L型和

11、U型钢卡两种:用于轻板与主体结构的连接。对于90mm及90mm以下厚度隔墙板宜用厚度为1.2mm钢卡;90mm以上厚度隔墙板宜用厚度为1.5mm钢卡。U型钢卡应为防锈或镀锌材质。(9) 采用空心条板作门、窗板时,距板边120-150mm不得有空心孔洞,可将空心条板的第一孔用细石混凝土灌实。4.3 主要施工设备配备表4.5 主要施工设备配备序号设备名称规格型号单位数量1施工升降机部2切割机切割200mm厚以上台3射钉枪-台4手撬棍前端须做成扁状根5靠尺把6铁锹把7灰桶个8平抹刀、刮刀把9托灰板个10小推车-辆4.4 测量和检验仪器配置计划施工仪器准备AL332水准仪、TDJ2经纬仪各2台,50m

12、钢卷尺一把、7.5m钢卷尺各两把。第5章 主要施工方法5.1 一般规定隔墙板隔墙安装前,工程设计单位应完成隔墙板的设计技术文件。5.1.1设计技术文件应符合下列要求: (1) 应确定隔墙板的种类和轴线分布、隔墙板的厚度,门窗位置和洞口尺寸以及配电箱、控制柜和插座、开关盒、水电管线分布位置及开槽和留洞尺寸。(2) 应规定隔墙板的防火、隔声、防水、保温等技术性能要求和相应的防火、隔声、防水、防渗、保温及防裂等措施。 (3) 应规定隔墙板的吊挂重物要求和采取相应的加固措施。 (4) 应明确隔墙板的抗震性能要求和相应抗震、加固措施。 5.1.2分项工程技术资料要求施工单位应根据设计单位提交的设计技术文

13、件、资料,编制隔墙板分项工程施工技术文件。分项工程施工技术文件应由施工单位技术负责人批准,经监理单位审核后实施。 5.2 隔墙板设计与构造要求(1) 条板隔墙按使用功能要求可分为普通隔墙、防火隔墙、隔声隔墙;按使用部位的不同可分为分户隔墙、分室隔墙。应根据隔墙使用功能和使用部位的不同分别设计单层条板隔墙、双层条板隔墙、接板拼装条板隔墙。60mm及以下厚度的条板不得单独用作隔墙使用。 (2) 条板隔墙厚度应满足建筑物抗震、防火、隔声、保温等功能要求。单层条板隔墙用作分户墙时,其厚度不应小于120mm;用作户内分室隔墙时,不宜小于90mm。双层条板隔墙选用条板的厚度不宜小于60mm。(3) 双层条

14、板隔墙的两板间距宜为1050mm,可作为空气层或填入吸声、保温材料等功能材料。 (4) 接板安装的条板隔墙,其安装高度应符合下列要求,90mm厚条板隔墙接板安装高度不应大于3.6m;120mm厚条板隔墙接板安装高度不应大于4.2m;其他厚度的条板隔墙安装高度,可由设计单位与安装单位协商确定。(5) 在限高以内安装条板隔墙时,坚向接板不宜超过一次,相邻条板接头位置应错开300mm以上,错缝范围可为300500mm。条板对接部位应加连接件、定位钢卡,做好定位、加固、防裂处理。超过本条文规定的高度接板安装隔墙,应由工程设计单位另行设计。 (6) 隔墙安装长度超过6m,应采取加强防裂措施。(7) 应按隔墙长度方向坚向排列,排板应采用标准板。隔墙端部尺寸不足一块标准板宽时,可按要求切割补板,补板宽度不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
