[伊川]外保温施工组织设计.doc

上传人:d*** 文档编号:947605 上传时间:2024-05-13 格式:DOC 页数:15 大小:381.81KB
下载 相关 举报
[伊川]外保温施工组织设计.doc_第1页
第1页 / 共15页
[伊川]外保温施工组织设计.doc_第2页
第2页 / 共15页
[伊川]外保温施工组织设计.doc_第3页
第3页 / 共15页
[伊川]外保温施工组织设计.doc_第4页
第4页 / 共15页
[伊川]外保温施工组织设计.doc_第5页
第5页 / 共15页
[伊川]外保温施工组织设计.doc_第6页
第6页 / 共15页
[伊川]外保温施工组织设计.doc_第7页
第7页 / 共15页
[伊川]外保温施工组织设计.doc_第8页
第8页 / 共15页
[伊川]外保温施工组织设计.doc_第9页
第9页 / 共15页
[伊川]外保温施工组织设计.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《[伊川]外保温施工组织设计.doc》由会员分享,可在线阅读,更多相关《[伊川]外保温施工组织设计.doc(15页珍藏版)》请在第壹文秘上搜索。

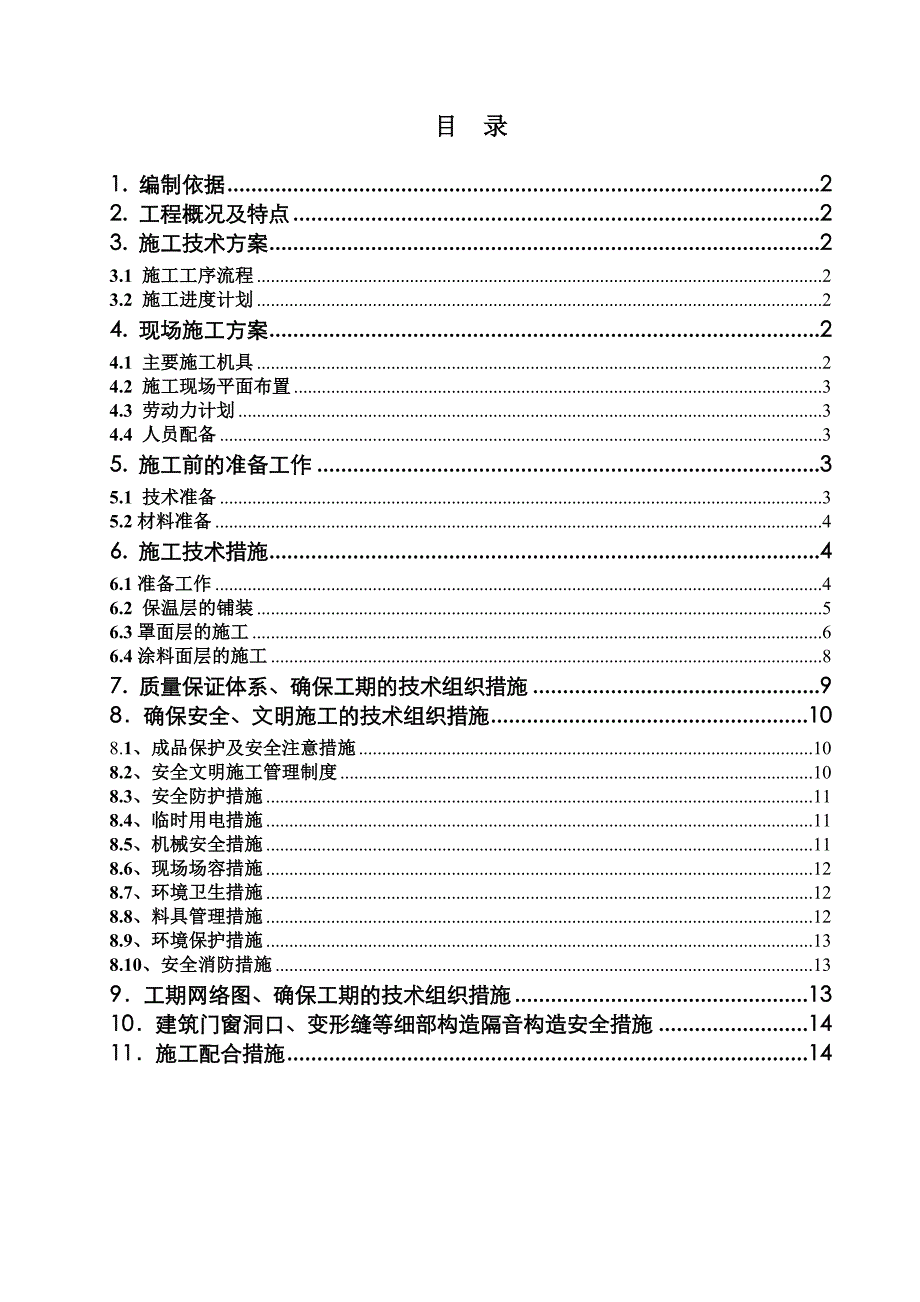

1、施工组织设计外墙保温工程某某岸花园5#楼目 录1. 编制依据22. 工程概况及特点23. 施工技术方案23.1 施工工序流程23.2 施工进度计划24. 现场施工方案24.1 主要施工机具24.2 施工现场平面布置34.3 劳动力计划34.4 人员配备35. 施工前的准备工作35.1 技术准备35.2材料准备46. 施工技术措施46.1准备工作46.2 保温层的铺装56.3罩面层的施工66.4涂料面层的施工87. 质量保证体系、确保工期的技术组织措施98确保安全、文明施工的技术组织措施108.1、成品保护及安全注意措施108.2、安全文明施工管理制度108.3、安全防护措施118.4、临时用电

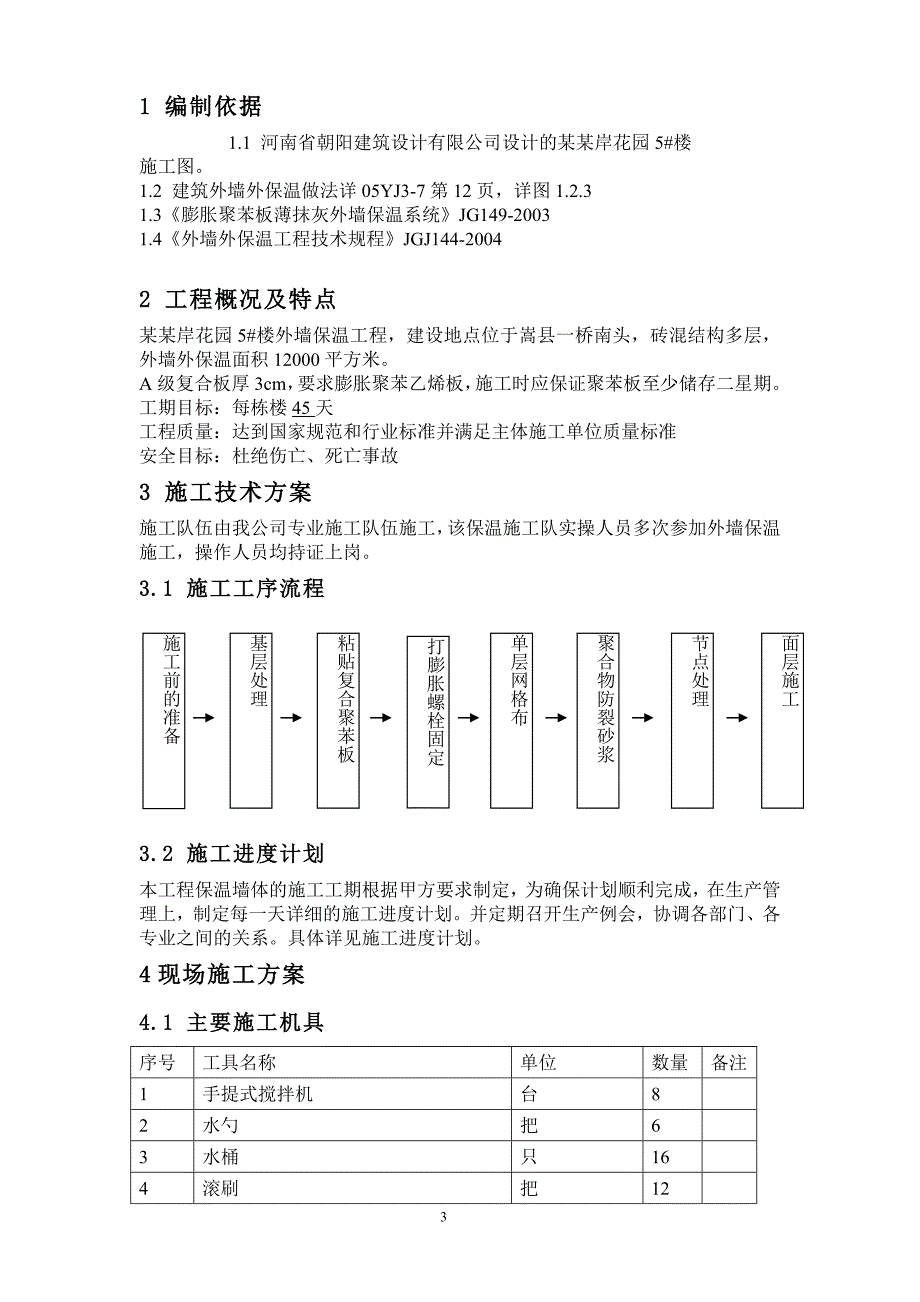

2、措施118.5、机械安全措施118.6、现场场容措施128.7、环境卫生措施128.8、料具管理措施128.9、环境保护措施138.10、安全消防措施139工期网络图、确保工期的技术组织措施1310建筑门窗洞口、变形缝等细部构造隔音构造安全措施1411施工配合措施141 编制依据1.1 河南省朝阳建筑设计有限公司设计的某某岸花园5#楼施工图。1.2 建筑外墙外保温做法详05YJ3-7第12页,详图1.2.31.3膨胀聚苯板薄抹灰外墙保温系统JG149-20031.4外墙外保温工程技术规程JGJ144-20042 工程概况及特点某某岸花园5#楼外墙保温工程,建设地点位于嵩县一桥南头,砖混结构多层

3、,外墙外保温面积12000平方米。A级复合板厚3cm,要求膨胀聚苯乙烯板,施工时应保证聚苯板至少储存二星期。工期目标:每栋楼45天工程质量:达到国家规范和行业标准并满足主体施工单位质量标准安全目标:杜绝伤亡、死亡事故3 施工技术方案施工队伍由我公司专业施工队伍施工,该保温施工队实操人员多次参加外墙保温施工,操作人员均持证上岗。3.1 施工工序流程基层处理粘贴复合聚苯板打膨胀螺栓固定单层网格布节点处理施工前的准备面层施工聚合物防裂砂浆3.2 施工进度计划本工程保温墙体的施工工期根据甲方要求制定,为确保计划顺利完成,在生产管理上,制定每一天详细的施工进度计划。并定期召开生产例会,协调各部门、各专业

4、之间的关系。具体详见施工进度计划。4现场施工方案4.1 主要施工机具序号工具名称单位数量备注1手提式搅拌机台 82水勺把63水桶只164滚刷把125托板把646平板抹刀把647锯齿抹刀把648砂纸150#(或200#)若干9电阻丝苯板切割装置 (变压器联机)套4102-3m靠尺把 4011自动电锤台84.2 施工现场平面布置保温材料应根据工程进度分批分量进场,堆放场地根据现场实际情况及总包方要求进行规划,并堆放整齐,分类码放,标识清晰,设必要覆盖保护。4.3 劳动力计划依据目前所知大致的保温施工进场时间及进场工程量,预计保温施工高峰期需要劳动力70人。 序号工 种职 责人 数1保温施工队负责保

5、温板安装的垂直度和平整度的保证52保温施工队负责粘接苯板和面层抹面154.4 人员配备组建项目经理部:针对本工程的特点,特派曾参加过类似工程、经验丰富的部分人员组成项目经理部,名单如下:项目经理部主要负责人名单及简介(表4-1-1)项目职务姓名技术职称项目经理金士领工程师技术负责人吴林东工程师质量管理华富良工程师安全管理吴林东工程师材料管理华富良助工施工管理肖庆战施工员5 施工前的准备工作5.1 技术准备5.1.1 施工人员、技术人员应认真熟悉图纸、相关国家和地方规范及保温墙体施工工艺。5.1.2施工前工长应对操作人员进行详细的技术交底及安全交底,并做好进场培训。5.2材料准备主要材料计划表序

6、号名称生产厂家数量备注1保温材料砂浆洛阳东安建筑保温材料有限公司120吨2聚苯板(3cm)洛阳东安建筑保温材料有限公司400 m33耐碱网格布洛阳古城鑫源玻纤制品有限公司15004尼龙锚固钉文安县国巨塑料制品厂7.5万个5.2.1 首先根据材料的计划,由专人负责组织材料按时进场,并妥善保管。5.2.2 材料进场前由专人负责检查验收,确保质量合格。5.2.3 材料进场前提供产品出厂合格证及质量证明书,并符合设计要求。6 施工技术措施本工程所选用的保温墙体是一套系统而非单一的产品。施工是全系统优化的重要控制点,只有规范的施工工艺,才能确保克服各种墙体的问题点,获得满意的最终效果。在施工过程中,必须

7、通过周全的事前准备,事中管理和事后清理,完成全过程的施工,将系统的整体观念贯穿于始终。6.1准备工作6.1.1基层验收按国家建设部建筑装饰工程施工及验收规范和建筑装饰装修工程质量验收规范产品施工工艺要求,进行基面的处理,修补和墙分格。根据选定产品,结合实际面积及材料单耗材,正确计算备料。核验进场聚苯板、干混砂浆、钢丝网等数量、批号、合格证、质检单等存档备用。施工人员配置,按工要求进行系统指导、培训。6.1.2材料准备聚合物粘结砂浆、聚合物抹面砂浆、聚苯板、网格布、锚固钉等材料。6.1.3工具准备外接电源设备、搅拌机、电锤、称量衡器、密齿手锯、壁纸刀、钢网用剪刀、腻子刀、抹子、托线板、2m靠尺、

8、墨斗、压子、阴阳角抿子、棕刷等。6.1.4作业条件、总包方为本工程提供室外垂直运输设备、现场施工及生活所需的水电及工人住宿的临建设施等.、基层施工验收合格,并且基层墙面及找平层应干燥。外脚手架按外装修用脚手架改装完毕,并经安全人员检查合格,在施工中配架子工翻铺板子.、基层要求墙面的水泥灰浆应清除,墙表面的凸起物应剔除。、外门窗沿口应通过验收,洞口的尺寸、位置应附合设计要求和质量要求,门窗框及墙身上各种进户管线,水浴管架及各种预埋管件架按设计安装完毕,伸出墙面的消防梯、水落管、各种进户管线和空调器等预埋件、连接件应安装完毕,并按外保温系统厚度留出间隙。、气候条件:操作地点环境和温度不低于5,风力

9、不大于5级,在施工中及施工后24小时内不得低于5。、施工面应避免强烈阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。避免由于阳光直射造成EPS板老化。如施工中突遇降雨,应采取有效措施,防止雨水 冲刷墙面. 雨季不能施工。6.1.5施工工序(见下图)基层墙面处理材料准备吊垂直线、套方、弹控制线配制粘结砂浆粘贴复合聚苯板配制抹面砂浆锚固件加固抹底层混合砂浆挂单层网格布抹面层砂浆6.2 保温层的铺装6.2.1检查墙体表面平整度。6.2.2 定基线沿窗口位置在墙面上弹出水平、垂直线,在各阴、阳角及大墙面长度不超过10米,用钢丝或尼龙丝垂吊线来确定出板外立面距墙体的距离,此线距墙距离为板厚加510mm

10、,此控制线控制所有板的外立面位置,十分重要。在墙面挂水平线确定苯板模块数。6.2.3保温板的切割依据墙体的实际尺寸切割大于6001000mm的EPS板备用。6.2.4反包增强网的裁剪反包加强网,用于外墙阳角、窗口及端部,反包加强网宽度为20cm+苯板厚度,长度可取耐碱玻璃纤维网的幅宽。6.2.5 粘结砂浆的拌合将一份保温墙体专用粘合剂砂浆加入专用粘结胶,在容器中用电动搅拌机充分搅拌均匀,达到适合操作的粘度粘结砂浆,调整粘度以不流挂,易施工为宜。6.2.6 反包加强网铺设沿边缘将加强网拉直,以100mm宽度铺于粘结砂浆上。6.2.7 EPS板背胶 保温板粘贴面一侧周边均布10mm厚,50mm宽的

11、粘结砂浆,并在中间点粘接圆点(直径100mm左右,粘接圆点间距200mm左右),按梅花点布置板四周一圈及中间的粘结点总面积应聚苯板面积的40%。达到粘结强度。6.2.8 EPS板的粘贴将EPS板沿基线铺装,用力将EPS板压于粘结砂浆上,使每个部位都有均匀的粘着机会,确保粘着,避免出现粘结不良或剥落现象.EPS板推荐由下往上、由左往右逐层粘贴,注意:EPS板打背胶时流出50mm透气孔,在安装保温板时后安装的板与先安装的板对齐,相邻保温板之间最大缝隙小于2mm、垂直度偏差不应大于3mm、板面平整度不应大于3mm。铺装时应注意,横向水平,竖向错缝,错缝宽度大于100mm。 6.2.9 EPS板压平及

12、锚固栓安装首先以抹刀用力压平。而后以23米的靠板压平。1、粘贴EPS板时应按同类规格整幅使用,当遇到突出的预埋件时,应用整幅板套割吻合,不用非整幅板拼凑,对于保温板之间缝隙较大的部位,用楔型聚苯条塞实。2、切割EPS板时必须顺直、平整。3、粘贴EPS板偶遇不平时,要及时调整,通过改变铺底砂浆的厚度或削平底材来完成与基层全面粘接的效果,以免形成粘接不良、空鼓。4、锚固栓安装:锚固栓的安装应在粘结砂浆使用24小时后进行。用冲击钻在聚苯板表面向内打孔,之后拧入锚固栓。栓钉和圆盘不得超出板面。平均每平米安装6-8个锚固钉,锚固深度不小于35mm。6.2.10 根据要求,外墙立面每1层设置一道宽30cm

13、水平防火隔离带,每道防水带整楼交圈,采用A级不燃保温材料。6.3罩面层的施工罩面层的施工一般在A级复合板粘贴24小时后进行,在罩面层是施工前4小时前在聚苯板面上刷涂界面剂。6.3.1 裁剪加强网:依据现场情况裁剪加强网。6.3.2 拌合聚合物防裂砂浆:将一份保温墙体专用聚合物防裂砂浆加入适量水,在容器中用电动搅拌机充分搅拌均匀,达到适合操作的粘度聚合物防裂砂浆,调整粘度以不流挂,易施工为宜。6.3.3打磨:24小时后,用专用打磨工具将苯板翘突部分打磨平整,清除灰尘,在聚合物防裂砂浆施工前用界面剂刷涂,界面剂施工4小时后开始聚合物防裂砂浆的施工。6.3.4 涂刮聚合物防裂砂浆: 以平板抹刀将聚合

14、物防裂砂浆均匀铺于A级复合板、A级复合板表面,厚度为11.5mm。:EPS、EPS板外表面满涂聚合物防裂砂浆,按先上后下或先下后上的原则涂刮,涂布宽度应大于加强网幅宽。6.3.5 增强网铺设:将预埋的反包加强网外露部分翻到苯板面上,包裹保温层边缘,用抹刀压入罩面层。将裁剪好的加强网展开,拉紧经纬向,用抹刀压入聚合物防裂砂浆层6.3.6 涂刮聚合物防裂砂浆:外墙为涂料饰面时:增强网压入后,涂满外层聚合物防裂砂浆,厚度2mm左右,此为“一布二胶”工艺,总厚度为35mm。外墙为磁砖饰面时:加强网安装完毕后,涂满外层聚合物防裂砂浆,总厚度为5-8mm注意:搅拌好的聚合物防裂砂浆使用时间4小时,硬化后不得使用。6.3.7 成品保护:聚合物防裂砂浆终凝后4872小时。在此期间严禁撞击、振动。如果出现破

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 经济/贸易/财会 > 贸易

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
