《[建筑]混凝土浇筑夜间连续施工方案1.doc》由会员分享,可在线阅读,更多相关《[建筑]混凝土浇筑夜间连续施工方案1.doc(6页珍藏版)》请在第壹文秘上搜索。

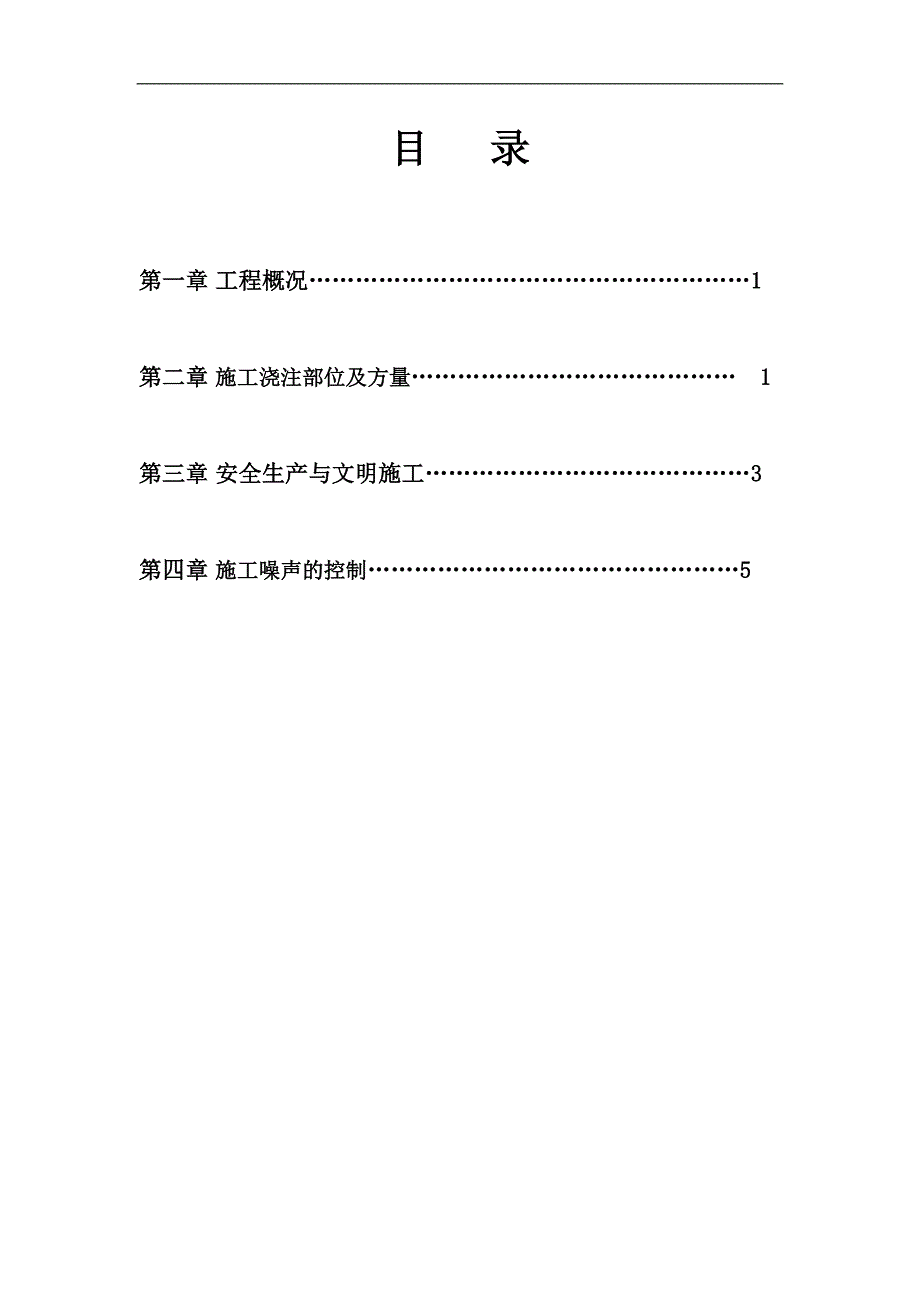

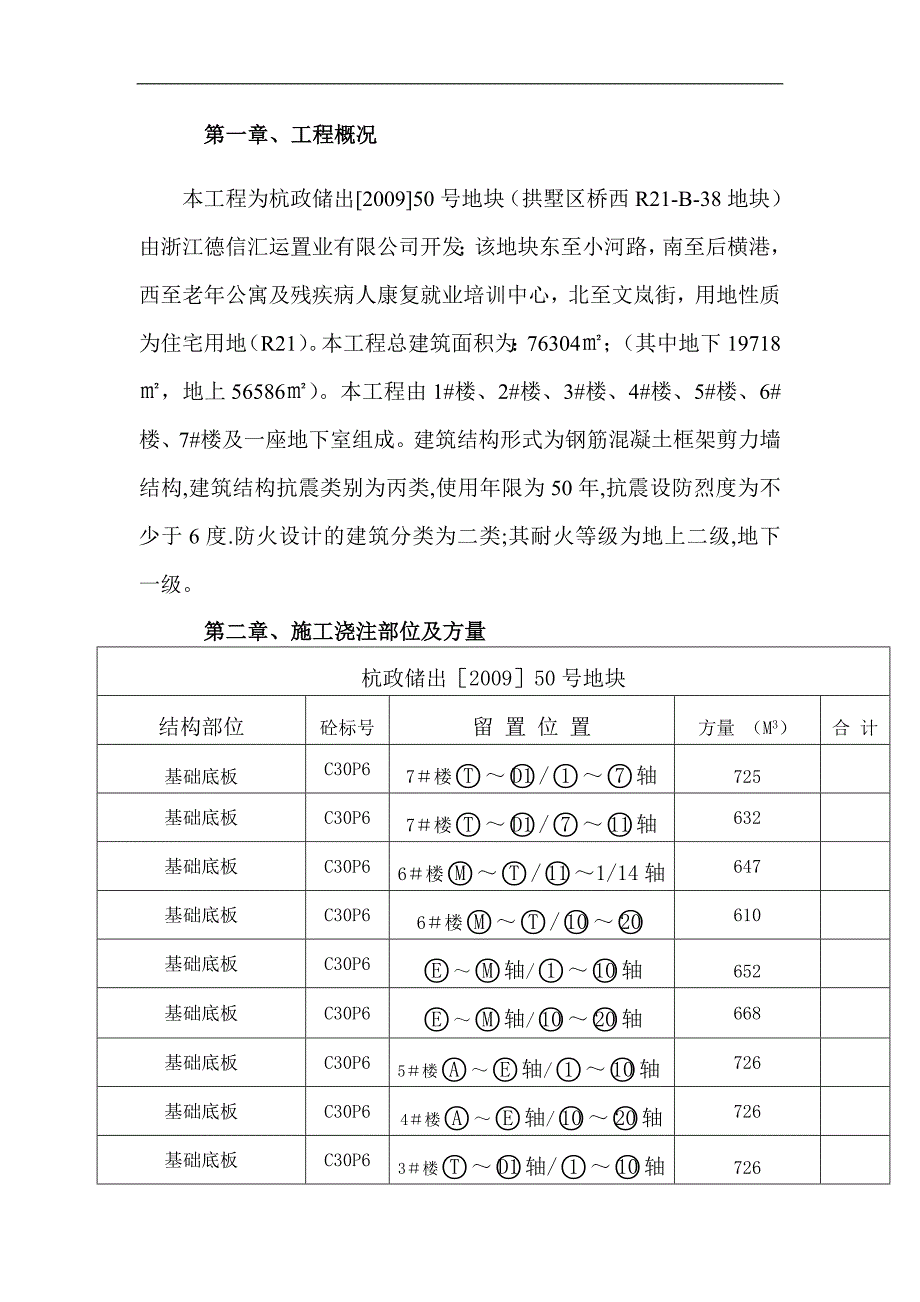

1、目 录第一章 工程概况1第二章 施工浇注部位及方量1第三章 安全生产与文明施工3第四章 施工噪声的控制5第一章、 工程概况本工程为杭政储出200950号地块(拱墅区桥西R21-B-38地块)由浙江德信汇运置业有限公司开发;该地块东至小河路,南至后横港,西至老年公寓及残疾病人康复就业培训中心,北至文岚街,用地性质为住宅用地(R21)。本工程总建筑面积为:76304;(其中地下19718,地上56586)。本工程由1#楼、2#楼、3#楼、4#楼、5#楼、6#楼、7#楼及一座地下室组成。建筑结构形式为钢筋混凝土框架剪力墙结构,建筑结构抗震类别为丙类,使用年限为50年,抗震设防烈度为不少于6度.防火设

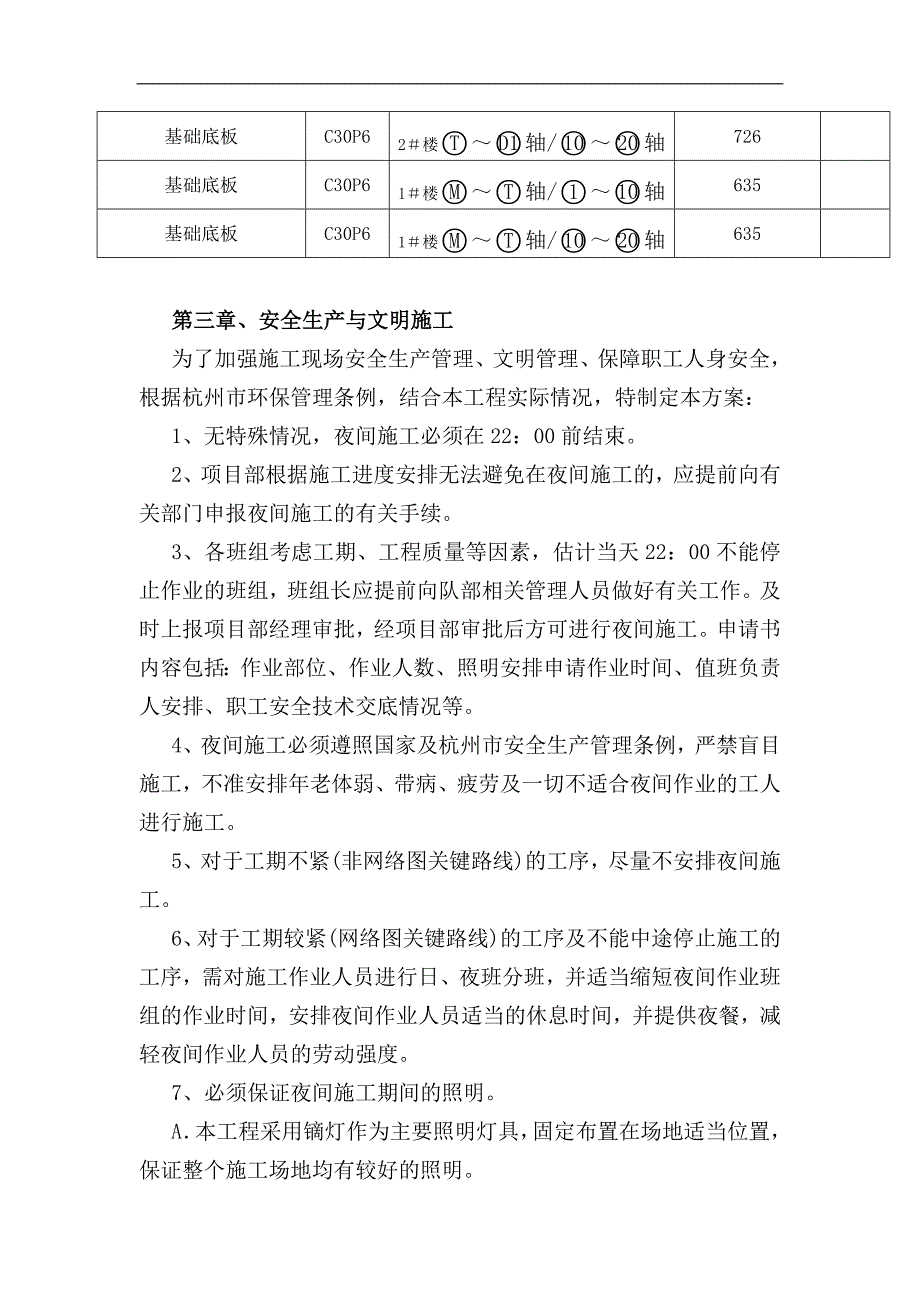

2、计的建筑分类为二类;其耐火等级为地上二级,地下一级。第二章、施工浇注部位及方量杭政储出200950号地块结构部位砼标号留 置 位 置方量 (M3)合 计基础底板C30P67楼/轴725基础底板C30P67楼/轴632基础底板C30P66楼/1/14轴647基础底板C30P66楼/610基础底板C30P6轴/轴652基础底板C30P6轴/轴668基础底板C30P65楼轴/轴726基础底板C30P64楼轴/轴726基础底板C30P63楼轴/轴726基础底板C30P62楼轴/轴726基础底板C30P61楼轴/轴635基础底板C30P61楼轴/轴635第三章、安全生产与文明施工为了加强施工现场安全生产
3、管理、文明管理、保障职工人身安全,根据杭州市环保管理条例,结合本工程实际情况,特制定本方案: 1、无特殊情况,夜间施工必须在22:00前结束。 2、项目部根据施工进度安排无法避免在夜间施工的,应提前向有关部门申报夜间施工的有关手续。 3、各班组考虑工期、工程质量等因素,估计当天22:00不能停止作业的班组,班组长应提前向队部相关管理人员做好有关工作。及时上报项目部经理审批,经项目部审批后方可进行夜间施工。申请书内容包括:作业部位、作业人数、照明安排申请作业时间、值班负责人安排、职工安全技术交底情况等。 4、夜间施工必须遵照国家及杭州市安全生产管理条例,严禁盲目施工,不准安排年老体弱、带病、疲劳
4、及一切不适合夜间作业的工人进行施工。 5、对于工期不紧(非网络图关键路线)的工序,尽量不安排夜间施工。6、对于工期较紧(网络图关键路线)的工序及不能中途停止施工的工序,需对施工作业人员进行日、夜班分班,并适当缩短夜间作业班组的作业时间,安排夜间作业人员适当的休息时间,并提供夜餐,减轻夜间作业人员的劳动强度。7、必须保证夜间施工期间的照明。A本工程采用镝灯作为主要照明灯具,固定布置在场地适当位置,保证整个施工场地均有较好的照明。B采用碘钨灯作为临时可移动照明灯具,用于重要施工部位,作为对固定式照明的补充。8、充分考虑施工安全问题,不能安排交叉施工的工序同时在夜间进行。9、夜间施工时,各项工序或作
5、业区的结合部位在夜间施工时要有明显的发光标志,各道工序夜间施工除当班的安全员、质检员必须到位外,还要建立质安主管人员巡查制度。10、而经批准后的夜间施工,施工单位必须事先向周边社区告示夜间施工情况和降低噪声措施,按规定减少噪声排放,而且不得将强光照明灯直接照射居民窗户。 11、特殊情况需夜间作业,应尽量采取降噪措施,事先做好周围群众的工作,并报工地所在的区、县有关部门备案后方可施工。为了降低夜间施工中噪声对环境的影响,采用如下措施: (1)、人为噪声的控制措施 施工现场提倡文明施工,建立健全控制人为噪声的管理制度。尽量减少人为的大声喧哗,增强全体施工人员防噪声扰民的自觉意识。a、通过统筹安排,
6、合理计划,最大限度地减少深夜高噪音施工的时间和次数; b、在某些特殊时期内,如高考前夕,现场不安排施工; c、砼施工采用商品砼,可降低砼搅拌而产生的噪声; d、楼面模板采用胶合板模板,可比采用钢模板减少噪声; e、教育工人在砼振捣时不得用振动器长时间振动钢筋; f、车辆进出现场,专人指挥,减少或不鸣笛; (2)、强噪声机械的降噪措施 A、尽量选用低噪声成备有消声降噪设备的施工机械。施工现场的强噪声机械(如:搅拌机、电锯、电刨,砂轮机等)要设置封闭的机械棚,以减少强噪声的扩散。 (3)加强施工现场的噪声监测 加强施工现场环境噪声的监测,采专人管理的原则,根据测量结果凡超过施工场界噪声限值标准的,
7、要及时对施工现场噪声超标的有关因素进行调整,达到施工噪声不扰民的目的。1. 施工前,班级长必须对工人进行全面的技术及安全交底。2. 夜间施工,施工现场及运输道路上必须有足够的照明,现场必须配备专职电工24小时值班。3. 做好临边、洞口防护并经常检查,严禁投掷物品。4. 混凝土车出口前方严禁站人,以防混凝土喷出伤人。5. 现场照明线路及电箱必须架空,严禁在钢筋上拖拉电线。6. 混凝土振捣工必须穿胶鞋,戴绝缘手套。四、施工噪声的控制(一)施工现场不同施工阶段作业噪声限值,做到噪音不超标;土石方工程:白天不超过75 分贝,夜里不超过55 分贝。打桩工程:白天不超过75 分贝,夜里严禁施工。结构工程:
8、白天不超过70 分贝,夜里不超过55 分贝。装修工程:白天不超过65 分贝,夜里不超过55 分贝。昼间为6:0022:00,夜间为22:006:00。(二)责任人:1、项目经理傅国善负责噪声控制管理工作的领导,全面管理项目的噪声预防和控制。2、项目技术负责人钱文龙、施工员郑成献和各班组长负责实施施工过程中的噪声控制。3、项目安全员张云龙、蒋安安负责噪声控制情况的检查和噪声的监控与监测工作。(三)施工噪声控制措施及要求混凝土浇筑阶段施工噪声控制措施1、混凝土振捣时,采用低噪声振动棒,禁止振钢筋或模板,做到快插慢拔,并配备相应人员控制电源线及电源开关,防止振动棒空转产生的噪声。振动棒使用完后,应及时清理干净并进行保养。2、督促混凝土供应单位某某混凝土有限公司加强对混凝土泵车的维护保养,及时进行监测(根据日常经验),对超过噪声限值的混凝土泵车及时进行更换。保证混凝土泵车、混凝土罐车平稳运行,协调一致,禁止高速运行。3、材料运输车辆应派专人指挥,运输车禁止在施工现场内鸣笛,并且限速5kmh。4、 指挥塔吊混凝土浇筑时设专人指挥,应用对讲机联系,避免大声呼叫哨声。
