七号沟路施工组织设计.doc

上传人:d*** 文档编号:947836 上传时间:2024-05-13 格式:DOC 页数:27 大小:108.96KB
下载 相关 举报
七号沟路施工组织设计.doc_第1页
第1页 / 共27页
七号沟路施工组织设计.doc_第2页
第2页 / 共27页
七号沟路施工组织设计.doc_第3页
第3页 / 共27页
七号沟路施工组织设计.doc_第4页
第4页 / 共27页
七号沟路施工组织设计.doc_第5页
第5页 / 共27页
七号沟路施工组织设计.doc_第6页
第6页 / 共27页
七号沟路施工组织设计.doc_第7页
第7页 / 共27页
七号沟路施工组织设计.doc_第8页
第8页 / 共27页
七号沟路施工组织设计.doc_第9页
第9页 / 共27页
七号沟路施工组织设计.doc_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《七号沟路施工组织设计.doc》由会员分享,可在线阅读,更多相关《七号沟路施工组织设计.doc(27页珍藏版)》请在第壹文秘上搜索。

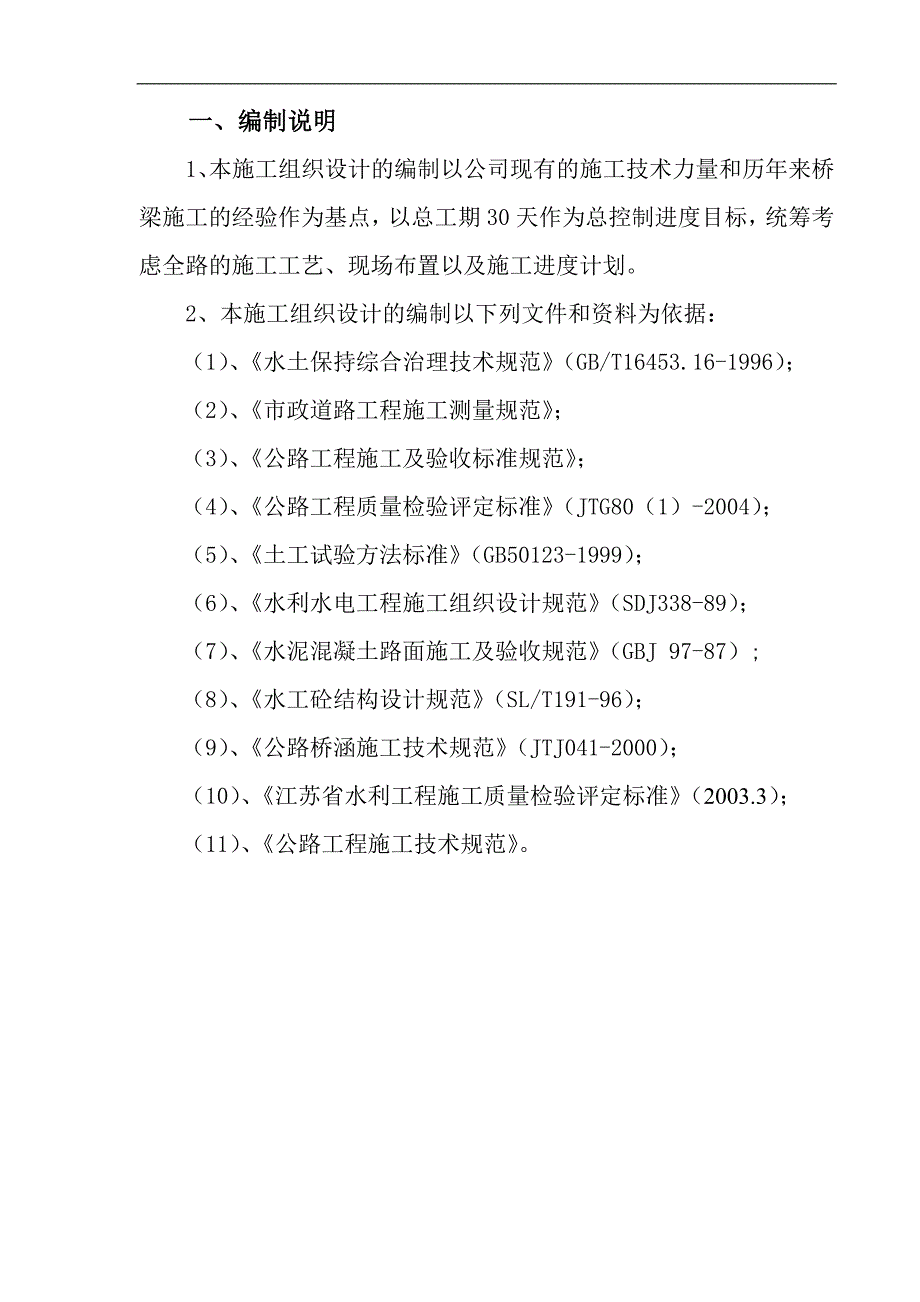

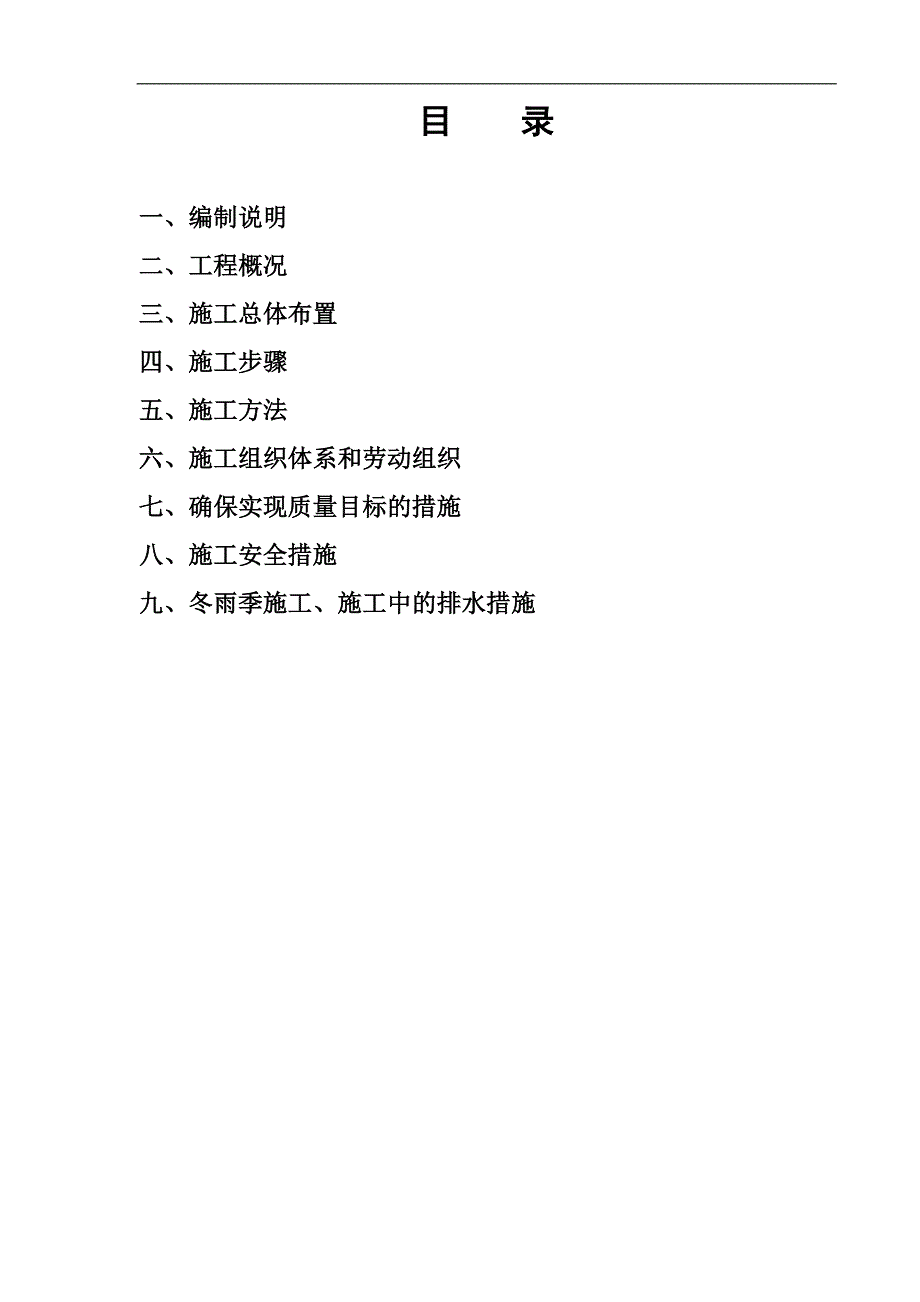

1、某某县某某村级公益事业建设一事一议项目洪桥七号沟路工程施工项目施工组织设计目 录一、编制说明二、工程概况三、施工总体布置四、施工步骤五、施工方法六、施工组织体系和劳动组织七、确保实现质量目标的措施八、施工安全措施九、冬雨季施工、施工中的排水措施一、编制说明1、本施工组织设计的编制以公司现有的施工技术力量和历年来桥梁施工的经验作为基点,以总工期30天作为总控制进度目标,统筹考虑全路的施工工艺、现场布置以及施工进度计划。2、本施工组织设计的编制以下列文件和资料为依据:(1)、水土保持综合治理技术规范(GB/T16453.16-1996);(2)、市政道路工程施工测量规范;(3)、公路工程施工及验收

2、标准规范;(4)、公路工程质量检验评定标准(JTG80(1)-2004);(5)、土工试验方法标准(GB50123-1999);(6)、水利水电工程施工组织设计规范(SDJ338-89);(7)、水泥混凝土路面施工及验收规范(GBJ 97-87);(8)、水工砼结构设计规范(SL/T191-96);(9)、公路桥涵施工技术规范(JTJ041-2000);(10)、江苏省水利工程施工质量检验评定标准(2003.3);(11)、公路工程施工技术规范。二、工程概况1、工程全称:某某县某某村级公益事业建设一事一议项目;2、建设地点:公兴河金韩河;3、建设规模:工程投资约52万元;4、承包方式:包工包料

3、;5、招标范围:本次发包内容为土路基段道路820米,15cm厚C25砼路面;砂石路基段820米,15cm厚C25砼路面;6、要求质量标准:优良;7、要求工期:30日历天。三、施工总体布置施工总体布置本着工区划分和布局合理、经济、安全,运距短的原则,根据建设单位提供的用地范围,结合本工程的实际需要,施工场地拟在工程所在地附近进行总体布置。同时,为确保本工程施工任务的顺利完成,必须认真做好各项准备工作。(一)、临时道路:1、施工道路布置:根据现场条件,在工程所在地接主要交通公路修筑一条施工临时便道至施工工场,作为场内交通的主要干线。2、施工道路施工:场地地势较低,为保证道路全天候畅通,临时便道需铺

4、设20CM厚砂砾层,基底用灰土夯实。3、场地平整:施工场地地势上下起伏大,拟用东方红推土机进行场地平整,然后用1215T压路机压实,并在场地周围设置排水沟。(二)、生产与生活临时设施:1、项目经理部:根据本工程的实际情况,项目经理部直接设在洪桥七号沟路中心施工范围内。2、生活临时设施:生活临时设施拟布置于工程所在地附近或租用附近村民民房。根据该工程的实际情况,临时设施包括住房、食堂、办公室等,其用房的搭设尽量压缩。3生产临时设施:生产临时设施主要包括预制场、水泥库、砂石料场、砼拌和台、钢筋加工场和木工加工场等。预制场、水泥库、砂石料场和砼拌和台的布置要尽量紧靠,砂石料场与砼拌和台临近布置,以降

5、低工作强度,且要方便于管理,不要离桥位和生活太远。钢筋加工场和木工加工场要布置于本工程路段中间附近,以减小运距。(四)供电:承包人自行解决与协调地方供电所提供供电电源,承包人从输电线路终端架设高压支线至各施工段,同时架设动力支线及场内照明线路,其余用电缆架设。为考虑施工的连续性,防止因停电而造成停工,另配备2台75KW发电机组以备用。(五) 供水:根据水文、地质资料显示,施工用水如砼拌制、养生等可直接从附近河道中提取,生活用水接附近自来水管网或购买矿泉水。(六)通讯:为方便项目部与外界的联系,施工期间项目经理部主要人员每人配备移动电话一部。施工场地布置示意图 七 号 沟 路614 321砂石料

6、场 2水泥库 3搅拌台754办公室 5食堂 6值班室7生活区四、施工步骤(一)施工步骤:根据招标文件的要求,结合现场条件和本工程的特殊性,拟采取分组分队施工,本着“先下后上,先主体后次体”的施工原则进行施工,各分项工程必须密切配合,采取流水作业,抓住整个工程的关键线路,集中力量进行重点环节的施工,同时注意其它工序的衔接及穿插配合,确保各分部工程有条不紊地进行。主要施工步骤如下:1、施工准备;包括搭设临时设施、平整场地、修筑临时便道、拆坝清淤、修筑泥浆池、调备材料及设备等;2、路床整理的施工:包括道路清杂、整平;3、碎砖垫层的施工:包括铺设碎砖垫层、碾压等工作;4、道路砼面层施工;包括砼搅拌、运

7、输、浇筑、振捣、抹面、养护等工作;5、扫尾撤场;包括现场整理、验收等。具体施工步骤顺序如下图(见附图)。(二)进度计划:该工程工期紧,工程量大,因此,必须围绕主控工期,科学管理,抓住重点环节和关键线路进行施工,本着求实、高效、质优的原则,编制本进度计划,以确保总体进度,保证在招标工期30天内完成。1、施工准备:做好开工前的一切准备工作,派专职材料员订购钢材、水泥、砂石料等施工材料,调集施工设备及人员,尽量压缩进场时间。合同签订后立即进场,展开开工前的全面工作,在满足开工条件的情况下5天后保证道路的顺利开工。从开工后第1天第5天。2、路床整理清杂:进场后立即组织人工、机械对现有路面进行清理、碾压

8、,保证2天后能进行碎砖垫层的铺筑。从第6天第22天。3、碎砖垫层施工:路床整理一段后,进行碎砖垫层铺筑。从第8天第24天。4、道路砼面层施工:碎砖垫层铺筑后,进行砼路面浇筑。从第10天第27天。5、扫尾撤场:整理施工路段,组织竣工验收。从第28天第30天。详细施工进度计划见施工进度计划横道图。施工步骤流程图扫尾撤场道路砼路面碎砖垫层路床整理清杂施工准备施工进度计划横道图序号项目名称510152025301施工准备2路床整理清杂3碎砖垫层4道路砼路面5扫尾撤场6五、施工方法1、碎砖石灰泥土浆垫层1.1、材料性能要求碎砖:不应采用风化、酥松、夹有机杂质的砖料,颗粒粒径2060 mm。石灰:符合JT

9、J0342000公路路面基层施工技术规范 (GB159479)的标准,石灰中的氧化钙和氧化镁的含量是符合要求。1.2、施工工具与机具机具:机动翻斗车、手扶式振动压路机、蛙式打夯机、手推车、灰浆机等。工具:人工夯(大于等于30kg)、铁锨、铁耙、筛子、锤子、喷壶等。1.3、作业条件基土已铺设完毕,密实度经检验符合设计要求。垫层下管道及地下埋设物已埋设完毕,并已办理验收手续。碎砖的质量经检验符合质量要求,级配符合设计要求。石灰的质量经检验符合质量要求,灰剂量经实验确定。垫层标高和排水坡度的基准点和水平基准控制线已设置或标志。施工机具已备齐。气温不低于0。1.4、施工工艺碎砖垫层铺设工艺流程如下:碎

10、砖料准备基层清理验收碎砖料级配检验碎砖填筑压(夯)实灌石灰泥土浆取样检测1.5、施工要点碎砖垫层施工的基土必须平整、坚实、均匀;局部松软土应清除,用同类土分层回填时夯实。摊铺厚度宜按l.3倍压实厚度计算。摊铺由一端向另一端分段铺设,分层压(夯)实,要求摊铺均匀,不得有粗细颗粒分离现象。表面空隙应以粒径为525 mm的细碎石填补。铺完一段,压实前应洒水使表面保持湿润。小面积采用木夯或蛙式打夯机夯实,不少于三遍;大面积宜采用小型振动压路机压实,不少于四遍,均夯(压)至表面平整、坚实、无松动为止,高低差不大于20 mm。垫层铺设时每层厚度宜一次铺设,不得在夯压后再行补填或铲削。垫层分段铺设,应用挡板

11、留直槎,不得留斜槎。当垫层标高不同时,应按先深后浅的顺序施工。分段铺设时,垫层接头应阶梯形搭接,每层隔开0.51.0m,并注意充分夯压实。夯压完的垫层如遇雨水浸泡基土或行驶车辆振动造成松动,应在排除积水和整平后,重新夯压密实。夯压后灌石灰泥土浆,石灰泥土浆采用灰浆机搅拌,激动翻斗车运输,浇灌后采用压路机压实。1.6、质量标准主控项目1)碎砖不应采用风化、酥松、夹有机杂质的砖料,颗粒粒径不应大于60 mm。2)碎砖垫层的密实度应符合设计要求。一般项目 碎石、碎砖垫层的表面允许偏差应符合下表的规定。砂垫层和砂石垫层的允许偏差和检验方法项次项目允许偏差/mm检验方法1表面平整度15用2m靠尺和楔形塞

12、尺检查2标高20用水准仪检查3坡度不大于相应尺寸的21000,且不大于30用坡度尺检查4厚度在个别地方不大于设计厚度的110用钢直尺检查2、砼工程(1)、原材料、进货、试验砼生产所用原材料有水泥、细骨料、粗骨料、水、掺和剂等。1、水泥一般使用普通硅酸盐水泥,根据招标文件规定,水泥使用国标合格水泥。应向考核合格供货商采购,进货批量,按砼工程量及施工进度确定。A、水泥标号按设计砼标号选定,本工程只用到32.5级水泥,拟用地产仁舟水泥。B、水泥进货应有出厂质保单及检验合格证,到工地应设专用仓库储存,按批次分开堆放,堆放高度不大于12个袋高。C、每批进货均应进行安定性,初、终凝时间,细度模浆,抗折、抗

13、压强度试验。抽样批量为200T取样一组。D、水泥试验应由材料试验资质单位进行,并出具试验报告,报监理审核,抽检合格后,方准使用。2、细骨料一般使用宿迁或苏南粗砂。A、进货批量按工程量及场地条件确定,堆场要平整,四周开好排水沟,料堆坡度稳定。B、每批进货要进行细度模数、级配、密度、坚固性、云母含量有机质,硫化物,硫酸盐含量,轻物质含量等试验。抽样批量为600T取样一组,22KG。C、细骨料试验应由材料试验资质单位进行,并出具试验报告,报监理审核,抽检合格后使用。3、粗骨料一般使用盱眙或苏南石子。A、进货批量按工程量及场地条件确定,堆场要平整、四周开好排水沟,料堆堆坡度稳定,防止骨料分离。B、每批进货要进行含泥量、泥块含量、针片状颗粒、吸水率、压碎值、坚固性、密度、有机质、硫化物、轻物质含量、硫酸盐含量等试验。抽样批量为600T,取样一组40KG。C、粗骨料试验应由材料试验资质单位进行,并出具试验报告,报监理审核,抽检合格后使用。4、拌和用水,一般适宜饮用的水,即可作拌和用水。水质应送水质试验资质单位进行,并出具试验报告,报监理审核。5、掺加剂一般有减水剂、早强剂、防冻剂等。A、掺加剂要根据施工需要选用,向专业厂家采购。B、拟用掺加剂要提早进行掺量配比试验,按掺和总量订货。(2)、砼配比试验1、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
