《万基花园雨季施工方案.doc》由会员分享,可在线阅读,更多相关《万基花园雨季施工方案.doc(5页珍藏版)》请在第壹文秘上搜索。

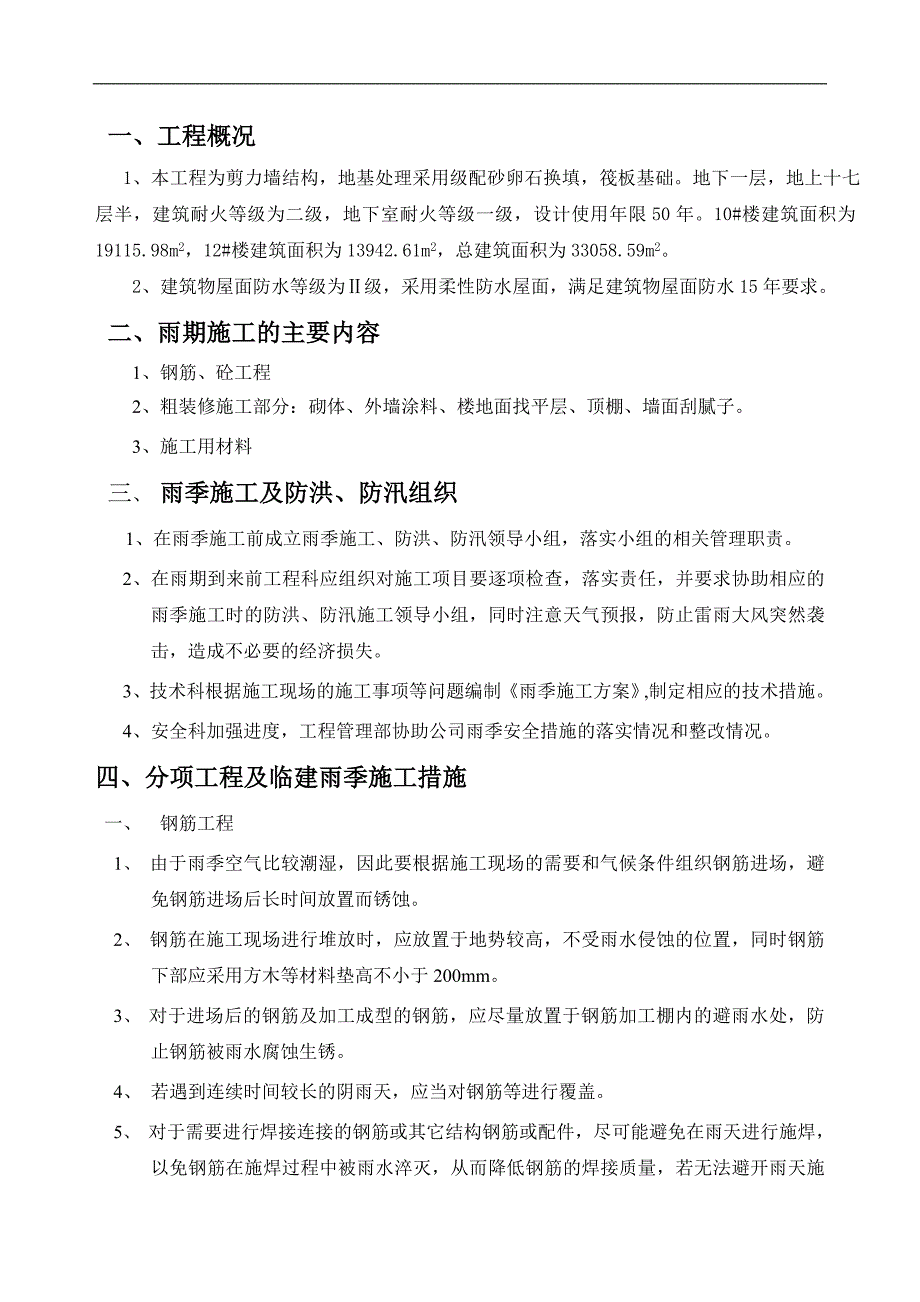

1、 目 录一、工程概况二、雨期施工的主要内容三、雨季施工及防洪、防汛组织四、分项工程及临建雨季施工措施五、重点安全事项 一、工程概况1、本工程为剪力墙结构,地基处理采用级配砂卵石换填,筏板基础。地下一层,地上十七层半,建筑耐火等级为二级,地下室耐火等级一级,设计使用年限50年。10#楼建筑面积为19115.98m2,12#楼建筑面积为13942.61m2,总建筑面积为33058.59m2。2、建筑物屋面防水等级为级,采用柔性防水屋面,满足建筑物屋面防水15年要求。 二、雨期施工的主要内容1、钢筋、砼工程2、粗装修施工部分:砌体、外墙涂料、楼地面找平层、顶棚、墙面刮腻子。3、施工用材料三、 雨季施
2、工及防洪、防汛组织1、在雨季施工前成立雨季施工、防洪、防汛领导小组,落实小组的相关管理职责。2、在雨期到来前工程科应组织对施工项目要逐项检查,落实责任,并要求协助相应的雨季施工时的防洪、防汛施工领导小组,同时注意天气预报,防止雷雨大风突然袭击,造成不必要的经济损失。3、技术科根据施工现场的施工事项等问题编制雨季施工方案,制定相应的技术措施。4、安全科加强进度,工程管理部协助公司雨季安全措施的落实情况和整改情况。四、分项工程及临建雨季施工措施一、 钢筋工程1、 由于雨季空气比较潮湿,因此要根据施工现场的需要和气候条件组织钢筋进场,避免钢筋进场后长时间放置而锈蚀。2、 钢筋在施工现场进行堆放时,应

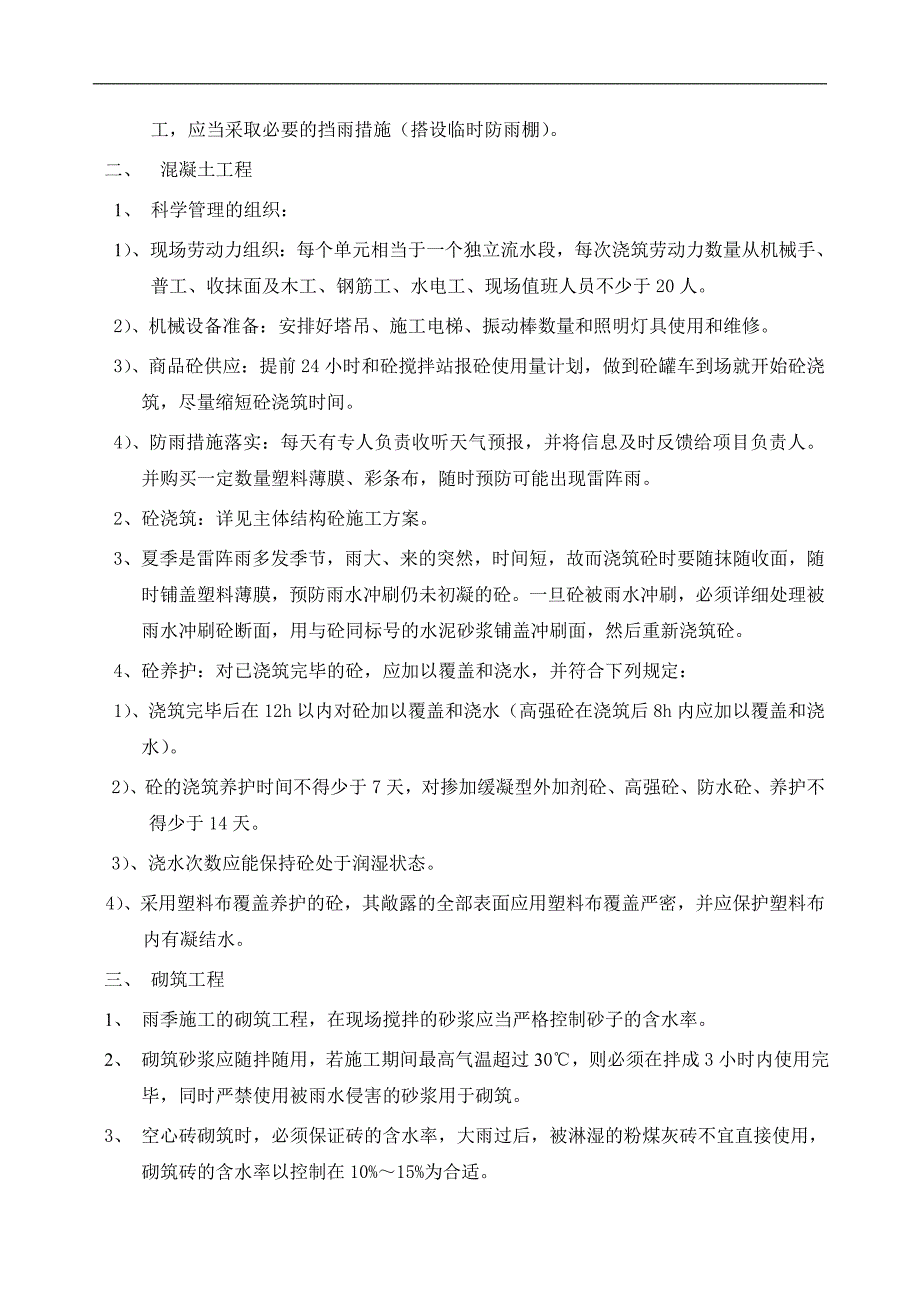

3、放置于地势较高,不受雨水侵蚀的位置,同时钢筋下部应采用方木等材料垫高不小于200mm。3、 对于进场后的钢筋及加工成型的钢筋,应尽量放置于钢筋加工棚内的避雨水处,防止钢筋被雨水腐蚀生锈。4、 若遇到连续时间较长的阴雨天,应当对钢筋等进行覆盖。5、 对于需要进行焊接连接的钢筋或其它结构钢筋或配件,尽可能避免在雨天进行施焊,以免钢筋在施焊过程中被雨水淬灭,从而降低钢筋的焊接质量,若无法避开雨天施工,应当采取必要的挡雨措施(搭设临时防雨棚)。二、 混凝土工程1、 科学管理的组织:1)、现场劳动力组织:每个单元相当于一个独立流水段,每次浇筑劳动力数量从机械手、普工、收抹面及木工、钢筋工、水电工、现场值
4、班人员不少于20人。2)、机械设备准备:安排好塔吊、施工电梯、振动棒数量和照明灯具使用和维修。3)、商品砼供应:提前24小时和砼搅拌站报砼使用量计划,做到砼罐车到场就开始砼浇筑,尽量缩短砼浇筑时间。4)、防雨措施落实:每天有专人负责收听天气预报,并将信息及时反馈给项目负责人。并购买一定数量塑料薄膜、彩条布,随时预防可能出现雷阵雨。 2、砼浇筑:详见主体结构砼施工方案。3、夏季是雷阵雨多发季节,雨大、来的突然,时间短,故而浇筑砼时要随抹随收面,随时铺盖塑料薄膜,预防雨水冲刷仍未初凝的砼。一旦砼被雨水冲刷,必须详细处理被雨水冲刷砼断面,用与砼同标号的水泥砂浆铺盖冲刷面,然后重新浇筑砼。4、砼养护:
5、对已浇筑完毕的砼,应加以覆盖和浇水,并符合下列规定:1)、浇筑完毕后在12h以内对砼加以覆盖和浇水(高强砼在浇筑后8h内应加以覆盖和浇水)。 2)、砼的浇筑养护时间不得少于7天,对掺加缓凝型外加剂砼、高强砼、防水砼、养护不得少于14天。3)、浇水次数应能保持砼处于润湿状态。4)、采用塑料布覆盖养护的砼,其敞露的全部表面应用塑料布覆盖严密,并应保护塑料布内有凝结水。三、 砌筑工程1、 雨季施工的砌筑工程,在现场搅拌的砂浆应当严格控制砂子的含水率。2、 砌筑砂浆应随拌随用,若施工期间最高气温超过30,则必须在拌成3小时内使用完毕,同时严禁使用被雨水侵害的砂浆用于砌筑。3、 空心砖砌筑时,必须保证砖
6、的含水率,大雨过后,被淋湿的粉煤灰砖不宜直接使用,砌筑砖的含水率以控制在10%15%为合适。4、 砌筑完毕的砖墙,雨天及下班时要做好防雨措施,可用塑料布临时遮盖,以防雨水冲走砂浆,致使砌体倒塌。四、装修阶段的其它分项工程由于目前设计对施工材料尚未进行明确,因此相应的雨季施工措施将在相应的施工方案编制时进行要求。五、施工外架工程1、 监督爬架现场技术服务人应当检查防雷接地的有效性,尤其在每次爬架提升后,应当及时检查爬架防雷有效情况。六、施工现场办公室及工人生活区等临建设施1、 雨季来临之前项目后勤办公室应对施工现场办公室、工人生活区临建房屋进行检查,检查房屋是否存在漏雨、稳固(防止坍塌伤人)、雷
7、击等隐患,并及时进行整改。2、 明确施工现场临时用水的排放情况(施工现场下水管线布置情况见附图),保证现场内污水井及污水管道的正常使用,若发现堵塞,应及时进行疏通。3、 生活区周围应保持清洁卫生,做到无污物和污水,生活垃圾应集中堆放、及时清理。七、 施工场地、工棚及内部相应设备、大型机械,临电设施1、 在雨期到来前应对现场内的所有临电设施进行一次全面检查,检查漏电、接地、防雷等安全隐患。2、 电缆线的敷设、各种机具的漏电保护、接地措施等均应符合要求且准确可靠。3 、 保证各级电箱、电动机械防雨棚在雨季能正常使用。4、 所有电动建筑机械、手持电动工具均应实行专人专机负责制,并定期检查,确保设备可
8、靠运行。5、 使用类手持电动工具以及打夯机、无齿锯等移动式电气设备必须戴绝缘手套。此类工具在下雨天不能使用。6、 电焊机应放置在防雨、防砸且通风良好的地方,下方不得有堆土和积水、周围不得堆放易燃易爆物品及其它杂物。焊工必须按规定穿戴防护用品=持证上岗。八 材料堆放1、 存放水泥、白灰等袋装材料严禁靠墙码垛,并采取上盖下垫措施,与地面间距离控制在300以上。2、 下雨及下班前应对水泥、白灰、方木、竹胶板等材料进行遮盖。五、重点安全事项1、 在外爬架安装时,对防雷接地部分认真施工,做到不留隐患。2、 建立健全各项安全用电制度,如安全技术交底制度、安全检测制度、电气维修制度、安全用电责任制等,确保现场用电的安全。3、 定期检查现场临电、临建设施及各种标语牌、宣传栏的使用情况,对所存在的问题及时解决。4、 外脚手架、塔式起重机必按现须场用电安全要求设避雷接地装置。避雷接地装置的接地线采用两根导线在不同点与接地装置做可靠的电气连接,导线应采用铜线,不得使用铝导线,垂直接地体应选用镀锌钢管、圆钢,也可采用角钢,但不得使用螺纹钢。所有防雷装置的冲击接地电阻值不得大于30。5、 做好工人的防暑降温工作,可定期向工人发放十滴水、清凉油或风油精等防暑用品,并定时向地面浇水。6、 电焊工、机电器具操作人员必须按照相关操作规程上岗和进行相应机电设备操作。7、 严格执行安全交底制度。
