万州太安镇凤凰养生苑独立柱基础施工方案.doc

上传人:d*** 文档编号:947861 上传时间:2024-05-13 格式:DOC 页数:26 大小:205.02KB
下载 相关 举报
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第1页
第1页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第2页
第2页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第3页
第3页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第4页
第4页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第5页
第5页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第6页
第6页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第7页
第7页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第8页
第8页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第9页
第9页 / 共26页
万州太安镇凤凰养生苑独立柱基础施工方案.doc_第10页
第10页 / 共26页
亲,该文档总共26页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《万州太安镇凤凰养生苑独立柱基础施工方案.doc》由会员分享,可在线阅读,更多相关《万州太安镇凤凰养生苑独立柱基础施工方案.doc(26页珍藏版)》请在第壹文秘上搜索。

1、 某某镇凤凰养生苑独立柱基础施工方案目 录一、编制依据二、工程概况三、施工准备2四、施工工序3五、施工工艺4六、质量标准9七、安全生产及文明施工23独立柱基础施工方案一、 编制依据1、建筑工程施工质量验收统一标准GB50300-20012、建筑地基基础工程施工质量验收规范GB50202-20023、钢筋混凝土结构工程施工质量验收规范GB50204-20024、普通混凝土配合比设计规程JGJ5520005、普通混凝土用砂质量标准及检验方法JGJ52926、普通混凝土用碎石和卵石质量标准及检验方法GJ53927、混凝土外加剂应用技术规范GBJ119888、施工设计图纸9、施工现场临时用电安全技术规

2、程二.工程概况太安镇凤凰养生苑项目接待中心会所建设占地面积1200.31,总建筑面积约3984.01,工程结构类型为框架结构,基础为独立柱基。三、施工准备(一)独立柱基开挖施工准备1、土方施工指导思想:1.1、土方工程施工前应进行挖、填方的平衡计算,综合考虑土方运距最短,运程合理,做好土方平衡调配,减少重复挖运。1.2、土方工程施工,应经常测量和校核平面位置,水平标高和边坡度。土方不应堆在基坑边缘。2、开挖前施工准备2.1施工现场及地下、地上障碍物清除处理完毕。2.2建筑物位置的标准边轴线桩定位就绪。2.3排水降水设施准备就绪。 2.4夜间施工照明已安装好。 2.5基坑围护材料(钢管、安全网、

3、警戒红线等)已准备好。(二)材质要求1、水泥:水泥品种、强度等级应根据设计要求确定,质量符合现行水泥标准。工期紧时可做水泥快测。必要时要求厂家提供水泥含碱量的报告。2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。砂、石质量符合现行标准。必要时做骨料碱活性试验。3、水:自来水或不含有害物质的洁净水。4、外加剂:根据现场施工条件,确定是否采用外加剂。外加剂必须经试验合格后,方可在工程上使用。5、掺合料:根据现场施工条件,确定是否采用掺合料。质量符合现行标准。6、钢筋:钢筋的级别、规格必须符合设计要求,质量符合现行标准要求。表面无老锈和油污。必要时做化学分析

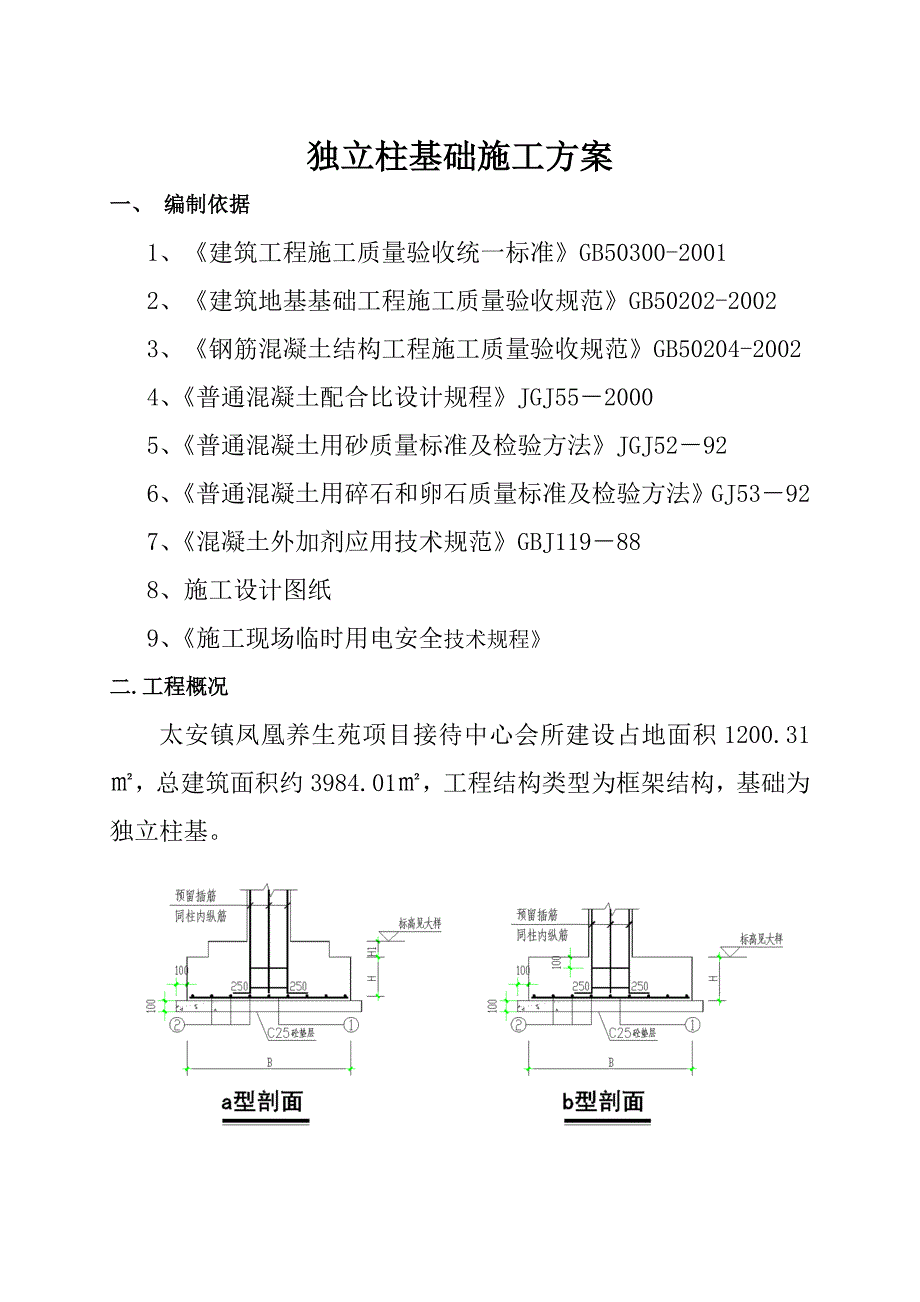

4、。7、脱模剂:水质隔模剂。(三)工器具备有搅拌机、手推车或翻斗车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、串桶或溜槽、钢筋加工机械、木制井字架等。四、施工工序土方开挖清理验槽砼垫层钢筋绑扎相关专业施工清理支模板清理混凝土搅拌混凝土浇筑混凝土振捣混凝土找平混凝土养护模板拆除土方回填。五、施工工艺(一)独立柱基土方开挖1、柱下独立基础开挖工艺流程:场地清理放线开挖人工修边基地找平 2、放线根据现场轴线控制桩,拉通线,按照图纸设计确定房屋各轴线位置。由轴线位置和基础设计尺寸确定开挖范围,基础四周预留工作面,撒白灰,标定开挖线。 3、开挖 基础采用天然地基,本工程采用柱下独立基础,持力层为中风化页岩,地

5、基承载力特征值 faK=2500KPa。独立基础基底进入持力层不小于300mm且基础顶面低于室内地坪不小于100mm。严格控制基底标高。 本工程柱下独立基础采用机械开挖至中风化页岩持力层,人工配以空压机挖至设计底标高。部分坚硬石基础采用水磨钻工艺开挖。4、人工基底找平 机械开挖在接近槽底时用水准仪控制标高,预留510cm土层人工开挖,以防止超挖。在基础施工前,人工将预留土层挖出,整平致设计标高。挖出土方采用人工运到各基础之间的空位处,堆土成堆,由挖机转运装车、外运。5、注意事项5.1、注意保护定位标准桩,轴线引桩、标准水准点等,挖运土时不能碰撞。 5.2、定期复测轴线桩、水准点,检查其可靠性。

6、5.3:应注意的质量问题5.3.1、基底超挖:开挖基础不得超过基底标高,如个别地方超挖时,其处理方法要取得设计单位的意见。5.3.2、基底保护:基坑(槽)开挖后应尽量减少对基土的扰动,如果基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。5.3.3、施工顺序不合理:应严格按施工方案规定的施工顺序进行开挖土方。应注意先从低处开挖,分层,分段依次进行,形成一定坡度,以利用排水。5.3.4、开挖尺寸不足,边坡过陡:基坑(槽)底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加工作面宽度,如排水设施。(二)清理及垫层浇灌地基验槽完成后,清除表层浮土及扰动土,不留积水

7、,立即进行垫层砼施工,垫层砼必须振捣密实,表面平整,严禁晾晒基土。(三)钢筋绑扎垫层浇灌完成后,砼达到1.2Mpa后,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣,柱插筋弯钩部分必须与底板筋成450绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,做为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在基础砼浇完后,必须进行更换。独立柱基钢筋绑扎示意钢筋绑扎好后底面及侧面搁置保护层塑料垫块,厚度为设计保护层厚度,垫块间距不得大于1000mm(

8、视设计钢筋直径确定),以防出现露筋的质量通病。注意对钢筋的成品保护,不得任意碰撞钢筋,造成钢筋移位。(三)模板钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度,30。时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮,模板上部设透气及振捣孔,坡度30。时,利用钢丝网(间距30cm)防止混凝土下坠,上口设井子木控制钢筋位置。不得用重物冲击模板,不准在吊帮的模板上搭设脚手架,保证模板的牢固和严密。(四)清理清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞。(五)混凝土现场搅拌1、每次浇筑砼前1.5h左右,由工长填写“砼浇筑申请书”,

9、一式3份,施工技术负责人签字后,工长留一份,交试验员一份,资料员一份归档。2、试验员依据砼浇筑申请书填写有关资料。做砂石含水率。调整砼配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。定磅秤或电子秤及水继电器。3、材料用量、投放:水、水泥、外加剂、掺合料的计量误差为2,砂石料的计量误差为土3。投料顺序为:石子水泥外加剂粉剂掺合料砂子水外加剂液剂。4、搅拌时间:强制式搅拌机:不掺外加剂时,不少于90秒,掺外加剂时,不少于120秒。自落式搅拌机:在强制式搅拌机搅拌时间的基础上增加30秒。(六)混凝土浇筑混凝土应分层连续进行,间歇时间不超过砼初凝时间,一

10、般不超过2小时,为保证钢筋位置正确,先浇一层5lOcm厚砼固定钢筋。台阶型基础每一台阶高度整体浇捣,每浇完一台阶停顿0.5小时待其下沉,再浇上一层。分层下料,每层厚度为振动棒的有效振动长度。防止由于下料过厚,振捣不实或漏振,吊帮的根部砂浆涌出等原因造成蜂窝、麻面或孔洞。(七)混凝土振捣采用插入式振捣器,插人的间距不大于作用半径的1.5倍。上层振捣棒插入下层35cm。尽量避免碰撞预埋件、预埋螺栓,防止预埋件移位。(八)混凝土找平混凝土浇筑后,表面比较大的混凝土,使用平板振捣器振一遍,然后用杆刮平,再用木抹子搓平。收面前必须校核混凝土表面标高,不符合要求处立即整改。(九)浇筑混凝土时,经常观察模板

11、、支架、钢筋、螺栓、预留孔洞和管有无走动情况,一经发现有变形、走动或位移时,立即停止浇筑,并及时修整和加固模板,然后再继续浇筑。(十)混凝土养护已浇筑完的混凝土,应在12h左右覆盖和浇水。一般常温养护不得少于7昼夜,特种混凝土养护不得少于14昼夜。养护设专人检查落实,防止由于养护不及时,造成混凝土表面裂缝。(十一)模板拆除侧面模板在混凝土强度能保证其棱角不因拆模板而受损坏时方可拆模,拆模前设专人检查混凝土强度,拆除时采用撬棍从一侧顺序拆除,不得采用大锤砸或撬棍乱撬,以免造成混凝士棱角破坏。六、质量标准(一)钢筋工程1、钢筋加工工程(1)主控项目1)钢筋进场时,应按现行国家标准钢筋混凝土用热轧带

12、肋钢筋GBl499等的规定抽取试件作力学性能检验,其质量必须符合标准的规定。2)对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于125;钢筋的屈服强度实测值与强度标准值的比值不应大于13。3)当发现钢筋脆断、焊接I生能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验。4)受力钢筋的弯钩和弯折应符合下列规定:HPB235级钢筋末端应作1800弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3

13、倍;当设计要求钢筋末端需作1350弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;钢筋作不大于900的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。5)除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时,应符合下列规定:箍筋弯钩的弯弧内直径除应满足第4条的规定外,尚应不小于受力钢筋直径;箍筋弯钩的弯折角度:对一般结构,不应小于900;对有抗震等要求的结构,应为1350;箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍。(2)一般项目1

14、)钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。2)钢筋调直宜采用机械方法,也可采用冷拉方法。当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4,HRB335级、HRB400级和RRB400级钢筋的冷拉率不宜大于是1。3)钢筋加工的允许偏差应符合下表的规定:钢筋加工的允许偏差项目允许偏差(mm)受力钢筋顺长度方向全长的净尺寸10弯起钢筋的弯折位置20箍筋内净尺寸52、钢筋安装工程(1)主控项目1)纵向受力钢筋的连接方式应符合设计要求。2)在施工现场,应按国家现行标准钢筋机械连接通用技术规程JGJl07、钢筋焊接及验收规程JGJl8的规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。3)钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。(2)一般项目

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 绿化工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
