万达广场大体积混凝土施工方案#河北#多图.doc

上传人:d*** 文档编号:947883 上传时间:2024-05-13 格式:DOC 页数:29 大小:3.55MB
下载 相关 举报
万达广场大体积混凝土施工方案#河北#多图.doc_第1页
第1页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第2页
第2页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第3页
第3页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第4页
第4页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第5页
第5页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第6页
第6页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第7页
第7页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第8页
第8页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第9页
第9页 / 共29页
万达广场大体积混凝土施工方案#河北#多图.doc_第10页
第10页 / 共29页
亲,该文档总共29页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

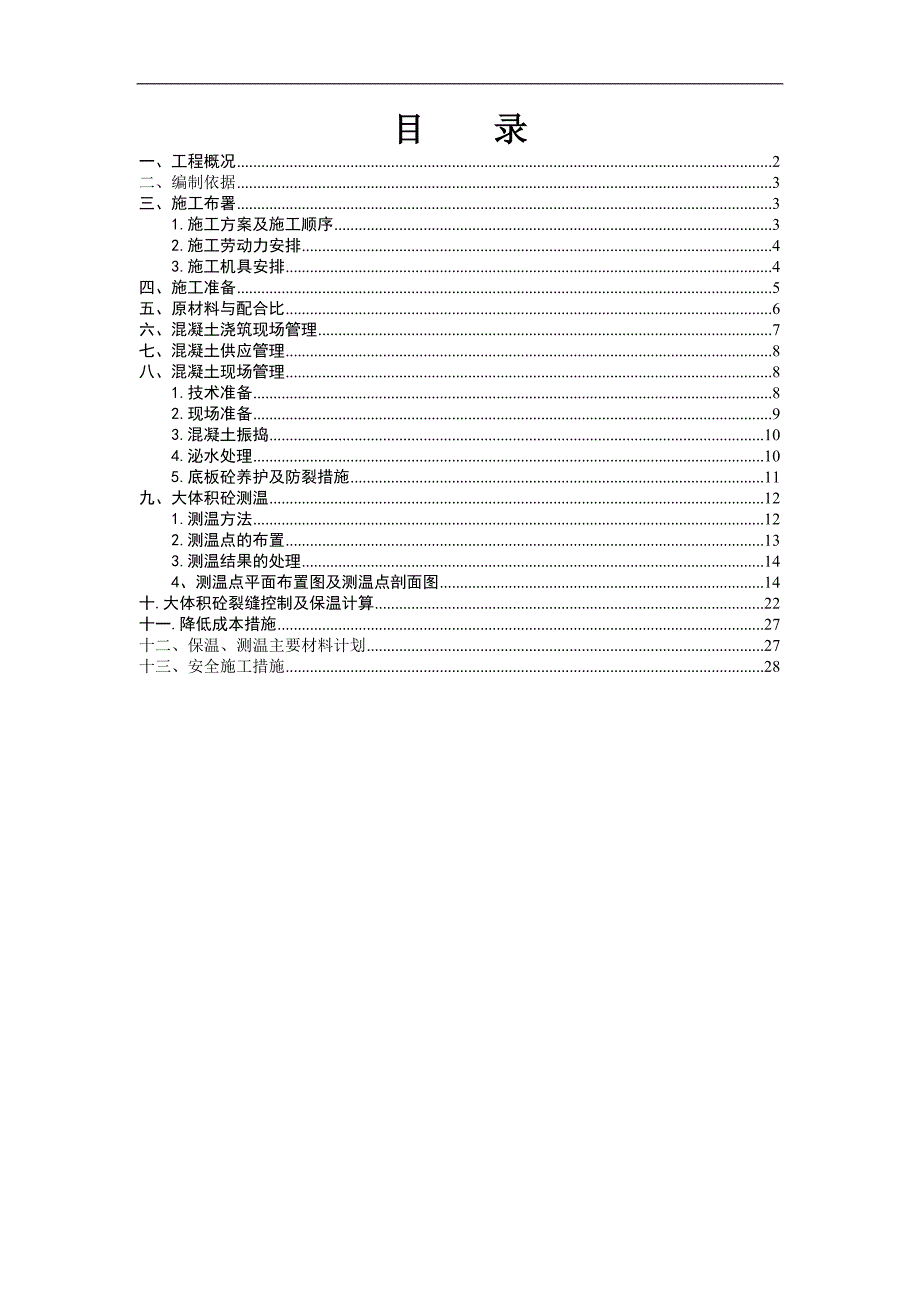

《万达广场大体积混凝土施工方案#河北#多图.doc》由会员分享,可在线阅读,更多相关《万达广场大体积混凝土施工方案#河北#多图.doc(29页珍藏版)》请在第壹文秘上搜索。

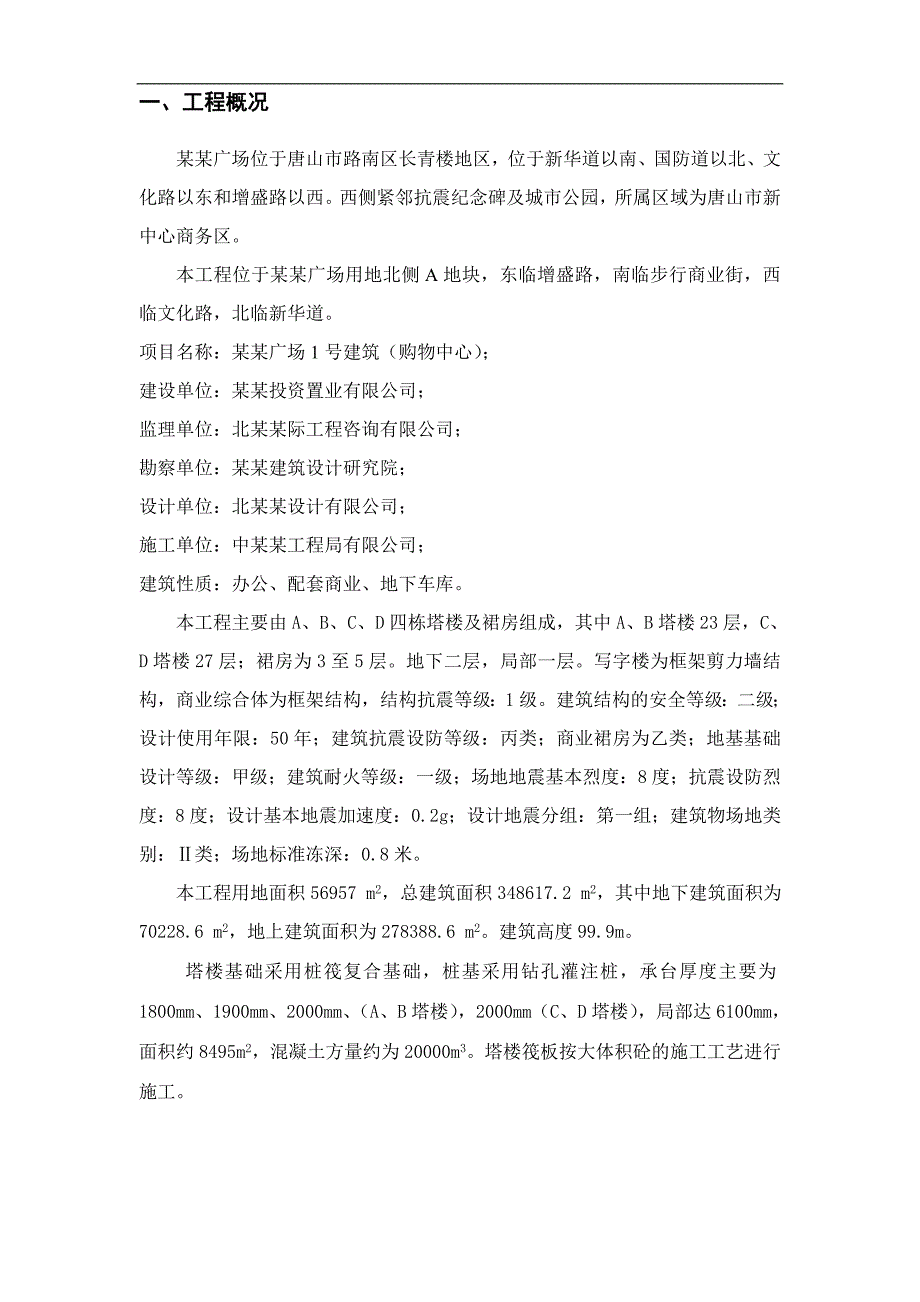

1、 某某广场1号建筑(购物中心) 大体积混凝土施工方案目 录一、工程概况2二、编制依据3三、施工布署31.施工方案及施工顺序32.施工劳动力安排43.施工机具安排4四、施工准备5五、原材料与配合比6六、混凝土浇筑现场管理7七、混凝土供应管理8八、混凝土现场管理81.技术准备82.现场准备93.混凝土振捣104.泌水处理105.底板砼养护及防裂措施11九、大体积砼测温121.测温方法122.测温点的布置133.测温结果的处理144、测温点平面布置图及测温点剖面图14十.大体积砼裂缝控制及保温计算22十一.降低成本措施27十二、保温、测温主要材料计划27十三、安全施工措施28一、工程概况某某广场位于

2、唐山市路南区长青楼地区,位于新华道以南、国防道以北、文化路以东和增盛路以西。西侧紧邻抗震纪念碑及城市公园,所属区域为唐山市新中心商务区。本工程位于某某广场用地北侧A地块,东临增盛路,南临步行商业街,西临文化路,北临新华道。项目名称:某某广场1号建筑(购物中心);建设单位:某某投资置业有限公司;监理单位:北某某际工程咨询有限公司;勘察单位:某某建筑设计研究院;设计单位:北某某设计有限公司; 施工单位:中某某工程局有限公司;建筑性质:办公、配套商业、地下车库。本工程主要由A、B、C、D四栋塔楼及裙房组成,其中A、B塔楼23层,C、D塔楼27层;裙房为3至5层。地下二层,局部一层。写字楼为框架剪力墙

3、结构,商业综合体为框架结构,结构抗震等级:1级。建筑结构的安全等级:二级;设计使用年限:50年;建筑抗震设防等级:丙类;商业裙房为乙类;地基基础设计等级:甲级;建筑耐火等级:一级;场地地震基本烈度:8度;抗震设防烈度:8度;设计基本地震加速度:0.2g;设计地震分组:第一组;建筑物场地类别:类;场地标准冻深:0.8米。本工程用地面积56957 m2,总建筑面积348617.2 m2,其中地下建筑面积为70228.6 m2,地上建筑面积为278388.6 m2。建筑高度99.9m。塔楼基础采用桩筏复合基础,桩基采用钻孔灌注桩,承台厚度主要为1800mm、1900mm、2000mm、(A、B塔楼)

4、,2000mm(C、D塔楼),局部达6100mm,面积约8495m2,混凝土方量约为20000m3。塔楼筏板按大体积砼的施工工艺进行施工。二、编制依据1、中华人民共和国国家标准混凝土结构设计规范(GB500102002);2、中华人民共和国行业标准高层建筑钢筋混凝土结构技术规程(JGJ32002);3、中国建筑工业出版社出版高层建筑施工手册第二版;4、中国建筑工业出版社出版建筑施工手册第四版;5、中国建筑工业出版社出版现行建筑施工规范大全2004;6、中国建筑工业出版社出版简明计算手册第二版;7、混凝土结构工程施工质量验收规范(GB50204-2002);8、混凝土泵送施工技术规程(JGJ/T

5、10-97);9、大体积混凝土施工规范(GB504962009);10、建筑工程冬期施工规程(JGJ104-97);11、混凝土结构工程施工质量验收规范(GB50204-2002);12、硅酸盐水泥、普通硅酸盐水泥(GB175-1999);13、普通砼用碎石或卵石质量标准及检验方法(JGJ53);14、普通砼用砂质量标准及检验方法(JGJ52);15、混凝土外加剂应用技术规范(GB50119-88);16、混凝土拌合用水标准(JGJ63-89);17、混凝土强度检验评定标准(GBJ10787);18、预拌混凝土(GB/t14902-2003);19、北京时空筑诚设计有限公司设计的某某广场1号建

6、筑0.000以下地下室结构施工图;20、国家、行业、河北省相关规定。三、施工布署1.施工方案及施工顺序为保证混凝土施工时的连续浇筑并且不留施工冷缝,每个塔楼基础底板浇筑安排1台混凝土固定泵及1台混凝土汽车泵浇筑,每栋塔楼筏板混凝土总体浇筑路线为由西向东连续浇捣(先浇筑核心筒部分)。由于塔楼工作面交接初步确定在今年11月上旬至12月上旬之间,因此,塔楼基础底板施工均处于冬季施工阶段,必须考虑冬施因素。2.施工劳动力安排项目经理部对底板混凝土的浇筑、养护等各项工作做出总部署,配备包括分包单位在内的白班、夜班两套人员,管理、监督控制混凝土的施工过程、施工顺序、底板混凝土的施工质量。人员班次按12小时

7、一班,时间以12点为工人交接班时间,管理人员晚半小时交接班。砼开盘时间距交接班时间超过6小时单算班次,否则并入下班次;工人班组有:振捣组、布料组、砼收光组、排水组、钢筋保护、木工保护、水电保护、放线组、养护组、机修组、抢险组等;项目各部门安排:工程部:砼驻场、砼调度、现场指挥、安全监督、摄影等;物质部:材料供应、协调等质安部:质检、安全等技术部:测温、取样、放线、摄影等;后勤部:食堂、卫生、抢险等;混凝土浇筑期间劳动力安排 工种混凝土工钢筋工木工壮工泵管拆卸架子工人数每台泵按12人计444每台泵按4人计4工种电焊工电工机修工信号工清洁工道路疏通人数222442工种水电预埋砼收光放线工养护工 人

8、数2822 注:每班小计78人3.施工机具安排底板混凝土浇筑前,拟准备的机具有:地泵(由砼搅拌站提供)、汽车泵(由砼搅拌站提供)、塔吊、混凝土吊斗、尖锹、平锹、插入式振捣棒、木抹子、铝合金长刮杠、铁滚子、内燃混凝土抹光机等。所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。在混凝土浇筑期间,如果停水,则由工地预先准备的水池或让搅拌站用混凝土罐车运水到现场,以保证混凝土浇筑、洗泵、养护等的用水。四、施工准备1、浇筑砼的条件收听天气预报,5天内天气预报不会有大到暴雨;现场准备,钢筋、模板、预埋件等分项工程全部验收合格,钢筋、预埋件全部隐检通过,砼浇灌令监理签字,质量监督站验收通过;砼

9、泵全部就位,泵管铺设完毕,管前端以软管布料或者用硬管带活动接头布料;人员跑道铺好,导墙布料架铺好,现场所有振动器就位,水泵就位,并经检查机况正常;现场水电检查正常,发电机就位;搅拌站备料完成,搅拌机机部正常,罐车全部到位;所有测温、试验设备就位,检查使用正常;试模,坍落度筒准备就位;后勤的车辆、食堂、饮用水准备就位;对讲机配齐,频道分配完成,充电完成;收光组木抹,刮杠,电动磨光机准备就位;施工材料准备完毕,塑料布、聚苯板、灰渣砖、纯棉苫布、阻燃草帘被等材料就位;2、召开大体积砼施工技术交底会,明确管理人员责任,并定责任到人管理人员主要工作分工:搅拌站驻场:驻搅拌站,负责协调砼搅拌的调试工作,检

10、查搅拌站的存料情况,检查不合格品的处理情况;保证两台拌机正常的供应,一旦有异常情况,马上报告现场,以便及时采取措施;对不合格退回的砼,检查砼处理情况,记录砼处理后出场时间,以便现场确定初凝时间;监督搅拌站采取措施控制入模温度。砼调度:现场砼的罐车及砼泵的分配,布料的调度;指挥现场罐车的行进、排队、下料情况,收发砼小票、检查砼罐车数量,抽查罐车载方量,保证现场各砼泵均衡有序的进行下料;现场指挥:砼浇筑、布管、布料、振捣等的施工指挥工作; 安全监督:对施工安全进行监督;测温:砼入模温度、浇筑时气温、砼测温点等测温工作;取样:砼试块取样,入模坍落度检测,准备足够的试模,保证取样的需要,保证养护室养护

11、条件,及时将试块送到试验站;质检:质量过程监督;放线:预埋螺栓、集水井等定位监测,对所有浇筑面的螺栓及插筋进行监测,及时纠偏;摄影:施工全程摄像、拍照;食堂:现场送饭、送水,按每四小时一次进行开饭,保证现场开水供应;卫生:与唐山工人医院联系,在施工期间保证工伤事故的及时急救,小车随时待命;安全抢险:紧急安全事故抢险;质量抢险:紧急质量事故抢险。五、原材料与配合比水泥采用冀东P.O 42.5R水泥,掺加粉煤灰和超岩矿粉,降低了水泥用量,同时粉煤灰的早期水化热小,可以降低大体积砼的温峰,降低温升速率,并可以提高混凝土的和易性和抗渗性能。粗骨料选用丰润碎石粒径531.5连续级配,细骨料选用区颗粒级配

12、区的迁安河沙(中砂)。外加剂选用XDL-7泵送剂、UEA膨胀剂。UEA膨胀剂产生的膨胀与混凝土收缩同步发展,在不同时期、不同量值、不同晶体矿物的不同作用机理下,共同作用的混凝土膨胀量产生0.21.0MPa的预压应力,将持续补偿或削减混凝土的收缩,保证了混凝土净收缩量在各个龄期始终小于混凝土极限延伸值,这样有效达到了抗裂防渗的目的。表1 C40P8 配合比材料名称水水泥砂石子粉煤灰超岩矿粉 泵送剂膨胀剂品种规格自来水冀东P.O42.5R 迁安中砂丰润碎石 级(唐电)S95 XDL-7UEA单方用量175300690108560901530既要满足现场可泵性的要求,又要结合混凝土供应和浇筑能力,避

13、免流淌面过大,覆盖不及时造成施工冷缝。本工程塌落度定为1618cm,现场控制在浇筑点坍落度不大于15cm(按图纸设计)。六、混凝土浇筑现场管理 在混凝土浇筑期间,派驻技术人员对混凝土生产厂家的原料、质量规范化、计量温度以及坍落度进行跟踪检查、记录。同时也要求混凝土生产厂家派调度到施工现场,加强与搅拌站的联系,确保混凝土供应连续、稳定。商品混凝土到达现场后要进行全面的、仔细的检查,若混凝土拌合物出现离析、分离等现象,则将该车混凝土退回搅拌站。对到场的混凝土加强坍落度和入模温度检测,由现场工程师组织实验员对坍落度和入模温度进行测试,并做好测试记录。若不符要求时应退回搅拌站,严禁使用。退回的必须做报

14、废处理,不得经搅拌站处理后再次使用,以免因初凝时间无法控制而产生冷缝。入模温度的测量要求如下:白天上午10点到下午6点,全数测量;晚上按车辆的20%进行测量。坍落度每5量车测一次。现场工程师应详细记录每车混凝土装车时间、进场时间、开卸时间、浇筑完成时间,以便准确了解供应情况及混凝土质量是否稳定。混凝土运输罐车到达率必须保证每台地泵至少有一台罐车等待浇筑,现场与搅拌站保持密切联系,随时根据浇筑进度及道路情况调整车辆密度。为保证现场浇筑秩序,对混凝土泵和罐车分别编号,对口供应,并设专人指挥。砼开盘根据罐车数量先开两台泵车,统计罐车往返的周期及泵车的泵送速度,重新修正泵车与罐车的配比关系。如与计划出入较大,马上与搅拌站联系解决;砼开盘先从核心筒开始,以免砼流淌面过大;每个浇筑面都要标识浇筑时间。先分层浇筑核心筒深基坑部分,在初凝前紧跟着分层浇筑上部2000mm(或1800mm、1900mm)承台。整体浇筑完毕或每段底板浇筑完毕后,立即统计混凝土小票,并与图纸计算用量或预算用量做比较。发现问题,找出原因,予以纠正。七、混凝土供应管理1、每个塔楼基础底板混凝土现场考虑1台地泵和1台汽车泵进行混凝土泵送,浇注速度地泵按30M3/h计算,汽车泵按40M3/h计算,现场的混凝土浇筑速度为:30

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
