《万都金悦华府地下车库土方回填施工方案.doc》由会员分享,可在线阅读,更多相关《万都金悦华府地下车库土方回填施工方案.doc(9页珍藏版)》请在第壹文秘上搜索。

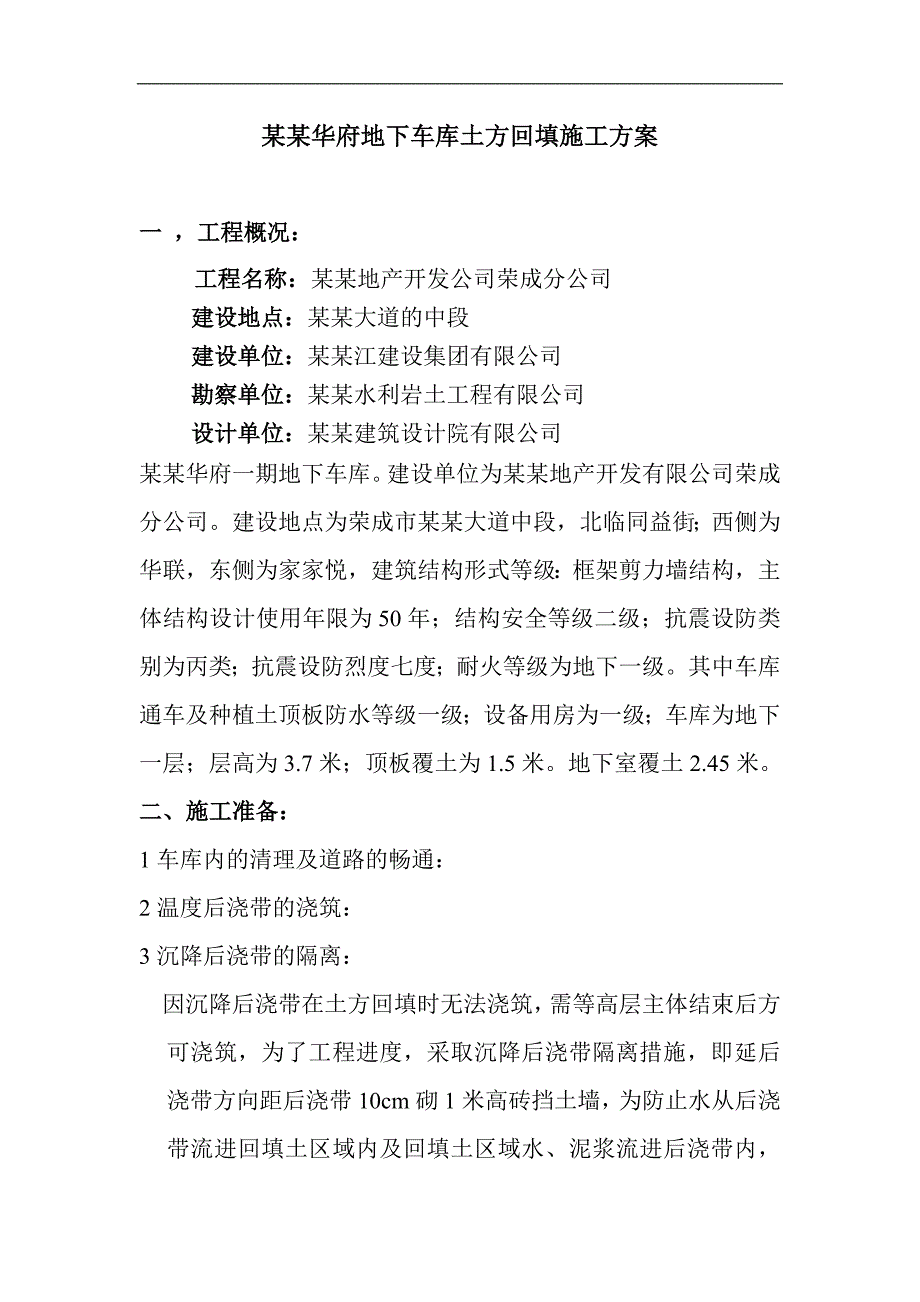

1、某某华府地下车库土方回填施工方案一 ,工程概况:工程名称:某某地产开发公司荣成分公司建设地点:某某大道的中段建设单位:某某江建设集团有限公司勘察单位:某某水利岩土工程有限公司设计单位:某某建筑设计院有限公司某某华府一期地下车库。建设单位为某某地产开发有限公司荣成分公司。建设地点为荣成市某某大道中段,北临同益街;西侧为华联,东侧为家家悦,建筑结构形式等级:框架剪力墙结构,主体结构设计使用年限为50年;结构安全等级二级;抗震设防类别为丙类;抗震设防烈度七度;耐火等级为地下一级。其中车库通车及种植土顶板防水等级一级;设备用房为一级;车库为地下一层;层高为3.7米;顶板覆土为1.5米。地下室覆土2.4

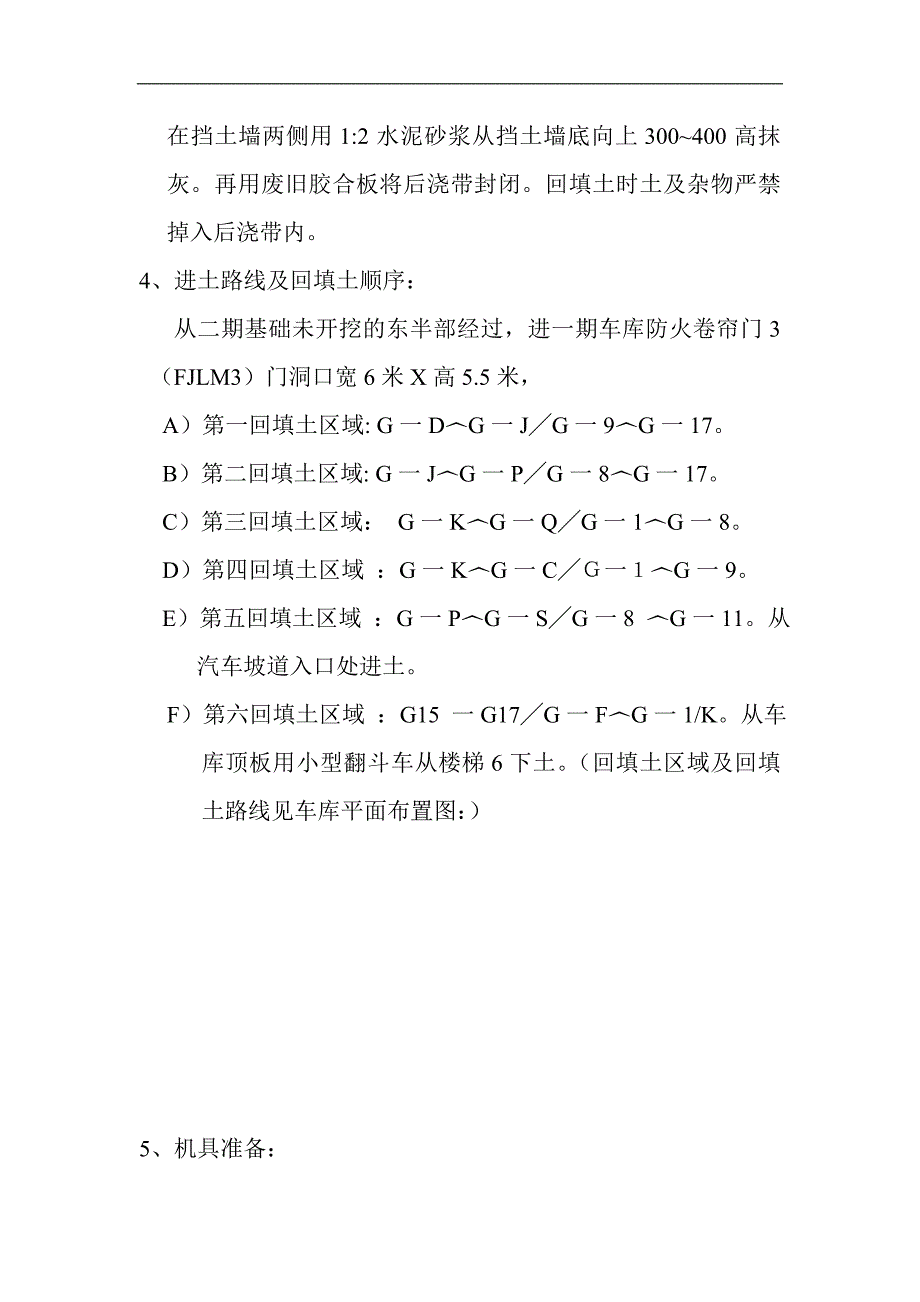

2、5米。二、施工准备:1车库内的清理及道路的畅通:2温度后浇带的浇筑:3沉降后浇带的隔离:因沉降后浇带在土方回填时无法浇筑,需等高层主体结束后方可浇筑,为了工程进度,采取沉降后浇带隔离措施,即延后浇带方向距后浇带10cm砌1米高砖挡土墙,为防止水从后浇带流进回填土区域内及回填土区域水、泥浆流进后浇带内,在挡土墙两侧用1:2水泥砂浆从挡土墙底向上300400高抹灰。再用废旧胶合板将后浇带封闭。回填土时土及杂物严禁掉入后浇带内。4、进土路线及回填土顺序:从二期基础未开挖的东半部经过,进一期车库防火卷帘门3(FJLM3)门洞口宽6米X高5.5米,A)第一回填土区域: G一DG一JG一9G一17。B)第

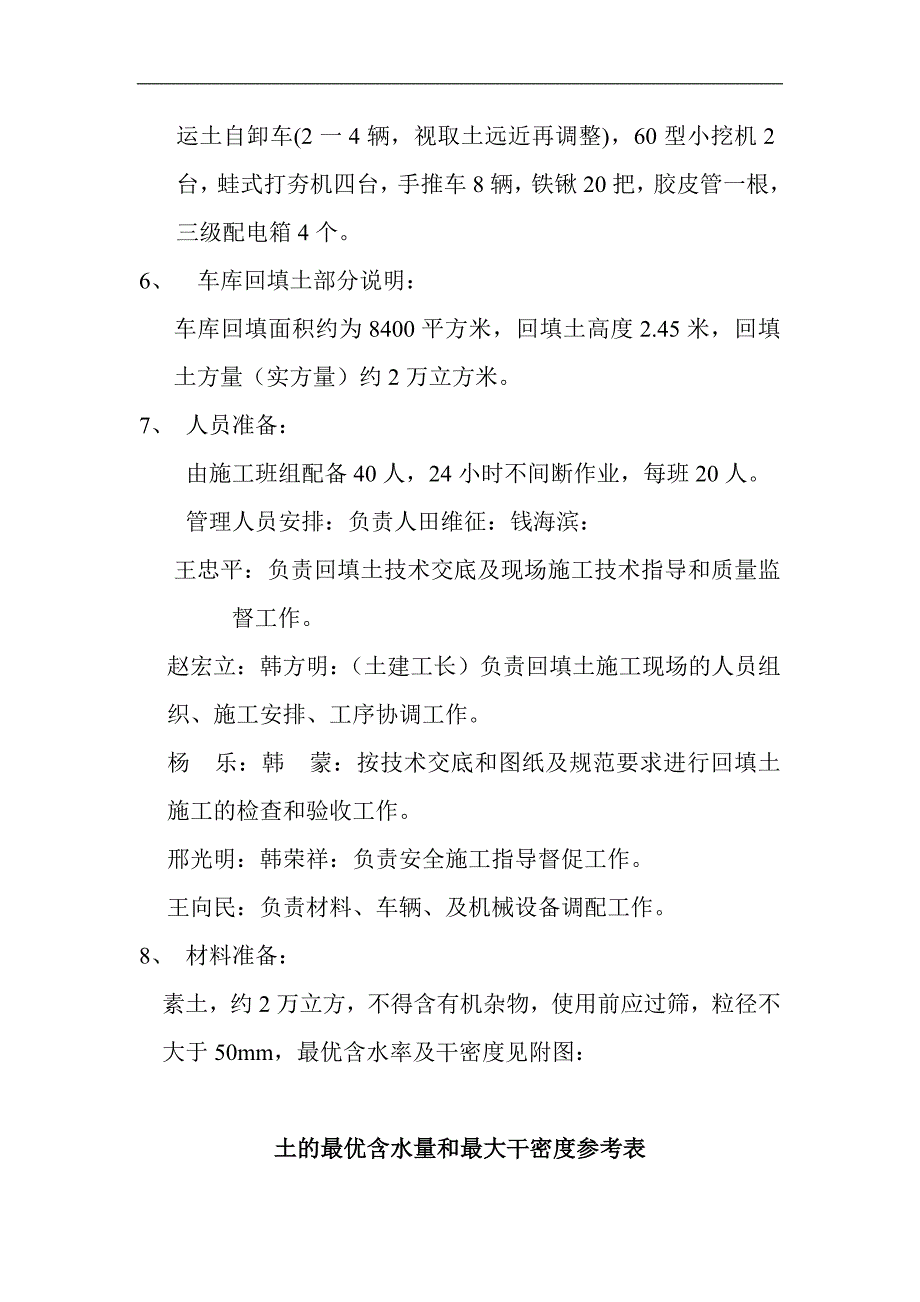

3、二回填土区域: G一JG一PG一8G一17。C)第三回填土区域: G一KG一QG一1G一8。D)第四回填土区域 :G一KG一C一G一9。E)第五回填土区域 :G一PG一SG一8 G一11。从汽车坡道入口处进土。F)第六回填土区域 :G15 一G17G一FG一1/K。从车库顶板用小型翻斗车从楼梯6下土。(回填土区域及回填土路线见车库平面布置图:)5、机具准备: 运土自卸车(2一4辆,视取土远近再调整),60型小挖机2台,蛙式打夯机四台,手推车8辆,铁锹20把,胶皮管一根,三级配电箱4个。6、 车库回填土部分说明:车库回填面积约为8400平方米,回填土高度2.45米,回填土方量(实方量)约2万立方

4、米。7、 人员准备:由施工班组配备40人,24小时不间断作业,每班20人。管理人员安排:负责人田维征:钱海滨:王忠平:负责回填土技术交底及现场施工技术指导和质量监督工作。赵宏立:韩方明:(土建工长)负责回填土施工现场的人员组织、施工安排、工序协调工作。杨 乐:韩 蒙:按技术交底和图纸及规范要求进行回填土施工的检查和验收工作。邢光明:韩荣祥:负责安全施工指导督促工作。王向民:负责材料、车辆、及机械设备调配工作。8、 材料准备:素土,约2万立方,不得含有机杂物,使用前应过筛,粒径不大于50mm,最优含水率及干密度见附图: 土的最优含水量和最大干密度参考表页次土的种类变动范围项次土的种类变动范围最优

5、含水率%重量比最大干密度(tm3)最优含水率%重量比最大干密度(3)1砂土8121.81.883粉质粘土12 151.85 1.952粘土19231.51.704粉土16 221.61 1.809、 作业条件:a,施工前应提前把回填土标高定在剪力墙或框架柱上,并弹线,做好标记。以便控制回填土的高度。b,把车库内的建筑材料、垃圾、有机杂物清理干净。c,保证运土道路安全畅通。d,照明应满足施工条件。三, 施工顺序基层清理土质检验分层铺土、耙平夯实检验密实度修整找平验收下一层回填1 基层清理:提前组织部分劳动力,对车库内所有回填土部位进行全面清理(建筑材料、垃圾、杂物及有机化合物等),清理完毕后,应

6、通过监理检查验收确认合格后方可回填。2. 检验土质: 检验回填土的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内。如含水量偏高,可采用翻松晾晒或均匀掺入干土等措施。如遇土料含水量偏低,可采用预先洒水湿润等措施。3. 铺土要求:填土应分层铺土,每层铺土厚度200250之间,用60型小挖机铺开摊平以后,纵横来回碾压不少于三遍,碾压时,轮基应相互搭接,防止漏压,边角不到位的地方由人工用蛙式打夯机来回夯实不少于三遍,打夯时应一夯压半夯,夯夯相接。每层接茬处应成踏步形,上下层回填土错茬距离不应小于0.5米。4. 检验:回填土每层夯实后,应按规定进行环刀取样,待测完土的质量密度达到要

7、求后,再进行上一层的铺土,夯实土的压实系数不小于0.9.。回填土程序以此类推,直至回填到设计要求标高。回填土时,范围不要铺开太大,在越填越高的情况下,一台小挖机铺土、翻土、碾压,;另一台小挖机向上翻土,翻土距离不宜过远,避免挖机重复翻土。如后浇带位置,同样采取上下层回填土错茬处理,错茬距离不小于0.5米。(见下图)5 预存土:局部回填土经碾压、实验、标高达到要求后,在所有靠近后浇带的位置,即回填好土的上方,根据后浇带位置土方的用量,要提前堆土预存,待沉降后浇带混凝土浇筑完成后,用预存土回填后浇带位置土方。6 整平:7 局部回填土经碾压、实验、标高达到要求后,应对表面进行拉线找平,超标高的地方应

8、拉线依线铲平,低与标高的地方应补土碾压夯实。 四, 质量标准1, 保证项目: a, 基底清理必须符合设计和施工规范的规定。b, 回填土料必须符合设计要求和施工规范的规定。c, 回填土必须按规定分层夯压密实,取样测定夯实后干土质量密度其合格率不小于90%,不合格的干土质量密度的最低值与设计值的差不应大于0.083且不应集中,环刀取样的方法及数量应符合规定。d, 如回填土夯压不密实,应在夯压时对干土适当洒水加以湿润;如回填土太湿,同样夯不密实,呈“橡皮土”现象,如出现这种状况,应将“橡皮土”挖出,重新更换好土再夯压密实。五安全措施a.进入施工现场人员必须正确佩戴安全帽。b, 夜间施工必须有足够的照

9、明。c 施工期间必须有专业电工跟踪值班,且持证上岗。d 定期检查机械设备,并由专人操作,实行定人、定机、定岗。施工现场用电线路敷设、电闸箱、开关闸及灯具等均应按施工用电安全规程设置。蛙式打夯机要有两个人操作,一人控制夯机,一人顺电线,操作人员要穿绝缘鞋及戴绝缘手套。打夯机要设专用电闸箱。e. 作业中,如需移动电缆线时,应停机进行,操作时,不得用力推拉或按压手柄,转弯时不得用力过猛,严禁急转弯。作业完后,应切断电源,收好电缆线,如发现电缆线有破损应及时修理或更换。蛙式打夯机作业前方两米内严禁有人,两台以上蛙式打夯机在同一工作面作业时,左右之间的间距不得小于五米,纵向之间的间距不得小于十米。六,文明施工及管理措施 a, 配备专门的施工管理人员。 b. 对施工现场的各种安全、消防设施及劳动机械加强管 理, 定期进行检查维修,及时消除安全隐患,保证施工的有序进行。c,施工场地和道路经常洒水湿润,防止扬尘。d, 大门口设冲洗车台,出场车辆轮胎冲洗后方可驶出。运土期间安排专人清扫路面,以防路面污染。e. 运输车辆严格按规定覆盖,防止扬尘、及噪声扰民。f,项目部设专职安全员负责督促检查防扰民措施的执行落实情况。

展开阅读全文
