《宁德至武夷山高速公路某标段路面工程施工进度计划.doc》由会员分享,可在线阅读,更多相关《宁德至武夷山高速公路某标段路面工程施工进度计划.doc(11页珍藏版)》请在第壹文秘上搜索。

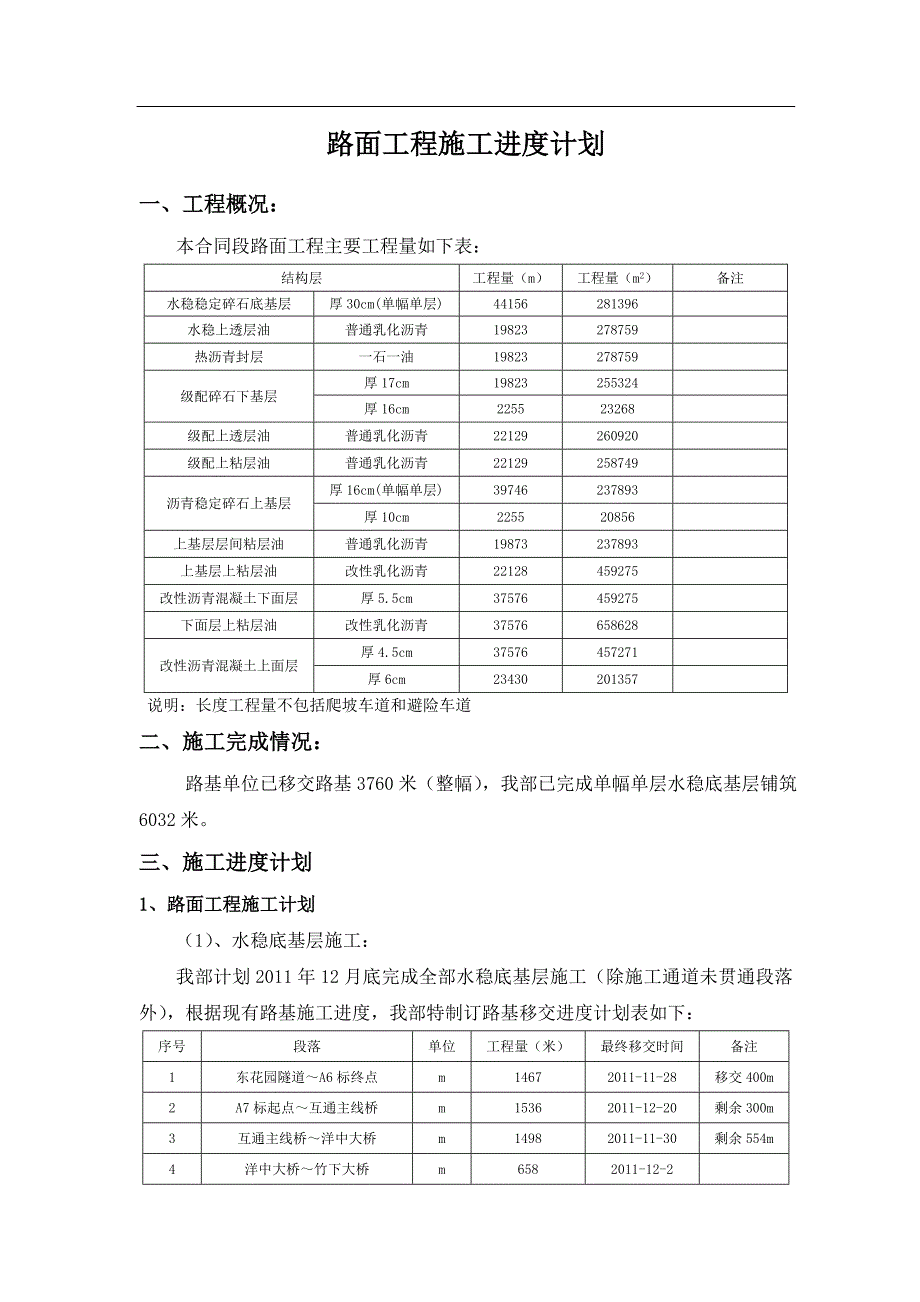

1、路面工程施工进度计划一、工程概况:本合同段路面工程主要工程量如下表:结构层工程量(m)工程量(m2)备注水稳稳定碎石底基层厚30cm(单幅单层)44156281396水稳上透层油普通乳化沥青19823278759热沥青封层一石一油19823278759级配碎石下基层厚17cm19823255324厚16cm225523268级配上透层油普通乳化沥青22129260920级配上粘层油普通乳化沥青22129258749沥青稳定碎石上基层厚16cm(单幅单层)39746237893厚10cm225520856上基层层间粘层油普通乳化沥青19873237893上基层上粘层油改性乳化沥青22128459

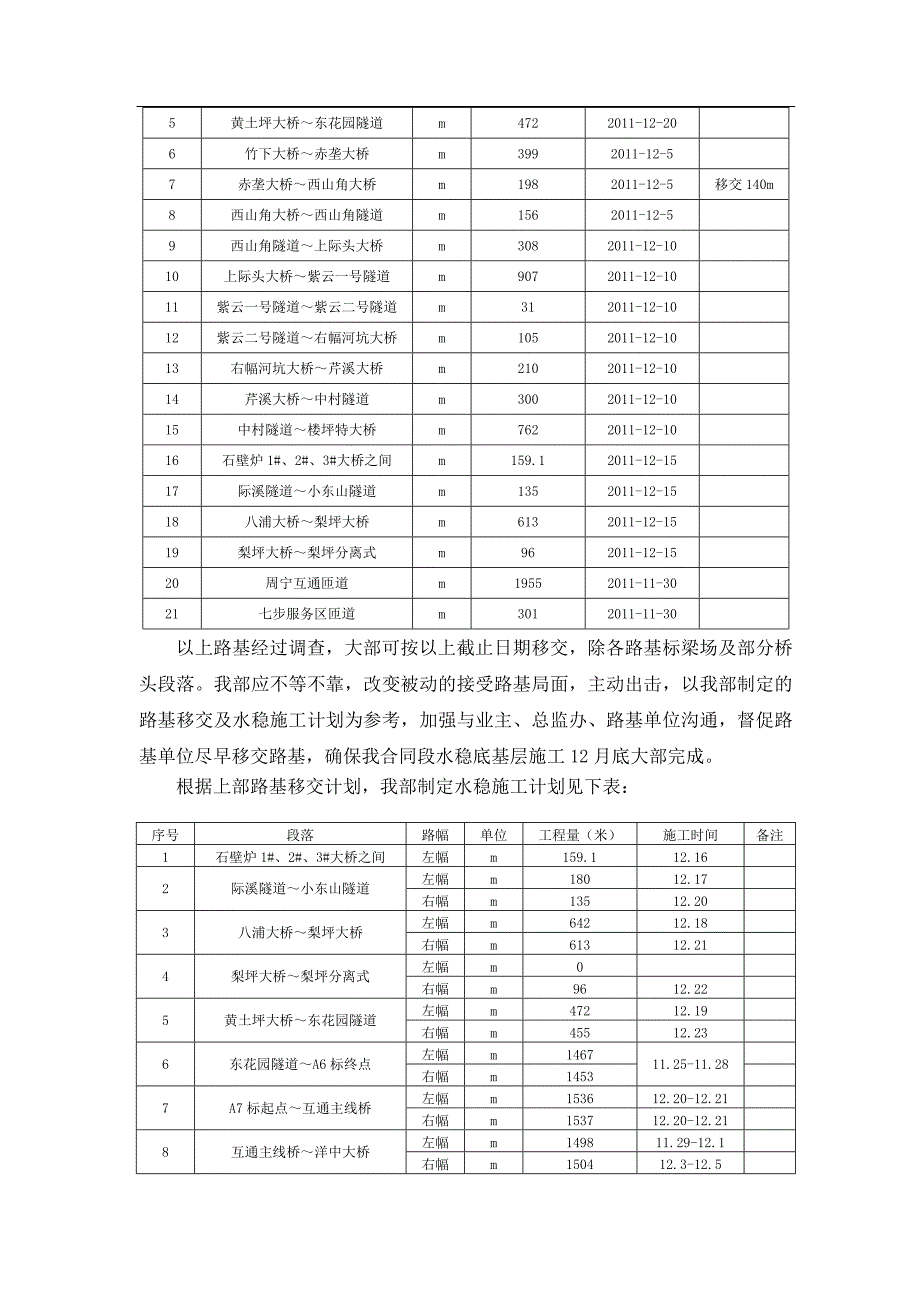

2、275改性沥青混凝土下面层厚5.5cm37576459275下面层上粘层油改性乳化沥青37576658628改性沥青混凝土上面层厚4.5cm37576457271厚6cm23430201357说明:长度工程量不包括爬坡车道和避险车道二、施工完成情况: 路基单位已移交路基3760米(整幅),我部已完成单幅单层水稳底基层铺筑6032米。三、施工进度计划1、路面工程施工计划(1)、水稳底基层施工:我部计划2011年12月底完成全部水稳底基层施工(除施工通道未贯通段落外),根据现有路基施工进度,我部特制订路基移交进度计划表如下:序号段落单位工程量(米)最终移交时间备注1东花园隧道A6标终点m14672
3、011-11-28移交400m2A7标起点互通主线桥m15362011-12-20剩余300m3互通主线桥洋中大桥m14982011-11-30剩余554m4洋中大桥竹下大桥m6582011-12-25黄土坪大桥东花园隧道m4722011-12-206竹下大桥赤垄大桥m3992011-12-57赤垄大桥西山角大桥m1982011-12-5移交140m8西山角大桥西山角隧道m1562011-12-59西山角隧道上际头大桥m3082011-12-1010上际头大桥紫云一号隧道m9072011-12-1011紫云一号隧道紫云二号隧道m312011-12-1012紫云二号隧道右幅河坑大桥m105201
4、1-12-1013右幅河坑大桥芹溪大桥m2102011-12-1014芹溪大桥中村隧道m3002011-12-1015中村隧道楼坪特大桥m7622011-12-1016石壁炉1#、2#、3#大桥之间m159.12011-12-1517际溪隧道小东山隧道m1352011-12-1518八浦大桥梨坪大桥m6132011-12-1519梨坪大桥梨坪分离式m962011-12-1520周宁互通匝道m19552011-11-3021七步服务区匝道m3012011-11-30以上路基经过调查,大部可按以上截止日期移交,除各路基标梁场及部分桥头段落。我部应不等不靠,改变被动的接受路基局面,主动出击,以我部制
5、定的路基移交及水稳施工计划为参考,加强与业主、总监办、路基单位沟通,督促路基单位尽早移交路基,确保我合同段水稳底基层施工12月底大部完成。根据上部路基移交计划,我部制定水稳施工计划见下表:序号段落路幅单位工程量(米)施工时间备注1石壁炉1#、2#、3#大桥之间左幅m159.112.162际溪隧道小东山隧道左幅m18012.17右幅m13512.203八浦大桥梨坪大桥左幅m64212.18右幅m61312.214梨坪大桥梨坪分离式左幅m0右幅m9612.225黄土坪大桥东花园隧道左幅m47212.19右幅m45512.236东花园隧道A6标终点左幅m146711.25-11.28右幅m14537

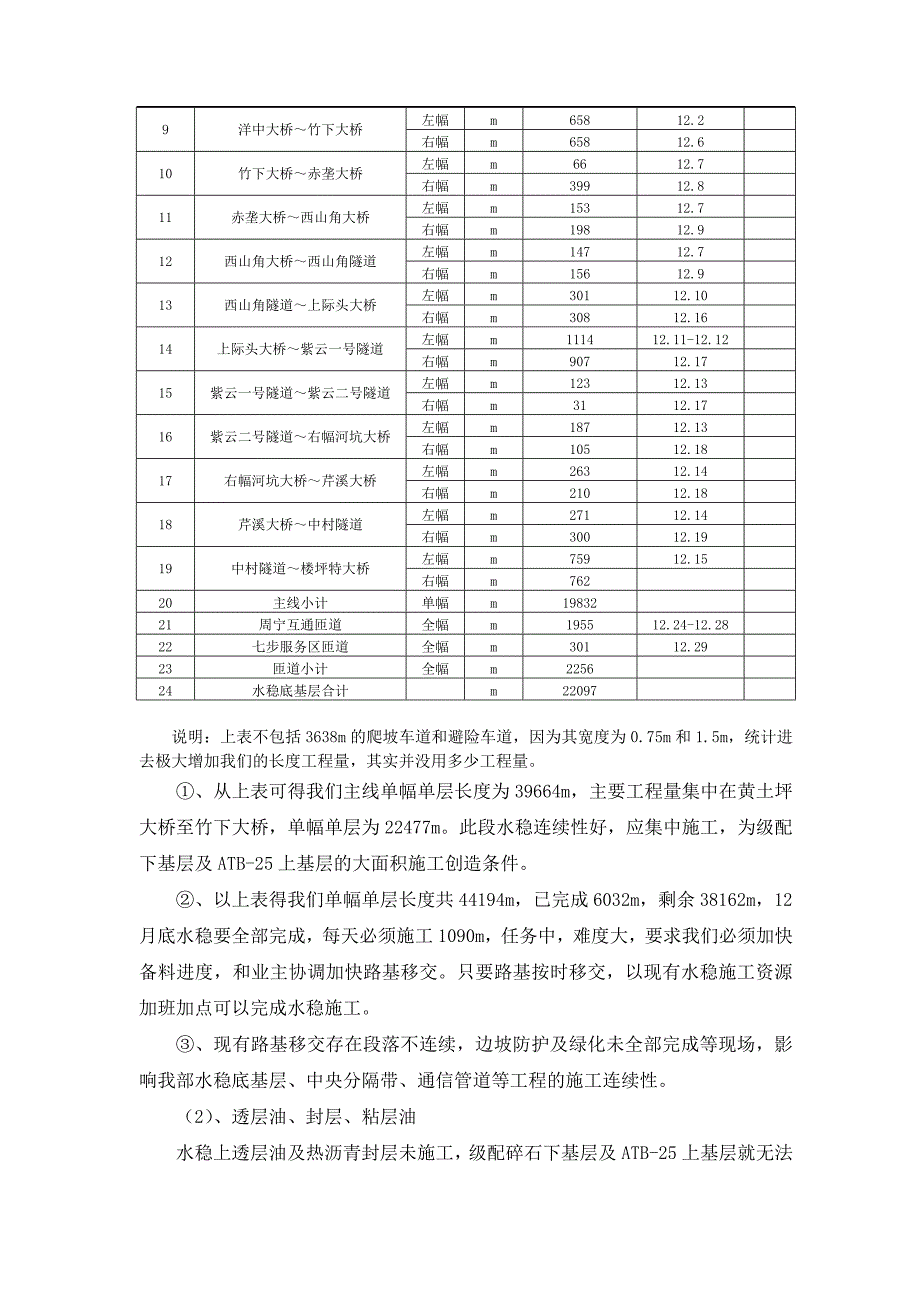

6、A7标起点互通主线桥左幅m153612.20-12.21右幅m153712.20-12.218互通主线桥洋中大桥左幅m149811.29-12.1右幅m150412.3-12.59洋中大桥竹下大桥左幅m65812.2右幅m65812.610竹下大桥赤垄大桥左幅m6612.7右幅m39912.811赤垄大桥西山角大桥左幅m15312.7右幅m19812.912西山角大桥西山角隧道左幅m14712.7右幅m15612.913西山角隧道上际头大桥左幅m30112.10右幅m30812.1614上际头大桥紫云一号隧道左幅m111412.11-12.12右幅m90712.1715紫云一号隧道紫云二号隧道
7、左幅m12312.13右幅m3112.1716紫云二号隧道右幅河坑大桥左幅m18712.13右幅m10512.1817右幅河坑大桥芹溪大桥左幅m26312.14右幅m21012.1818芹溪大桥中村隧道左幅m27112.14右幅m30012.1919中村隧道楼坪特大桥左幅m75912.15右幅m76220主线小计单幅m1983221周宁互通匝道全幅m195512.24-12.2822七步服务区匝道全幅m30112.2923匝道小计全幅m225624水稳底基层合计m22097说明:上表不包括3638m的爬坡车道和避险车道,因为其宽度为0.75m和1.5m,统计进去极大增加我们的长度工程量,其实并
8、没用多少工程量。、从上表可得我们主线单幅单层长度为39664m,主要工程量集中在黄土坪大桥至竹下大桥,单幅单层为22477m。此段水稳连续性好,应集中施工,为级配下基层及ATB-25上基层的大面积施工创造条件。、以上表得我们单幅单层长度共44194m,已完成6032m,剩余38162m,12月底水稳要全部完成,每天必须施工1090m,任务中,难度大,要求我们必须加快备料进度,和业主协调加快路基移交。只要路基按时移交,以现有水稳施工资源加班加点可以完成水稳施工。、现有路基移交存在段落不连续,边坡防护及绿化未全部完成等现场,影响我部水稳底基层、中央分隔带、通信管道等工程的施工连续性。(2)、透层油
9、、封层、粘层油水稳上透层油及热沥青封层未施工,级配碎石下基层及ATB-25上基层就无法施工。业主指定的ATB-25上基层试验段施工时间为12月25日,这就要求我们11月底乳化沥青生产车间应安装调试完毕并具备生产条件,12月1号至15号完成基质沥青送检,乳化沥青的加工、送检及透层试验段施工,12月20日之前完成热沥青封层的试验段施工,12月22号完成级配碎石下基层试验段的施工,这样才能确保12月25日ATB-25上基层试验段施工。试验段施工完后下部三油施工紧跟上道工序,三油工区应配备施工资源见下表:序号班组所需人员/机械单位数量计划进场时间备注1三油乳化沥青生产车间座12011.11.30包括储
10、存罐乳化沥青洒布车辆22011.11.30普通/改性同步封层洒布车辆12011.11.30人员人152011.11.30(3)、级配碎石下基层我部应于12月20日之前完成级配碎石下基层试验段施工,级配碎石下基层生产配合比已完成,但级配碎石下基层施工受三油及中央分隔带护栏影响,同时必须召开中央分隔带施工专题会议,明确各自施工任务,进一步加快预制及安装进度,这样才能完成业主下达的春节前级配碎石下基层单幅单层6公里的目标才有可能实现。级配碎石下基层施工进度计划见下表:序号段落路幅单位工程量(米)施工时间备注1石壁炉1#、2#、3#大桥之间左幅m159.12.202际溪隧道小东山隧道左幅m1802.2
11、1右幅m1352.243八浦大桥梨坪大桥左幅m6422.22右幅m6132.254梨坪大桥梨坪分离式左幅m0右幅m962.265黄土坪大桥东花园隧道左幅m4722.23右幅m4552.276东花园隧道A6标终点左幅m14671.1-1.2右幅m14531.8-1.97A7标起点互通主线桥左幅m15361.3-1.4右幅m15371.10-1.118互通主线桥洋中大桥左幅m14981.5-1.6右幅m15041.12-1.139洋中大桥竹下大桥左幅m6581.7右幅m6581.1410竹下大桥赤垄大桥左幅m662.1右幅m3992.1011赤垄大桥西山角大桥左幅m1532.1右幅m1982.1012西山角大桥西山角隧道左幅m1472.2右幅m1562.1113西山角隧道上际头大桥左幅m3012.3右幅m3082.1214上际头大桥紫云一号隧道左幅m11142.4-2.5右幅m9072.13-2.1415紫云一号隧道紫云二号隧道左幅m1232.6右幅m312.1516紫云二号隧道右幅河坑大桥左幅m1872.7右幅m1052.1617右幅河坑大桥芹溪大桥左幅m2632.
