幕墙专项安全施工方案修改版.doc

上传人:p** 文档编号:948004 上传时间:2024-05-14 格式:DOC 页数:52 大小:7.29MB
下载 相关 举报
幕墙专项安全施工方案修改版.doc_第1页
第1页 / 共52页
幕墙专项安全施工方案修改版.doc_第2页
第2页 / 共52页
幕墙专项安全施工方案修改版.doc_第3页
第3页 / 共52页
幕墙专项安全施工方案修改版.doc_第4页
第4页 / 共52页
幕墙专项安全施工方案修改版.doc_第5页
第5页 / 共52页
幕墙专项安全施工方案修改版.doc_第6页
第6页 / 共52页
幕墙专项安全施工方案修改版.doc_第7页
第7页 / 共52页
幕墙专项安全施工方案修改版.doc_第8页
第8页 / 共52页
幕墙专项安全施工方案修改版.doc_第9页
第9页 / 共52页
幕墙专项安全施工方案修改版.doc_第10页
第10页 / 共52页
亲,该文档总共52页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《幕墙专项安全施工方案修改版.doc》由会员分享,可在线阅读,更多相关《幕墙专项安全施工方案修改版.doc(52页珍藏版)》请在第壹文秘上搜索。

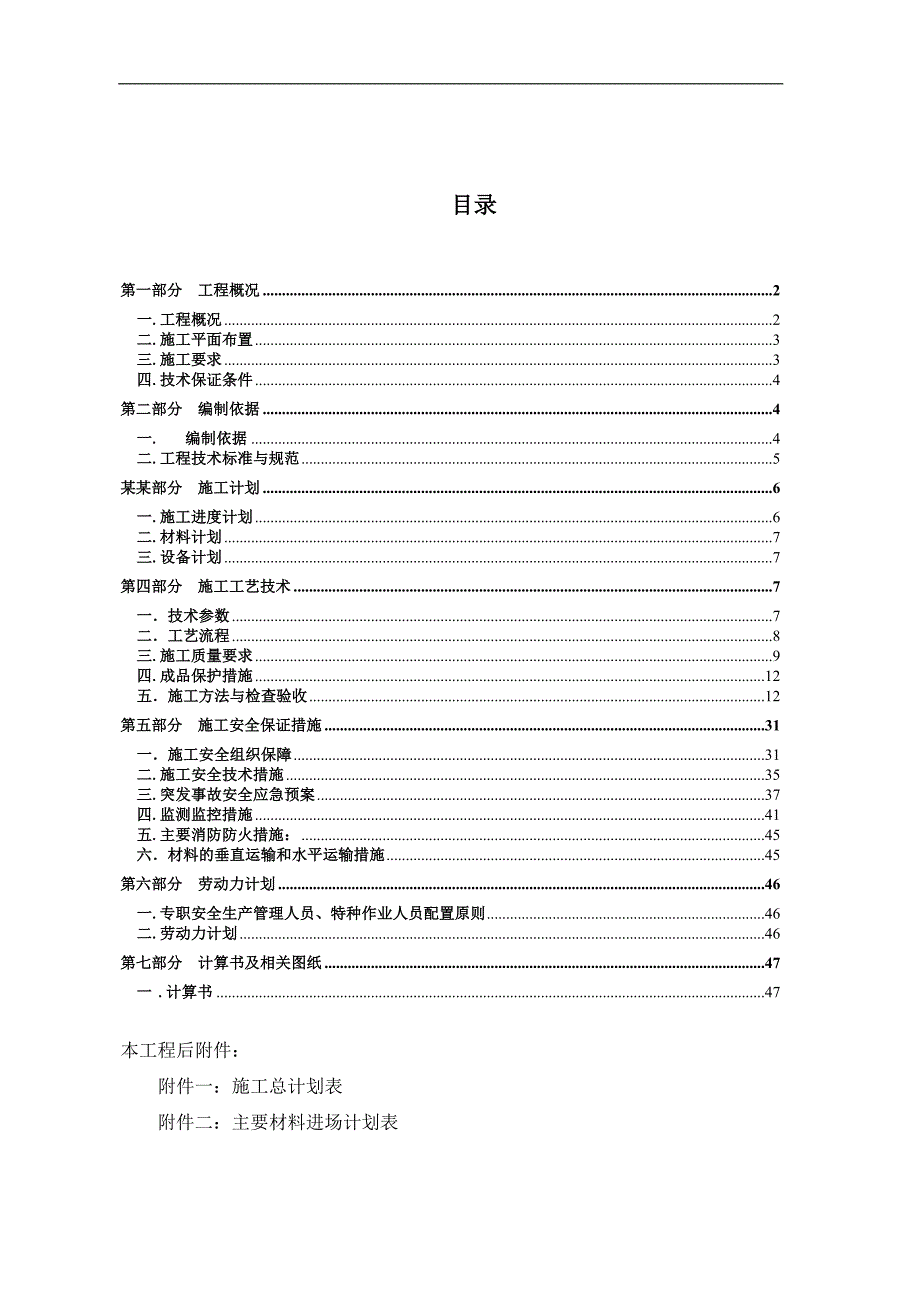

1、某某区石龙工业区18号建设项目15#楼幕墙工程安全专项施工方案编制人: 审核人: 批准人: 某某建设工程有限公司目录第一部分 工程概况2一.工程概况2二.施工平面布置3三.施工要求3四.技术保证条件4第二部分 编制依据4一.编制依据4二.工程技术标准与规范5某某部分 施工计划6一.施工进度计划6二.材料计划7三.设备计划7第四部分 施工工艺技术7一技术参数7二工艺流程8三.施工质量要求9四.成品保护措施12五施工方法与检查验收12第五部分 施工安全保证措施31一施工安全组织保障31二.施工安全技术措施35三.突发事故安全应急预案37四.监测监控措施41五.主要消防防火措施:45六材料的垂直运输

2、和水平运输措施45第六部分 劳动力计划46一.专职安全生产管理人员、特种作业人员配置原则46二.劳动力计划46第七部分 计算书及相关图纸47一 .计算书47本工程后附件:附件一:施工总计划表附件二:主要材料进场计划表第一部分 工程概况一.工程概况工程名称:某某区石龙工业区18号建设项目15#楼幕墙工程地 点:某某区永定镇冯村石龙工业区18号建设单位:某某东方双龙时代置业有限公司设计单位:某某建筑设计研究院监理单位:某某建基业工程管理有限公司总包单位:某某住总某某开发建设有限公司结构形式:框架剪力墙结构(结构平面图和立面图附后)建设规模:建筑面积:27959m2;建设高度:檐口高度75.150m

3、;建筑层数:地下2层,地上23层;标准层高为2.850m,其中首层为4.000m,二层为4.010m,设备夹层为2.190m。 工程设计使用年限:50年抗震设防:抗震设防烈度为8度耐火等级:一级幕墙工程概况:某某区石龙工业区18号建设项目15#楼幕墙工程分包单位:某某建设工程有限公司幕墙工程分包范围:石材幕墙、玻璃幕墙、铝合金金属装饰、铝合金百叶。二.施工平面布置本工程建筑平面:15#楼南北跨距17.530m,东西跨距73.100m;施工平面布置:幕墙施工以吊篮为主, 脚手架为辅。吊篮分两次布置;吊篮拆除后,进行局部脚手架搭设。吊篮形式:以6m电动吊篮为主,吊篮配置数量50台。一次吊篮沿外立面

4、周边满布;升降梯口处为二次吊篮为局部布置。脚手架形式:局部为钢管式悬挑脚手架。三.施工要求3.1施工现状主体结构已封顶,结构施工用的外脚手架已拆除。3.2施工要求(1).主体结构验收合格。(2).与幕墙安装相关的施工准备已完成,施工现场已具备幕墙安装条件,方可进行幕墙安装。(3).按公司、总包、监理工程师批准的施工组织设计组织施工。(4).施工前进行安全技术交底,各项安全措施已落实。施工全过程按专家论证及批准的安全专项施工方案执行。四.技术保证条件本工程深化设计图纸已获得设计单位批准。施工部位的施工图纸已完成。本工程施工组织设计已获得公司、总包单位及监理工程师审批。本工程安全专项施工方案经公司

5、、总包、监理工程师审批,并经专家论证后批准。第二部分 编制依据一. 编制依据1.1 编制依据本方案依据下列文件进行编制:(1).本工程招标文件及答疑文件。(2).公司在本工程的全部投标文件。(3).国家和行业颁布的相关法律、法规、规范化性文件、标准、规范及图纸(国标图集)。(4).经设计单位审批的某某区石龙工业区18号建设项目15#楼幕墙工程设计图纸、某某区石龙工业区18号建设项目15#楼幕墙工程施工图纸。(5).已上报总包,并经监理工程师批准的某某区石龙工业区18号建设项目15#楼幕墙工程施工组织设计。(6).京建施【2009】841号文某某市实施规定(7).绿色施工管理规程(8).某某市建

6、设工程施工现场安全资料管理规程BD11/383-2006(9).京建施【2009】675号文某某市建筑施工高处作业吊篮安全监督管理规定(10).建质200987号:危险性较大的分部分项工程安全管理办法。1.2本工程“安全专项施工方案”的类别根据建质200987号:危险性较大的分部分项工程安全管理办法,“某某区石龙工业区18号建设项目15#楼幕墙工程”符合本办法:(1).某某条:“危险性较大的分部分项工程”中的:附件一五、脚手架工程(一)搭设高度4m及以上的落地式钢管脚手架工程。(三)悬挑式脚手架工程。七、其它(一)建筑幕墙安装工程。结论1: 本工程属于“危险性较大的分部分项工程”,在编制施工组

7、织设计的基础上,针对危险性较大的分部分项工程单独编制“安全专项施工方案”。(2).第五条:“超过一定规模的危险性较大的分部分项工程”中的:附件二七、其它(一)施工高度50m及以上的建筑幕墙安装工程。结论2:本工程属于“超过一定规模的危险性较大的分部分项工程”, 在编制施工组织设计的基础上,针对超过一定规模的危险性较大的分部分项工程,应组织专家对 “安全专项施工方案”进行论证。二.工程技术标准与规范1.玻璃幕墙工程技术规范JGJ102-20032.金属与石材幕墙工程技术规范JGJ133-20013.建筑装饰装修工程质量验收规范GB50210-20014.建筑施工扣件式钢管脚手架安全技术规范JGJ

8、130-20015.钢管脚手架、模板支架安全选用技术规程DB11/T583-20086.建设工程施工现场安全资料管理规程DB11/383-20067.某某市建设工程施工现场安全防护标准、场容卫生、环境保护及保卫消防标准DBJ01-83-20038.绿色施工管理规程DB11/513-20089.建筑施工高处作业安全技术规范JGJ/T5032-9310.钢管脚手架扣件GB1583111直缝电焊钢管GB/T1379312低压流体输送用焊接钢管GB/T309213碳素结构钢GBT70014金属拉伸试验方法GB/T22815可锻铸铁件GB944015一般工程用铸造碳钢件GB1135216安全网GB572

9、517密目式安全网GB1690918金属拉伸试验方法(GB/T228)19.高处作业吊篮安全操作规则JGJ5027-9220.高处作业吊篮GB 19155200321.施工现场临时用电安全技术标准JGJ46-200522.建筑施工现场供电用电安全规范GB50194-9323.手持式电动工具的管理、使用、检查和维修安全技术规程(GB3787-93)24.建筑工程冬期施工规程JGJ104-9725.关于在全市建设工程施工现场实行建筑安全群众监督员制度的通知京建施(2007)140号文。26.建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法建质(2004)213号文件规定。某某部分 施

10、工计划一.施工进度计划本工程合同工期计划:幕墙安装计划总工期: 日历天,2013年10月1日至2014年4月30日。根据本工程合同工期,制定本工程施工进度计划。二.材料计划根据本工程施工进度计划,制定本工程材料计划。材料计划:见本方案后附件二:主要材料进场计划表。三.设备计划根据本工程施工进度计划,制定本工程设备计划。设备计划:见本方案:第七部 二.2.4 主要施工机具设备表。第四部分 施工工艺技术一技术参数1.1本工程幕墙安装项目本工程幕墙安装项目主要有: 石材幕墙、玻璃幕墙、铝合金金属装饰、铝合金百叶。1.2 幕墙安装主要技术方法本工程幕墙安装主要技术方法:以吊篮为主、局部采用脚手架。1.

11、3吊篮方案主要参数本工程吊篮分两次布置与拆装。本工程设置:50台。其中吊篮规格尺寸1.5m,2m,2.5m,3.5m, 4m,4.5m,5m, 6m。吊篮分两次安装。钢丝绳配备:根据楼层高度配置。吊篮设备距建筑物间距:200mm。吊篮设备吊点最大悬挑尺寸:1800mm。1.3.1第一次吊篮布置适用的施工部位(1).吊篮布置吊篮支架在顶层屋面伸出,并沿外立面周圈封闭布置。吊篮总数:50台。(2).针对施工部位东西立面石材幕墙及幕墙收口的安装。南立面装饰安装与石材幕墙及幕墙收口的安装。北立面玻璃幕墙与石材幕墙及幕墙收口的安装。1.3.2第二次吊篮布置与施工部位(1).吊篮布置吊篮支架从拆除后的升降

12、梯口安装。吊篮总数:3台。(2).针对施工部位北立面石材幕墙及幕墙收口的安装。二工艺流程2.1幕墙工艺总流程图见下页。幕墙工艺总流程图合同签定粘贴保护胶带设计计划材料供应计划生产加工计划材料运输计划现场安装计划资金使用计划局部胶缝填充合同交底打胶修胶幕墙板块安装制定工程总体计划撕保护带隐蔽工程验收施工图设计清理、清洗避雷电阻摇测设计提料定额自检验收安装避雷防静电交付业主使用竣工合验分部工程验收定期检查、维修保温棉安装防水板安装层间防火封修骨架调整成品验收生产加工材料进货检验材料采购项目部核审连接件安骨架现场卸料装车运输成品包装补充不合格预埋件预埋件校核放线、测量材料水平垂直运输材料入场入库总包

13、提供现场工程测控基准以上流程表示从合同签定到竣工验收、交付使用的全过程。三.施工质量要求本工程质量严格按照国家规范及ISO-9001质量体系要求组织施工,做到整个外观表面平整,颜色一致,无明显色差,各项操作程序均达到规范要求。(一)、质量要求:1、所用的型钢骨架、连接件(板)、挂件的材质、品种、型号、规格及连接方式必须符合设计要求和国家有关标准规定:检验方法:观察、尺量和检查出厂合格证及试验报告。2、连接件与基层,骨架与基层,骨架与连接板的连接,石材板与连接板的连接安装必须牢固可靠无松动。预埋件尺寸、焊缝的长度和高度、焊条型号必须符合设计要求;检验方法:观察、尺量和用手扳检查。3、如设计对型钢骨架的强度、连接件的拉拨力等有测试要求,其测试数据必须满足设计要求。检验方法:检查试验报告。4、主体结构及其预埋件的垂直度、平整度与预留洞均应符合规范或设计要求,其误差应在连接件可调范围内。检验方法:观察、尺量检查。5、采用螺栓、胀管连接处理必须加弹簧垫圈并拧紧。检验方法:观察和用手析检查。(二)、基本项目1、钢龙骨架表面洁净,无污染,连接牢固,安全可靠,横平坚直,无明显错台错位,不得弯曲和扭曲变形。检查方法:观

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
