《幕墙吊篮施工安全监理实施细则.doc》由会员分享,可在线阅读,更多相关《幕墙吊篮施工安全监理实施细则.doc(6页珍藏版)》请在第壹文秘上搜索。

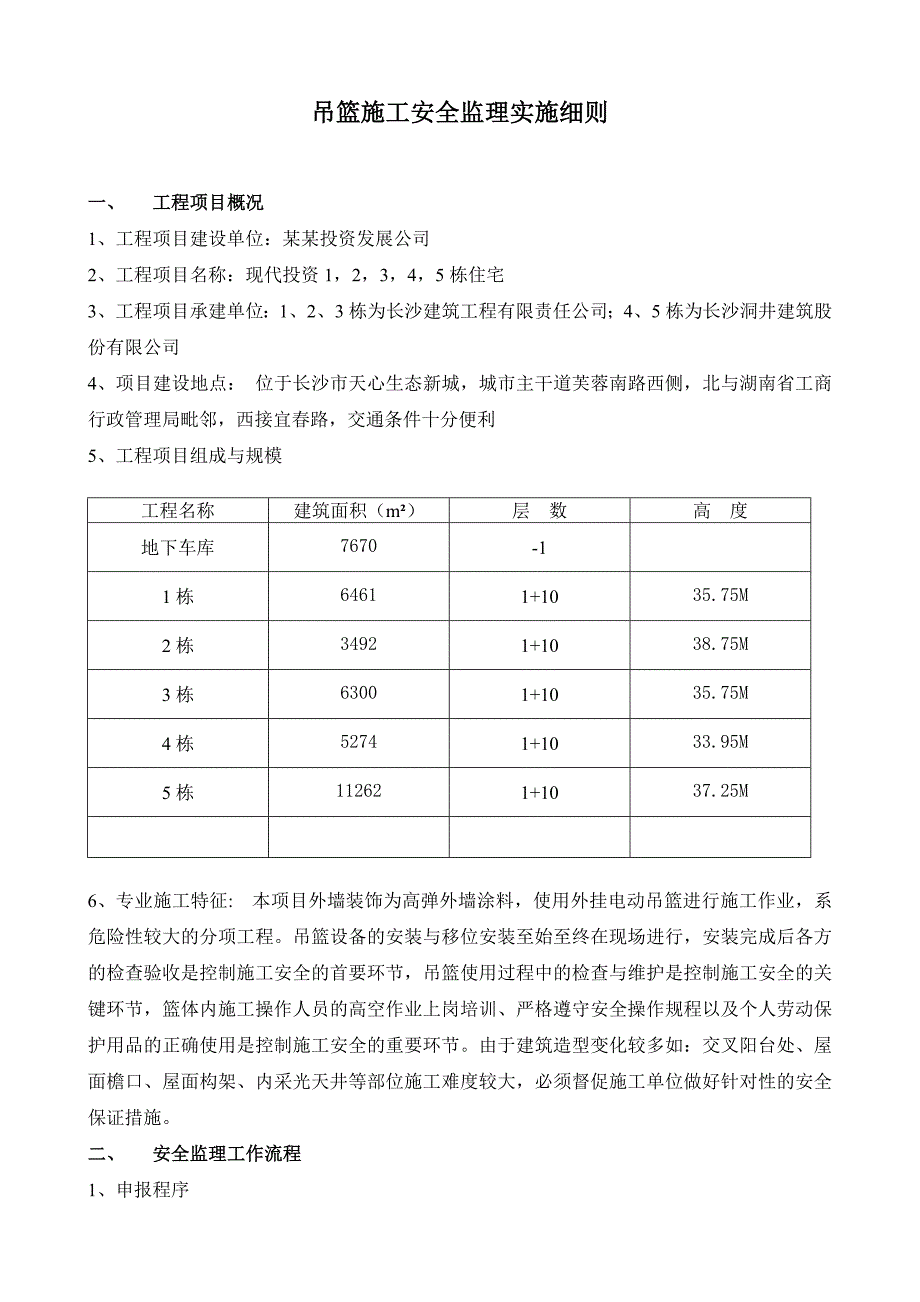

1、吊篮施工安全监理实施细则一、 工程项目概况1、工程项目建设单位:某某投资发展公司2、工程项目名称:现代投资1,2,3,4,5栋住宅3、工程项目承建单位:1、2、3栋为长沙建筑工程有限责任公司;4、5栋为长沙洞井建筑股份有限公司4、项目建设地点: 位于长沙市天心生态新城,城市主干道芙蓉南路西侧,北与湖南省工商行政管理局毗邻,西接宜春路,交通条件十分便利5、工程项目组成与规模工程名称建筑面积(m)层 数高 度地下车库7670-11栋64611+1035.75M2栋34921+1038.75M3栋63001+1035.75M4栋52741+1033.95M5栋112621+1037.25M6、专业施
2、工特征: 本项目外墙装饰为高弹外墙涂料,使用外挂电动吊篮进行施工作业,系危险性较大的分项工程。吊篮设备的安装与移位安装至始至终在现场进行,安装完成后各方的检查验收是控制施工安全的首要环节,吊篮使用过程中的检查与维护是控制施工安全的关键环节,篮体内施工操作人员的高空作业上岗培训、严格遵守安全操作规程以及个人劳动保护用品的正确使用是控制施工安全的重要环节。由于建筑造型变化较多如:交叉阳台处、屋面檐口、屋面构架、内采光天井等部位施工难度较大,必须督促施工单位做好针对性的安全保证措施。 二、 安全监理工作流程1、 申报程序A、开工安全生产条件审查程序:吊篮专项施工方案吊篮安装制造许可证吊篮安装方资质及
3、安全生产许可证及安全生产协议安全生产保证体系的建立安全生产责任制及高空作业人员上岗培训 监理审查建设单位审查安监站审查监理签发开工令B、施工过程中检查验收程序:安装过程中:安装(或移位安装) 安装方安装作业 安装方自检 检测单位检测 安装方使用方、总包方、监理方、建设方联合检查验收 监理签发投入使用 使用过程中:安装维护方日常检查与保养总包方安全员日常检查监控监理方日常巡视监控 每周五下午专项检查(安装方、使用方、总包方、监理方,建设方的责任人联合检查并形成危险源工程台帐,存在问题由相关方责任人跟踪落实) 2、存在不安全因素、事故苗子、违规与不文明施工现象的处理程序拒不整改口头提出立即整改同意

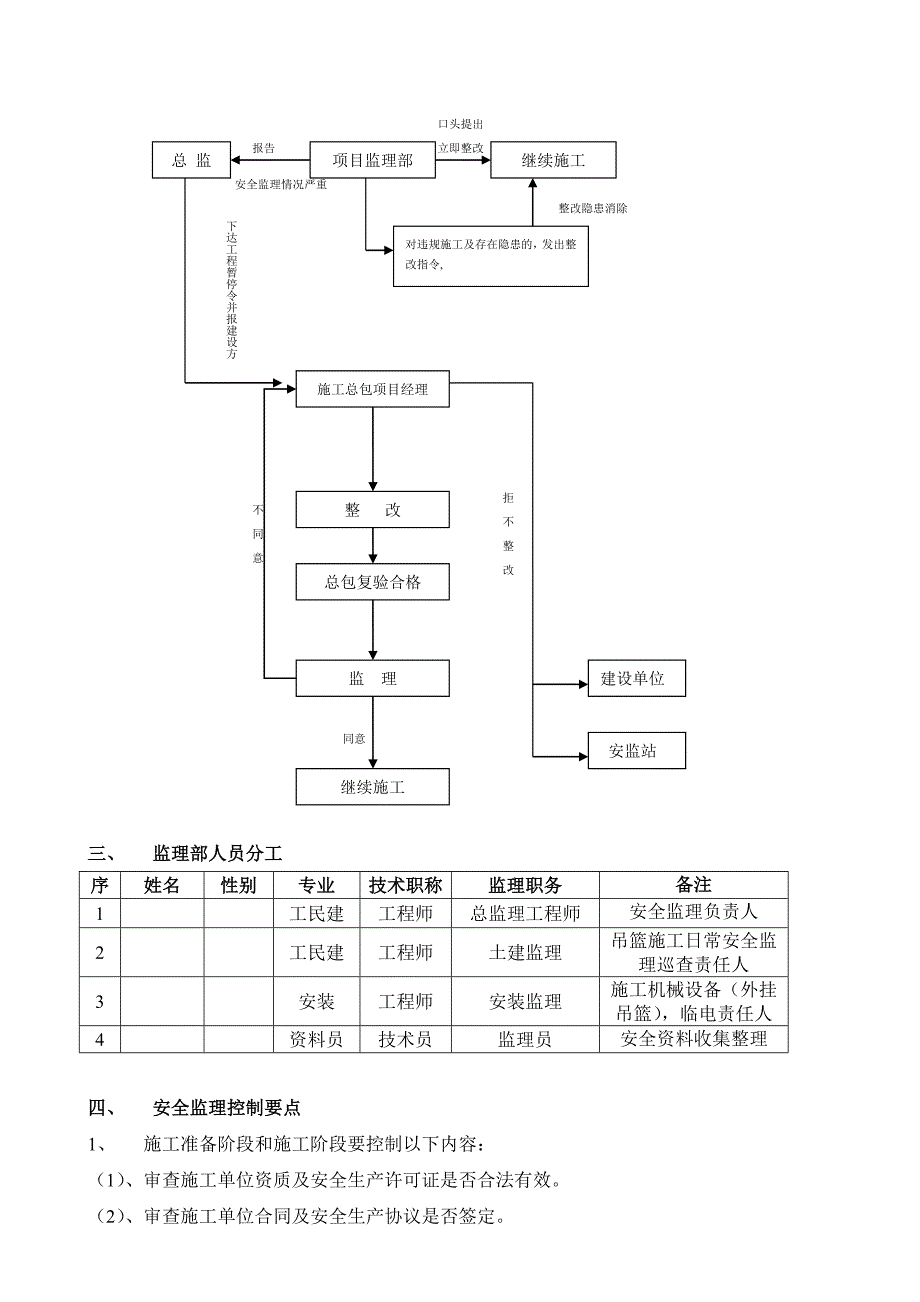

4、安全监理情况严重不同意下达工程暂停令并报建设方报告总 监项目监理部继续施工施工总包项目经理整 改总包复验合格监 理继续施工建设单位整改隐患消除对违规施工及存在隐患的,发出整改指令,安监站三、 监理部人员分工序姓名性别专业技术职称监理职务备注1工民建工程师总监理工程师安全监理负责人2工民建工程师土建监理吊篮施工日常安全监理巡查责任人3安装工程师安装监理施工机械设备(外挂吊篮),临电责任人4资料员技术员监理员安全资料收集整理四、 安全监理控制要点1、 施工准备阶段和施工阶段要控制以下内容:(1)、审查施工单位资质及安全生产许可证是否合法有效。(2)、审查施工单位合同及安全生产协议是否签定。(3)、
5、审查项目经理、安全员资格证书是否有效及项目管理人员配置是否到位。(4)、审查专项方案及危险源应急预案是否按程序审批。(5)、审查进场施工机具是否按规定和要求报验。(6)、审查吊兰合格证及检测是否符合规定和要求。(7)、检查进场施工人员安全教育及安全技术交底是否符合规定和要求。2、吊篮施工重点监控检查以下内容: (1)、检查施工单位进行的安全教育、安全技术交底是否有针对性。(2)、检查施工人员遵守安全生产操作规程的执行情况。(3)、检查施工单位是否按专项方案组织施工。(4)、检查吊篮必须进行作业前的检查及每周一次的定期自行检查记录表真实情况。(5)、检查吊篮作业前检查是否按以下要求内容进行。(a
6、)、钢丝绳及连接件有无损伤;(b)、作业平台各部分有无损伤。(c)、台车各部分有无损伤。(d)、台车与主钢丝绳的连接状态及与安全保险钢丝绳的连接状态是否完好(e)、上限位开关及其他安全装置(制动器、控制装置)等的性能是否完好。(f)、电源线及其他电缆线有无损伤及连接状态是否有无异常情况,吊篮施工临时用要符合JGJ46-2005规定。(g)、钢丝绳穿滑轮的状态是否正常。(h)、台车支架配重架设点及安全绳设置点是否有异常情况。(i)、吊篮保险卡(闭锁装置)及保险锁是否可靠有效。(6)、检查吊篮内作业人员是否配置安全带,安全带必须卦在生命绳安全锁上,严禁安全带挂在吊篮或钢丝绳上。(7)、检查吊篮作业
7、平台铺设的脚手板是否按照吊篮的规定尺寸采用定型板,严密平整与架体固定牢靠,脚手板材质应按一般脚手架要求检查,木板厚度不小于5cm。如采用钢板时,应有防滑措施。(8)、检查吊篮升降作业时,是否有外操作人员留在吊篮内,在吊篮升降到位固定前其他作业人员不准进入吊篮。(9)、检查施工单位是否将吊篮作为垂直运输工具,要求施工过程严格管理。(10)、检查吊篮作业区域下放是否设置警戒标志,吊篮垂直下放不准进行交叉作业。(11)、吊篮施工升降过程如发生异常情况,必须立即停止升降,同时报告项目经理,由项目经理安排专业技术人员排除故障后将吊篮下降到作业平台或地面,然后进行全面检查,确定无安全隐患方可继续使用。(1
8、2)、检查吊篮施工区域内的安全防护设施是否完善安全可靠。四、安全监理工作的方法及措施1、安全监理工作方法1)编制分项工程监控细则中应包括安全监理的具体措施。2)协助协助建设单位与施工承包单位签订工程项目施工安全协议书。3)审查审查专业分包和劳务分包单位资质;审查电工、焊工、架子工、起重机械工、塔吊司机及指挥人员等特种作业人员资格。4)督促督促施工企业雇佣具备安全生产基础知识的一线操作人员;督促施工承包单位建立、健全施工现场安全生产保证体系;督促施工承包单位检查各分包企业的安全生产制度;督促施工承包单位做好逐级安全交底工作;督促施工承包单位进行安全自查工作。5)审核审核施工承包单位编制的施工组织
9、设计或专项施方案、安全技术措施、高危作业安全施工及应急抢险方案。6)监督监督施工单位按照工程建设强制性标准和专项安全施工方案组织施工,制止违规施工作业。7)巡视对施工过程中的高危作业等进行巡视检查,每天不少于一次。发现严重违规施工和存在安全事故隐患的,应当用书面要求施工承包单位整改,并检查整改结果,签署复查意见。8)控制情况严重的,对危及安全生产的重大危险源由总监用书面下达工程暂停令并报告建设单位,待安全隐患消除后恢复施工。如施工承包单位拒不整改的,由建设单位及时向区安监站报告。9)复核复核施工承包单位施工机械、安全设施的验收手续,并签署意见。未经安全监理人员签署认可的不得投入使用。10)监控
10、监督检查安全监理人员应对高危作业的关键工序实施现场跟班监督检查。11)参加施工现场的安全生产检查。12)会议必要时召开专题会议,针对施工中存在的安全问题找出原因并制订对策;不定期召开安全分析总结会,发现问题及时处理。2、安全监理的主要措施1)事先报审验证。2)利用审批权、检查权、停工权,对施工方案、施工实施过程中有可能形成隐患的部位做好事先控制。3)事中督促实施,配合总包做好安全管理协调工作。4)发现问题通知整改并复查。5)各专业监理工程师是安全监理人员的技术支持,工作中相互配合协调。6)积极争取政府安全监督部门、指导及业主核施工总承包的支持和配合。7)做好日常巡视检查危险性较大工程的记录表填写和安全监理日记。8)编写好安全监理工作月报。9)做好对竣工的分项工程评估。
