幕墙工程施工方案.doc

上传人:p** 文档编号:948022 上传时间:2024-05-14 格式:DOC 页数:51 大小:774.05KB
下载 相关 举报
幕墙工程施工方案.doc_第1页
第1页 / 共51页
幕墙工程施工方案.doc_第2页
第2页 / 共51页
幕墙工程施工方案.doc_第3页
第3页 / 共51页
幕墙工程施工方案.doc_第4页
第4页 / 共51页
幕墙工程施工方案.doc_第5页
第5页 / 共51页
幕墙工程施工方案.doc_第6页
第6页 / 共51页
幕墙工程施工方案.doc_第7页
第7页 / 共51页
幕墙工程施工方案.doc_第8页
第8页 / 共51页
幕墙工程施工方案.doc_第9页
第9页 / 共51页
幕墙工程施工方案.doc_第10页
第10页 / 共51页
亲,该文档总共51页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《幕墙工程施工方案.doc》由会员分享,可在线阅读,更多相关《幕墙工程施工方案.doc(51页珍藏版)》请在第壹文秘上搜索。

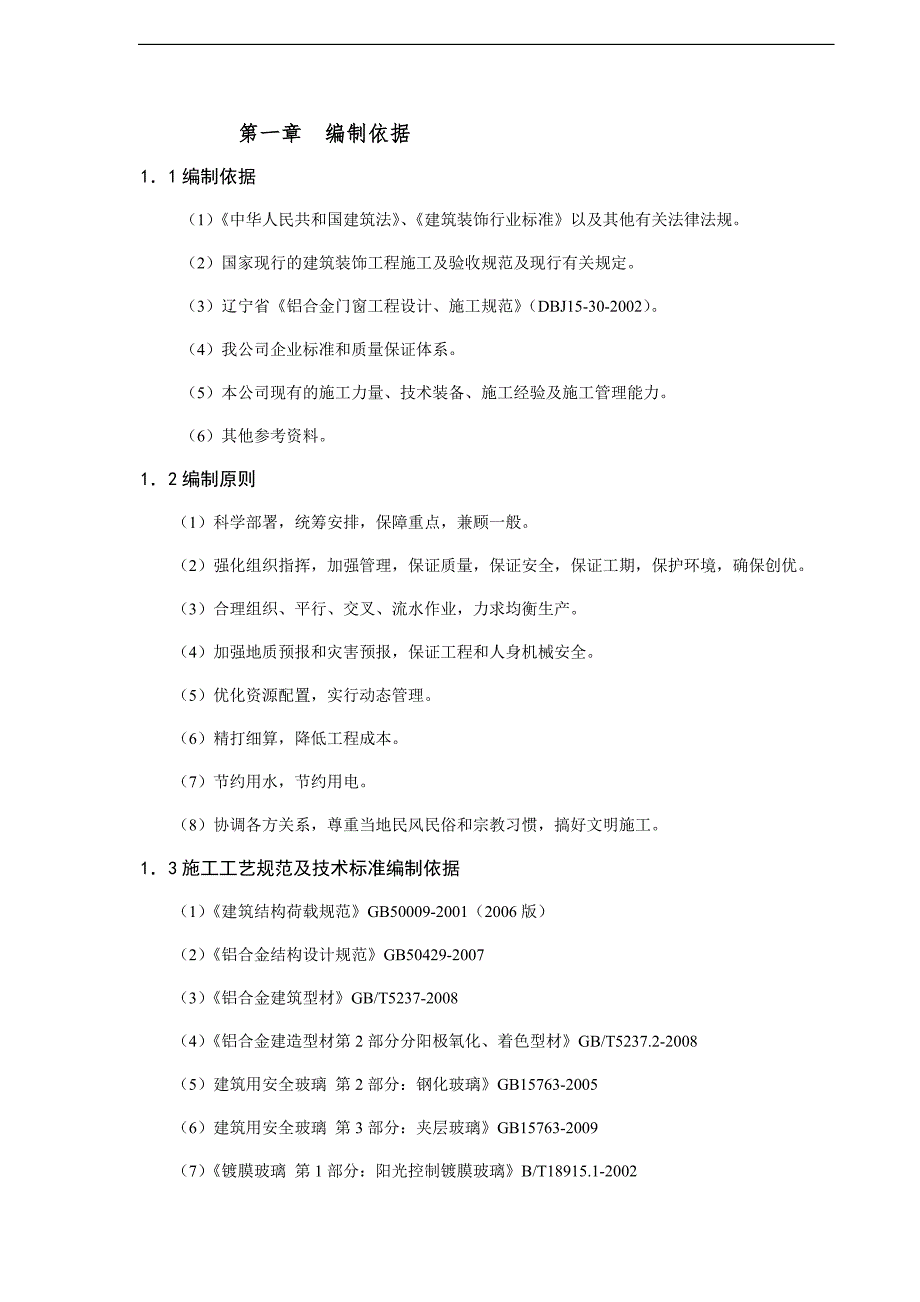

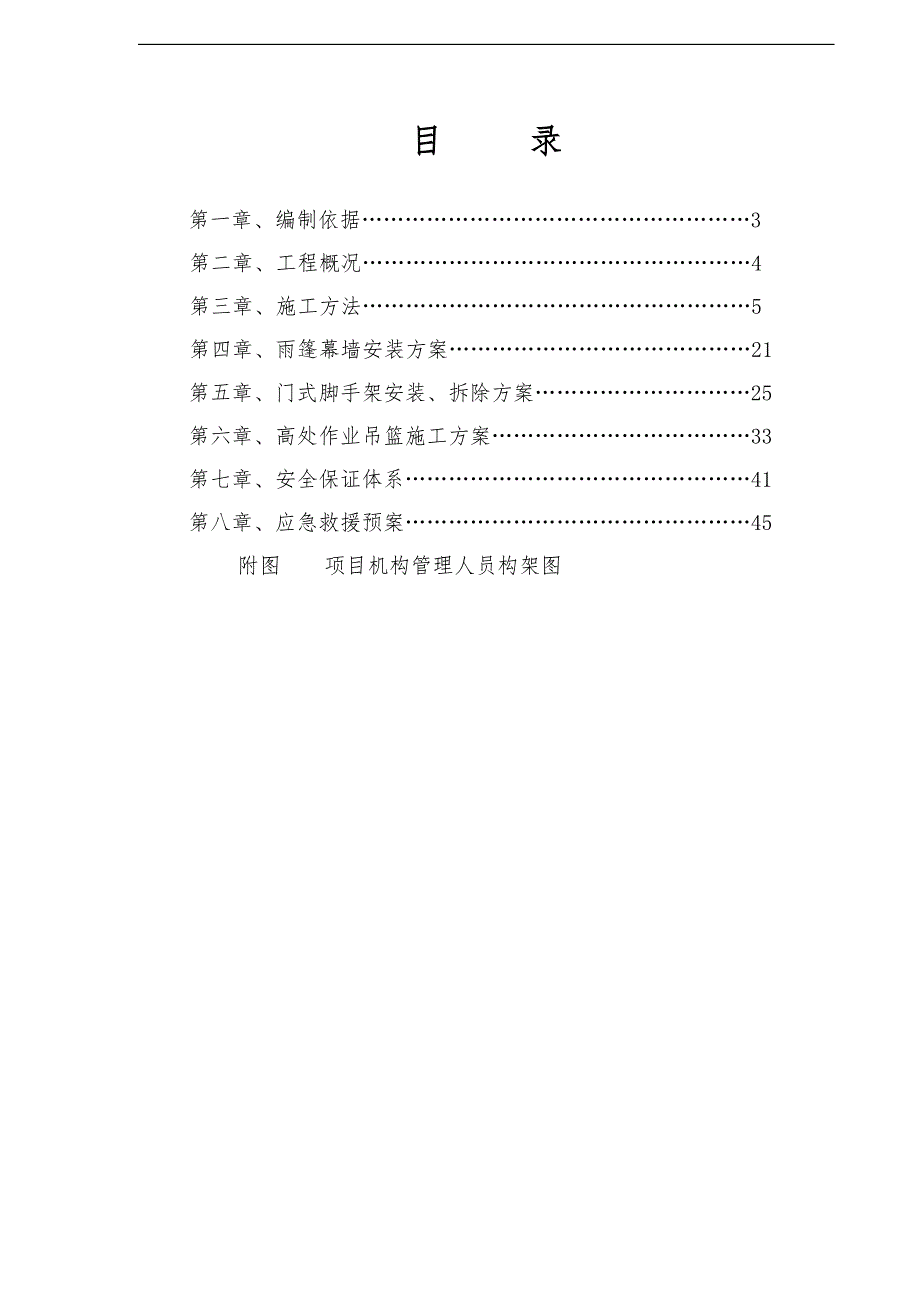

1、#幕墙工程施工方案编制单位:编制日期:目 录 第一章、编制依据3第二章、工程概况4第三章、施工方法5第四章、雨篷幕墙安装方案21 第五章、门式脚手架安装、拆除方案25第六章、高处作业吊篮施工方案33第七章、安全保证体系41第八章、应急救援预案45附图 项目机构管理人员构架图第一章 编制依据11编制依据 (1)中华人民共和国建筑法、建筑装饰行业标准以及其他有关法律法规。 (2)国家现行的建筑装饰工程施工及验收规范及现行有关规定。 (3)辽宁省铝合金门窗工程设计、施工规范(DBJ15-30-2002)。 (4)我公司企业标准和质量保证体系。 (5)本公司现有的施工力量、技术装备、施工经验及施工管理

2、能力。 (6)其他参考资料。12编制原则(1)科学部署,统筹安排,保障重点,兼顾一般。(2)强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。(3)合理组织、平行、交叉、流水作业,力求均衡生产。(4)加强地质预报和灾害预报,保证工程和人身机械安全。(5)优化资源配置,实行动态管理。(6)精打细算,降低工程成本。(7)节约用水,节约用电。(8)协调各方关系,尊重当地民风民俗和宗教习惯,搞好文明施工。13施工工艺规范及技术标准编制依据(1)建筑结构荷载规范GB50009-2001(2006版)(2)铝合金结构设计规范GB50429-2007(3)铝合金建筑型材GB/T523

3、7-2008(4)铝合金建造型材第2部分分阳极氧化、着色型材GB/T5237.2-2008(5)建筑用安全玻璃 第2部分:钢化玻璃GB15763-2005(6)建筑用安全玻璃 第3部分:夹层玻璃GB15763-2009(7)镀膜玻璃 第1部分:阳光控制镀膜玻璃B/T18915.1-2002(8)镀膜玻璃 第2部分:低辐射镀膜玻璃GB/T18915.2-2002(9)中空玻璃GB/T11944-2002(10)碳素结构钢GB700-2006(11)钢结构设计规范GB0017-2003(12)建筑幕墙GB/T21086-2007(13)玻璃幕墙设计规范GJGJ102-2003(14)铝合金门窗GB

4、/T8478-2008(15)建筑玻璃应用技术规范JGJ113-2009(16)混凝土结构后锚固技术规范JGJ145-2004(17)混凝土结构设计规范GB50010-2010(18)建筑结构可靠度设计统一标准GB50068-2001(19)建筑用硅酮结构密封胶GB16776-2005(20)玻璃幕墙工程质量检验标准JGJ139-2001(21)建筑物防雷设计规范GB50057-2010(22)金属覆盖层钢铁制品热镀锌技术要求GB/T13912-2002(23)建筑抗震设计规范GB50011-2010(24)建筑幕墙气密、水密、抗风压性能检测方法GB/T15227-2007(25)公司ISO9

5、001:2000质量控制体系文件。(26)本公司有关施工、施工质量、安全生产、技术管理等文件。(27)建设单位对该工程提出的施工工期、质量修改要求。第二章 工程概况2.1 工程名称: 2.2 建设单位: 3.3 设计单位:4.4 监理单位: 4.5 工程简介: 第三章、施工方法第一节、施工前准备 3.1.1、说明:施工前准备工作属于工程前期工作。准备工作的好坏、是否充分对工程的施工有很大的影响,作为一个工程项目经理要对工程的技术资料、工具、器具、材料、人员、机械、临时设施做好充分的准备。3.1.2、施工前准备的内容范围:1工程概况:对工地概况进行了解掌握,熟悉有关施工单位及甲方监理公司的有关情

6、况,熟悉施工用水源、电源、垂直运输、外脚手架等情况。2技术资料准备首先图纸准备,对即将进场施工人员及技术负责人进行图纸要充分熟悉,对不清楚有疑难的地方要问明弄懂,还需要准备有关图集、质量验收标准、安全指标、各种需用的表格和有关工程的竣工验收需用的资料等。3工具、器具准备对所需的工具、器具提出供应计划,具体到型号、数量、供应时间等,同时要将计划送交仓库、总务、采购等部门,共同做好工具、器具的准备。4材料准备根据图纸及工程情况,做出详细的材料订货供应计划单,根据施工进度计划安排,将所有材料的供货时间安排好。见附件。5人员准备项目经理对自己管辖工程中的人员安排要列出详细的准备计划,包括工种、各工种人

7、数、进场时间,尽量做到落实到岗时间并明确责任。项目部人员架构见附图2。序号类别名 称人数职 称职 能1管理员项目经理1工程师负责该工程现场全面工作3工程技术3主任设计师1人项目设计师2人负责该工程设计工作加工工艺4项目主管1助理工程师负责协助该工程项目经理现场工作6项目主管助理1技术员负责协助该工程项目经理、项目主管现场工作8施工员 1技术员现场技术工作10质检员1技术员施工质量检查监督11质安员1技术员施工安全检查监督1213资料员1技术员负责该工程资料收集、整理13施工人员电工1持电工证用电安全、设备检修14定位放线6技术工对放样精度负责15安装钢件10-30持焊工证对节点安装质量负责16

8、安装骨架60技术工对骨架安装质量负责17安装配件20技术工对防火、防雷、保温等安装质量负责18安装板块50技术工对幕板块块安装质量负责19密封处理20技术工对打胶密封安装质量负责20清理15技术工对表面质量、清洁负责21施工高峰期工人达160-200人,且施工人员可根据需要灵活调配。6临时设施包括办公、仓库等,根据工程的材料及人员情况进行准备。7施工组织计划准备要对施工进度质量安全文明施工进行有效控制,并制定详细的施工组织计划,对工期进行合理有效安排。3.1.3、管理重点:1各种准备工作要落在实处,不能浮于表面。2准备工作落实到人,同时明确到具体人的责任。3所有准备各责任人要签字负责。4工程开

9、工前做好各项交底,对即将到现场人员进行场前培训。3.1.4、材料进场试验及报审制度:1、每批材料进场时第一时间通知现场监理到场验货,同时做好材料进场报审表,附材料进场明细表、合格证、质量保证书、检验报告。2、进场材料定期抽检送质监站检验,如铝材、钢材、密封胶,并根据规范做三性试验窗送质监站检验。第二节、幕墙工艺流程:测量放线 后置预埋件板幕墙骨架安装加固、调校防雷处理防腐处理防火层处理隐蔽工程验收玻璃安装饰面板调校胶施工撕保护膜、清理工程自检竣工验收第三节、玻璃幕墙安装施工方法3.3.1测量放线、定位一、测量放线、定位考虑到建筑物的水平位移,现场的风力和风向对测量影响很大,根据以往施工经验看,

10、测量宜在风力低于4级时进行,具体程序如下:A. 内控法建立垂直基准线和立面控制网:根据土建提供的测量基准点构成的轴线控制网示意图,以测量基准点坐标为基准, 采用天顶法利用激光平水仪、铅垂仪垂直测量,并传递至各层楼面,再于上列各层楼面重新测设井字形轴线控制网,然后将各层井字形轴线控制网平移至外梁上,作竖向测点联结,即可建立垂直基准线并由此可构成立面控制网。B. 确定水平基准线:主体的水平标高测量,以土建提供的0.00基准点为依据,用长卷尺测出各层的标高线,再用水平仪在同一层找平,并做出标记,利用此标记即可控幕墙的安装水平度。二、器具:激光平水仪、卷尺、紧仔、吊锤、铁线、墨斗、铅笔等。人员:每组3

11、-5人。作业时间:在具备外立面安装施工条件时进行。三、管理要领:1、理解及熟悉设计图纸。2、分类分区要合理。3、找准关键层、基准层位轴线及关键点。4、各种仪器使用准确、熟练。5、原始记录要记录整理要分层且完备。四、质量评定、资料整理:1、及时根据进度完善资料,并确保资料完整、准确。2、对所测量的洞口是否进行理论设计图纸与实际尺寸对照。3、资料需装订成册保管。4、测量人员名单、负责人姓名、总包方、监理方签字要保证齐全。5、资料上交公司总部存档,待工程验收后移交档案管。 3.3.2材料运输 幕墙玻璃的运输:本工程幕墙玻璃的最大平面尺寸为3.1*1.33m,可利用人货电梯直接运输至安装楼层,然后用小

12、车运至安装位置。因幕墙单块的最大重量只有82.46Kg,所以安装时两个至四个工人配合即可安装就位。龙骨钢材运输:屋面龙骨材料用塔吊直接吊运至屋面,其他材料利用人货电梯运至安装楼层,然后组装好后,人工运至安装位置。为了保证操作安全,一般2人一组配合安装。3.3.3骨架安装施工准备:先复查主体结构的尺寸,要求结构尺寸达到干挂墙体尺寸的配合允许误差在允许偏差范围内,对偏差达大者要进行修正处理。根据控制线确定骨架位置,严格控制骨架位置偏差;确定组件在立面上的水平、垂直位置,并在框格上画线,对平面度每层设控制点,根据控制点拉线,拉线调整,使组件按要求就位。安装竖框,先将竖框与连接件连接,连接件与主体埋件

13、点焊连接,然后及时进行调整和固定。每根竖框均用线坠调整垂直度。焊接作业前对焊工进行技术交底,然后清除下方可燃物,设接火斗,灭火器及水桶(桶内必须贮有水)防止电焊火花损坏周围的铝板、玻璃、附件等材料,同时设危险区域警戒和标志,禁止行人通过或站立,配有专人带灭火器监护。同一层横框安装由下而上进行。每安装完一层高度应进行检查、调整、校正和固定。钢架的防锈:(A)主龙骨、预埋件及各类镀锌角钢焊接破坏镀锌层后均满涂两遍防锈漆(含补刷部分)进行防锈处理并控制第一道二道的间隔时间不小于12小时。(B)型钢进场必须有防潮措施并在除去灰尘及污物后进行防锈操作。(C)严格控制不得漏刷防锈漆,特别控制为焊接而预留的缓刷部位在焊后涂刷不得少于两遍。3.3.4玻璃、铝板、石材板块安装为了达到立面的整体效果,要求板材加工精度比较高,要精心挑选板材,减少色差。表面不得有气泡、裂纹、结疤、折叠、夹杂和端面分层,允许有不大于厚度公差一半的轻微凹坑、凸起、压痕、发纹、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
