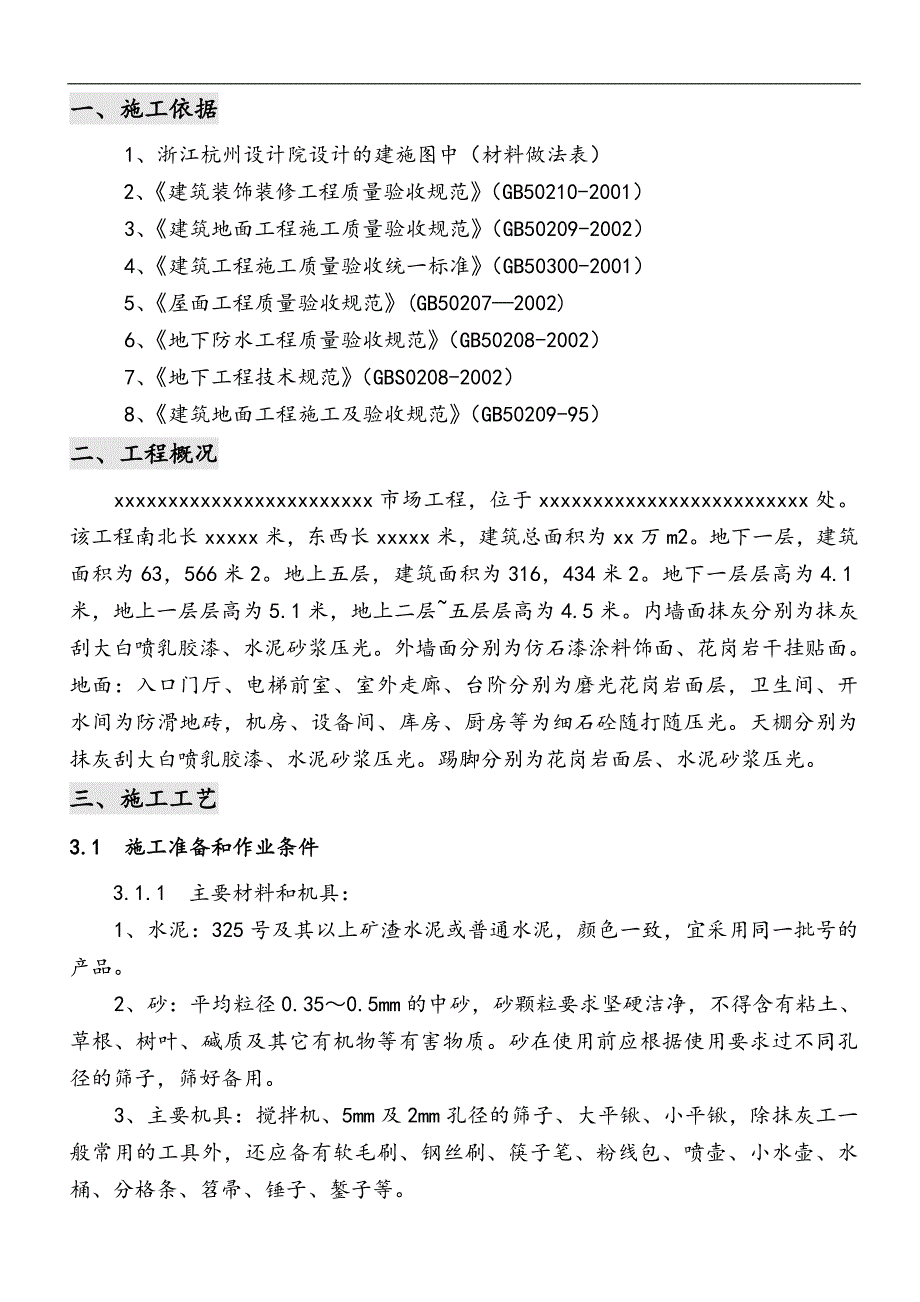

1、一、施工依据1、浙江杭州设计院设计的建施图中(材料做法表)2、建筑装饰装修工程质量验收规范(GB50210-2001)3、建筑地面工程施工质量验收规范(GB50209-2002)4、建筑工程施工质量验收统一标准(GB50300-2001)5、屋面工程质量验收规范(GB502072002)6、地下防水工程质量验收规范(GB50208-2002)7、地下工程技术规范(GBS0208-2002)8、建筑地面工程施工及验收规范(GB50209-95)二、工程概况xxxxxxxxxxxxxxxxxxxxxxxx市场工程,位于xxxxxxxxxxxxxxxxxxxxxxxxx处。该工程南北长xxxxx米,

2、东西长xxxxx米,建筑总面积为xx万m2。地下一层,建筑面积为63,566米2。地上五层,建筑面积为316,434米2。地下一层层高为4.1米,地上一层层高为5.1米,地上二层五层层高为4.5米。内墙面抹灰分别为抹灰刮大白喷乳胶漆、水泥砂浆压光。外墙面分别为仿石漆涂料饰面、花岗岩干挂贴面。地面:入口门厅、电梯前室、室外走廊、台阶分别为磨光花岗岩面层,卫生间、开水间为防滑地砖,机房、设备间、库房、厨房等为细石砼随打随压光。天棚分别为抹灰刮大白喷乳胶漆、水泥砂浆压光。踢脚分别为花岗岩面层、水泥砂浆压光。三、施工工艺3.1 施工准备和作业条件3.1.1 主要材料和机具: 1、水泥:325号及其以上
3、矿渣水泥或普通水泥,颜色一致,宜采用同一批号的产品。 2、砂:平均粒径0.350.5mm的中砂,砂颗粒要求坚硬洁净,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。砂在使用前应根据使用要求过不同孔径的筛子,筛好备用。 3、主要机具:搅拌机、5mm及2mm孔径的筛子、大平锹、小平锹,除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子、錾子等。 3.1.2 作业条件1、结构工程全部完成,并经有关部门验收,达到合格标准。 2、抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固。连接处的缝隙应用13水泥砂浆分层嵌塞密实。若缝隙较大时,应在砂
4、浆中掺入少量麻刀嵌塞,使其塞缝严实。铝合金门窗缝隙处理按设计要求嵌填。 3、砖墙、混凝土墙基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。 4、阳台栏杆、挂衣铁件、预埋铁件、管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用13水泥砂浆分层补衬平。 5、混凝土和砖墙表面缺棱掉角需分层修补。做法是:先洇湿基体表面,刷掺水重10%的107胶水泥浆一道,紧跟抹13水泥砂浆,每遍厚度应控制在79mm。 6、内、外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。 7、 施工时使用的外架子应提
5、前准备好,横竖杆要离开墙面及墙角200250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。 8、抹灰前应检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、碹脸两侧弹出抹灰层的控制线,以作为打底的依据。3.2 施工工艺及措施3.2.1 工艺流程: 抹灰工程施工顺序应采取先室外后室内,先上面后下面,先檐口后墙面(包括门窗周围、窗台、阳台、雨棚等),先顶棚后地面的施工顺序。门窗框四周堵缝(或外墙板竖横缝处理)基层处理吊直、套方、找规矩、贴灰饼墙面冲筋(设置标筋) 做护

6、角抹底灰抹中层灰抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) 抹墙面罩3.2.2 基层处理:1 将砌体墙、混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铁丝头等清除掉。将基层面上残存的砼、砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘上冲掉,将墙面润湿。2 抹灰前在基层面上喷1:1水泥浆, 内掺20%108胶水拌制。3 吊垂直、套方找规矩:分别在门窗口角、垛、墙面等处吊垂直,套方抹灰讲,并按灰饼充筋后,在墙面上弹出抹灰灰层控制线。3.2.3 施工工艺 1 在不同材料基层交接处(砌筑墙体与砼结构)铺设防裂应铺设1010的0.8金
7、属网,搭设宽度从缝边起每边为100宽。凡遇设备箱预留洞口穿透墙体时,要求安装后的箱体背面低于墙面45mm,并与墙体固定,箱体与洞口周边留缝用1:2水泥砂浆填实封闭,外挂10mm10mm0.8的钢丝网抹灰,其尺寸比洞口每边大120mm。金属网使用射钉枪射钉或高强度胶将钢丝网固定在墙体上。2 抹灰前先用托线板检查墙面平整度、垂直程度,大致决定抹灰厚度(最薄处一般不应小于7),本工程抹灰厚度为20。在墙的上角各做一个标准灰饼(用1:3水泥砂浆,遇有门窗口、墙垛、转角处要补做灰饼)。灰饼大小为5见方,厚度以墙面的垂直度、平整度决定。然后根据这两个灰饼用托线板或线锤挂垂直线做墙面下角的两个标准灰饼(高低
8、位置一般在踢脚板线上口),厚度以垂直为准,再用钉子钉在左右灰饼附近的砖缝里,栓上小线挂好通线,并根据小线位置每隔1.21.5米上下加做若干个标准灰饼,待灰饼稍干后,在上下灰饼之间抹上约10见方砂浆冲筋,用2米刮杠刮平,厚度与灰饼相同,稍干后方可进行底层抹灰。做法见简图: 3 抹底层砂浆:一般应在抹灰前一天将墙体浇水湿润,然后抹 13水泥砂浆(厚度为:内墙和踢脚15mm、顶棚7mm、外墙20mm、内墙贴面砖墙面20mm),每遍厚度为57mm,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。 4 抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿,按图纸尺寸弹线分格,粘分格条、滴
9、水槽,抹面层砂浆。面层砂浆配合比为12水泥砂浆,厚度为:内墙5mm踢脚10mm、顶棚5mm;散水抹灰为20mm厚1:2.5水泥砂浆。先用水湿润,抹时先薄薄地刮一层素水泥浆,使其与底灰粘牢,紧跟着抹罩面灰与分格条抹平,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无明水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致;避免和减少收缩裂缝。随后,将分格条起出,待灰层干后,用素水泥浆将缝子勾好。对于难起的分格条,则不应硬起,防止棱角损坏,应待所层干透后补起。并补勾缝。 抹灰的施工程序:从上往下打底,底层砂浆抹完后,将架子升上去,再从上往下抹面层砂浆。应注意在抹面层灰以前
10、,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。 5 滴水线(槽):在檐口、窗台、窗桅、雨篷、阳台、压顶和突出墙面等部位,上面应做出流水坡度,女儿墙压顶应做滴水线(槽)。滴水线(槽)距外表面不应小于40mm,流水坡度应保证其坡向正确。 3.2.4 养护:面层抹灰完成24小时后应喷水养护,防止空鼓裂缝,养护时间应根据气候条件而定,一般应不少于7天。3.2.5 雨、冬期施工:一般只在初冬期间施工,严冬阶段不宜施工。 l 冬期拌灰砂浆应采用热水拌合,运输时采取保温措施,涂抹时砂浆温度不直低于5。 2 砂浆抹
11、灰层硬化初期不得受冻。 3 大气温度低于5时,室外抹灰砂浆中可掺入能降低冻结温度的食盐及氯化钙等,其掺量应由试验确定。做油漆墙面的抹灰砂浆不得掺有食盐和氯化钙。 4 冬期施工为防止灰层早期受冻,保证操作,砂浆内不可掺入石灰膏,为保证灰浆的和易性,可掺入同体积的粉煤灰代替。比如116的水泥混合砂浆可改为水泥粉煤灰砂浆,配合比仍为11.6。 5 雨期抹灰工程应采取防雨措施,防止抹灰层终凝前受雨淋而损坏。 四、 质量保证措施4.1 质量标准4.1.1 保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。 4.
12、1.2 基本项目: 1 普通抹灰:表面光滑、洁净,接槎平整,线角顺直、清晰(毛面纹路均匀一致),分隔缝应清晰。 高级抹灰:表面光滑、洁净,颜色均匀,无抹纹,线角和灰线平直、方正、清晰美观,分隔缝和灰线应清晰美观。 本工程按普通抹灰标准施工。 2 护角应符合装饰工程施工规范的规定,表面光滑、平顺,门窗框与墙体缝隙填塞密实,表面平整。 3 孔洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。 4 分格条(缝)宽度、深度均匀一致,条(缝)平整光滑,棱角整齐,横平竖直、通顺。 5 滴水线和滴水槽流水坡向正确,滴水线顺直,滴水槽宽度、密度均不小于10mm,整齐一致。 6 一般抹灰工程质量允许偏差和
13、检验方法应符合见下表。 (GB 50210-2001) 一般抹灰的允许偏差 和检验方法 项次项 目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m靠尺和塞尺检查3阴阳角方正43用直角检测尺检查4分格条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒角上口直线度43拉5m线,不足5m拉通线,用钢直尺检查注:1) 普通抹灰,本表第3项阴角方正可不检查; 2) 顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。4.2 质量保证措施 本抹灰装修工程规模大、工艺特殊和工期紧等特点。决定管理层人员的配备必须全面且具有较高的专业技术水平和管理
14、素质。为保证该工程的工期计划、工程质量和安全、文明施工,建立健全各项管理体系。故建立安全和质量领导小组:装饰工程质量控制制度:除装饰设计图纸通过图纸会审予以控制外,装饰施工阶段的质量控制主要有以下制度:1 统一放线、检验制度:结构施工完成以后,统一测设各楼层标高基准和坐标基准,逐个房间弹设坐标十字线,作为装饰施工与设备安装的统一参照系。2 材料审批、检验制度;装饰施工单位根据装饰设计的要求先购材料,递交样品报设计单位审批,防火材料须有市级或市级以上消防专业单位检验证明。材料进场时比照经批准的样品检查、验收。装饰材料在安装之前须再次检查把关。3 工人考核上岗制度:采用专业工长领导下的专业班组的劳动组织形式,施工前进行技术交底和操作培训,考核不合格者不得上岗操作。4 质量检查、验收与奖惩制度。5 工序交接制度:上道工序完成后交给下道工序的工种,下道工序负责人对产品质量保护负责。4.3 成品保护 1 门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。 2 翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。 3 各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足
