《拟建高层商业综合体基坑支护工程施工组织设计#湖北#边坡支护.doc》由会员分享,可在线阅读,更多相关《拟建高层商业综合体基坑支护工程施工组织设计#湖北#边坡支护.doc(47页珍藏版)》请在第壹文秘上搜索。

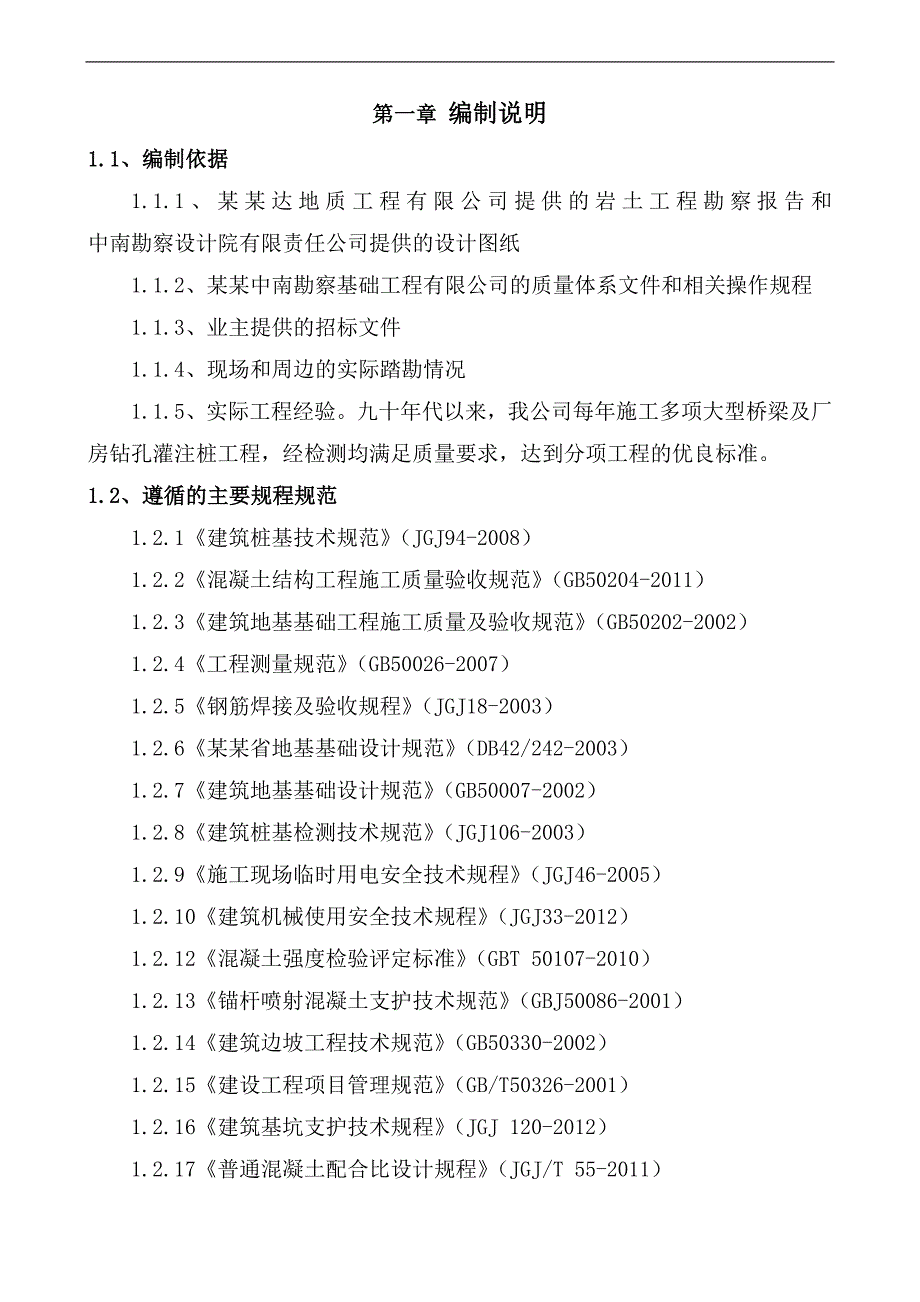

1、第一章 编制说明1.1、编制依据1.1.1、某某达地质工程有限公司提供的岩土工程勘察报告和 中南勘察设计院有限责任公司提供的设计图纸1.1.2、某某中南勘察基础工程有限公司的质量体系文件和相关操作规程1.1.3、业主提供的招标文件1.1.4、现场和周边的实际踏勘情况1.1.5、实际工程经验。九十年代以来,我公司每年施工多项大型桥梁及厂房钻孔灌注桩工程,经检测均满足质量要求,达到分项工程的优良标准。1.2、遵循的主要规程规范1.2.1建筑桩基技术规范(JGJ94-2008)1.2.2混凝土结构工程施工质量验收规范(GB50204-2011)1.2.3建筑地基基础工程施工质量及验收规范(GB502

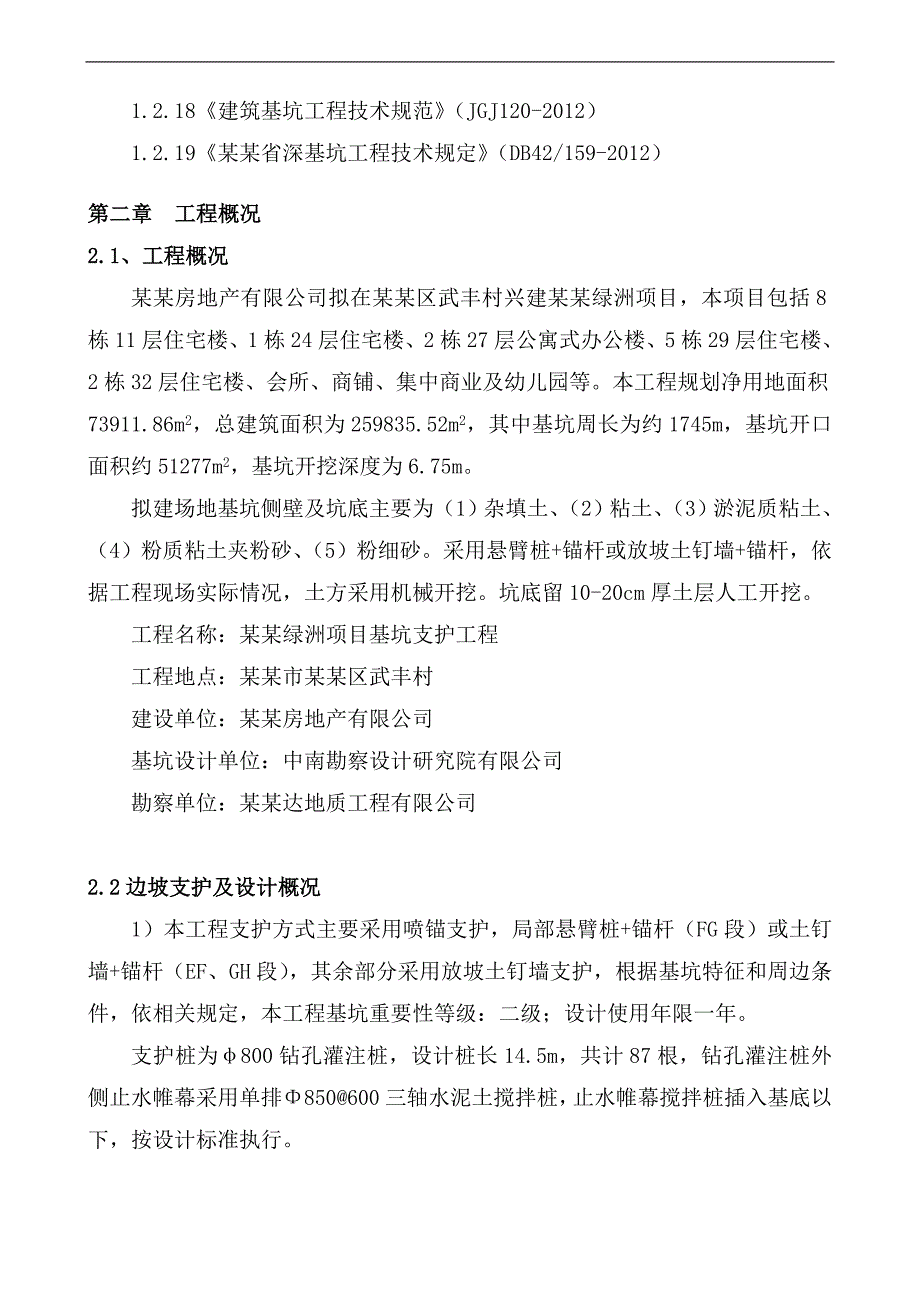

2、02-2002)1.2.4工程测量规范(GB50026-2007)1.2.5钢筋焊接及验收规程(JGJ18-2003)1.2.6某某省地基基础设计规范(DB42/242-2003)1.2.7建筑地基基础设计规范(GB50007-2002)1.2.8建筑桩基检测技术规范(JGJ106-2003)1.2.9施工现场临时用电安全技术规程(JGJ46-2005)1.2.10建筑机械使用安全技术规程(JGJ33-2012)1.2.12混凝土强度检验评定标准(GBT 50107-2010)1.2.13锚杆喷射混凝土支护技术规范(GBJ50086-2001)1.2.14建筑边坡工程技术规范(GB50330-
3、2002)1.2.15建设工程项目管理规范(GB/T50326-2001)1.2.16建筑基坑支护技术规程(JGJ 120-2012)1.2.17普通混凝土配合比设计规程(JGJ/T 55-2011)1.2.18建筑基坑工程技术规范(JGJ120-2012)1.2.19某某省深基坑工程技术规定(DB42/159-2012)第二章 工程概况2.1、工程概况某某房地产有限公司拟在某某区武丰村兴建某某绿洲项目,本项目包括8栋11层住宅楼、1栋24层住宅楼、2栋27层公寓式办公楼、5栋29层住宅楼、2栋32层住宅楼、会所、商铺、集中商业及幼儿园等。本工程规划净用地面积73911.86m2,总建筑面积为
4、259835.52m2,其中基坑周长为约1745m,基坑开口面积约51277m2,基坑开挖深度为6.75m。拟建场地基坑侧壁及坑底主要为(1)杂填土、(2)粘土、(3)淤泥质粘土、(4)粉质粘土夹粉砂、(5)粉细砂。采用悬臂桩+锚杆或放坡土钉墙+锚杆,依据工程现场实际情况,土方采用机械开挖。坑底留10-20cm厚土层人工开挖。工程名称:某某绿洲项目基坑支护工程工程地点:某某市某某区武丰村建设单位:某某房地产有限公司基坑设计单位:中南勘察设计研究院有限公司勘察单位:某某达地质工程有限公司2.2边坡支护及设计概况1)本工程支护方式主要采用喷锚支护,局部悬臂桩+锚杆(FG段)或土钉墙+锚杆(EF、G
5、H段),其余部分采用放坡土钉墙支护,根据基坑特征和周边条件,依相关规定,本工程基坑重要性等级:二级;设计使用年限一年。支护桩为800钻孔灌注桩,设计桩长14.5m,共计87根,钻孔灌注桩外侧止水帷幕采用单排850600三轴水泥土搅拌桩,止水帷幕搅拌桩插入基底以下,按设计标准执行。2.3场地地质条件2.3.1 场地区域地质构造勘察表明,场地范围内出露地层下部主要为一套达30-40米的第四系全新统冲积地层,具有典型的二元结构,下卧基岩为志留系泥质粉砂岩或泥岩地层,自地面向下各层情况如下所述:1)杂填土(Qml):岩土特征:褐黄色、松散。主要由粘性土组成,含植物根须及少量碎石等。分布情况:全场地地表
6、分布。 层顶最高高程为23.78m,最低高程为21.39m。 2)粘土(Q4al):岩土特征:褐黄-褐灰色,可-软塑,含少量铁锰结核及螺壳碎屑,局部夹少量灰色高岭土,干强度、韧性中等。 分布情况:全场地分布。层厚不均匀,最薄处为1.60m,最厚处为10.60m。层面平坦,层顶最浅埋深为0.30m,最深埋深为4.30m。层顶最高高程为24.00m,最低高程为18.82m,平均高程为22.29m。 3)淤泥质粘土(Q4al): 岩土特征:灰褐色,软-流塑,含少量植物腐化物,干强度、韧性中等。 分布情况:局部分布。最大揭示厚度为9.20m,层面起伏,层顶最浅埋深为3.0m,最深埋深为9.00m。层顶
7、最高高程为18.67m,最低高程为12.75m。4)粉质粘土夹粉砂(Q4al ):岩土特征:褐灰色,可-软塑,含铁锰氧化物及少量结核,干强度、韧性中等,粉砂呈松散稍密状。分布情况:局部缺失。最大揭示厚度为8.90m,层面起伏,层顶最浅埋深为3.4m,最深埋深为14.30m。层顶最高高程为18.78m,最低高程为7.36m。2.3.2 场地水文地质条件1)场区内地下水类型主要为上层滞水及孔隙承压水,上层滞水赋存于第1层素填土中。水位埋深浅,勘察期间为0.2-1.5米左右,接受大气降水的补给。孔隙承压水赋存于层砂土层中,为本场区的主要地下水含水层,其水位受长江水位变化影响,水量丰富。据区域水文地质
8、资料,拟建场地承压水水位年变幅为3m4m。上下层地下水因粘性土隔离而无水力联系,承压水头标高约18.80m。2.3.3场地施工条件场地位于某某区,东临仁和路,交通非常便利,施工车辆受限制较多,特别是材料及土方车辆受时间及路线限制,给施工进度带来很大的影响。2.4施工管理难点和重点分析难点一、工程量较大,基坑深度大,技术难度一般,施工周期短,交叉施工。难点二、土层地质条件较差,淤泥质粘土较厚,部分地段坑底为淤泥质粘土,工程地下水含量丰富,降水工作量大,且施工场地条件较差,容易陷机。难点三、基坑周边管线复杂,基坑施工将处于雨期,给降水、护坡、土方施工带来难度。 难点四、整个工程土方开挖量较大,工期
9、短,要求高。从以上的特点可以看出,整个工程难度较大、工期紧,要求供需衔接紧凑。第三章 实施目标3.1、质量目标3.1.1、各个分项工程合格率100%,其中类桩大于90%,无不合格桩。3.1.2、资料验收一次性通过。3.2、工期目标合理调配人、材、物,使支护桩工程达到合同规定的 20 天工期的要求,总工期控制土方工程完成后三日内,严格按“施工进度计划”执行。3.3、职业健康安全目标完善安全措施,提高安全意识,杜绝重大人员、设备事故和死亡事故发生。3.4、文明施工环境保护目标划分职责,严格按施工平面图进行管理,做到物流有序,施工顺畅,文明施工达到总承包方规定的目标。3.5、服务目标服务周到,用户满
10、意,质量为重,信守合同,认真协调有关各方面的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调、现场管理的控制与监督。提供监理部满意的合格报告。第四章 施工安排4.1、施工组织综合考虑本工程特点,我们对本工程施工部署要点如下:预计本工程支护桩即钻孔灌注桩及水泥土搅拌桩安排工期20日历天。工期安排紧,考虑停水、停电在内不能24小时作业,因此,前期以支护桩施工为关键工序,而后以土方开挖和锚杆、挂网喷混为主线安排施工。支护桩应尽量缩短工期;喷射砼及锚杆、土钉墙根据土方开挖的进度及时施工封闭,满足业主要求。为保证基坑施工安全,及时掌握全面资料,对基坑支护方案进行全面复核和优化,并制定严密的监
11、测方案由专业监测单位实施。4.1.1、施工流程第一步:施工支护桩、(有降水井需要降水井的工序,和支护桩可以同步)第二步:施工搅拌桩第三步:土方开挖施工FG段锁口梁第四步:根据土方开挖实际情况,施工喷射砼及锚杆、土钉,及时封闭已开挖的边坡。(有降水井需要降水井的工序)4.1.2、组织机构为圆满完成本工程桩基施工,达到设计要求和上述目标,结合我公司“以人为本、安全健康;节能降耗、防治污染;社会满意、持续改进”的管理方针,秉承诚信合作、共赢发展的理念,我公司将该工程列为公司的重点项目,按照项目管理的要求,选派优秀的项目经理负责组织施工,对工程的质量、工期、安全、成本等综合效益进行有计划的组织管理。其
12、项目组织结构如图:4.1.3、项目部主要管理人员职责分配表项目经理项目技术负责人项目副经理项目技术组设材组后勤组生产安全组成孔班砼灌注压浆班钢筋笼制安喷射砼及锚杆搅拌桩施工班组降水井施工抽水机械维修班组杂工班4.2、人力资源安排4.2.1、管理人员8人。(项目经理、技术负责简历见附表1、2)管理人员配制表职务姓名职称执业或职业资格证明已承担在建工程情况证书证明级别证号专业项目数主要项目名称项目经理张祥明教授级高级工程师建造师壹级鄂142060800732地质矿产勘查项目副经理袁安民工程师建造师二级鄂242000801965地质技术负责人黄守国高级工程师职称证高级180811找矿地球化学施工员兰
13、鑫工程师岗位证180818土木工程预算员何爱容工程师岗位证167415土木工程材料员肖仁德工程师岗位证151811钻探质检员颜晓华工程师岗位证061700200001381土木工程安全员邢作民工程师岗位证鄂建安C(2004)1801022计算机科学与技术4.2.2、劳动力安排计划 120人。劳动力需求按施工阶段进行安排,在前期准备阶段,项目主要人员到位,进行现场协商,联系水电、临时设施、生产安排、技术准备等,计划8人。具备开工条件后,所有施工人员到位,计划120人。施工完成后,设备、人员退场,留下约8人进行现场清理交接,具体计划如下: 劳动力安排计划表 工 种按工程施工阶段投入劳动力情况人数备
14、注11月管理人员8围护工程机台班(钻孔)24桩基工程水泥搅拌机台班10桩基工程钢筋笼制作6桩基工程深井施工队10深井井点工程抽水观测班8深井井点工程喷射砼班组20土钉墙工程锚喷班组10锚杆工程支模工5冠梁吊车司机4桩基工程电工3降水井机修工2桩基工程杂工10安全文明施工总计1204.3、施工机械设备计划本工程拟投入的主要施工机械设备表 序号机械或设备名称型号规格数量制造年份设备状态备注1汽车吊25t2台2000良好桩施工2车载钻机GPS-153台2000良好桩施工3中型挖掘机E4002台2002良好桩施工4搅拌桩机DM-31台2002良好桩施工5喷射机pcb32003良好护坡6砂浆搅拌机0.25m332003良好护坡9空压机13m332003良好护坡10插入式振动器50型12003
