旅游配套设施项目基坑围护及挖土施工方案.doc

上传人:p** 文档编号:948096 上传时间:2024-05-14 格式:DOC 页数:88 大小:1,017.86KB
下载 相关 举报
旅游配套设施项目基坑围护及挖土施工方案.doc_第1页
第1页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第2页
第2页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第3页
第3页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第4页
第4页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第5页
第5页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第6页
第6页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第7页
第7页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第8页
第8页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第9页
第9页 / 共88页
旅游配套设施项目基坑围护及挖土施工方案.doc_第10页
第10页 / 共88页
亲,该文档总共88页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《旅游配套设施项目基坑围护及挖土施工方案.doc》由会员分享,可在线阅读,更多相关《旅游配套设施项目基坑围护及挖土施工方案.doc(88页珍藏版)》请在第壹文秘上搜索。

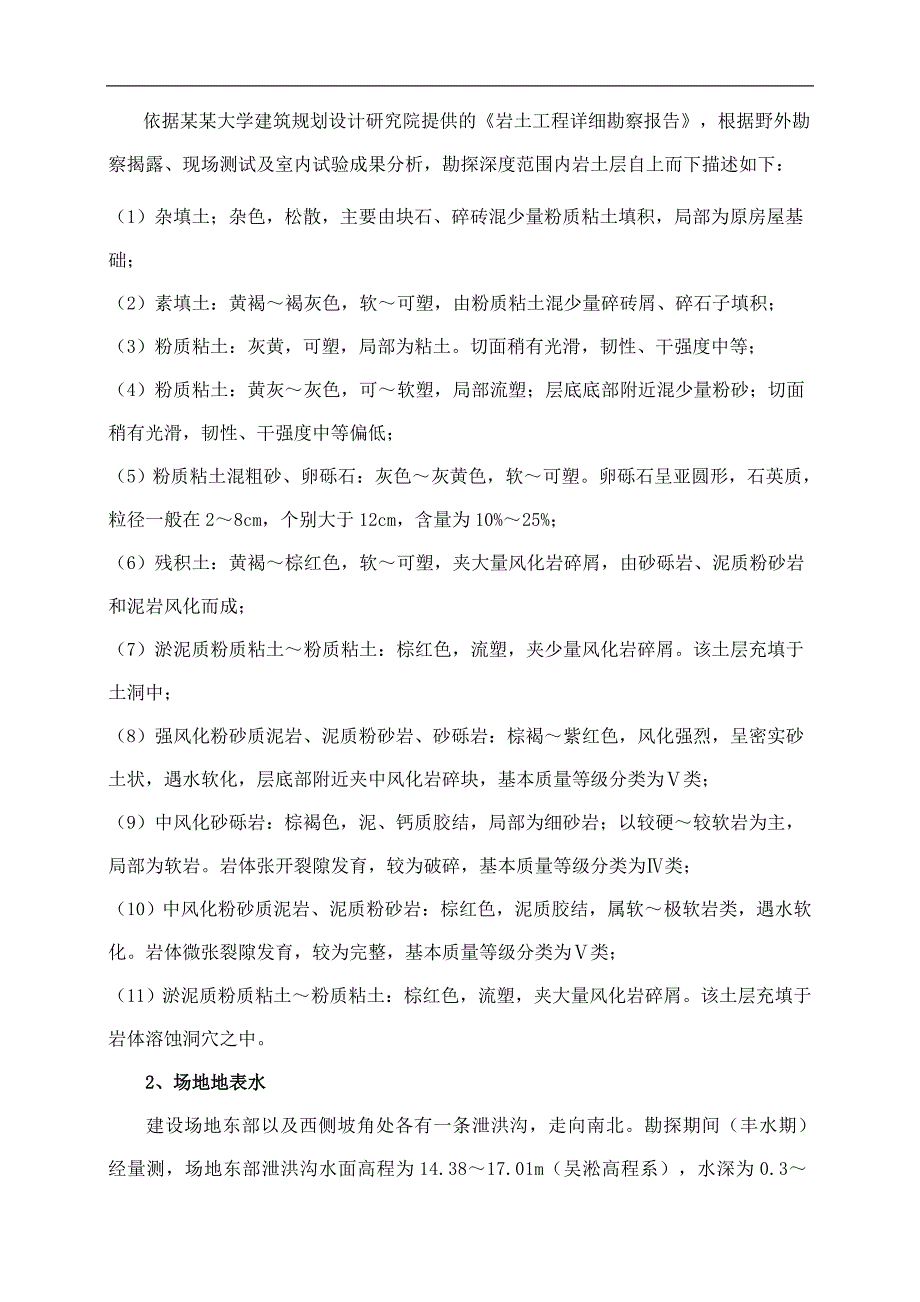

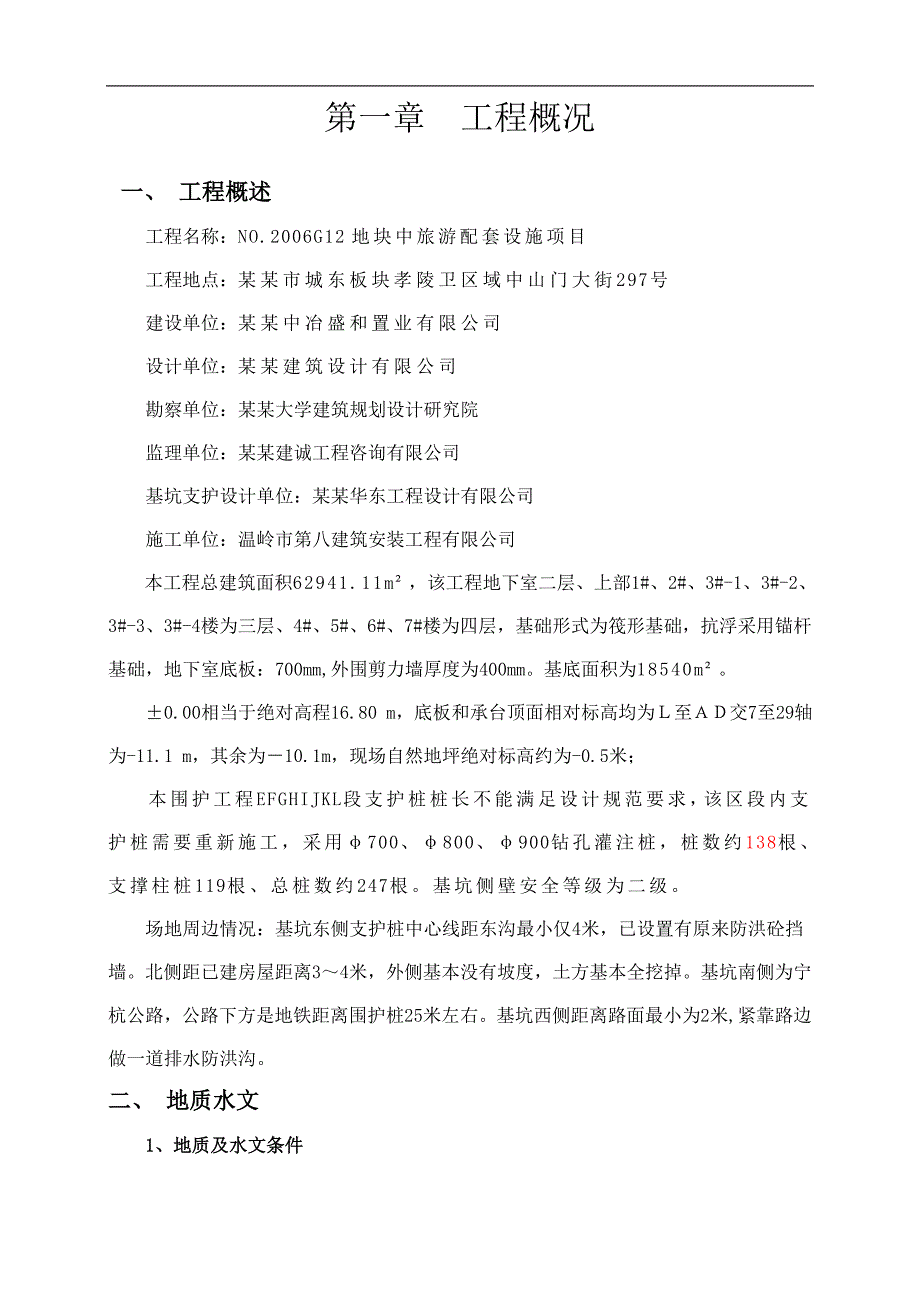

1、第一章 工程概况一、 工程概述 工程名称:NO.2006G12地块中旅游配套设施项目工程地点:某某市城东板块孝陵卫区域中山门大街297号建设单位:某某中冶盛和置业有限公司设计单位:某某建筑设计有限公司勘察单位:某某大学建筑规划设计研究院监理单位:某某建诚工程咨询有限公司基坑支护设计单位:某某华东工程设计有限公司施工单位:温岭市第八建筑安装工程有限公司本工程总建筑面积62941.11m,该工程地下室二层、上部1#、2#、3#-1、3#-2、3#-3、3#-4楼为三层、4#、5#、6#、7#楼为四层,基础形式为筏形基础,抗浮采用锚杆基础,地下室底板:700mm,外围剪力墙厚度为400mm。基底面积

2、为18540m。0.00相当于绝对高程16.80 m,底板和承台顶面相对标高均为至交7至29轴为-11.1 m,其余为10.1m,现场自然地坪绝对标高约为-0.5米;本围护工程EFGHIJKL段支护桩桩长不能满足设计规范要求,该区段内支护桩需要重新施工,采用700、800、900钻孔灌注桩,桩数约138根、支撑柱桩119根、总桩数约247根。基坑侧壁安全等级为二级。场地周边情况:基坑东侧支护桩中心线距东沟最小仅4米,已设置有原来防洪砼挡墙。北侧距已建房屋距离34米,外侧基本没有坡度,土方基本全挖掉。基坑南侧为宁杭公路,公路下方是地铁距离围护桩25米左右。基坑西侧距离路面最小为2米,紧靠路边做一

3、道排水防洪沟。二、 地质水文1、地质及水文条件依据某某大学建筑规划设计研究院提供的岩土工程详细勘察报告,根据野外勘察揭露、现场测试及室内试验成果分析,勘探深度范围内岩土层自上而下描述如下:(1)杂填土;杂色,松散,主要由块石、碎砖混少量粉质粘土填积,局部为原房屋基础;(2)素填土:黄褐褐灰色,软可塑,由粉质粘土混少量碎砖屑、碎石子填积;(3)粉质粘土:灰黄,可塑,局部为粘土。切面稍有光滑,韧性、干强度中等;(4)粉质粘土:黄灰灰色,可软塑,局部流塑;层底底部附近混少量粉砂;切面稍有光滑,韧性、干强度中等偏低;(5)粉质粘土混粗砂、卵砾石:灰色灰黄色,软可塑。卵砾石呈亚圆形,石英质,粒径一般在2

4、8cm,个别大于12cm,含量为10%25%;(6)残积土:黄褐棕红色,软可塑,夹大量风化岩碎屑,由砂砾岩、泥质粉砂岩和泥岩风化而成;(7)淤泥质粉质粘土粉质粘土:棕红色,流塑,夹少量风化岩碎屑。该土层充填于土洞中;(8)强风化粉砂质泥岩、泥质粉砂岩、砂砾岩:棕褐紫红色,风化强烈,呈密实砂土状,遇水软化,层底部附近夹中风化岩碎块,基本质量等级分类为类;(9)中风化砂砾岩:棕褐色,泥、钙质胶结,局部为细砂岩;以较硬较软岩为主,局部为软岩。岩体张开裂隙发育,较为破碎,基本质量等级分类为类;(10)中风化粉砂质泥岩、泥质粉砂岩:棕红色,泥质胶结,属软极软岩类,遇水软化。岩体微张裂隙发育,较为完整,基

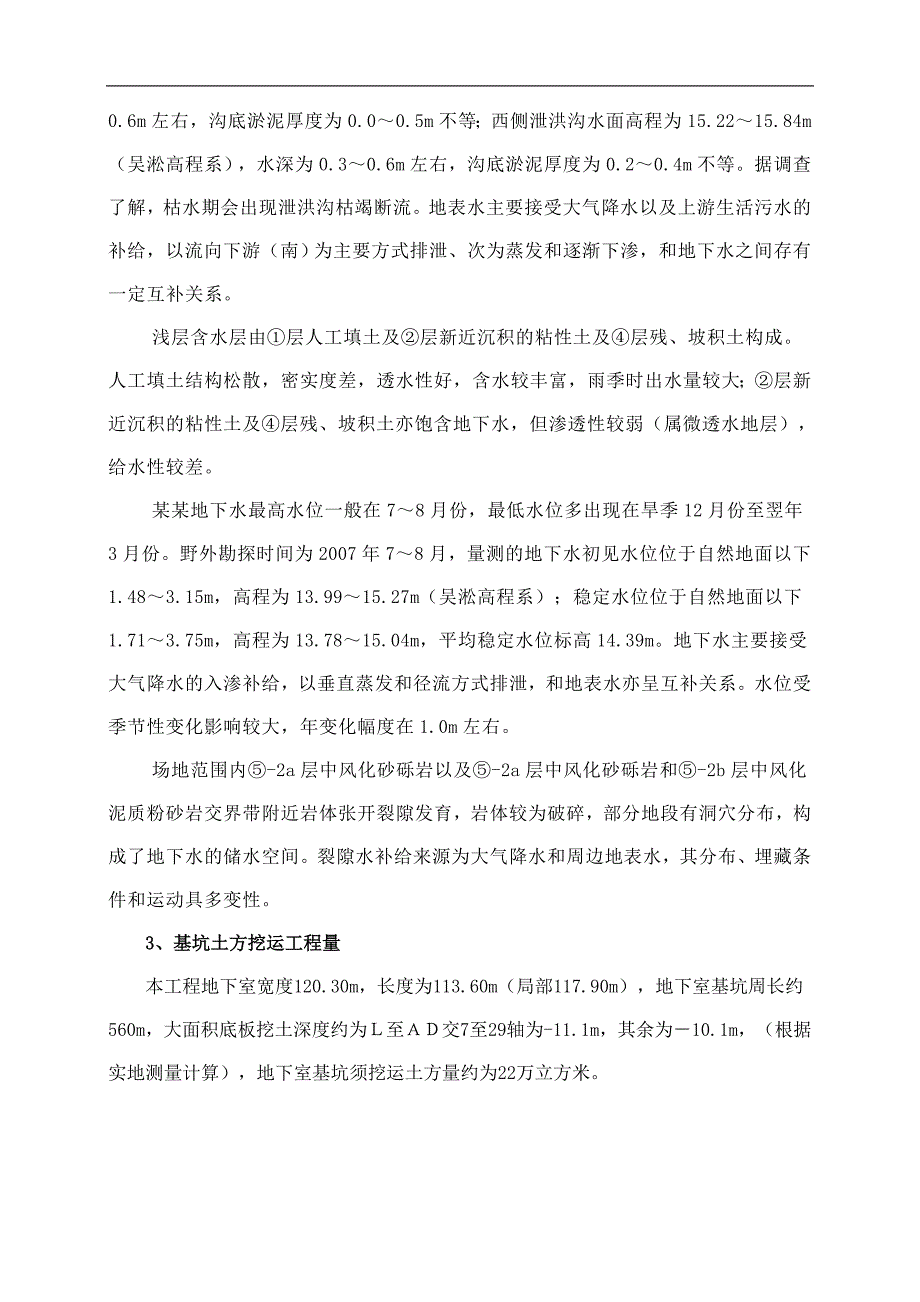

5、本质量等级分类为类;(11)淤泥质粉质粘土粉质粘土:棕红色,流塑,夹大量风化岩碎屑。该土层充填于岩体溶蚀洞穴之中。2、场地地表水建设场地东部以及西侧坡角处各有一条泄洪沟,走向南北。勘探期间(丰水期)经量测,场地东部泄洪沟水面高程为14.3817.01m(吴淞高程系),水深为0.30.6m左右,沟底淤泥厚度为0.00.5m不等;西侧泄洪沟水面高程为15.2215.84m(吴淞高程系),水深为0.30.6m左右,沟底淤泥厚度为0.20.4m不等。据调查了解,枯水期会出现泄洪沟枯竭断流。地表水主要接受大气降水以及上游生活污水的补给,以流向下游(南)为主要方式排泄、次为蒸发和逐渐下渗,和地下水之间存有

6、一定互补关系。浅层含水层由层人工填土及层新近沉积的粘性土及层残、坡积土构成。人工填土结构松散,密实度差,透水性好,含水较丰富,雨季时出水量较大;层新近沉积的粘性土及层残、坡积土亦饱含地下水,但渗透性较弱(属微透水地层),给水性较差。某某地下水最高水位一般在78月份,最低水位多出现在旱季12月份至翌年3月份。野外勘探时间为2007年78月,量测的地下水初见水位位于自然地面以下1.483.15m,高程为13.9915.27m(吴淞高程系);稳定水位位于自然地面以下1.713.75m,高程为13.7815.04m,平均稳定水位标高14.39m。地下水主要接受大气降水的入渗补给,以垂直蒸发和径流方式排

7、泄,和地表水亦呈互补关系。水位受季节性变化影响较大,年变化幅度在1.0m左右。场地范围内-2a层中风化砂砾岩以及-2a层中风化砂砾岩和-2b层中风化泥质粉砂岩交界带附近岩体张开裂隙发育,岩体较为破碎,部分地段有洞穴分布,构成了地下水的储水空间。裂隙水补给来源为大气降水和周边地表水,其分布、埋藏条件和运动具多变性。3、基坑土方挖运工程量本工程地下室宽度120.30m,长度为113.60m(局部117.90m),地下室基坑周长约560m,大面积底板挖土深度约为至交7至29轴为-11.1 m,其余为10.1m,(根据实地测量计算),地下室基坑须挖运土方量约为22万立方米。三、施工依据(1)依据本工程

8、施工合同及NO.2006G12地块中旅游配套设施项目工程设计图纸(2) 某某大学建筑规划设计研究院提供的岩土工程详细勘察报告(3) 某某华东工程设计有限公司设计的NO.2006G12地块中旅游配套设施项目基坑支护设计施工图(4) 国家和行业颁布的有关现行施工规范和标准(5)省、市有关建筑工程现场安全生产文明施工、深基坑开挖的管理办法(6)施工现场实地情况及当地天气气候特征(7)本公司的管理模式、体系及设备、材料配备情况(8)本公司同类工程施工经验成果(9)建筑地基基础设计规范(GB50007-2011)(10)某某省建筑安装工程施工技术操作规程(DGJ32/J28-2006)(11)国家标准建

9、筑桩基技术规范(JGJ94-2008)(12)国家标准建筑基坑支护技术规程(JGJ120-2012)(13)国家标准建筑地基基础工程施工质量验收规范(GB50202-2002)(14)国家标准混凝土结构设计规范(GB50010-2010)(15)国家标准钢结构设计规范(GBJ17-2003)(16)某某地区建筑地基基础设计规范(DGJ32/J12-2005)(17)锚杆喷射混凝土支护技术规范(GB50086-2001)(18)钢筋焊接及验收规程(JGJ18-2012)(19)混凝土工程施工质量验收规范(GB50202-2011)(20)建筑基坑工程监测技术规范GB50497-2009(21)其

10、他相关的规范、规程和技术标准。第二章 施工部署一、施工组织管理我公司将本工程作为重点的工程项目来施工,公司坚持“建一流工程、创一流业绩、树一流品牌”的管理方针,在全公司范围内抽调工作能力强、具有丰富施工经验的人员,组成本工程项目部。本工程严格按项目法组织施工,我公司将分别任命有丰富施工经验的同志担任项目经理、项目技术负责人。项目部下设安全、技术、施工、机械、劳务和安全文明等六个职能管理部门,并选派作业经验丰富、实力雄厚的基坑支护施工队,负责本工程的基坑土方开挖和外运、场内平整及其运输道路处理的施工。组织充足劳动力进行围护补桩、支撑柱桩、支撑梁、挖运土方的场内临时设施修建、运土道路保洁、配合机械

11、挖土及土方开挖后续工作等。投入先进的施工机械及足够的周转材料,以良好的素质,强大的经济实力和先进科学的管理水平,克服一切困难因素,在安全施工的前提下,保质保量的完成基坑支护及土方开挖工作。1、项目组织管理机构项目管理机构网络图施工技术安全文明质量计划资料计划计划统计材料供应施工协调预算核算后勤保卫机械管理计量实验计划劳动力供应项目技术负责人测量负责人挖土机械负责人运输车辆负责人弃土场负责人标化管理负责人工地保卫负责人医务人员机务、电工资料员实验员工长预算员安全员食堂管理人员材料采购和库管项目经理项目总工项目副经理项目副经理组织协调工程技术材料劳资2、质量管理项目经理:马建华项目总工:徐克明项目

12、执行经理:冯梅林质检组:金勇华施工技术组质检员:机械员:材料员相关工种工 长各作业班组质量管理网络图 3、安全管理安全管理网络图安全管理领导小组组 长: 马建华安全管理领导小组副 组 长:金五妹 邢卫民 姜陆地安全管理小组成员: 金五妹 邢卫民 姜陆地(具体落实检查和实施各项安全管理目标)机务安全员 电工安全员焊工班安全员运输职安员砼组安全员砖工组安全员设备材料安全员架子组安全员钢筋组安全员普工安全员生活服务安全员操 作 工 人4、文明施工管理文明施工管理网络项目经理:马建华 项目副经理: 徐克明施工技术组:刘正雨 行政管理组:吴朋 材料组:陈小明 标化管理员:相关工种工长材料员:各作业班组二

13、、总体部署(1)施工部署原则:首先是确保周边道路、建筑物、管线的安全;其次是尽快给支护施工开创充足工作面为大面基坑土方挖运提供安全保障;再次是确保如期浇筑基坑垫层为基础、地下室主体结构尽快创造条件。(2)本工程施工场地开阔,坑内地势相对平坦,可大量投入施工机械。基坑除北侧与围墙间距相对较窄外,其余周边均可考虑道路循环通行,操作场地较为充裕,还有两个进出口可供使用,因此,合理划分施工区段,制定可行的雨季施工措施,在有限的基坑操作空间内尽可能布置多台设备并且相互不干扰,才能提高工效。(3)遵循以上原则,根据基坑支护设计要求,结合现场施工条件,土方开挖拟组织两个作业小组,按地下室后浇带划块作业,分别由地下室西北角东北角两侧角向中部同时展开,紧随着进行南面中部出土通道处的土方开挖的总体施工顺序,开挖前首先为基坑支护施工分层地挖出沟槽形工作面,展开中部分层土方开挖。为确保本基坑土方开挖的绝对安全,在土方开挖前,应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完善,做好降排水的工作。(同时,布置于各块作业区域内的塔吊基础在开挖基坑后即要进行,在满足塔吊基础砼养护要求后,随即进行塔吊结构架、机电设备等安装和调试工作,以最短时间投入塔吊进入工作状态,为各结构单元施工提供条件)。三、施工进度计划根据总体施工进

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
