《木扎提河营地标施工组织设计.doc》由会员分享,可在线阅读,更多相关《木扎提河营地标施工组织设计.doc(32页珍藏版)》请在第壹文秘上搜索。

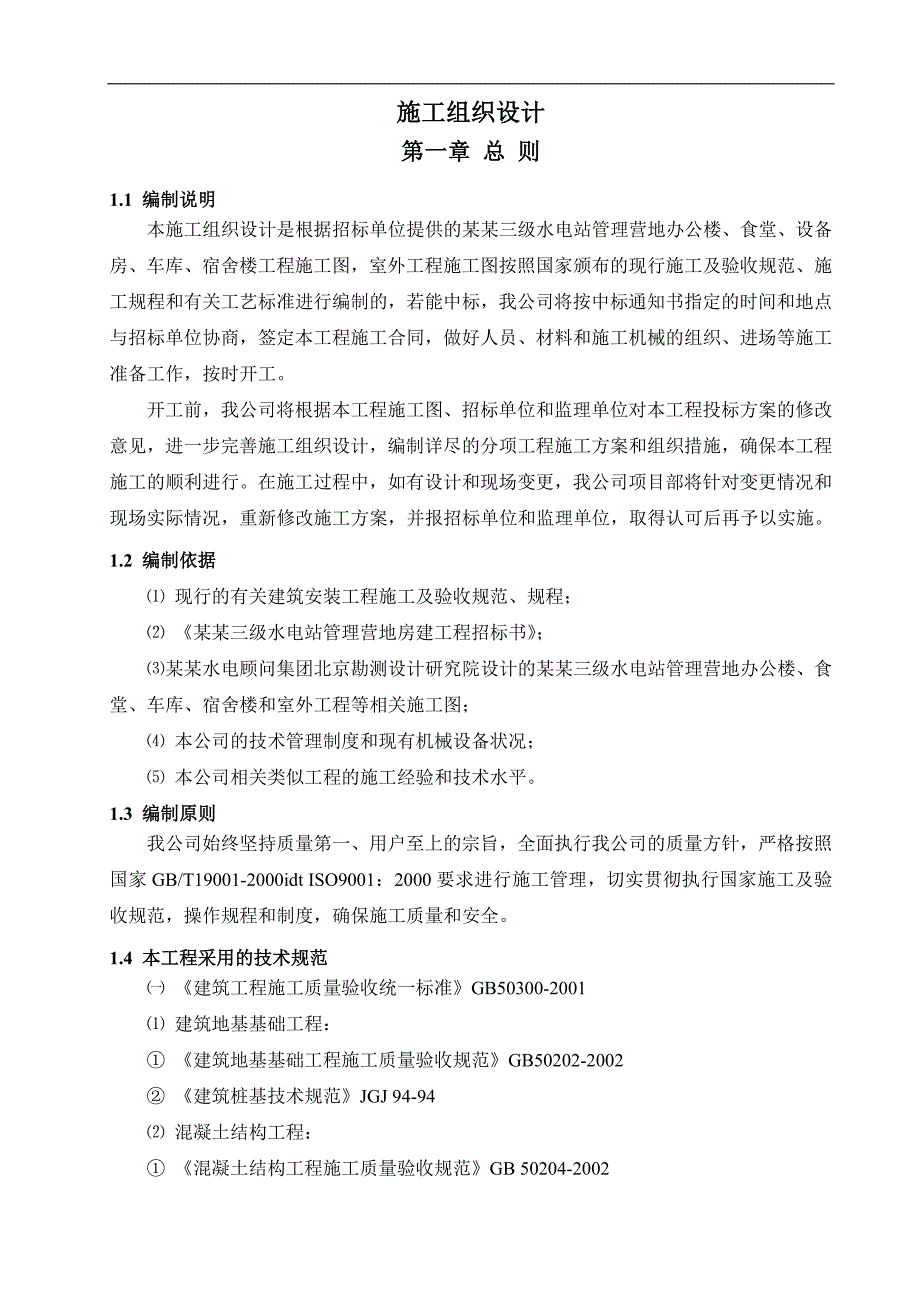

1、施工组织设计第一章 总 则1.1 编制说明本施工组织设计是根据招标单位提供的某某三级水电站管理营地办公楼、食堂、设备房、车库、宿舍楼工程施工图,室外工程施工图按照国家颁布的现行施工及验收规范、施工规程和有关工艺标准进行编制的,若能中标,我公司将按中标通知书指定的时间和地点与招标单位协商,签定本工程施工合同,做好人员、材料和施工机械的组织、进场等施工准备工作,按时开工。开工前,我公司将根据本工程施工图、招标单位和监理单位对本工程投标方案的修改意见,进一步完善施工组织设计,编制详尽的分项工程施工方案和组织措施,确保本工程施工的顺利进行。在施工过程中,如有设计和现场变更,我公司项目部将针对变更情况和
2、现场实际情况,重新修改施工方案,并报招标单位和监理单位,取得认可后再予以实施。1.2 编制依据 现行的有关建筑安装工程施工及验收规范、规程; 某某三级水电站管理营地房建工程招标书; 某某水电顾问集团北京勘测设计研究院设计的某某三级水电站管理营地办公楼、食堂、车库、宿舍楼和室外工程等相关施工图; 本公司的技术管理制度和现有机械设备状况; 本公司相关类似工程的施工经验和技术水平。1.3 编制原则我公司始终坚持质量第一、用户至上的宗旨,全面执行我公司的质量方针,严格按照国家GB/T19001-2000idt ISO9001:2000要求进行施工管理,切实贯彻执行国家施工及验收规范,操作规程和制度,确

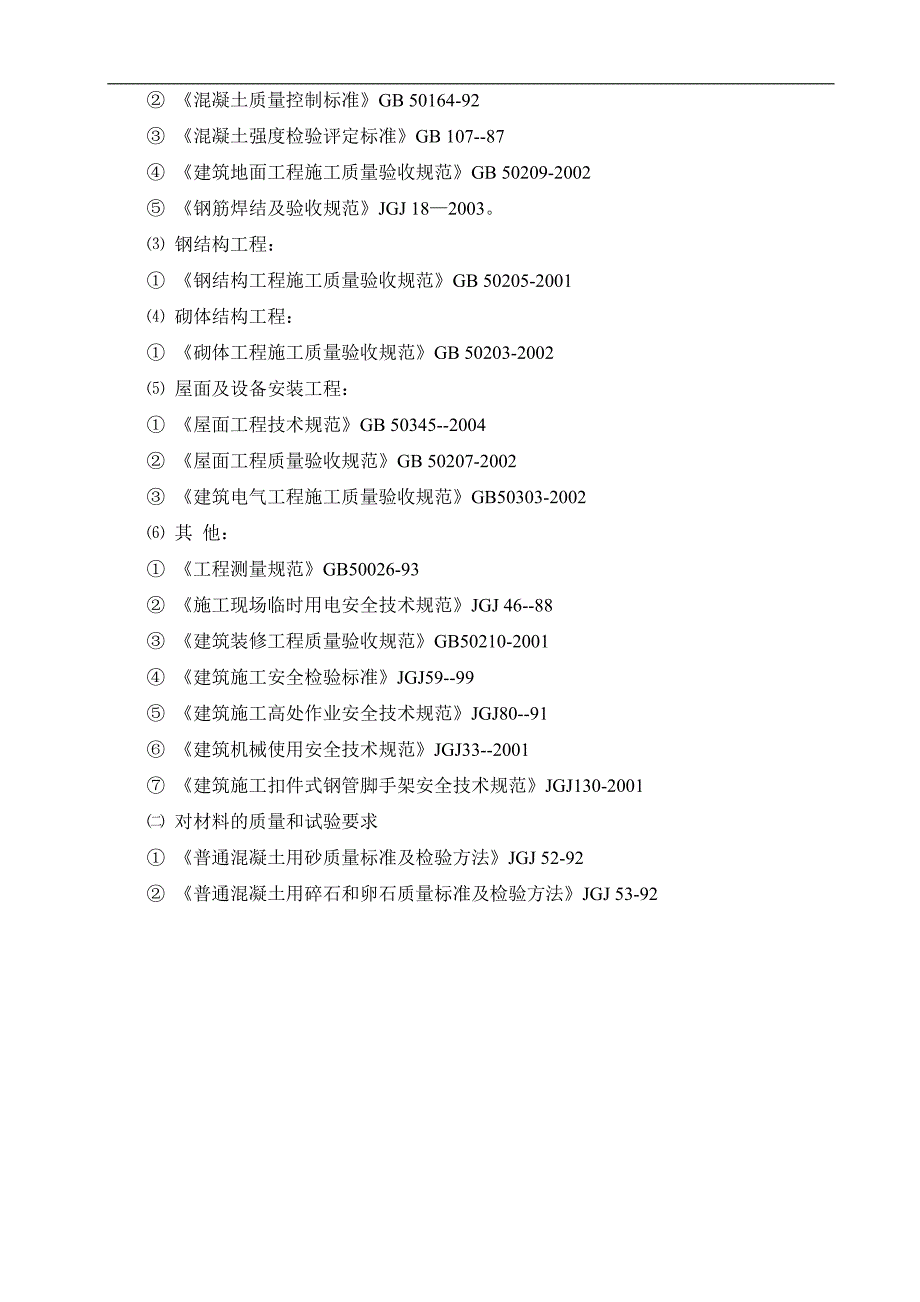

3、保施工质量和安全。1.4 本工程采用的技术规范 建筑工程施工质量验收统一标准GB50300-2001 建筑地基基础工程: 建筑地基基础工程施工质量验收规范GB50202-2002 建筑桩基技术规范JGJ 94-94 混凝土结构工程: 混凝土结构工程施工质量验收规范GB 50204-2002 混凝土质量控制标准GB 50164-92 混凝土强度检验评定标准GB 107-87 建筑地面工程施工质量验收规范GB 50209-2002 钢筋焊结及验收规范JGJ 182003。 钢结构工程: 钢结构工程施工质量验收规范GB 50205-2001 砌体结构工程: 砌体工程施工质量验收规范GB 50203-
4、2002 屋面及设备安装工程: 屋面工程技术规范GB 50345-2004 屋面工程质量验收规范GB 50207-2002 建筑电气工程施工质量验收规范GB50303-2002 其 他: 工程测量规范GB50026-93 施工现场临时用电安全技术规范JGJ 46-88 建筑装修工程质量验收规范GB50210-2001 建筑施工安全检验标准JGJ59-99 建筑施工高处作业安全技术规范JGJ80-91 建筑机械使用安全技术规范JGJ33-2001 建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001 对材料的质量和试验要求 普通混凝土用砂质量标准及检验方法JGJ 52-92 普通混凝土用碎

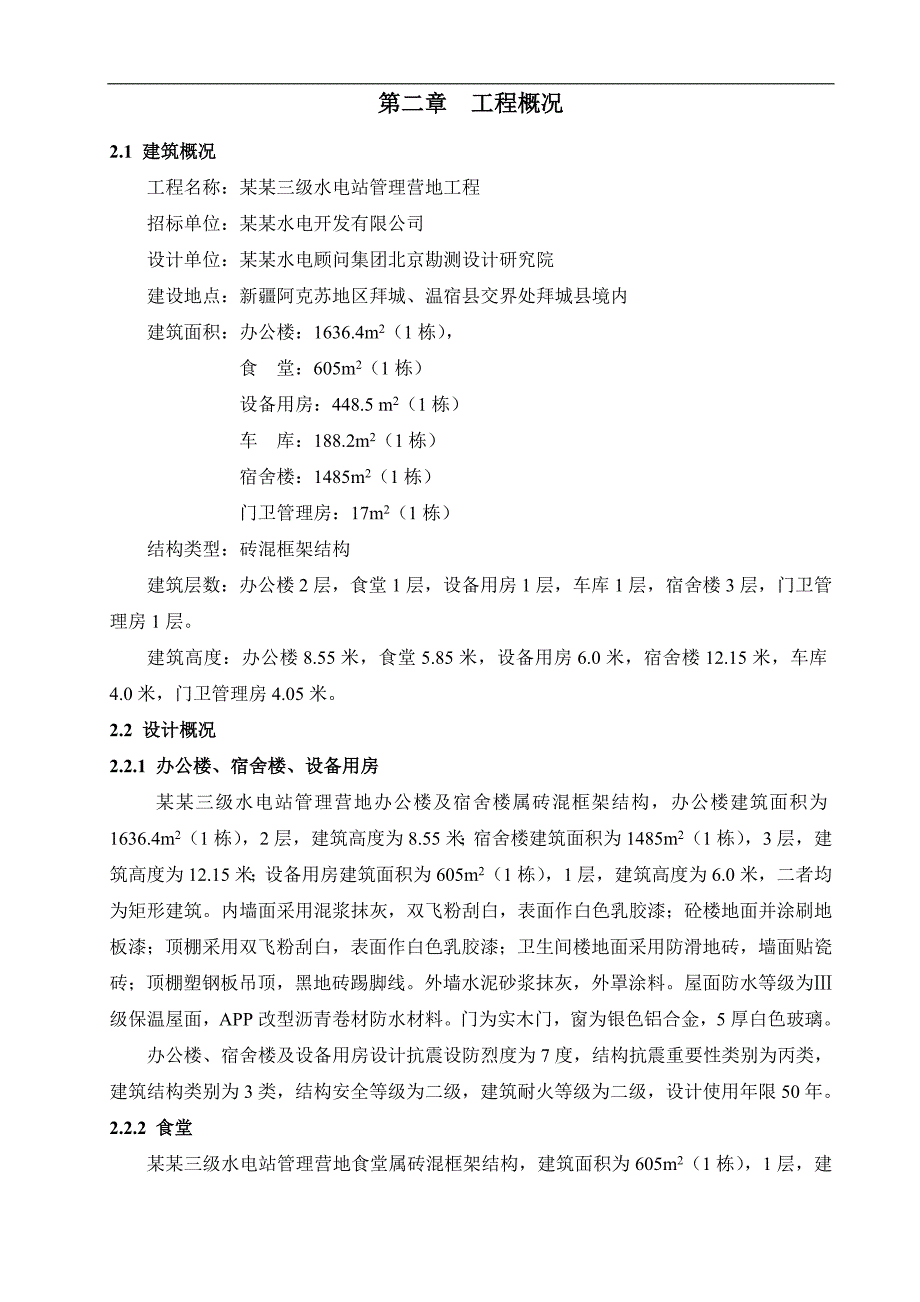

5、石和卵石质量标准及检验方法JGJ 53-92第二章 工程概况2.1 建筑概况工程名称:某某三级水电站管理营地工程招标单位:某某水电开发有限公司设计单位:某某水电顾问集团北京勘测设计研究院建设地点:新疆阿克苏地区拜城、温宿县交界处拜城县境内建筑面积:办公楼:1636.4m2(1栋),食 堂:605m2(1栋)设备用房:448.5 m2(1栋)车 库:188.2m2(1栋)宿舍楼:1485m2(1栋)门卫管理房:17m2(1栋)结构类型:砖混框架结构建筑层数:办公楼2层,食堂1层,设备用房1层,车库1层,宿舍楼3层,门卫管理房1层。建筑高度:办公楼8.55米,食堂5.85米,设备用房6.0米,宿舍
6、楼12.15米,车库4.0米,门卫管理房4.05米。2.2 设计概况2.2.1 办公楼、宿舍楼、设备用房 某某三级水电站管理营地办公楼及宿舍楼属砖混框架结构,办公楼建筑面积为1636.4m2(1栋),2层,建筑高度为8.55米;宿舍楼建筑面积为1485m2(1栋),3层,建筑高度为12.15米;设备用房建筑面积为605m2(1栋),1层,建筑高度为6.0米,二者均为矩形建筑。内墙面采用混浆抹灰,双飞粉刮白,表面作白色乳胶漆;砼楼地面并涂刷地板漆;顶棚采用双飞粉刮白,表面作白色乳胶漆;卫生间楼地面采用防滑地砖,墙面贴瓷砖;顶棚塑钢板吊顶,黑地砖踢脚线。外墙水泥砂浆抹灰,外罩涂料。屋面防水等级为级
7、保温屋面,APP改型沥青卷材防水材料。门为实木门,窗为银色铝合金,5厚白色玻璃。办公楼、宿舍楼及设备用房设计抗震设防烈度为7度,结构抗震重要性类别为丙类,建筑结构类别为3类,结构安全等级为二级,建筑耐火等级为二级,设计使用年限50年。2.2.2 食堂某某三级水电站管理营地食堂属砖混框架结构,建筑面积为605m2(1栋),1层,建筑高度为5.85米,矩形建筑。食堂楼地面采用防滑地砖,内墙面采用混浆抹灰,双飞粉刮白,表面作白色乳胶漆。底层顶棚塑钢板吊顶,黑地砖踢脚线。外墙水泥砂浆抹灰,外罩涂料。屋顶为钢屋架,白色彩钢瓦屋面。门为实木门,窗为银色铝合金,5厚白色玻璃。食堂设计抗震设防烈度为7度,结构
8、抗震重要性类别为丙类,建筑结构类别为3类,结构安全等级为二级,建筑耐火等级为二级,设计使用年限 50年。2.2.3 门卫管理房 某某三级水电站管理营地门卫楼属钢筋混凝土框架结构,建筑面积为17m2(1栋),1层,建筑高度为4.05米,矩形建筑。内墙面采用混浆抹灰,双飞粉刮白,表面作白色乳胶漆;砼楼地面并涂刷地板漆。外墙水泥砂浆抹灰,外罩涂料。屋面防水等级为级保温屋面,APP改型沥青卷材防水材料。门为实木门,窗为银色铝合金,5厚白色玻璃。门卫管理房抗震设防烈度为7度,结构抗震重要性类别为丙类,建筑结构类别为3类,结构安全等级为二级,建筑耐火等级为二级,设计使用年限50年。2.3 结构概况某某三级
9、水电站管理营地办公楼、宿舍楼、食堂、设备用房、门卫管理房属砖混结构,钢筋砼带型基础,基础持力层为地质报告中的强风化基岩,设计要求基底进入持力层深度不小于300MM,地基承载力特征值应200KP。基础砼底板和地圈梁砼标号为C25,上部构造柱和楼面板砼标号为C25。钢筋砼保护层:柱30MM,梁25MM,板15MM。墙体:基础为M7.5水泥砂浆砖墙,地面以上为M5混浆砌筑MU10 粘土砖。2.4 水电概况某某三级水电站管理营地办公楼、宿舍楼、食堂、设备用房、门卫管理房给水采用PP-R复合管,电热熔连接,室外给水管采用焊接钢管。排水管采用UPVC塑料排水管,承插粘接。厨房、餐厅和会议室照明是日光灯具,
10、楼道用吸顶灯具。铜芯BV导线穿PVC塑料管暗敷于墙内。第三章 工程施工目标及施工组织机构3.1 施工目标3.1.1 质量目标 精心组织,精心施工,执行国家建筑工程施工质量验收统一标准GB50300-2001,确保工程质量一次性验收合格。3.1.2 工期目标 根据施工内容和我公司施工实力和经验,经过认真的技术分析和网络计划的编排下,确认我公司有能力在367天之内完成该工程,质量达到国家强制性标准和施工验收规范。为了达到这一目标,在保证质量的前提下,我公司将合理组织劳动力,巧妙安排各阶段工序搭接,积极推广应用新技术、新工艺、新材料。3.1.3 安全目标我公司将制定完善的安全管理体制,在工地实行全封
11、闭施工,加大安全生产硬件的投入,确保从工程开工到竣工无重伤、死亡事故和机械安全事故。3.1.4 文明施工目标该建筑将进行全封闭施工管理,施工用地进行硬化处理,施工现场临设做到标准化、规范化、景观化,严格按施工平面布置图布置临设和材料,现场不允许住工人,场内排水措施保证畅通。3.2 施工组织机构及管理模式项目主管(由公司副总担任)项目经理五人检查小组水电质检质检员实验员工长安全员计划员材料员水电工长技术员成品或半成品土建操作班组水电操作班组定期或不定期对项目进行检查对建筑成品等进行评估,指 出该项目的缺点和不足。在该工程中,我公司实行项目法,项目经理下设技术负责人、工长、质检员、材料员、安全员、
12、统计计划员,实验员。总部设项目主管,由公司副总担任。另设五人的质量安全文明施工项目检查小组,由公司项目主管牵头定期或突击对项目现场施工成品及半成品各个方面进行检查。项目经理部组织机构体系如上图:(见上页)各级管理人员职责:项目主管:公司总经理指定具有一线经验的副总担任,他直接领导五人检查小组对该工程的各项检查。五人检查小组:由公司抽调具有一线施工经验的工长、技术员组成,但不得在该工程中抽调,只能由其它工程中人员担任,平时不影响各自的工作,待要检查之前,由项目主管召集大家,为防止项目上做面子工程,可以采用定期和不定期相结合的方式,对项目进行检查,每检查一次,均应有书面的报告,指出该项目施工中存在
13、的问题和不足,并经检查小组成员签字送交公司总经理和项目经理,对有严重质量安全事故隐患的地方,经检查小组指出仍不改正的项目经理,第二次检查小组有权对该项目经理免职。项目经理:负责本工程全面管理工作,协调各部门关系,制定本工程质量方针、合理管理项目资金的运转,直接参与对建设单位、监理工程师、设计单位的协调工作,对项目检查小组和公司总经理负责。现场技术负责人:对该项目的技术负总责,制定本工程施工技术方案,参与制订和实施本工程质量目标。定期或不定期对项目经理汇报工作,组织自检工作。工 长、技术员、质检员:应分工合作,共同对该工程的项目施工质量负责,在自检、互检、交接检中,工长、技术员、质检员均应参加监
14、督验收。材料员:担负着该工程材料采购和管理的重任,严防次品、不合格品进场,坚持依照规定及时送检母材。并对现场材料的堆放负责按文明施工条例进行管理。统计计划员:主要根据总网络控制图编制阶段网络控制图,并及时发现节点工期被突破的原因,报告项目经理,采取措施,使工程按计划进行,并对每月进度进行审查,编制报表送甲方审核,以拨付进度款。实验员:负责本项目的原材料按新规范的送检,试件的制作和送检,试验资料的收集整理。各项目管理人员应通力合作,互相配合,荣辱与共,使该工程优质按期安全文明的建成。第四章 施工部署及施工准备4.1 施工部署4.1.1 流水段的划分本工程施工计划先开工办公楼及宿舍楼,当办公楼及宿
15、舍楼的底层主体施工完成时,进行食堂、设备用房、车库的基础施工。当食堂、设备用房、车库主体砌筑完开始内部装修时,开始进行办公楼及宿舍楼主体砌筑。当食堂、设备用房、车库内部装修完成开始进行外部装修,开始进行办公楼及宿舍楼的内部装修。当食堂、设备用房、车库外部装修完成后,开始进行办公楼及宿舍楼的外部装修。由此形成流水施工作业,因此在施工时要安排好劳动力,以期不过分窝工,达到抢工期的目的。4.1.2 施工机械的配备在办公楼和食堂之间设QTZ40自升式塔吊一台,负责材料的垂直和水平运输。再设JG350搅拌机3台,负责混凝土和砂浆的搅拌。4.1.3 人员的配备本工程设木扎提河水电站项目部,由公司付总经理担任。同时,各单项工程设分项经理一名,项目部设技术负责人一名,施工员一名,质检员,安全员各一名,材料员一名,实验员一名,水电施工员,技术员,质检员各一名。4.1.4 安全布署由于本工程建筑屋较密集,施工工期短,施工人员多,安全工作
