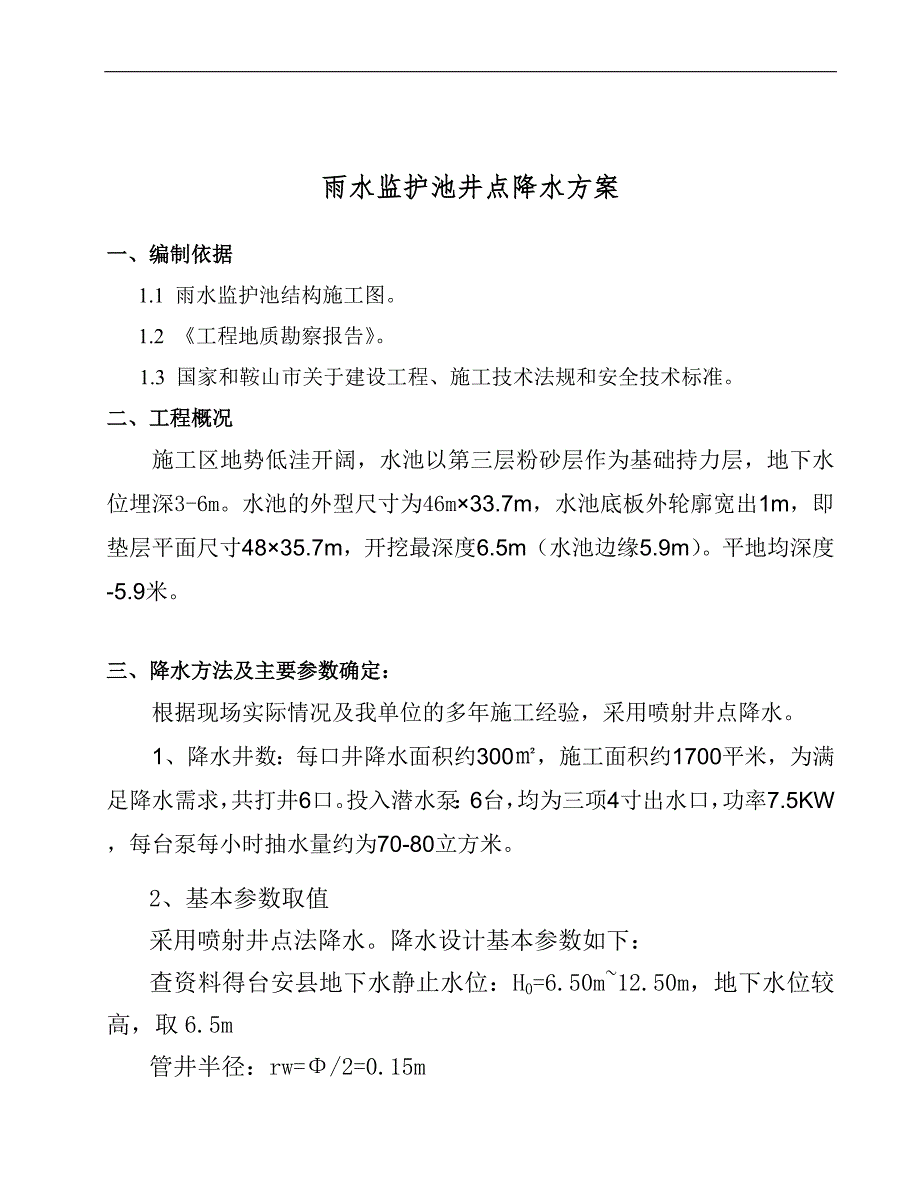

1、 20万吨/年丁辛醇项目(一期) 雨水监护池井点降水方案 施 工 方 案 编制人: 审核人: 某某建设工程有限公司 会 签 栏 施工单位意见监理单位意见建设单位意见 雨水监护池井点降水方案一、编制依据 1.1 雨水监护池结构施工图。 1.2 工程地质勘察报告。1.3 国家和鞍山市关于建设工程、施工技术法规和安全技术标准。二、工程概况 施工区地势低洼开阔,水池以第三层粉砂层作为基础持力层,地下水位埋深3-6m。水池的外型尺寸为46m33.7m,水池底板外轮廓宽出1m,即垫层平面尺寸4835.7m,开挖最深度6.5m(水池边缘5.9m)。平地均深度-5.9米。三、 降水方法及主要参数确定:根据现场
2、实际情况及我单位的多年施工经验,采用喷射井点降水。1、 降水井数:每口井降水面积约300,施工面积约1700平米,为满足降水需求,共打井6口。投入潜水泵:6台,均为三项4寸出水口,功率7.5KW,每台泵每小时抽水量约为70-80立方米。2、基本参数取值采用喷射井点法降水。降水设计基本参数如下:查资料得台安县地下水静止水位:H0=6.50m12.50m,地下水位较高,取6.5m管井半径:rw=/2=0.15m含水层厚度:H=20m地下水渗透系数:K=20m/d井内降深:S=20-6.5=13.5m3、降水设计(1)影响半径:R根据潜水井库萨金公式:R=1.95S HK=1.9513.5 2020
3、=526.5m(2)单井出水量:Q1根据Dupuint假设,稳定流量(2H-S) Slg(R/r)Q1=1.366K 24 (220-8.5) 8.5 lg(487.5/0.3) =1.36620 24=94.74吨/小时由上述计算可知,单井降深20米时,出水量每小时94.74吨。(3)群井干扰时出水量Q2,假定六口降水井同时抽水,则单井出水量相等。K(H2-hw2)Ln(R2/rL)Q1=Q2= 2420(202-6.52)Ln(487.5/0.320.0)= 24=88.43吨/小时由上式可看出:Q1+Q2等于半径为 rL的单井流量,因rL rw,根据以上计算结果,基础埋置最深时降水满足设
4、计要求。四、喷射井点平面布置与降水周期4.1基坑呈长方形,放坡后上口总周长约220延长米,长60m,宽50m,井点沿周边封闭式布设6套。4.2全部井点安装完毕,降水约需10日,具体待地下水位降至基底标高最低点以下0.5m后方可进行基坑土方开挖。各井尚待地下结构墙板施工完成并基坑回填后陆续拆除。预算编制按现场实际发生的降水周期及其他做法签证确认为准。五、施工准备5.1审核和认定本施工方案。5.2清除场地障碍,确保施工场地和道路畅通无阻。5.3组织材料、人力、机械进场做好施工准备。5.4井点沟槽定位、放线、开挖、下笼、潜水泵安装。六、主要施工工艺及技术措施6.1井点降水主要工艺流程:开井孔埋井点下
5、笼填灌黄砂粘土封口连接总管总管与支管连接试抽疏通“死井”正常抽水 6.2井点支管的埋设。 开孔时,采用螺旋开孔设备,孔径约为270mm,如地质中有流沙现象,及时倒入白石灰、黑泥浆。6.3每根井管主体为钢筋笼加圆竹竿捆绑后,外侧加一层井纱,以保证以后的出水符合细水长流,出水澄清的要求。其中钢筋笼主筋为10钢筋6根均布,箍筋为10300,主筋之间用圆竹竿满绑。6.4每根笼打设完毕后,应用木塞或塑料布塞住或包裹管口,防止异物入内。笼体外侧周边采用细砂填补人工溜缝,溜缝宽度约60-100mm。 6.5支管下到笼内后与主管(地上排水系统由甲方指定位置进行排放)连接。6.6井点总管的布设,沿井点沟排放总管
6、,将总管之间法兰逐一连接,然后再用连接软管支管将与总管连接可靠,并采用8#铅丝绑扎牢固,防止漏气。6.7开孔作业时,应使排水沟通畅,将施工废水汇集到集水井中,待沉淀后循环利用或采用强排水的方法排出,防止满溢影响工地环境文明。6.8井点系统全部安装完毕后,需进行试抽试灌,以检查有无漏气现象。发现漏气、漏水现象应补救处理。发现“死井”应用高压水冲洗疏通。在疏通不成的情况应及时拔出重下其它管。6.9井点泵机搭设简易临时机房,防止运转设备意外损坏或雨天受潮漏电,也便于值班人员清洁保养维修机器。6.10开机抽水后潜水泵连续抽水外排。如中断降水将导致地下水位上升,影响土方及基础施工。所以井点运行后要求连续
7、工作,应准备双电源,并备足电机等机料物质。井点开始出水应先大后小,先混后清,正常的排水是细水长流、出水澄清。6.11开机后,配置2名值班人员,经常检查水泵的真空度是否处于400500水银标高的正常范围内,做好维护工作,确保井点系统的正常运转。同时,对流量,真空度进行统计,并作好记录。6.12降水井排水主要通过管廊一侧已有集水池或连单独排水管线排至场外九股河中,具体排水路线、材料及方法需由甲方监理现场确认,并签证确定。七、主要施工机械设备及材料 潜水泵井点设备 井点总管 井点钢筋笼 井点排水管 井纱 八、质量安全保证措施8.1质量保证措施施工质量管理体系网络图 认真进行图纸学习和层层技术交底工作
8、,按设计图纸要求精心施工。接受甲方监埋的监督、检查。 加强职工的质量意识教育,建立建全质量管理网络,认真执行专检、自检、互检、工序交接等制度,确保每道工序的施工质量。 井点系统安装过程中,控制冲孔深度,黄砂的粒径、滤网的粗细目数及系统的密封度,确保井点系统的完好和正常运转。 8.2安全生产保证及预防措施安全生产管理体系 将安全工作作为考核项目经理部的主要指标之一。项目经理部要牢固树立“安全第一”的思想,贯彻“预防为主”的严格安全管理,督促全体员工坚决遵守安全管理的规章制度,施工安全制度。 施工人员必须遵守操作规程,严禁违章作业,玩忽职守。做好安全和安全检查,委派工地安全员专职安全检查检查工作。 施工人员进入现场必须戴好安全帽,作业期间必需坚守岗位,各守其责,思想集中。发现事故隐患,应立即采取措施并及时报告上级领导。 机械设备,用电设放必须专人操作,定机、定员、定岗位。严禁非操作人员擅自操作,特殊工种坚持持证上岗。 做好文明工地建设,现场标准化管理。遵守总包单位的有关管理规章制度。 钢板桩围护结构出现异常响声或变形,应及时组织坑内人员撤离危险地带,并采取相应补救办法。进场材料堆放整齐、美观。工完场清。教育员
