某住宅区二次结构施工方案.doc

上传人:p** 文档编号:948238 上传时间:2024-05-14 格式:DOC 页数:32 大小:684.53KB
下载 相关 举报
某住宅区二次结构施工方案.doc_第1页
第1页 / 共32页
某住宅区二次结构施工方案.doc_第2页
第2页 / 共32页
某住宅区二次结构施工方案.doc_第3页
第3页 / 共32页
某住宅区二次结构施工方案.doc_第4页
第4页 / 共32页
某住宅区二次结构施工方案.doc_第5页
第5页 / 共32页
某住宅区二次结构施工方案.doc_第6页
第6页 / 共32页
某住宅区二次结构施工方案.doc_第7页
第7页 / 共32页
某住宅区二次结构施工方案.doc_第8页
第8页 / 共32页
某住宅区二次结构施工方案.doc_第9页
第9页 / 共32页
某住宅区二次结构施工方案.doc_第10页
第10页 / 共32页
亲,该文档总共32页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某住宅区二次结构施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅区二次结构施工方案.doc(32页珍藏版)》请在第壹文秘上搜索。

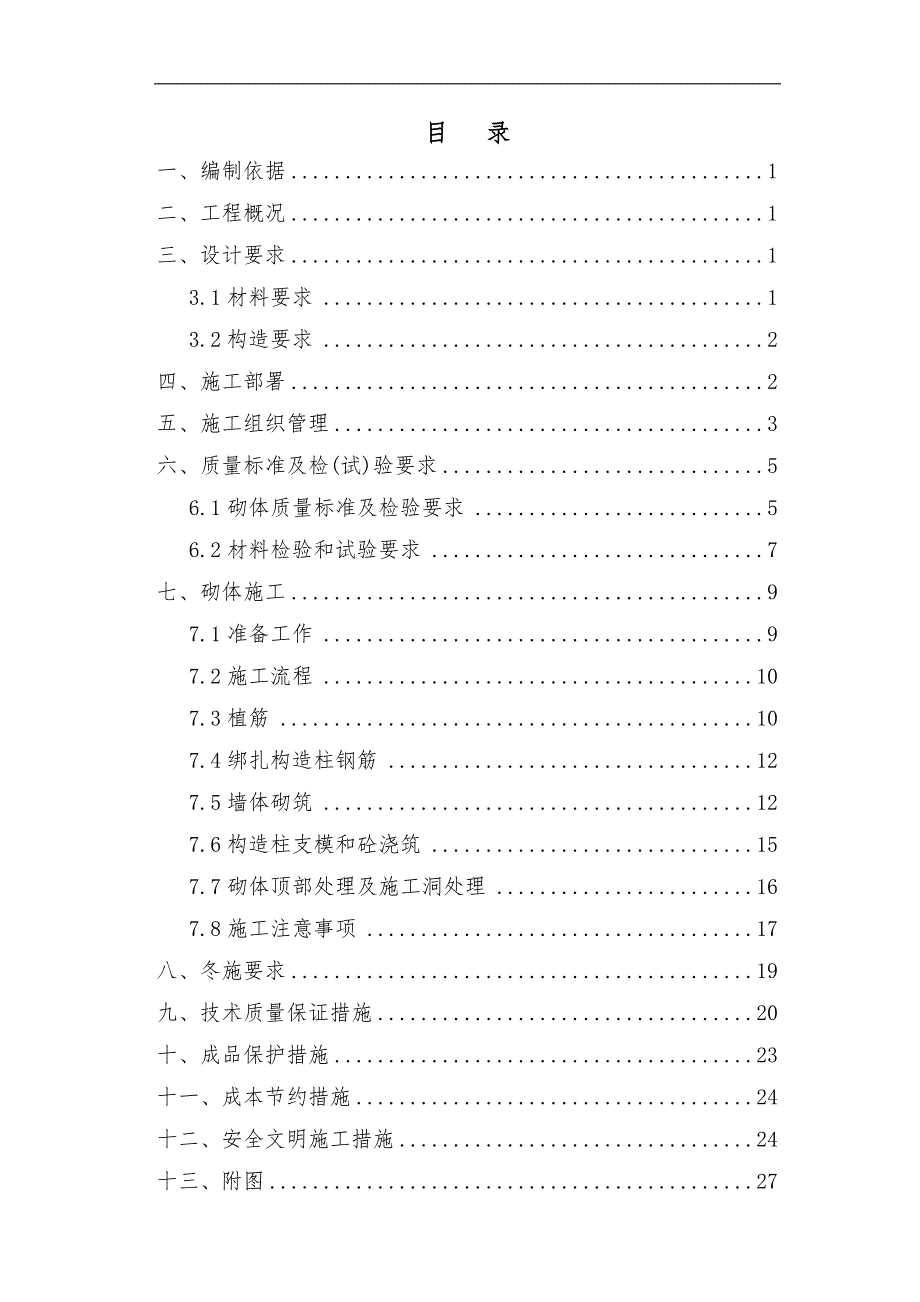

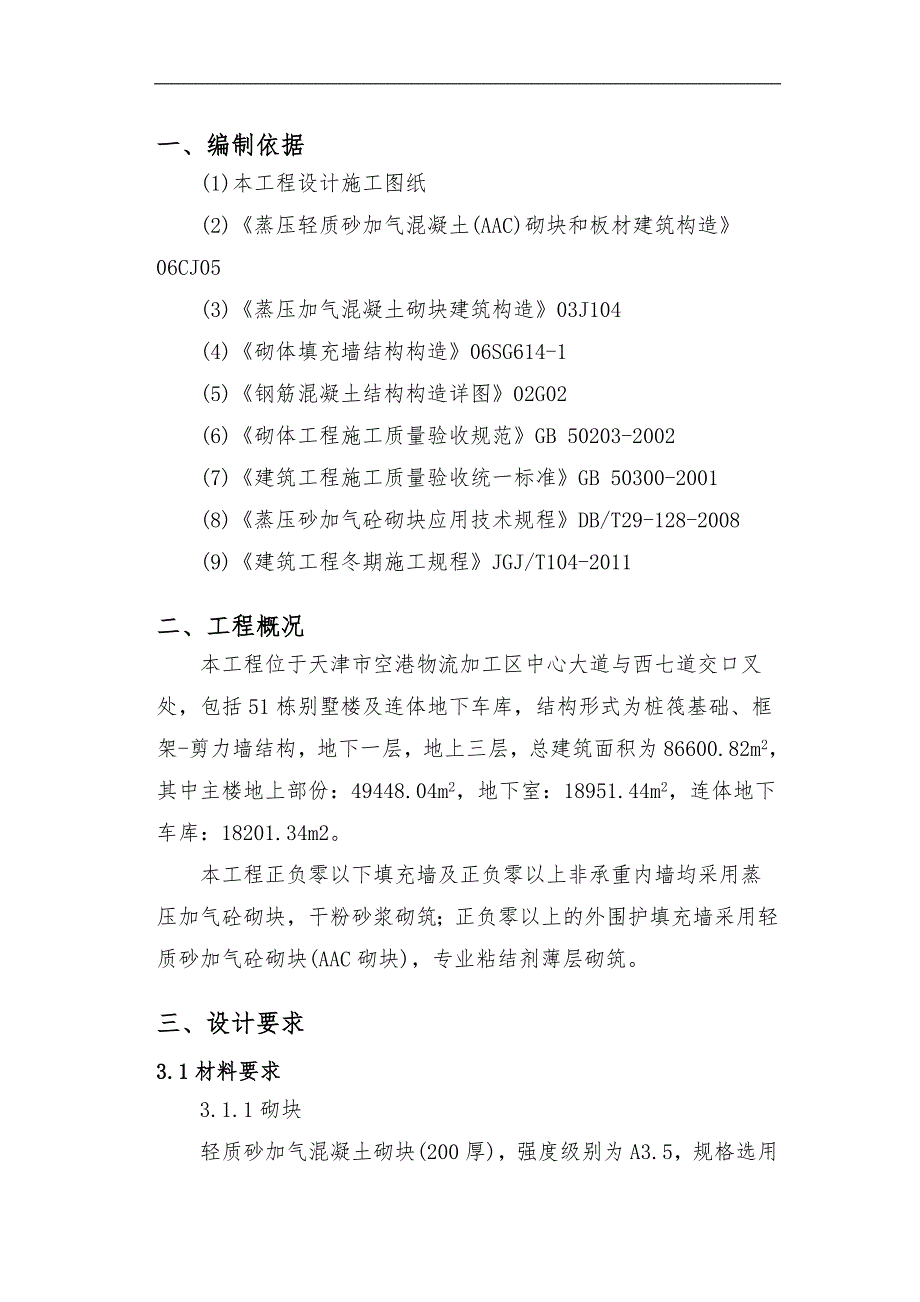

1、某某二期一标段工程二次结构施工方案某某建设集团有限公司某某二期一标段项目部目 录一、编制依据1二、工程概况1三、设计要求13.1材料要求13.2构造要求2四、施工部署2五、施工组织管理3六、质量标准及检(试)验要求56.1砌体质量标准及检验要求56.2材料检验和试验要求7七、砌体施工97.1准备工作97.2施工流程107.3植筋107.4绑扎构造柱钢筋127.5墙体砌筑127.6构造柱支模和砼浇筑157.7砌体顶部处理及施工洞处理167.8施工注意事项17八、冬施要求19九、技术质量保证措施20十、成品保护措施23十一、成本节约措施24十二、安全文明施工措施24十三、附图27一、编制依据(1)

2、本工程设计施工图纸(2)蒸压轻质砂加气混凝土(AAC)砌块和板材建筑构造06CJ05(3)蒸压加气混凝土砌块建筑构造03J104(4)砌体填充墙结构构造06SG614-1(5)钢筋混凝土结构构造详图02G02(6)砌体工程施工质量验收规范GB 50203-2002(7)建筑工程施工质量验收统一标准GB 50300-2001(8)蒸压砂加气砼砌块应用技术规程DB/T29-128-2008(9)建筑工程冬期施工规程JGJ/T104-2011二、工程概况本工程位于天津市空港物流加工区中心大道与西七道交口叉处,包括51栋别墅楼及连体地下车库,结构形式为桩筏基础、框架-剪力墙结构,地下一层,地上三层,总

3、建筑面积为86600.82m2,其中主楼地上部份:49448.04m2,地下室:18951.44m2,连体地下车库:18201.34m2。本工程正负零以下填充墙及正负零以上非承重内墙均采用蒸压加气砼砌块,干粉砂浆砌筑;正负零以上的外围护填充墙采用轻质砂加气砼砌块(AAC砌块),专业粘结剂薄层砌筑。三、设计要求3.1材料要求3.1.1砌块轻质砂加气混凝土砌块(200厚),强度级别为A3.5,规格选用600mm长200mm厚250mm高,砌筑砂浆强度等级为M3.5;地上200厚蒸压加气混凝土砌块,强度级别为A3.5,规格选用600mm长200mm厚250mm高,砌筑砂浆强度等级为M3.5;地下20

4、0厚蒸压加气混凝土砌块,强度级别为A5.0,规格选用600mm长200mm厚250mm高,砌筑砂浆强度等级为M5.0;100厚蒸压加气混凝土砌块,强度级别为A5.0,规格选用600mm长100mm厚250mm高,砌筑砂浆强度等级为M5.0。3.1.2砌筑砂浆轻质砂加气混凝土砌块采用专用粘结剂砌筑,蒸压加气混凝土砌块采用干粉砂浆砌筑,粘结剂及干粉砂浆的强度等级见以上第条。所有进场砌筑砂浆均须提供出厂合格证明和试验报告。3.1.3配套用砖所有砌块墙下(卫生间有砼导墙的墙体除外)采用长度为200m的实心砖砌筑,砌筑层数不少于3层。3.2构造要求(1)尺寸小于200的墙跺,当砌块砌筑确有困难时,可采用

5、C20素混凝土现浇。(2)墙体超过3.0m高时,加设与墙同宽,高度200mm的圈梁一道内配4根二级12纵向钢筋, 箍筋为一级6200。(3)钢筋混凝土剪力墙及钢筋混凝土柱与砌体连接处应预留2一级6500水平钢筋, L=1000与砌体墙连接。(4)墙长大于5m时,墙顶与梁(板)宜有钢筋拉结,墙长超过层高2倍时,以及倒拐墙、丁字墙、十字墙交叉处、墙长大于1000mm的墙肢端部应设置构造柱,构造柱同墙宽,长度为200mm,纵筋为4根二级12钢筋,箍筋为一级6100/200。(5)卫生间、露台等有防水要求部位的砌体墙下自结构面浇筑300mm高砼导墙。(6)砌体结构中所用砼均为普通C20砼。(7)为加强

6、砌体结构的稳固性或为满足构造要求,在某些特殊部位应采用钢筋砼整体浇筑施工措施或设置构造柱,如:长度小于等于600mm的窗间墙,上部窗过梁及下部窗台压顶应通长设置,窗间墙做成构造柱锚入窗过梁及窗台压顶砼结构中;门窗边有管线开槽的垛头应设置构造柱;内外墙由于灰缝宽度不一致,故在内外墙交接处应设置构造柱。(8)室外分户墙顶部做与墙同宽,高度为100mm的钢筋混凝土压顶,纵筋为2根二级10钢筋,拉钩为一级8钢筋200,采用C20细石砼进行浇筑。四、施工部署(1)为了能尽早给外檐装修提供工作面,同时尽早拆除外脚手架,减少材料租赁费用,二次结构的总体施工顺序为先地上,后地下。同时,由于建筑工程冬期施工规程

7、规定围护外墙不宜冬期施工,且为利于控制内墙的冬期施工质量,对于预计要进入冬期砌筑施工的楼座,砌筑顺序宜先外墙,后内墙。(2)主体结构模板拆除完成,楼层清理干净后进行砌体施工,由本工程楼座多楼层少,单体体量小,且砌筑用砂浆比例用量小的特点,垂直运输主要考虑由塔吊完成,个别由塔吊运输无法满足需要的楼座考虑采用物料提升机进行垂直运输(相邻单体间可搭设马道相通,在满足需要的前提下共用一台物料提升机)。(3)在施工过程中,对安全防护、成品保护等需科学组织管理。五、施工组织管理(1)建立、健全以项目经理为核心的二次结构施工管理体系,对二次结构施工过程中的安全、质量、进度、文明施工进行全面管理。管理体系见下

8、图: (2)认真抓好前期准备及与水电预埋施工协调工作,保证二次结构施工的顺利展开。并做到施工按计划铺开后能够顺利进行,避免因计划不周造成进展不顺。(3)主要机械设备准备计划序号名称规格数量1塔式起重机QTZ601362搅拌机待定3物料提升机待定(4)主要工种劳动力准备计划瓦工260人,钢筋工20人,木工40人,合计320人。(5)技术准备技术及施工管理人员应先熟悉施工图纸,掌握施工流程,同时,技术部门应对施工人员进行详细的技术、安全交底。(6)材料准备根据设计图纸,确定砌块及各种配套材料的使用数量,并按计划分批次安排进场。六、质量标准及检(试)验要求6.1砌体质量标准及检验要求6.1.1主控项

9、目砌块和砌筑砂浆(或粘结剂)的强度等级应符合设计要求。检验方法:检查砌块和商品砂浆(或粘结剂)的产品合格证书、产品性能检测报告、砂浆试块试验报告。6.1.2一般项目(1)砌体一般尺寸的允许偏差应符合下表规定:轻质砂加气混凝土砌体允许偏差列表序号项目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度3m4用2m靠尺,或吊线与尺量检查3m82表面平整度3用2m靠尺和楔形塞尺检查3门窗洞口高、宽(后塞口)宽度4,高度6用尺量检查4水平灰缝平直度3灰缝上口处用10m 长线拉直并用尺检查。蒸压加气混凝土砌体允许偏差列表序号项目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度3m5用2m靠尺,或吊线

10、与尺量检查3m102表面平整度8用2m靠尺和楔形塞尺检查3门窗洞口高、宽(后塞口)5用尺量检查4外墙上下窗口偏移20用经纬仪或吊线检查抽检数量:(a)对表中1、2 项,在检验批的标准间中随机抽查10%,但不应少于3 间;大面积房间和楼道按两个轴线或每10 延长米按一标准间计数。每间检验不应少于3 处。(b)对表中3、4 项,在检验批中抽检10%,且不应少于5 处。(2)灰缝宽度、饱满度应满足下表要求:灰缝及宽度(mm)饱满度及要求检验方法抽检数量轻质砂加气砼砌块23水平缝90%,竖向缝80%灰缝宽度:用尺量5 皮空心砖或小砌块的高度和2m 砌体长度折算;饱满度:用百格网检查砌块底面及侧面粘合剂

11、或砂浆粘结痕迹面积。灰缝宽度:在标准间中抽取10%,且不少于3间;饱满度:每步架不少于3处,且每处不应少于3块。蒸压加气砼砌块水平缝15,竖向缝2080%(3)填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求。抽检数量:在检验批中抽检20%,且不应少于5 处。检验方法:观察和用尺量检查。(4)填充墙砌筑时应错缝搭砌,错缝搭砌长度宜大于砌块长度的1/3,且最小不小于100mm;竖向通缝不应大于2皮。抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。检查方法:观察和用尺检查。(5)填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑

12、完并应至少间隔7d 后,再将其补砌挤紧。抽检数量:每验收批抽10%填充墙片(每两柱间的填充墙为一墙片),且不应少于3片墙。检验方法:观察检查。6.2材料检验和试验要求(1)砌块进入施工现场时,供应方应提供产品质量合格证明文件,经外观质量检查合格后,再按抽样规定的组数,抽取样品送有资质的检测机构检验,检验结果符合设计要求的方可使用,现场抽样标准为:同品种,同规格、同等级的砌块,以1万块为一批,不足1万块亦按一批计算。每组十八块,9块用于做抗压强度试验、9块用于做干体积密度试验。砌块外观质量及允许偏差如下表所示,对于外观验收不合格的砌块应做退场处理。(2)商品砂浆(或粘结剂)、植筋胶等进场时应有产

13、品质量合格证明,并按要求取样复试,合格后方可使用。(3)植筋需进行拉拔试验并合格后方可进行砌体砌筑。拉拔试验采用非破坏性检验方式,同规格、同型号、基本相同部位的植筋作为一个检验批,抽检数量按每批植筋总数的1计算,且不少于3根。(4)所有二次结构砼、砌筑砂浆应按要求留置试块。施工过程中每一楼层且不超过250m3砌体的各种类型及强度等级的砌筑砂浆,取样不少于一次,每次取样标准养护试块的留置不得少于一组(每组3块)。冬期施工(室外日平均气温连续5d稳定低于5时)砂浆试块尚应增留不少于1组与砌体同条件养护的试块,测试检验其28d强度。七、砌体施工7.1准备工作(1)混凝土主体结构工程已完成,楼层已清理

14、干净,主体结构经监理机构验收合格。(2)放线人员已按照图纸要求弹出墙的中线、边线、门窗洞口线、预留洞口线及标高控制线,并经复核符合设计尺寸要求。(3)施工用的各种材料已按要求进场,需要取样复试的已按要求送试并合格,材料的相关质量证明文件已报监理机构,并经监理工程师确认可用于工程施工。(4)砌体结构中所用小跨度门窗过梁及固定门窗用砼块已按图纸要求预制完成。门窗洞口边用于固定门窗的砼块采用C20砼预制,尺寸为100mm长250mm高,与墙同宽。门窗过梁按下图进行预制(砼强度等级为C20): (5)砌块施工前应准备好相应配套的砌筑机械设备,如砌块切割机、电动搅拌机、锯齿磨板等。7.2施工流程清理基层种植构造柱、圈梁钢筋及砌体拉结筋绑扎构造柱钢筋砌筑墙体(包括圈梁、过梁钢筋绑扎、支模、浇筑砼)构造柱支模构造柱浇混凝土砌体墙顶部处理及施工洞口补砌清理7.3植筋植筋工艺流程:钻孔清孔填胶粘剂植筋养护固化。(1)构造柱及圈梁纵向钢筋采用二级12钢筋,拉结筋采用一级6钢筋,植筋前应按要求将种植用钢筋下料、加工成型,下料长度为钢筋种植完成后外露长度加植筋深度,植筋深度应所用具体胶粘剂的使用说明书为准(常规植筋深度为15d

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
