《某住宅楼基础工程施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅楼基础工程施工方案.doc(42页珍藏版)》请在第壹文秘上搜索。

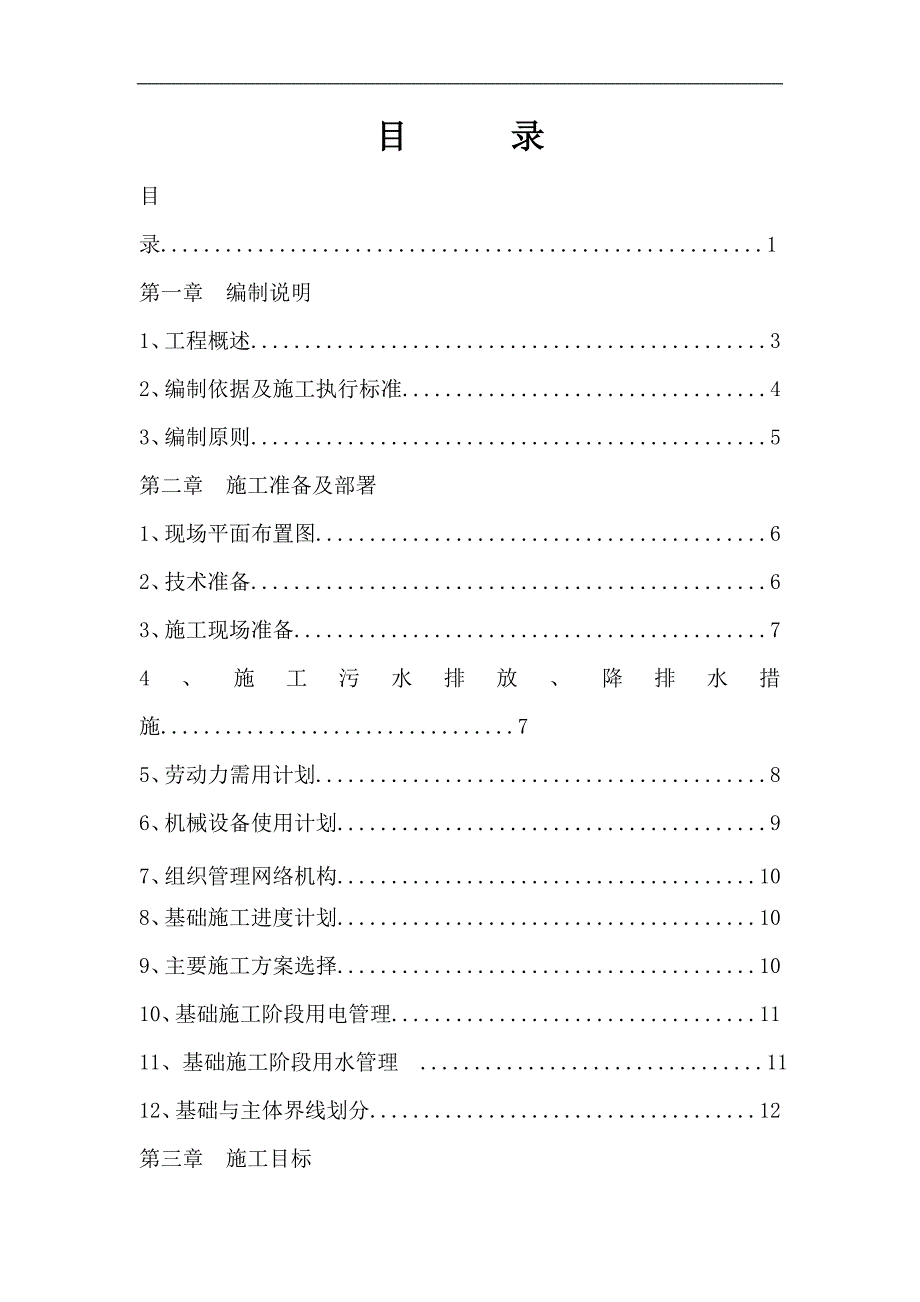

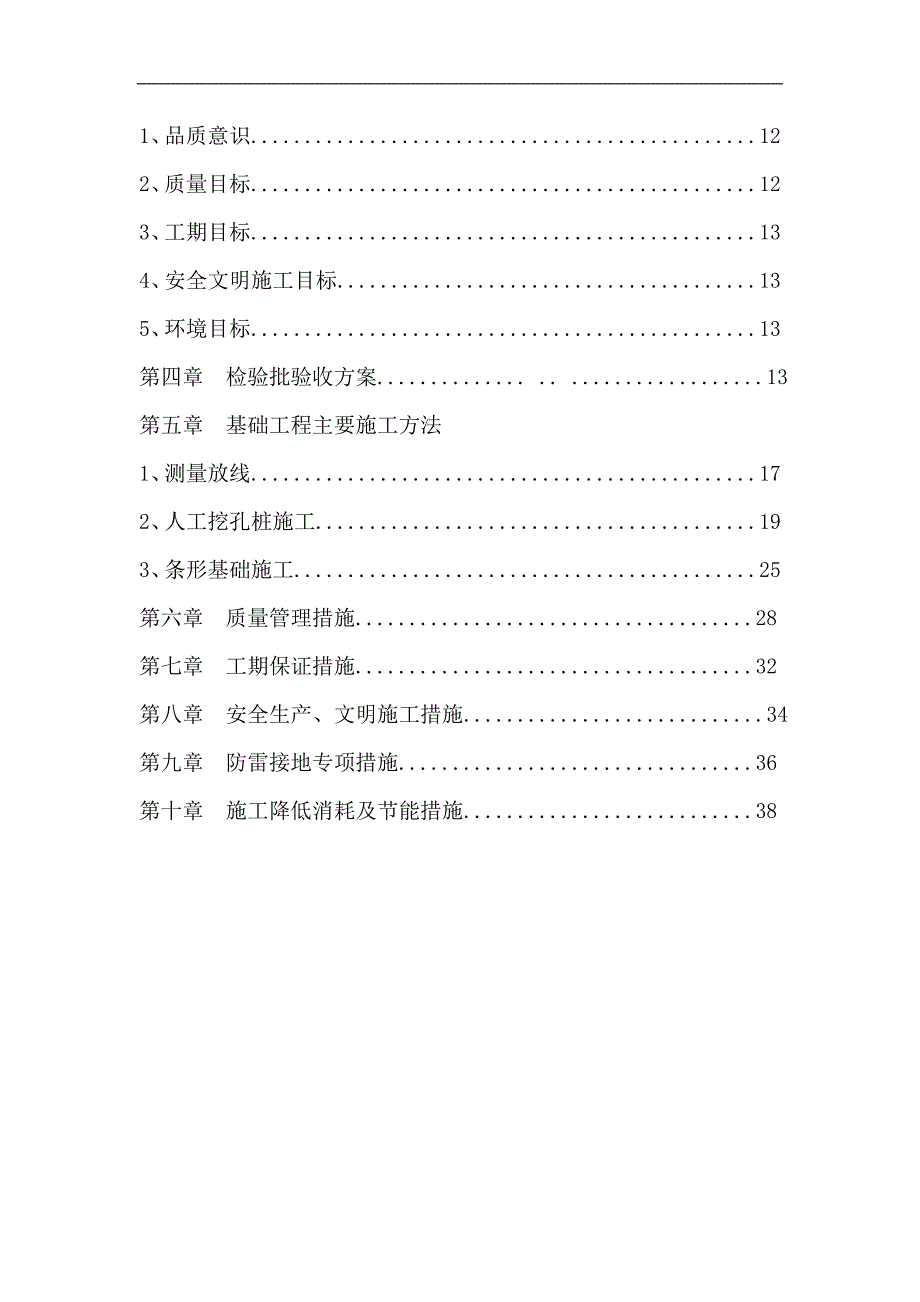

1、目 录目 录.1第一章 编制说明1、工程概述.32、编制依据及施工执行标准.43、编制原则.5第二章 施工准备及部署1、现场平面布置图.62、技术准备.63、施工现场准备.74、施工污水排放、降排水措施.75、劳动力需用计划.86、机械设备使用计划.97、组织管理网络机构.108、基础施工进度计划.109、主要施工方案选择.1010、基础施工阶段用电管理.1111、基础施工阶段用水管理 .1112、基础与主体界线划分.12第三章 施工目标1、品质意识.122、质量目标.123、工期目标.134、安全文明施工目标.135、环境目标.13第四章 检验批验收方案. . .13第五章 基础工程主要施工

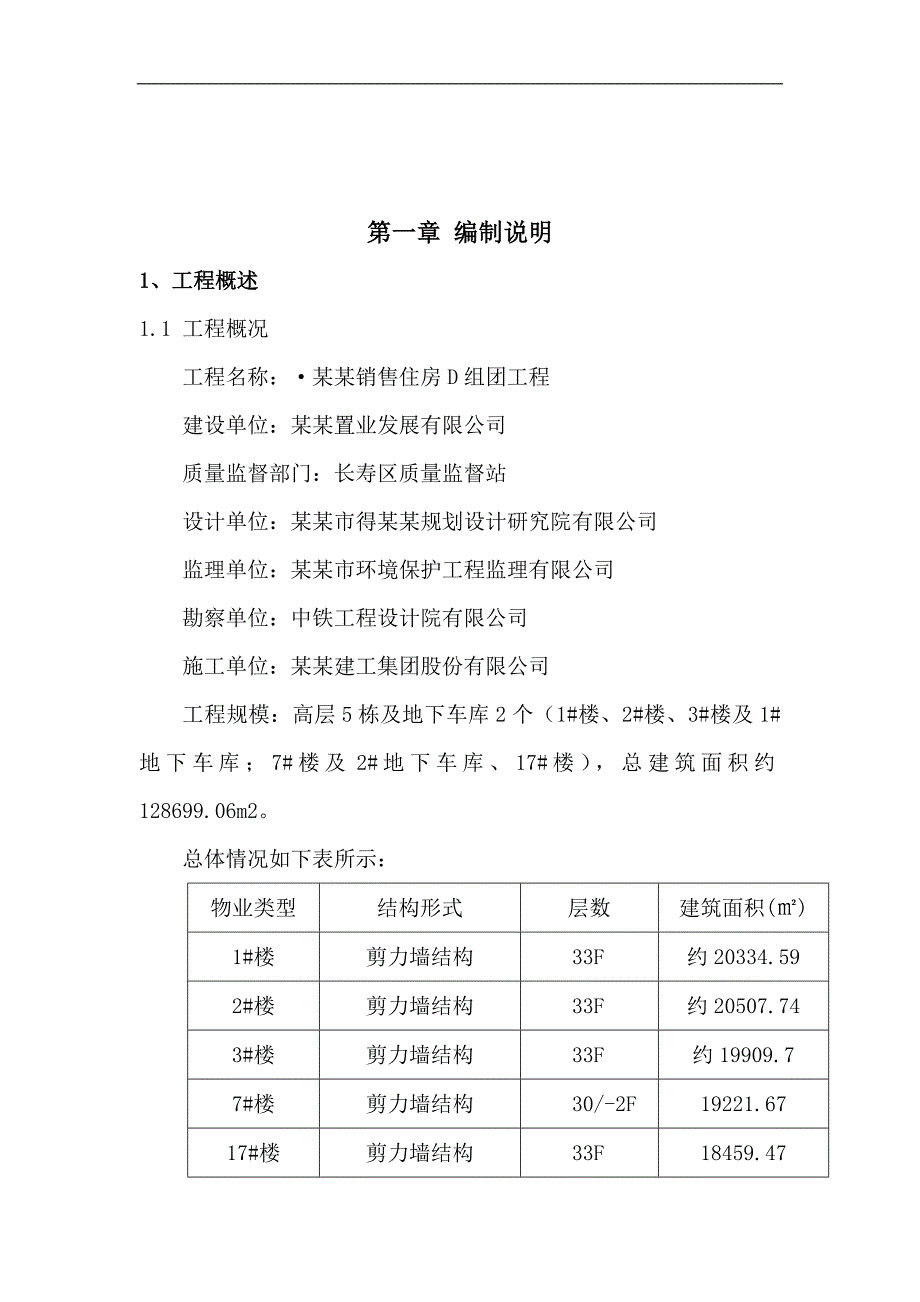

2、方法1、测量放线.172、人工挖孔桩施工.193、条形基础施工.25第六章 质量管理措施.28第七章 工期保证措施.32第八章 安全生产、文明施工措施.34第九章 防雷接地专项措施.36第十章 施工降低消耗及节能措施.38第一章 编制说明1、工程概述1.1 工程概况工程名称:某某销售住房D组团工程建设单位:某某置业发展有限公司质量监督部门:长寿区质量监督站设计单位:某某市得某某规划设计研究院有限公司监理单位:某某市环境保护工程监理有限公司勘察单位:中铁工程设计院有限公司施工单位:某某建工集团股份有限公司工程规模:高层5栋及地下车库2个(1#楼、2#楼、3#楼及1#地下车库;7#楼及2#地下车库
3、、17#楼),总建筑面积约128699.06m2。总体情况如下表所示:物业类型结构形式层数建筑面积()1#楼剪力墙结构33F约20334.592#楼剪力墙结构33F约20507.743#楼剪力墙结构33F约19909.77#楼剪力墙结构30/-2F19221.6717#楼剪力墙结构33F18459.471#地下车库框架结构-2F约15112.932#地下车库框架结构-2F15152.96某某销售住房D组团工程位于长寿区新市镇何石井,工程的东侧有在建C组团定销房,西面为坡地绿化,南面为已建好的快速路,北侧为城镇街道。其中,1#、2#、3#楼塔楼为高层住宅,地上33层与商业裙楼相连,地下为1#地下
4、车库两层;7#楼塔楼为高层住宅,地上30层,地下为2#地下车库两层;17#楼为高层住宅,共33层。结构类型为框架及剪力墙结构。屋面为上人平屋面。基础形式为人工挖孔灌注桩形式。本工程基础持力层为中风化泥岩,其天然单轴抗压强度标准值不小于6.50MPa。混凝土强度等级均为C30(桩封底垫层砼同桩身);主体结构设计合理使用年限50年,结构安全等级二级;建筑防火分类为一类,其结构构件耐火等级为一级;结构抗震等级为剪力墙和框架抗震等级为三级,抗震设防基本烈度为6度。合同工期:18个月1.2 工程场地“三通一平”状况场地平整状况:整个工程正在进行平基土石方施工,其中17#楼的施工场地大部分平基到位。已将现
5、场总平面布置方案报业主、监理,施工道路、施工用水、用电正在准备中。2、编制依据及施工执行标准2.1某某市得某某规划设计研究院有限公司设计施工蓝图7#楼及2#地下车库、17#楼,1#、2#、3#楼及1#地下车库电子版设计图。2.2 公司2004年5月30日发布的一体化管理体系文件;公司方案管理办法;工序管理办法。2.3 某某建工集团企业标准2.4 公司拥有的科技成果、专利成果、工法成果及多年来类似工程的实践经验。2.5施工执行标准本工程施工将严格执行以下国家现行法律、法规、规范、规程、标准:(1)建筑工程施工质量验收统一标准 (GB50300-2001)(2)混凝土结构工程施工质量验收规范 (G
6、B50204-2002)(3)建筑桩基技术规范 (JGJ94-2008)(4)地下防水工程施工质量验收规范 (GB50208-2002)(5)地下工程防水技术规范 (GB50108-2001)(6)建筑桩基检测技术规范 (JGJ106-2003)(7)工程测量规范 (GB50026-2007)(8)建筑地基基础设计规范 (GB50009-2011)(9)混凝土结构设计规范 (GB50010-2010)(10)某某市建筑地基基础设计规范 (DBJ50-047-2006)(11)混凝土结构施工图平面整体表示方法制图规则和构造详图 (11G101-1)(12)建筑地基基础工程施工质量验收规范 (GB
7、50202-2002)(13)特细砂混凝土应用技术 (GB5112002-92)(14)钢筋焊接及验收规程 (JGJ18-2003)(15)建筑施工安全检查标准 (JGJ59-2011)(16)普通混凝土用砂、石质量及检收方法标准 (JGJ52-2006)(17)钢筋混凝土用钢(第二部分:热轧带肋钢筋) (GB1499.2-2007)(18)钢筋混凝土用热轧光圆钢筋 (GB13013-91)(19)混凝土强度检验评定标准 (GB/T 50107-2010)(20)建筑物防雷设计规范 (GB50057-2010)(21)电气装置安装工程接地装置施工及验收规范(GB50169-2006)(22)建
8、筑电气工程施工质量及验收规范 (GB50303-2002)(23)设计采用的标准图集(24)中华人民共和国建筑法、建设工程质量管理条例、建设工程安全管理条例、监理规范等。3、编制原则3.1 严格执行国家现行规范并以其指导施工。3.2 提供工程较详细的施工技术人员的工作手册用于工程施工。3.3 严格遵守并认真履行合同文件约定的各项条款要求,忠实执行业主及监理工程师合理的指令、要求。3.4 坚持技术先进性、针对性、科学性、合理性、适用性与实事求是相结合的原则。3.5 确保工程质量目标、工期目标、安全生产、文明施工目标的实现。3.6 维护业主及公共利益、社会形象。以言必信、行必果的态度、作风开展工作
9、。第二章 施工准备及部署1、现场平面布置图根据项目场地情况,建筑物特点,对场地进行规划、布置,并在施工工过程中进行动态管理,为减少钢筋及周转材料多次转运。所以,将施工场地划分为两个区段进行布置,7#楼及2#地下车库与17#楼布置2台QTZ63塔吊,在2台塔吊覆盖范围内,17#楼场地设置钢筋加工房及周转材料堆场,以满足7#楼及2#地下车库、17#楼及车库的施工;1#、2#、3#楼及1#地下车库共布置QTZ63塔吊3台,共布置钢筋房2个,等车库地坪施工完后,可将模板、架料堆场转至车库。具体布置详见总平面布置图。2、技术准备2.1 内业技术准备2.1.1 认真阅读、学习施工图纸。学习施工规范、操作程
10、序,写出读图记录并参加图纸会审与设计交底。2.1.2 根据施工图纸、图纸会审与设计交底记录制定相应技术措施及作业指导书报上级技术负责批准。2.1.3 学习施工方案,项目技术负责人向施工员进行施工技术交底。2.1.4 施工员认真阅读图纸及学习施工方案,并向工人进行详细施工技术交底及施工安全技术交底。2.1.5 备齐施工过程中的技术规范和参考资料,以及该工程所需的技术资料表格和工程质量验收表。2.1.6 提供业主和监理工程师在合同文件中要求的其它资料。2.1.7 对施工过程中特殊专业工种、工人进行培训考核并持证上岗,所需设备进行检查验收,合格的工人、设备方可投入到施工当中。2.2 外业技术准备2.2.1 现场详细调查及土建施工情况监控,特别是基础开挖过程岩石的取样和岩石切面的完整性。2.2.2 原材料计划、劳动力计划实施,组织入场及检验工作。大型设备入场安装、验收。原材料、劳动力均由考核合格的供货方、合格劳务承包商提供。2.2.3 出具相关材料及设备的测试、检测、试验合格
