《某住宅楼砌体工程施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅楼砌体工程施工方案.doc(8页珍藏版)》请在第壹文秘上搜索。

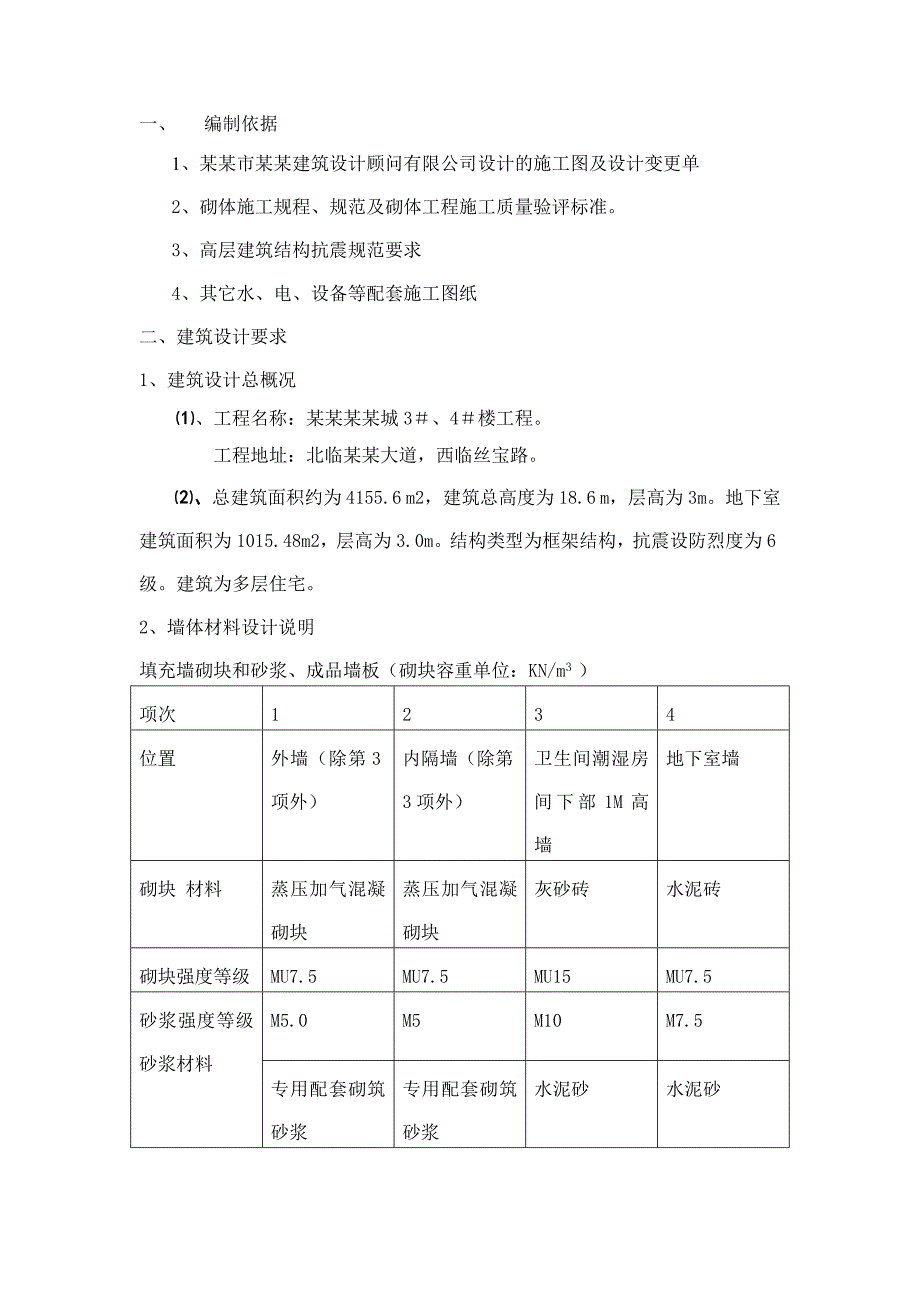

1、某某城3#、4#楼砌体工程专项施工方案编制: 审核: 审批: 某某建设集团有限公司一、 编制依据1、某某市某某建筑设计顾问有限公司设计的施工图及设计变更单2、砌体施工规程、规范及砌体工程施工质量验评标准。3、高层建筑结构抗震规范要求4、其它水、电、设备等配套施工图纸二、建筑设计要求1、建筑设计总概况、工程名称:某某某某城3、4楼工程。工程地址:北临某某大道,西临丝宝路。、总建筑面积约为 4155.6 m2,建筑总高度为18.6 m,层高为3m。地下室建筑面积为1015.48m2,层高为3.0m。结构类型为框架结构,抗震设防烈度为6级。建筑为多层住宅。2、墙体材料设计说明填充墙砌块和砂浆、成品墙

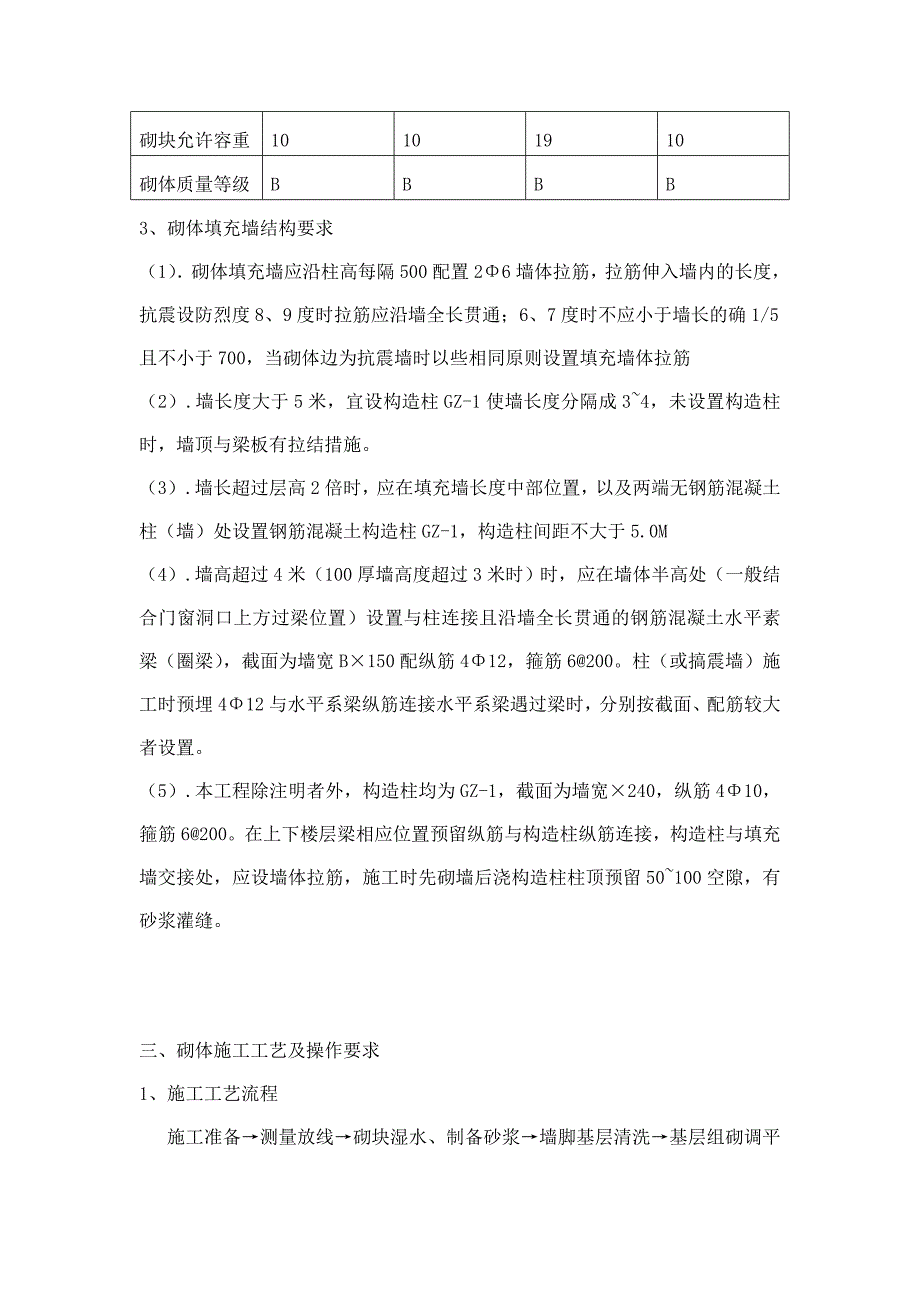

2、板(砌块容重单位:KN/m3 )项次1234位置外墙(除第3项外)内隔墙(除第3项外)卫生间潮湿房间下部1M高墙地下室墙砌块 材料蒸压加气混凝砌块蒸压加气混凝砌块灰砂砖水泥砖砌块强度等级MU7.5MU7.5MU15MU7.5砂浆强度等级砂浆材料M5.0M5M10M7.5专用配套砌筑砂浆专用配套砌筑砂浆水泥砂水泥砂砌块允许容重10101910砌体质量等级BBBB3、砌体填充墙结构要求(1)砌体填充墙应沿柱高每隔500配置26墙体拉筋,拉筋伸入墙内的长度,抗震设防烈度8、9度时拉筋应沿墙全长贯通;6、7度时不应小于墙长的确1/5且不小于700,当砌体边为抗震墙时以些相同原则设置填充墙体拉筋(2).
3、墙长度大于5米,宜设构造柱GZ-1使墙长度分隔成34,未设置构造柱时,墙顶与梁板有拉结措施。(3).墙长超过层高2倍时,应在填充墙长度中部位置,以及两端无钢筋混凝土柱(墙)处设置钢筋混凝土构造柱GZ-1,构造柱间距不大于5.0M(4).墙高超过4米(100厚墙高度超过3米时)时,应在墙体半高处(一般结合门窗洞口上方过梁位置)设置与柱连接且沿墙全长贯通的钢筋混凝土水平素梁(圈梁),截面为墙宽B150配纵筋412,箍筋6200。柱(或搞震墙)施工时预埋412与水平系梁纵筋连接水平系梁遇过梁时,分别按截面、配筋较大者设置。(5).本工程除注明者外,构造柱均为GZ-1,截面为墙宽240,纵筋410,箍
4、筋6200。在上下楼层梁相应位置预留纵筋与构造柱纵筋连接,构造柱与填充墙交接处,应设墙体拉筋,施工时先砌墙后浇构造柱柱顶预留50100空隙,有砂浆灌缝。三、砌体施工工艺及操作要求1、施工工艺流程施工准备测量放线砌块湿水、制备砂浆墙脚基层清洗基层组砌调平砌块排列砂浆灌缝勾缝斜砌施工(1) 施工准备本工程采用材料为100、200mm厚加气混凝土砌块作为墙体填充材料,砌块干容重应不大于7.0KN/m3。砌筑砌体砂浆用水泥采用425号普通硅酸盐或矿渣硅酸盐水泥,砂采用中砂,含泥量不超过5%,使用前过5mm孔径的筛。针对本工程砂浆用量配备三台350自落式搅拌机用于砌筑砂浆的制备,配备30辆手推车用于砌块
5、、砂浆的水平运输,垂直运输采用SCD200/200双笼施工电梯。根据设计及规范要求,在结构施工过程中已经按要求预埋了构造柱插筋,在砌体施工前应按搭接要求做好构造柱钢筋的绑扎安装。框架柱及剪力墙与砌体连接采用结构植入锚拉筋,锚拉筋植入完毕待其具有一定抗拔力后方可进入砌体施工。(2) 测量放线A、砌加气混凝土砌体的楼层经结构验收后在结构框架柱及剪力墙上弹好建筑楼层标高+50cm水平线。B、在砌筑楼层混凝土结构楼面弹好墙身门窗洞口位置线,在结构墙柱上弹好加气混凝土砌体墙立边线。C、在需要预留消防栓洞口及水表洞口部位作好标示。D、外墙大阳角应用经纬仪抄测出垂直控制线,用以控制整个外墙垂直度,因本工程为
6、一类高层建筑,因此此工作尤为重要。根据该控制线横向扯线分段贴出灰饼。(3)砌块湿水、制备砂浆 砌块应在砌筑前两天浇水湿润,以保证砌筑后砌块与砂浆的有效粘结。 制备砂浆前应根据实验室提供的配合比进行试配,并经过现场监理工程师见证取样后送检测机构进行检测,检测结果合格后即按该配合比进行砂浆的制作。本工程砂浆为M5水泥及混合砂浆,在制备及运输砂浆过程中应注意砂浆的保水性及和易性。(4)墙脚基层清洗砌筑前将墙脚基层混凝土表面浮灰清扫冲洗干净,以保证混凝土与砌体的有效粘结。(5)基层组砌调平基层首先砌三皮规格20010053水泥砖并调平,不够处采用细石混凝土进行基层的调平,根据50CM建筑标高线扯线对基
7、层进行调平处理,确保水平灰缝的平直度,使整个填充墙砌体灰缝均匀传递荷载。根据实际情况,最下排锚拉筋下按一皮砌块考虑,砌块底与楼面高度范围采用水泥砖进行砌筑。当墙体两端高差达到20mm时应采用细石混凝土进行找平后再进行砌筑施工。(6)砌块排列砌筑前按实际尺寸和砌块规格尺寸进行排列,不够整砖的可以锯材成需要的规格,但不得小于砌块长度的1/3。砌块排列应上下错缝,搭接长度不宜小于砌块长度的1/3,但最小搭接长度不得小于150mm。固定门窗锚固件部位蒸压灰砂砖砌筑,上下30cm一道,中间60cm一道。排砖灰缝尺寸:砌块之间粘结砂浆采用粘结性好的专用砂浆,其水平灰缝厚度及垂直灰缝厚度分别宜为15mm和2
8、0mm。按规范要求在构造柱部位应设置马牙槎,马牙槎砌筑时应先退后进,具体尺寸要求按国家标准图集施工。(7)砂浆灌缝每皮砌块排列好后检查其水平及垂直度无误后即进行垂直灰缝的灌实,垂直灰缝的砂浆饱满度应不小于80%,当垂直灰缝厚度大于30mm时应用豆石混凝土填充。水平灰缝砂浆饱满度应不小于80%,在铺设水平灰缝砂浆时应将拉接钢筋至于灰缝中,一次铺设水平灰缝砂浆的长度应小于4米,确保砌块排列时砂浆的和易性和粘结性。(8)勾缝为加大粉刷层基层与砌体的有效粘结面积,在砌体砌筑时应将水平及垂直灰缝采用勾缝处理,根据实际情况,本工程采用勾斜缝处理,水平灰缝的上口应比下口深3-5mm,垂直灰缝一侧同样比另一侧
9、深3-5mm。(9)斜砌施工填充墙砌至梁、板底时,留17cm高空隙,待填充墙砌筑完并应至少间隔7天后,再将其补砌挤紧。2、施工要求及控制(1)、施工使用的加气混凝土砌块龄期应超过28天,含水率控制在小于15%,每批砌块砌筑时,应视环境湿度情况,向砌筑面适量浇水,使砌块具有适宜的保水值和较好的粘结力,以保证砌筑砂浆的强度和砌体的整体性。(2)、加气混凝土砌块切锯、开槽、设置预埋件等均应使用专用工具,不得用斧子、瓦刀任意砍劈、剔凿。(3)、墙体砌筑时,内外墙应同时咬槎砌筑,临时隔断时可留成斜槎,不得使用缺棱掉角砌块,对局部破损砌块须用专用锯切锯整齐后再行砌筑。(4)、加气混凝土填充墙砌体的拉接钢筋
10、,预埋位置应与块体皮数相符合,以准确置于灰缝中,竖向位置偏差不应超过一皮高度。根据规范要求,设置锚拉筋26(5),沿高度间距600mm布置,伸入砌体内1000mm,末端做180弯钩。(6)、遇到门窗洞口需要设置过梁部位应按要求留设,过梁如果能满足搁置长度及过梁高度的应尽量预制,如一端或两端需要搁置在结构柱或剪力墙上时应现浇过梁,其钢筋锚入结构柱或剪力墙内为200mm。过梁要求如下: 砌体洞口净宽不小于700时,应采用钢筋混凝土过梁。a 当洞顶据梁底净高h小于h+120时,改用下挂板代替过梁,下挂板宜后浇。b 当洞侧与柱、抗震墙距离小于过梁支承长度时,柱、墙应在相应位置顶预留连接钢筋;过梁表洞口
11、净跨lo Lo10001000lo 15001500lo 20002000 lo25002500 lo30003000 lo3500梁高 h120120150180240300支承长度a180240240370370370面筋2 10210 210 212 212212底筋 2102122142142 162 16 空心砌块外墙窗台处,设置现浇钢筋混凝土带,截面为墙厚60,内配210,水平拉筋6200,混凝土带两端各伸入砌体内不小于150。(7)、每天砌筑高度应不超过1.5米。(8)、当室外日平均连续5天稳定低于5时,砌块墙应采取冬季施工措施:砌块或其他材料不得遭水浸冻,砂浆拌和水温不得超过8
12、0,砂的温度不得超过40。(9)、所有砌筑材料均按要求进行取样送检:水泥以200t为一批取样12kg(不同炉号、不同批次进场应分别取样送检);砂以600t为一批取样30kg;蒸压灰砂砖以10万块为一批取样10块(其中5块做抗折强度试验、另5组做抗压强度试验);加气混凝土砌块以1万块为一批取样100mm100mm100mm立方体试件8组(体积密度3组,强度5组);砌筑砂浆按每层楼砌体取样一组进行送检。四、质量验收标准要求1、砖、砌块和砌筑砂浆的强度等级均应符合设计要求。2、填充墙砌体的允许偏差要求:项次项目允许偏差(mm)检验方法1轴线位移10用尺检查垂直度小于或等于3米5用2米托线板或吊线、尺寸检查大于3米102表面平整度8用2米靠尺和锲形塞尺检查3门窗洞口高、宽5用尺检查4外墙上、下窗口偏移20用经纬仪或吊线检查
