《某住宅楼混凝土工程施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅楼混凝土工程施工方案.doc(10页珍藏版)》请在第壹文秘上搜索。

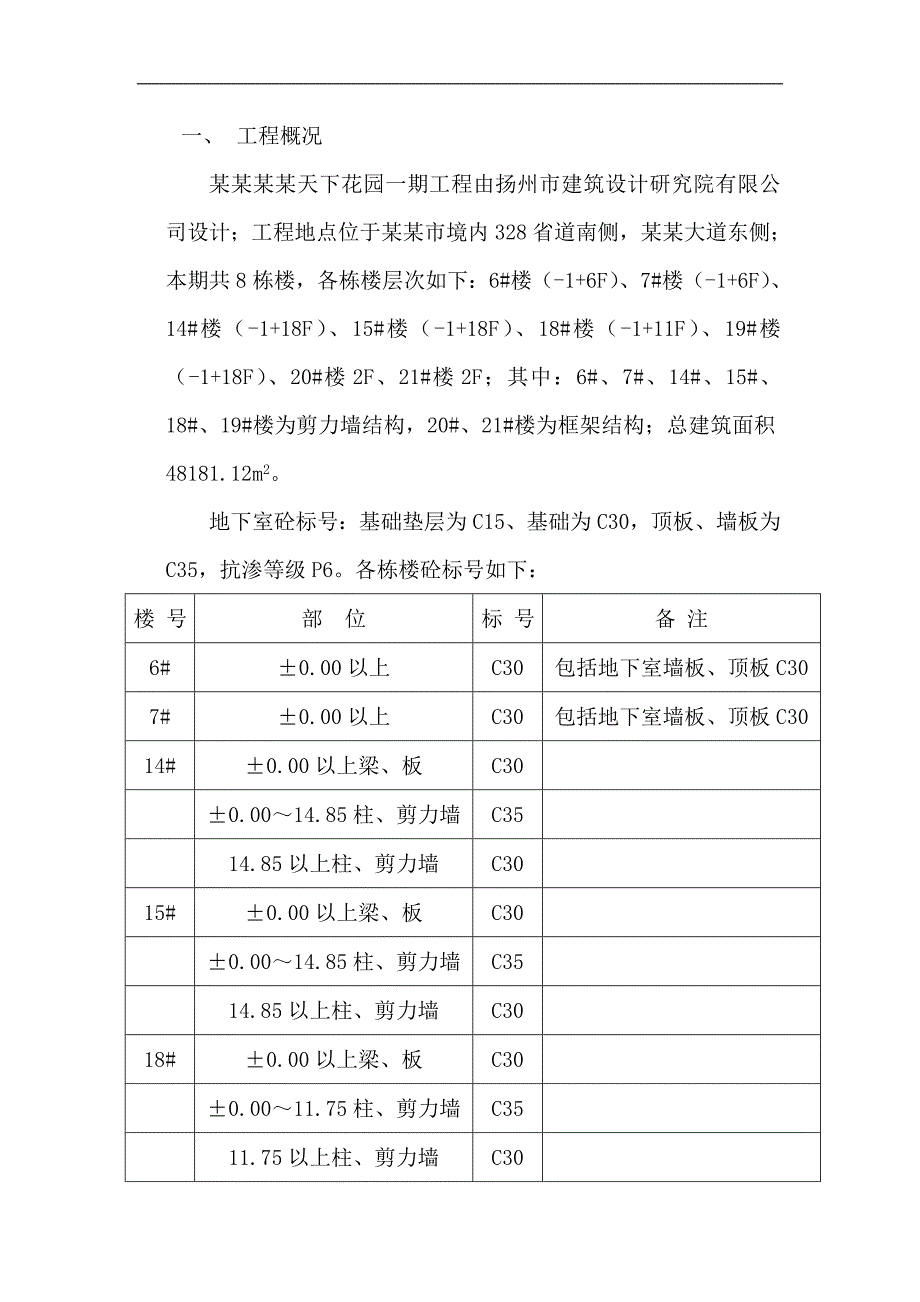

1、某某天下期6#、7#、14#、15#、18-21#楼工程砼工程施工方案 编制: 审核: 批准: 某某天下花园项目部目 录一、 工程概况 2二、 准备工作3三、 施工要求4四、 技术要求6五、 试块留置7六、 地下室注意事项7七、 质量要求8八、 砼养护及成品保护8九、 安全事项9一、 工程概况某某某某天下花园一期工程由扬州市建筑设计研究院有限公司设计;工程地点位于某某市境内328省道南侧,某某大道东侧;本期共8栋楼,各栋楼层次如下:6#楼(-1+6F)、7#楼(-1+6F)、14#楼(-1+18F)、15#楼(-1+18F)、18#楼(-1+11F)、19#楼(-1+18F)、20#楼2F、2
2、1#楼2F;其中:6#、7#、14#、15#、18#、19#楼为剪力墙结构,20#、21#楼为框架结构;总建筑面积48181.12m2。地下室砼标号:基础垫层为C15、基础为C30,顶板、墙板为C35,抗渗等级P6。各栋楼砼标号如下:楼 号部 位标 号备 注6#0.00以上C30包括地下室墙板、顶板C307#0.00以上C30包括地下室墙板、顶板C3014#0.00以上梁、板C300.0014.85柱、剪力墙C3514.85以上柱、剪力墙C3015#0.00以上梁、板C300.0014.85柱、剪力墙C3514.85以上柱、剪力墙C3018#0.00以上梁、板C300.0011.75柱、剪力墙
3、C3511.75以上柱、剪力墙C3019#0.00以上梁、板C300.0014.65柱、剪力墙C3514.65以上柱、剪力墙C3020#除垫层外C2521#除垫层外C25二、 准备工作1、材料选择本工程的砼全部采用预拌砼,选用有相应资质的砼公司,按预订单要求的砼强度等级、抗渗等级、塌落度、初凝时间、出料车温度进行配合比设计、试配、搅拌、供应。对商品砼的材料质量监控,主要为以下几点:水灰比:符合设计及规范要求。水泥:拟采用普通硅酸盐水泥型(低水化热)。骨料:洗净碎石。搅拌用水:清洁、可饮用、无色无味。外加剂:符合设计及规范要求。塌落度:泵送砼坍落度控制在152cm。2、 机械准备每班准备3套插入
4、式振动器、1台平板振动器、1台砼磨光机、一只三级配电箱、二只移动箱、4根电钨灯、2根4m铝合金括尺、铁锹、铁抹子,另外:绝缘手套、绝缘胶鞋、雨衣、彩条布、塑料薄膜配备齐全。3、 材料准备根据每个施工段的砼用量,浇灌时间,提前一周报出计划;计划要求进场砼的标号、每一车砼数量、运输间隔的时间、运行路线。4、 人员配备每层砼浇灌配备13人,其中:管理人员1人、砼工8人、电工1人、机修工1人、塔吊工1人、信号工1人。5、 砼输送楼层砼全部采用汽车泵(56m)进行输送,十一层以上采用砼座泵,塔吊配合浇筑。三、 施工要求(1) 墙体砼施工浇筑砼前,先在底部均匀浇筑510cm厚与墙体砼成分相同的水泥砂浆,并
5、用铁锹入模,不准直接灌入模内。浇筑、振捣砼应分层,每层高度控制在50cm左右。墙体应连续进行浇筑,接槎处加强振捣。浇筑过程中随时清理落地灰。砼拌和物的初凝时间应控制在68小时,砼的塌落度控制在1618cm。门窗及洞口部位浇筑时,应使洞口两侧浇筑高度对称均匀,振动棒距洞边30cm以上,从两侧同时振捣,防止洞口变形。大洞口下部模板开出气孔,并补充砼及振捣,洞口暗柱处应加强振捣。墙上口找平:砼剪力墙浇筑完毕后,将上口甩出的钢筋加以整理,用木抹子按标高线将墙上表面砼拍实抹平。浇筑剪力墙砼时,泵管料斗不能撞击墙体模板和钢筋。(2) 柱砼浇筑框架柱砼浇筑采用塔吊吊运,浇筑前先在柱根部铺5cm厚与砼同配合比
6、水泥砂浆,然后按浇筑带,分层浇筑砼,每层砼浇筑厚度不大于50cm,并振捣密实。柱高在3m之内,可在柱顶直接下砼浇筑;超过3m时在模板侧面开门子洞安装溜槽,分段浇筑。柱砼的浇筑高度要控制与楼板平,为保证梁、柱核心区强度,柱与梁分界处采用双层钢丝网隔离,做成倒八字形。核心区高标号砼浇筑完毕后,再进行梁板砼浇筑。浇筑完毕后,随时将伸出的钢筋整理到位。(3) 楼板砼施工楼板砼采用泵送,砼拌和物的初凝时间应控制在68小时,砼的塌落度控制在1315cm。梁内砼用插入式振捣器振捣,楼板砼用平板振动器振捣。砼浇筑振捣完成后,初步按标高用大杠刮平,在初凝前用木抹子搓平,同时用水平尺检查顶板平整度是否符合要求。待
7、砼表面收水后,再用木抹子反复抹压,闭合收水裂缝,随抹随覆盖一层塑料薄膜待12小时后洒水养护。(4) 楼梯砼施工楼梯段砼自下而上浇筑,先振实底板砼,达到踏步位置时再与踏步砼一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平。四、 技术要求随着楼层的升高,汽车泵达不到高度,为了使砼有效送至每个部位,改用砼输送泵浇灌,在输送管的端部,再接软管来增加浇筑面,随着砼浇灌面的推进,塔吊配合人工装拆、吊运泵管,并采取如下技术组织措施。(1)采用砼输送泵浇灌砼楼面,确保浇筑面砼浇筑时连续进行不产生冷缝。(2)在浇筑前办理隐蔽验收,对钢筋规格及各种埋件、预留孔等进行检查、验收合格并签署砼浇灌令后方可浇捣
8、砼。(3)浇灌之前对输送泵安装位置、砼罐车行车路线,路况等进行检查,修整;确保在砼浇灌过程中不出现意外情况。(4)砼的浇捣时正确控制振动器插入间距以及振捣时间,不允许用振动棒随意振动钢筋、模板、预埋件套管等,以防钢筋、模板变形、预埋件、套管偏位等。(5)砼浇灌前由技术人员负责对底板面标高进行抄测,将水平点引至柱子钢筋上并且做好记号,找平时拉水平线检查平整度。(6)楼面砼表面经过振捣水泥浆较厚,如不进行处理会造成表面裂缝,因此,在浇捣完毕后,要对砼表面及时处理,首先用钢平尺按设计结构标高括平,然后用平板振动器来回拖动,再用砼磨光机打光,使砼表面平整一致,整个砼施工完毕,待达到一定强度,用塑料薄膜
9、全部覆盖养护。五、砼试块的留置试块的留置必须满足规范要求,按结构部位验收段进行留置。本工程地下室为抗渗砼(C30、C35、 P6),圆形试模,一组六块;每个施工段,每班浇灌试块留置不少于二组,同条件一组,标准养护一组。楼层砼试块留置不少于三组,同条件、标准养护、拆模各一组。六、地下室注意事项1、施工缝:地下室墙体水平施工缝留在高出底板表面300mm的墙体上,底板砼达到初凝时浇灌墙板砼,振动棒分别从止水钢板内外两侧插入下层砼10cm深即可。2、后浇带:后浇带中结构主筋不在缝中断开,在浇灌注砼前,先清理带内杂物,应将其表面清理干净,并涂刷水泥净浆或砼界面处理剂,并及时浇灌砼;沉降后浇带必须待小高层
10、结构顶板后方可浇筑,后浇带砼的养护时间不得少于28d。 4、穿墙管:穿墙管应在浇筑砼之前预埋,固定式穿墙管的金属止水环应与主管满焊密实;采用套管式穿墙管时,套管应加金属焊止水环,止水环与套管满焊密实,并在施工前将套管内表面清理干净,穿墙管与内墙角、凹凸部位的距离应大于250mm,管与管的间距应大于300mm。七、质量要求(1)、商品砼要有出厂合格证,砼所有的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。(2)、砼的养护和施工缝处理必须符合施工规范规定的要求。(3)、砼强度的试块取样、制作、养护和试验要符合规定要求。(4)、砼振捣密实,不得有蜂窝、孔洞、露筋、缝
11、隙、夹渣等缺陷。(5)、在集水坑、电梯井底模(平模)处开振捣口和观察口,避免出现缺灰或漏振现象。(6)、钢筋、模板工长跟班作业,发现问题及时解决,同时设专人看钢筋、模板。(7)、浇筑前查看天气变化,如正在施工中天气突然变化,原则是小雨不停,大雨采取防护措施。其措施是:已浇筑完毕的砼面用塑料薄膜覆盖,正在浇筑的部位采用搭设防水棚。(8)、浇筑时要有专门的铺灰人员指挥浇筑,分配好装拆泵管人员、振捣人员和抹面人员。(9)、记好砼浇筑记录,每次泵车进场要随机抽查砼坍落度情况,及时调整水灰比。八、砼养护及成品保护(1)、砼在常温施工,浇筑12h内即进行浇水养护,对于墙柱砼拆模后涂刷养护液进行养护,楼板水
12、平结构砼采用覆盖黑塑料布和洒水养护,每天的浇水次数以能保证砼表面潮湿为准,养护时间防水砼不得少于14d,普通砼不得少于7d。(2)、砼强度达到1.2N/mm2前,不得在其上踩踏或进行其他施工作业。当五日平均气温低于5时,按冬季施工的要求进行施工。(3)、在砼终凝前,必须用铁抹子把非结构性表面裂缝(由于砼的沉降及干缩产生)修整压平(然后再覆盖养护)。九、安全事项 (1)、施工人员应严格遵守安全操作规程,振捣设备应安全可靠,以防发生触电事故。(2)、夜间施工时手把灯的电闸箱不得放在墙模平台或顶板钢筋上。(3)、浇筑地下室墙体砼时,应搭设操作平台,并有安全防护措施,严禁直接站在模板或支撑上操作。(4)、使用溜槽时,必须固定牢固,若使用串筒时,串筒节间应连接牢固。在操作部位应设护身栏杆,严禁直接站在溜槽帮上操作。(5)、用料斗吊运砼要密切与信号工配合好,在料斗接近下料位置时,下降速度要慢,要稳住料斗,防止料斗碰挤伤人。(6)、操作人员振捣砼时,需穿戴绝缘手套,防止漏、触电事故发生。(7)、楼板浇水养护时,应注意楼面的障碍物和孔洞,拉移胶管时不得倒退行走。(8)、夜间施工用于照明的行灯的电压须低于36v,如遇强风、大雾等恶劣气候应停止吊运作业。(9)、雨季施工应注意电器设备的防雨、防潮、防漏电。(10)、浇筑楼顶板砼时,外架应按规定搭设超出作业层,外防护措施到位,防止高空坠落。
