某住宅项目临时用电施工方案.doc

上传人:p** 文档编号:948309 上传时间:2024-05-14 格式:DOC 页数:16 大小:68.50KB
下载 相关 举报
某住宅项目临时用电施工方案.doc_第1页
第1页 / 共16页
某住宅项目临时用电施工方案.doc_第2页
第2页 / 共16页
某住宅项目临时用电施工方案.doc_第3页
第3页 / 共16页
某住宅项目临时用电施工方案.doc_第4页
第4页 / 共16页
某住宅项目临时用电施工方案.doc_第5页
第5页 / 共16页
某住宅项目临时用电施工方案.doc_第6页
第6页 / 共16页
某住宅项目临时用电施工方案.doc_第7页
第7页 / 共16页
某住宅项目临时用电施工方案.doc_第8页
第8页 / 共16页
某住宅项目临时用电施工方案.doc_第9页
第9页 / 共16页
某住宅项目临时用电施工方案.doc_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某住宅项目临时用电施工方案.doc》由会员分享,可在线阅读,更多相关《某住宅项目临时用电施工方案.doc(16页珍藏版)》请在第壹文秘上搜索。

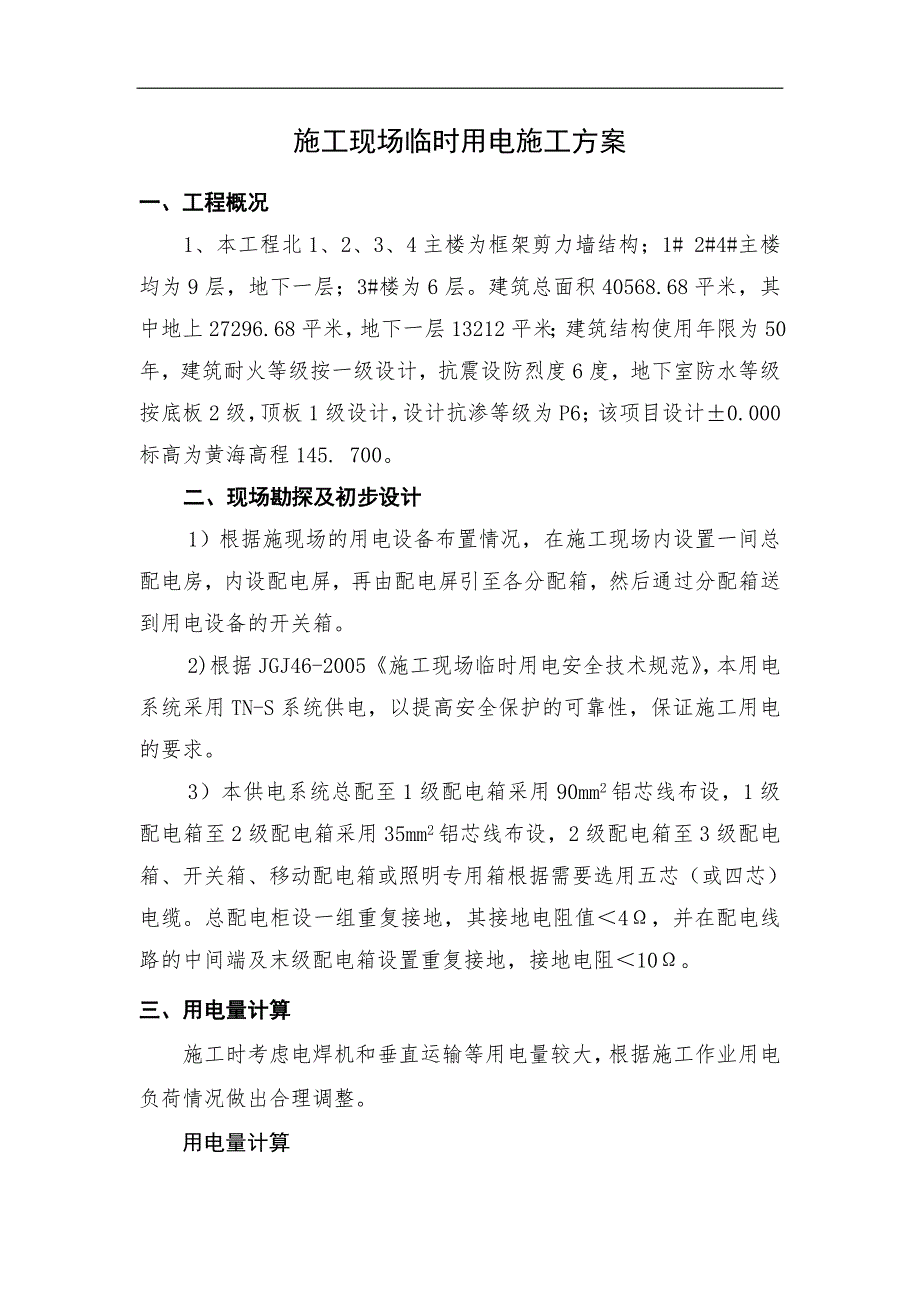

1、某某房产云和住宅项目二区工程临时用电施工方案编制人: 审核人: 审批人: 某某建筑工程有限公司施工现场临时用电施工方案一、工程概况1、本工程北1、2、3、4主楼为框架剪力墙结构;1# 2#4#主楼均为9层,地下一层;3#楼为6层。建筑总面积40568.68平米,其中地上27296.68平米,地下一层13212平米;建筑结构使用年限为50年,建筑耐火等级按一级设计,抗震设防烈度6度,地下室防水等级按底板2级,顶板1级设计,设计抗渗等级为P6;该项目设计0.000标高为黄海高程145. 700。二、现场勘探及初步设计1)根据施现场的用电设备布置情况,在施工现场内设置一间总配电房,内设配电屏,再由配

2、电屏引至各分配箱,然后通过分配箱送到用电设备的开关箱。2)根据JGJ46-2005施工现场临时用电安全技术规范,本用电系统采用TN-S系统供电,以提高安全保护的可靠性,保证施工用电的要求。3)本供电系统总配至1级配电箱采用90mm2铝芯线布设,1级配电箱至2级配电箱采用35mm2铝芯线布设,2级配电箱至3级配电箱、开关箱、移动配电箱或照明专用箱根据需要选用五芯(或四芯)电缆。总配电柜设一组重复接地,其接地电阻值4,并在配电线路的中间端及末级配电箱设置重复接地,接地电阻10。三、用电量计算施工时考虑电焊机和垂直运输等用电量较大,根据施工作业用电负荷情况做出合理调整。用电量计算一、工地临时供电包括

3、施工及照明用电计算两个方面,计算公式如下:P=1.1(K1PC+K2Pa+K3Pb)其中P计算用电量(KW),即供电设备总需要容量PC全部施工动力用电设备额定用量之和;Pa室内照明设备额定用电量之和Pb室外照明设备额定用电量之和K1全部施工用电设备同时使用系数;总台数10台以内取0.75;1030台取0.7;30台以上取0.6。综合考虑施工用电约占意用电量90%,室内照明电约占总用电量10%,则有P=(K1PC+K2+0.1P)=1.24K1PC本例计算中K1=0.60序号名 称型 号数量功 率(千瓦)备 注1塔吊QTZ-60t.m245垂直运输2物料提升机SSD-10047.5施工材料垂直运

4、输3搅拌机UJE20023.0砼、砂浆搅拌4插入式震动机ZN-5082.2砼浇捣5平板式震动机ZX-721.50砼浇捣6电焊机AX3-300210.0钢筋焊接7木工园盘锯MJ-10443.0模板加工8木工平刨MB-20644.0模板加工9钢筋调直机GJ4-1413.0钢筋调直10钢筋弯曲机GJ4023.00弯曲成型11钢筋切割机GJ5-4027.5钢筋下料12蛙式打夯机15.513电锯27.514型材切割机2151516合计254.1注:1、表中功率指单机功率; 2、其余小型配套机械齐全。经过计算得到P=254.1KW2、变压器容量计算:P0=1.05P/cos=1.4P其中P0变压器容量(K

5、VA);1.05功率损失系数;cos用电设备功率因素,一般建筑工程取0.75。经过计算得到P0=1.4254.1=355.74KVA考虑现场设备不会同时全部使用,建设单位提供360KVA变压器足以满足要求。3、配电导线截面计算:3.1按导线的允许电流选择:三相四线制压线路上的电流可以按照以下式计算I1=1000P/U1cos=2P其中I1线路工作电流值(A)U1线路工作电压值(V);三相四线制低压时取380V。经过计算得到I1=2254.1=508.2A3.2电缆线选择:生活用电能满足照明、空调、电脑等需求为标准,并确保进户前统一进行线路管理,采取有效的安全防护措施。楼层用电每隔层设一分配电箱

6、。施工用电采用三相五线制。用电主线路使用五芯电缆,入地敷设。现场设计安全总配电箱一只,按线路接出要求设置分配电箱。分配电箱、开关箱按三级配电两级保护的要求配置,做好防护措施,确保用电安全可靠。四、导线截面、规格1、根据计算的总的实载功率,查有关资料后确认,甲方提供的变压器可满足本工地的临时施工用电的要求;2、分配箱至开关箱,开关箱至用电设备的导线敷设采用铜芯橡皮绝缘导线穿钢管暗敷在地面内,由于这部分距离较短,因此不考虑电压降,只按导线截面全载流量选择导线截面。3、电缆线截面验算:I1=KXP1000/1.732U线cos=0.6311000/1.7323800.7=40.37AI2=KXP10

7、00/1.732U线 cos=0.649.51000/1.7323800.7=64.47AI3= KXP1000/1.732U线 cos=0.75191000/1.7323800.7=29AI4= KXP1000/1.732U线 cos=0.45191000/1.7323800.7=31.9AI5=I6=I7=I8=251000/1.7323800.7=38AI9=1201000/1.732380=182.3AI10=1001000/1.732380=30.43AI总=151.9A查表得I1截面S为10mm2,选择电缆为VV-310+26I2截面S为16mm2,选择电缆为VV-316+210I

8、3截面S为6mm2,选择电缆为VV-36+24I4截面S为6mm2,选择电缆为VV-36+24I5 、I6、 I7、 I8截面S为10mm2,选择电缆为VV-310+26I9截面S为95mm2,选择电缆为VV-395+250I10截面S为70mm2,选择电缆为VV-370+235I总截面S为2240mm2,选择电缆为2根VV-3240+2120五、临时用电系统安全措施本工程施工现场用电贯彻执行“安全第一,预防为主”的方针,确保施工现场用电中的人身安全和设备安全,并使施工现场供用电设施的设计、施工、运行及维护做到安全可靠。(一)常用电器设备1、总配电箱的位置选择是符合下列要求:11靠近电源,便于

9、线路引入和引出;12保证不受冲浸,不积水,地面排水坡度不小于0.5%。(二)埋设电缆线路21埋设电缆线路的构槽采用砖砌,表面距地面距离0.20.7m,电缆上下应铺以软土或砂土,其厚度不得小于100厚,并应盖砖保护;22供应电缆应沿道路边或建筑物边缘埋设,并宜沿直线敷设,转弯处和直线段每隔20米处应设电缆走向标志。23在同一内档距内,一根导线的接头不得多于一个,同一条线路在同一档距内接头不应超过2个。(三)接地保护31大型机械设备的金属外壳采取可靠的接地保护。32电器设备的工作零线与保护接地线必须分开,保护零线上严禁缠绕或勾挂连接。(四)防雷保护施工现场外脚手架、井架等20m以上的设备,均加装防

10、雷保护装置;(五)配电箱和开关箱51配电箱应安装牢固,便于操作和维修。52落地安装的配电箱设置地点应平坦并高出地面,其附近不得堆放杂物。53配电箱内的导线应绝缘良好,排列整齐,固定牢固,导线端头应采用螺栓连接或压接。54有三个回路以上的配电箱应设总闸刀及分部闸刀。每一分路闸刀不应接2台或以上电气设备,不应供2个或2个以上作业组使用。55配电箱内安装的接触器、刀闸、开关等电气设备,应动作灵活,接触良好可靠,触头没有严重烧蚀现象。(六)熔断器和插座61熔断器和插座规格应满足保护的线路所需的要求,严禁使用不合格熔断器,严禁使用铜丝代替熔丝。62熔体熔断后,必须查找原因,经检查无误后方可更换,装好后方

11、可送电。63插销和插座必须配套使用。(七)移动式电动工具和手持式电动工具71长期停用或新领的移动式电动工具和手持电动工具在使用以前进行检查是否有漏电情况发生。72使用的移动式电动工具当采用插座连接时,插座应无损伤,无裂纹,且绝缘良好。73使用的移动式电动工具,人员因故离开现场暂停工作或突然停电时,应拉开电源;74使用的移动式电动工具,其电缆应按电器规格和使用环境要求选用,电缆避开热源,不得在地上拖拉。(八)电焊机81电焊机按区域或楼层集中布置;82室外电焊机设置在干燥场所,并设遮棚;83电焊机的裸露导电部分和转动部分加装安全护罩;84电焊把钳绝缘必须良好;85电焊机二次引出线长度不宜大于30m

12、。(九)提升机91提升机的电源电缆应经常检查,必要时设专人维护;92未经有关人员批准,提升机上的电器设备和接线方式不得改动;93电器设备需定期检查,提升工作时不得进行电器检修;94提升机的验收和试运行,必须取得专业人员的配合;95提升机的防雷和接地,应按规范要求进行,采用自然接地体时,保证良好的电气通路。(十)照明101地下室照明及楼梯间采用低压照明,照明线路布置整齐,位置相对固定。102室内固定式照明灯具高度不得少于3.5m,室外安装的照明灯具不得低于3m,安装在露天工作场所的照明灯具选用防水性灯头。103室内照明线均分固定于绝缘子上,穿墙线设绝缘套管。104照明线路不得接触潮湿地面,不得接

13、近热源和直接挂于金属勾挂上。105照明灯具与易燃物之间,按规定保持一定的安全距离,当间距不够时,采取有效的隔离措施。六、施工现场照明1、办公室、室外操作棚及安全通道等场所采用220V照明(安装高度大于2.5m),室内照明用日光灯,室外照明采用防雨灯、照明电缆穿PVC管敷设。2、楼梯间采用36V照明,电缆穿PVC管敷设并在一层设配电箱(根据实际情况,可在主楼增加一个配电箱),箱内设置1000VA380V/36V干式变压器,供地下室、楼梯间36V照明用。3、提升机平台上设置1组卤钨灯为操作层照明光源。4、照明开关箱必须安装设有漏电保护器,所有灯具的金属外壳均应进行保护接零。所有三孔插座必须按规范要

14、求接零线,保护接地必须到位,导线必须规范要求进行分色。七、配电箱制作要求由于配电箱的设置原则关系到施工现场临时用电安全技术管理的重要问题,为便于现场配电系统作安全技术管理和维护,地配电箱做分级设置,并严格按控制配电箱的制作要求。1、配电箱内供电回路必须满足供电系统要求,必须按要求设置工作接零排、PE保护零排。要求保护零排使用203铜排制作并直接固定于箱体左下侧。配电箱均采用1.5mm以上的铜牌制作,体内按防雨要求设计具有外防雨功能。箱体门应均与PE排电气连通,并加专用锁。2、配电箱体内外必须进行防腐处理,箱体外侧要求刷桔黄色油漆,并按公司统一要求的标记方法进行统一喷字。3、箱内导线的连接必须按规范进行分色;箱内导线暗配当于导线穿过配电板时应使用护套,要求箱内开关位置设置合理,导线排列整齐美观。多股软线接头处应搪锡并加压接线端子。所有螺丝必须使用镀锌件,接地排所有螺丝必须加弹簧垫圈,平垫圈。4、配电箱应设置门锁,配电箱进出线必须设在下

展开阅读全文
