某农场屋面工程施工方案.doc

上传人:p** 文档编号:948394 上传时间:2024-05-15 格式:DOC 页数:4 大小:188.50KB
下载 相关 举报
某农场屋面工程施工方案.doc_第1页
第1页 / 共4页
某农场屋面工程施工方案.doc_第2页
第2页 / 共4页
某农场屋面工程施工方案.doc_第3页
第3页 / 共4页
某农场屋面工程施工方案.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《某农场屋面工程施工方案.doc》由会员分享,可在线阅读,更多相关《某农场屋面工程施工方案.doc(4页珍藏版)》请在第壹文秘上搜索。

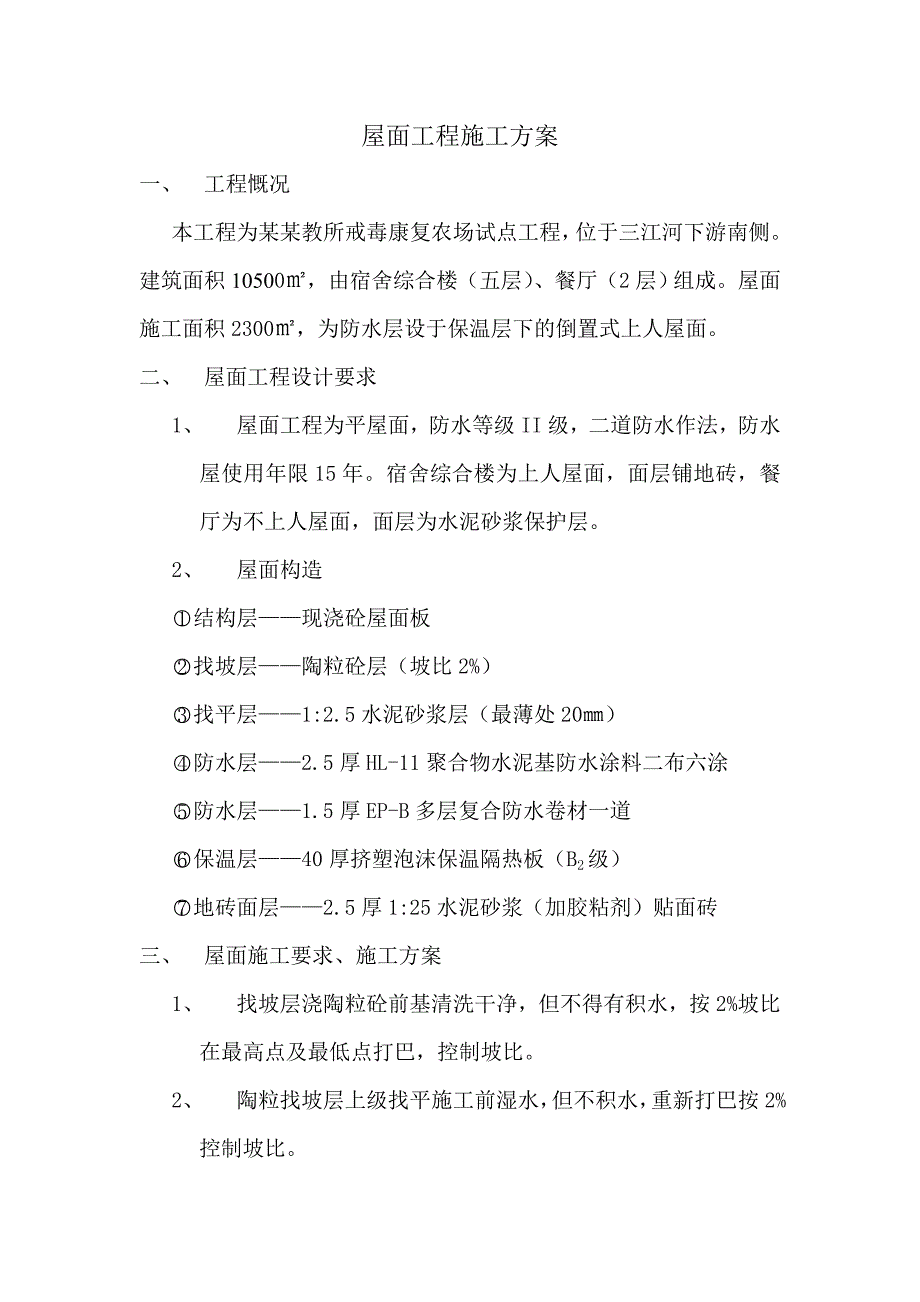

1、屋面工程施工方案一、 工程慨况本工程为某某教所戒毒康复农场试点工程,位于三江河下游南侧。建筑面积10500,由宿舍综合楼(五层)、餐厅(2层)组成。屋面施工面积2300,为防水层设于保温层下的倒置式上人屋面。二、 屋面工程设计要求1、 屋面工程为平屋面,防水等级II级,二道防水作法,防水屋使用年限15年。宿舍综合楼为上人屋面,面层铺地砖,餐厅为不上人屋面,面层为水泥砂浆保护层。2、 屋面构造结构层现浇砼屋面板找坡层陶粒砼层(坡比2%)找平层1:2.5水泥砂浆层(最薄处20)防水层2.5厚HL-11聚合物水泥基防水涂料二布六涂防水层1.5厚EP-B多层复合防水卷材一道保温层40厚挤塑泡沫保温隔热

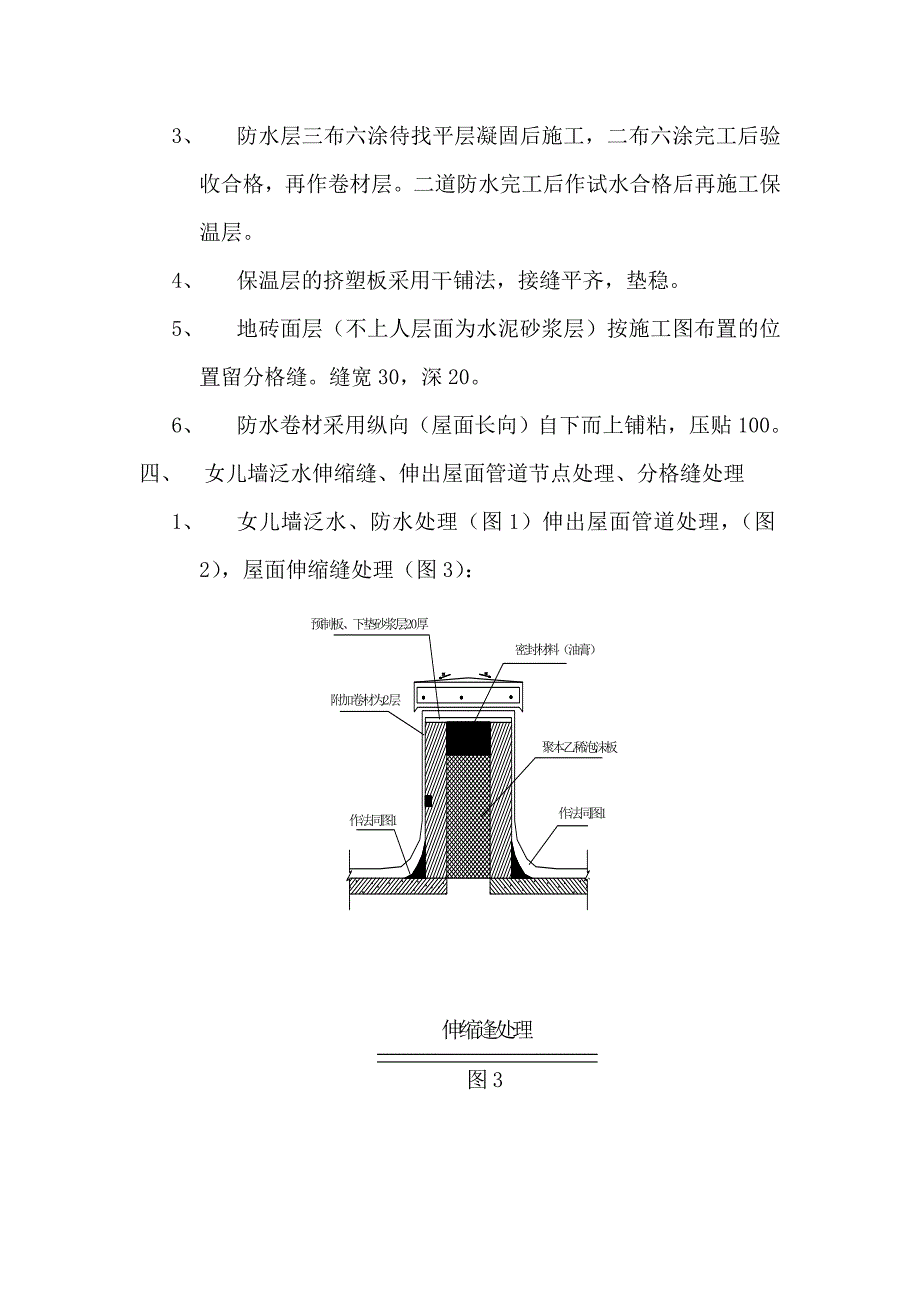

2、板(B2级)地砖面层2.5厚1:25水泥砂浆(加胶粘剂)贴面砖三、 屋面施工要求、施工方案1、 找坡层浇陶粒砼前基清洗干净,但不得有积水,按2%坡比在最高点及最低点打巴,控制坡比。2、 陶粒找坡层上级找平施工前湿水,但不积水,重新打巴按2%控制坡比。3、 防水层三布六涂待找平层凝固后施工,二布六涂完工后验收合格,再作卷材层。二道防水完工后作试水合格后再施工保温层。4、 保温层的挤塑板采用干铺法,接缝平齐,垫稳。5、 地砖面层(不上人层面为水泥砂浆层)按施工图布置的位置留分格缝。缝宽30,深20。6、 防水卷材采用纵向(屋面长向)自下而上铺粘,压贴100。四、 女儿墙泛水伸缩缝、伸出屋面管道节点

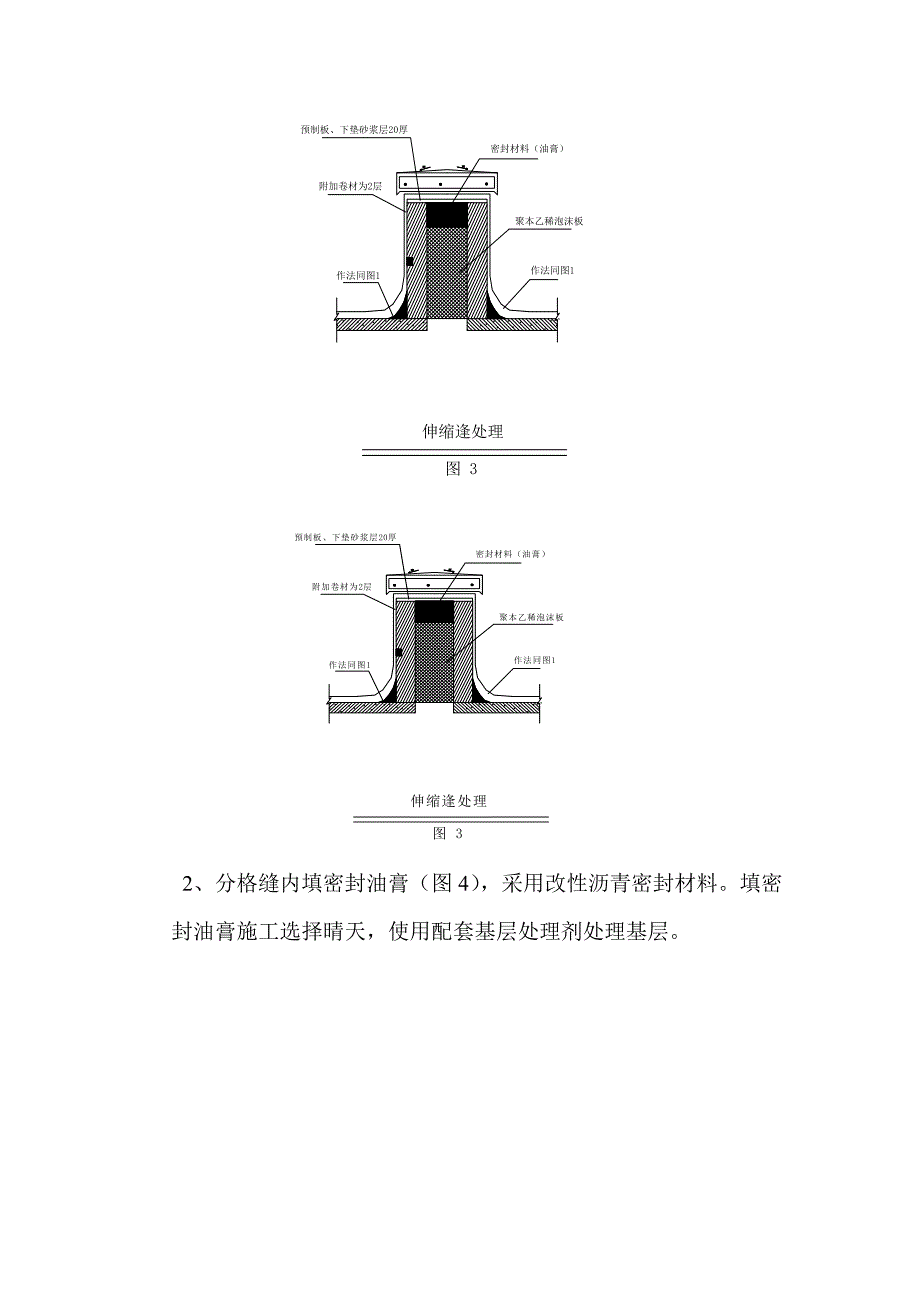

3、处理、分格缝处理1、 女儿墙泛水、防水处理(图1)伸出屋面管道处理,(图2),屋面伸缩缝处理(图3): 2、分格缝内填密封油膏(图4),采用改性沥青密封材料。填密封油膏施工选择晴天,使用配套基层处理剂处理基层。五、 材料质量要求1、 EP-B多层复合卷材厚度符合要求,外观无折痕杂质、胶块、凹痕。抽样试验其断裂拉伸强度,低温弯折及不透水性。2、 保温层用挤塑板不应有缺角、变形、检验阻燃等级。3、 填缝密封材料,耐热度,低温柔性,拉伸粘结性,施工度均应符合要求。4、 保护层水泥砂浆配合比,搅拌均匀度必须符合要求。六、 成品保护1、 因屋面施工过程正值雨季,陶粒找坡层,水泥砂浆找平层采用彩条布覆盖,防止雨水冲刷。2、 防水层保温挤塑板施工时采用架空板保护,防止施工人员直接踩踏。防水层保温挤塑板层每施工一段后,(按某分格缝划分)立即施工保护层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
